一句话结论
采购物料族分类,本质是把"一大堆彼此不相关的物料编码",重新组织成"一组组用途相近、供应市场相近、可以用同一套采购打法应对"的集合。它需要三个维度交叉定位(花多少钱、风险有多高、本身是什么),再走六个步骤的闭环(数据 → 分析 → 定位 → 建族 → 定策略 → 固化复盘)。做完这件事,采购部门才第一次拿到"按打法分组的作战地图"。
1. 先把概念捋清楚:物料族、品类、物料组不是一回事
实践中最大的混乱来自三个词被混用。它们相关,但视角完全不同。
|
|
|
|
|
|
|---|---|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
关键区别(致远互联口径):
-
目的不同:品类管理为了策略(寻源方式、合同模式、谈判节奏、供应风险控制);物料分类为了统计、核算和库存。 -
颗粒度不同:品类聚焦可替代性与供需结构;物料分类更细,便于计量与入库。 -
映射关系:一个品类可映射多个物料编码,便于做支出分析与集中谈判。
实践建议:不要推翻现有的物料 / 科目体系。保留它,在其上叠加"品类层级与属性",通过规则映射形成策略维度的数据视图。这是成本最低、阻力最小的做法。

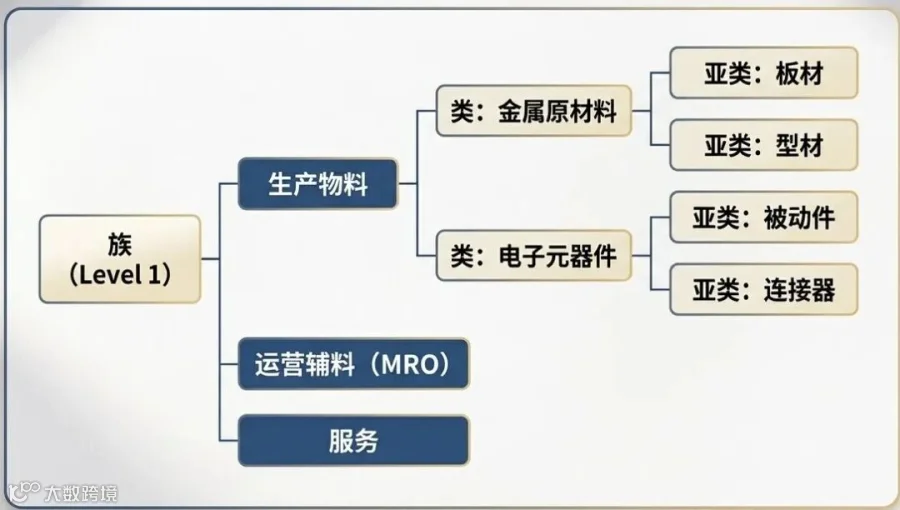

1.1 层级体系怎么搭
行业里比较一致的结论是:品类树做 3–4 层最实用,教科书标准做到 4–5 层。
推荐结构(致远互联口径):族 → 类 → 亚类 → 子类
物料组层级(Tacto 口径):
-
Level 1 主类别:原材料、运营辅料(MRO)、服务 -
Level 2–3 子类别:按功能或技术分组 -
Level 4–5 规格:具体物料类型与变体
汽车行业四层实例(Tacto):Level 1 区分生产物料 / 辅料 / 服务 → Level 2 把生产物料分为车身、动力总成、电子 → Level 3 把动力总成细分为发动机、变速箱、排气系统 → Level 4 定义具体部件(气缸盖垫片、催化转换器)。
层数选择的判断标准:太浅(2 层)给不出管理细节;太深(6 层以上)落地时没人愿意维护。三到五层是实践验证过的平衡点。
1.2 国际上通用的编码标准
如果企业要做跨组织、跨供应商的支出比对,通常会借用现成的标准骨架:
|
|
|
|
|---|---|---|
| UNSPSC |
|
|
| eCl@ss |
|
|
| CPV |
|
|
| SAP Ariba ACT |
|
|
UNSPSC 的四层官方命名恰好就是:Segment(段)→ Family(族)→ Class(类)→ Commodity(商品/亚类)。也就是说,中文说的"物料族",在标准体系里对应的是第二层 Family 的概念。
两条分类纪律(UNSPSC 官方建议):
-
始终分类到最细的 Commodity(8 位)层级,上层代码只用于聚合与报表。 -
按功能分类,不要按材料或来源行业分类。例如建筑用钢螺栓要归入"紧固件"而不是"金属"。
局限:四层结构对某些垂直领域深度不够(比如机加工铸件还得细分铝压铸、灰铁砂铸)。常见做法是混合模式——上层沿用 UNSPSC 保持外部可比性,下层扩展自定义细分。
2. 三个维度
分类不能只看一个角度,必须是多维交叉。主流做法收敛到以下三个维度。
维度一:支出与价值维度(花多少钱)
这是最基础、最容易拿数据的维度。
ABC 分析法:
|
|
|
|
|
|---|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
物料长尾:实际数据里普遍存在 28 原则——约 20% 的物料占了约 80% 的采购支出,剩下是长尾。长尾不是"不重要",而是"不能再用逐单谈判的方式管"。
供应商长尾同理:超过 50% 数量的供应商可能只贡献了约 5% 的支出。这是整合与淘汰的空间。
更完整的价值口径应包含:年采购金额、TCO(总拥有成本)、价格弹性。只盯采购单价是采购最典型的误区之一(科尔尼明确把"把价格等同于成本"列为采购管理常见误区)。
维度二:供应风险与市场复杂度维度(好不好买)
这是 Kraljic 矩阵的核心,也是整个品类管理理论体系的基石。
Peter Kraljic 1983 年在《哈佛商业评论》发表 "Purchasing Must Become Supply Management",提出从两个维度看采购品项:
-
利润影响 / 业务影响(Profit Impact)——经济与战略重要性 -
供应风险(Supply Risk)——供应市场的复杂程度与中断风险
由此划出四象限:
|
|
|
|
|
|
|---|---|---|---|---|
| 杠杆类
|
|
|
|
|
| 战略类
|
|
|
|
|
| 瓶颈类
|
|
|
|
|
| 常规类
|
|
|
|
|
"供应风险与市场复杂度"具体拆成什么(战略采购 14 法口径):
-
采购一旦中断对企业的影响 -
采购物料设计的成熟度,以及制造、服务、供应的复杂性 -
企业在采购该种物料方面的熟练程度 -
供货市场的供给能力、竞争性、进入壁垒、供应市场范围、供应链复杂性
价值维度则由 TCO 和价格弹性体现。
学术上的延伸与修正(做深度内容时的加分项):
-
Olsen & Ellram(1997) 提出规范化的三步组合模型:① 按"采购的战略重要性"和"管理采购情境的难度"划分采购;② 按"供应商相对吸引力"和"现有关系强度"分析供应商关系;③ 制定关系调整行动计划。 -
Gelderman & Van Weele(2003) 通过三家荷兰工业企业实证发现:光有 Kraljic 的两个维度不够,还需要三项额外信息——整体业务战略、供应市场状况、单个供应商的能力与意图。他们明确指出:不存在通用的标准化蓝图。 -
Caniëls & Gelderman(2005、2007) 实证发现战略象限中"假定存在的权力对等"并不成立。 -
批评意见(Cox 1997 等):组合模型只是"描述现实中的权力格局",没有提供"如何主动改变现状"的思路;也有学者质疑仅凭两个维度能否推导出策略。
一个值得记住的学术观点:分类的过程比分类的结果更重要。因为决策者需要借这个过程去讨论分歧、并对"什么是重要的"达成一致。
维度三:物料自然属性与用途维度(它到底是什么)
这一层最容易被策略型讨论忽略,但它是物料族能否"落地"的关键。
按用途分(最常见):
-
原料、辅料、包材、MRO(维护/维修/运行类)、服务类、固定资产
按"相似性"分组的具体标准(多方口径收敛):
-
相似的供应商来源(是不是同一批供应商能供) -
相似的功能与规格 -
相似的技术与生产工艺 -
相似的下游原材料供应市场
J 公司战略采购的"四问四维"(可作为部门讨论时的提问清单):
-
哪些物料的采购战略基本相同? -
哪些物料的使用材料和生产工艺类似? -
哪些物料的实现功能类似? -
哪些物料的供应商群体基本相同?
注意:这里有个学术上被明确指出的坑——"按用途归"还是"按本质归"的模糊性,会导致同一物料被不同人归进不同类别。有资料指出,错误归类可能超过 50% 的 PO 行。这是为什么分类必须配规则、配主数据治理,而不能靠"大家看着办"。
补充视角:科尔尼的"支出魔方"三维度
如果用户问的是"科尔尼那套三个维度",指的可能是支出魔方(Spend Cube)——用来在第一步就把支出看透:
-
谁采购 / 谁使用(采购主体) -
买了什么(采购内容 / 品类) -
从哪家购买(供应商)
科尔尼把它列为战略采购及品类管理流程关键的第一步,而用品类树对支出进行分类是建立支出魔方的关键一步。
三个维度是"支出魔方",三个分类维度是"花钱多少 / 好不好买 / 是什么"。两个"三维度"经常被混着说,写内容时要区分清楚。
3. 六个步骤
以下为综合各流派后整理的标准闭环,每一步都给出要做什么 / 怎么做 / 做对了的标志。
第一步:数据采集与清洗
要做什么:把分散在 ERP、采购订单、财务支出、物料主数据里的数据整合到一起。
关键字段:物料编码、物料描述、年采购量、年采购金额、供应商信息、技术规格。
必须做的动作:
-
统一物料描述与计量单位 -
合并重复项 -
做对账(订单 → 收货 → 发票 → 入账的勾稽),再分析 -
删除非供应商行项目(工资、余额转账、采购政策未覆盖的支出) -
口径先固化:金额含税/不含税二选一;币种统一到本位币并注明汇率来源与日期;时间口径在下单日/收货日/发票日/入账日中四选一
做对了的标志:可按品类 / 组织 / 项目拉出一致口径的支出表。
致远互联建议聚合近 18 个月的支出、合同、供应商、发票与收货数据。麦肯锡也指出,很多企业即使有"单一支出数据源",数据也未必经过清洗和分类——领先企业正用 AI 驱动的数据分类和主数据管理来补这一课。
第二步:支出分析
要做什么:按物料编码/描述汇总过去 1–3 年的总采购金额,做 ABC 分析,或按品类、供应商、项目、时间多维度统计。
重点看三件事:
-
物料长尾:约 20% 物料占约 80% 支出 -
供应商长尾:超 50% 数量的供应商可能只占约 5% 支出 -
价格异常:价格波动区间、偏离历史均值的点
附带产出:价格数据库——沉淀历史中标价、市场行情、同类项目对比数据。有了它,系统可以在价格明显偏离历史区间时自动提示风险。
做对了的标志:能明确指出"A 类物料有哪些""哪些品类的支出高度分散"。
第三步:多维度分析与定位
要做什么:把第二步的支出数据,和供应风险、业务影响结合起来,落到 Kraljic 矩阵的四个象限里。
两种落法:
-
头脑风暴 + 专家评审:召集采购、研发、生产、财务等部门专家,结合支出与供应风险共同定位 -
建立分类模型与评分卡:定义支出水平、供应风险、对业务影响等评分维度,加权打分
做对了的标志:每个关键品类都有明确的象限归属,且各部门对归属没有重大分歧。
提醒:这一步最大的价值不是"算出象限",而是"逼着跨部门把对重要性的理解对齐"。
第四步:定义物料族
要做什么:把相似特性(技术属性、供应市场、采购策略)的物料归入同一物料族。
命名规则:要清晰到"一眼能看出打法",例如——
-
战略电子元器件 -
杠杆金属原材料 -
非关键 MRO 用品
判断"能不能归为一族"的自检:这组物料是不是从相似的一批供应商采购?是不是用相似的工艺做的?是不是实现相似的功能?采购战略是不是基本相同?
做对了的标志:80% 以上的支出能自动归类;每个类别/子类都能用一句话说清"它包含什么、它为什么自成一类"。
意义检查清单(南非财政部 SPF 指南口径):
-
是否有描述每个类别 / 子类别目的与组成的总体声明? -
类别之间在目的和组成上是否足够不同? -
大多数采购活动是否容易归入某个类别? -
是否有余地进一步汇总为更大类别? -
利益相关者能否理解这些类别?
第五步:制定差异化采购策略
要做什么:按物料族类型匹配寻源方式、供应商关系模式和合同模式。
|
|
|
|
|
|---|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
各象限的具体动作(战略采购 14 法口径):
-
战略类:与少数关键供应商结成战略性合作,实现 TCO 优化 -
瓶颈类:要么开发新供应商,要么修改需求转化为其他物资 -
杠杆类:扩大寻源范围,通过招标降低 TCO -
常规类:标准化 + 自动化采购流程,简化过程、降低费用
做对了的标志:策略清单可以直接推动寻源动作,而不是一句口号。
第六步:固化落地与持续复盘
要做什么:把分类结果和策略嵌进流程、系统、预算和考核,然后定期回看。
必须嵌入的四个位置:
-
主数据:品类树建成主数据,映射物料、项目、科目;下单时自动识别策略与限价 -
流程:杠杆类走竞价/比选流,战略类启用专家评审与双人审批,常规类目录直采 -
预算:按品类设预算池与审批路径,异常支出触发复核/加签 -
考核:KPI 与供应商绩效联动合同续签
复盘节奏:每季度复盘节约、合规率、供应风险事件,调整策略。
常用 KPI:
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
做对了的标志:能看到策略变更对成本与交付的实际影响;品类树不是一份躺在文件夹里的表,而是每天在下单流程里起作用。
4. 同名不同解:几种主流版本对照
"物料族分类到底几步"在不同体系里答案不同。整理如下,避免被单一版本带偏。
4.1 科尔尼:7 步战略采购法
战略采购由科尔尼于 20 世纪 80 年代首次提出。
-
完整定义采购品类——通过"支出魔方"从采购主体、采购内容、供应商三个维度梳理支出,结合品类树分类;同时分析品类特性与市场竞争格局 -
建立供应商资料库——系统搜寻潜在供应商,建立含品质、技术、成本等多维度的评估框架,筛选形成合格供应商名单 -
制定采购策略——基于"对业务的影响"和"市场管理难度"二维矩阵,划分为利用型(杠杆)、战略型、非关键型、瓶颈型四类 -
确定实施路线——选择供应商筛选或供应商发展流程,明确谈判重点与合作形式 -
选定供应商——多轮招标、成本拆解分析、全方位量化评估 + 结构化谈判 -
执行采购交易——组建跨部门执行小组,制定测试计划与时间表,分阶段引进供应商 -
持续跟踪——关注行业市场、供应商能力、采购需求变化,及时调整策略
注意:"定义采购品类"在这个体系里是第 1 步,而"按属性分类定策略"在第 3 步。
4.2 战略采购 14 法:第 6 步是分类
在这个体系里,"按采购管理属性对物料进行分类"明确是第六步,第七步才是"制定差异化采购策略"。物料族的定义是:按物料的加工工艺及材料等,对物料进行分类归总。
这可能是"3 个维度 + 6 个步骤"说法最可能的直接来源之一:前五步铺数据与市场,第六步完成分类归族,第七步接策略。
4.3 南非财政部 SPF 指南:7 步
属于"景观评估(Landscape Assessment)"阶段的商品分组:
-
找到合适的支出数据(全年应付账款数据是明显来源) -
删除非 SCM 行项目 -
将支出数据分组 -
判断子类别是否有益 -
将采购分组到有利的子类别中 -
对类别和子类别做意义检查 -
记录采购类别和子类别,纳入采购活动计划
4.4 致远互联:8 步落地路径
-
数据盘点 2. 搭建品类树 3. 供应市场研究 4. 确定策略象限 5. 供应商分级 6. 合同与目录 7. 预算与流程 8. 绩效与回看
4.5 Jaggaer:13 步品类战略
从确保有足够的物料分类(taxonomy)开始,按供应市场而非内部组织来分组产品/服务,然后依次是理解支出、组队、对齐公司战略、构建寻源战略、制定行动计划、估算 ROI。
怎么看这些差异:步数差异主要来自"切分粒度",不是分歧。有人把"数据采集"和"支出分析"合成一步,有人把"合同"和"预算"拆成两步。核心链路是一致的:数据 → 分析 → 定位 → 建族 → 定策略 → 固化。
4.6 组合工具:采购棋盘
科尔尼的采购棋盘(Purchasing Chessboard)包含 64 个方格,每格代表一种采购工具,分为四大维度——供应优化、需求优化、交易优化、关系优化,以及 16 种具体策略(需求捆绑、供应商整合、成本分析、全球采购等)。它的定位逻辑依据"采购价值"与"供应市场复杂度"两个维度,可与 Kraljic 象限配合使用。
5. 落地模板
5.1 品类树模板(3–4 层)
每个节点必须定义的字段:
-
节点名称与编码 -
一句话目的与组成说明 -
准入规则(什么样的物料能进这个节点) -
映射字段(从物料主数据的哪个字段自动归入) -
对应策略标签(战略/杠杆/瓶颈/常规)
5.2 Kraljic 定位打分卡(示例字段)
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
打分 → 加权 → 落到象限。建议每 12 个月重跑一次,因为市场会变。
5.3 常见坑
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
