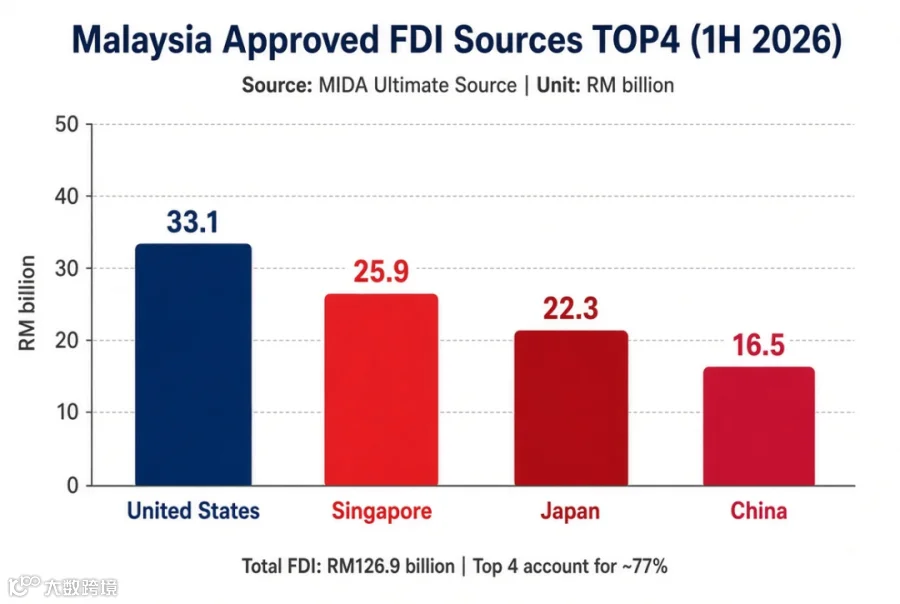

制造业获批513亿林吉特,其中机械设备行业获批额同比增44.8%,增速靠前; -
最关键的一条:302个制造业获批项目计划将80%以上产能用于出口,数量同比增57.3%。
这类"出口导向型"项目正是LMW免税的目标对象,也是整厂设备搬迁需求的直接来源。另外,数据中心和云计算项目获批958亿、占总额近44%——后面讲运力时会提到,它正在跟你抢资源。
二、股、汇、债:资金在用真金白银表态
判断一个市场值不值得重资产投入,看三个信号比看新闻靠谱。
汇率:林吉特上半年稳定在4.00-4.10兑美元,为近五年较强水平;年内对印尼盾、泰铢、比索分别升值约6.2%、4.1%、3.6%(中金2026年8月报告)。9月中小幅回落至4.10附近,对正要采购设备、付海运费的企业反而是个锁汇窗口。
债市:上半年外资净回流约10.8亿美元,政策利率按兵不动,通胀压在2%以下。债市是"聪明钱",回流即信任票。
股市:富时大马综合指数1月收报1740点,单月外资净流入约10亿林吉特,结束此前连续三个月净流出(据Bursa Malaysia统计)。
三条线指向同一个结论:现在进场马来西亚,资金环境是顺风。
三、马来落地门槛

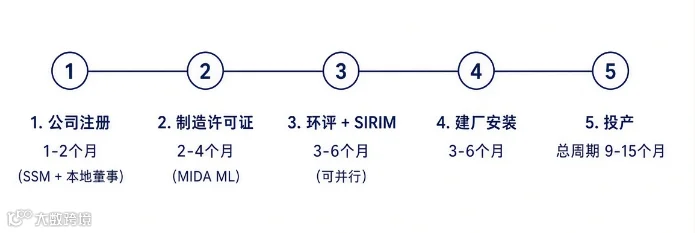

制造业允许100%外资持股,不等于门槛低——低在股权,高在流程(下方图片仅供参考):
- 公司注册:SSM注册Sdn Bhd,强制至少1名本地居民董事;办工作准证(EP)建议实缴资本50万林吉特以上;
- 制造许可证(ML):向MIDA申请,没有ML不能开工;
- 环评(EIA)与SIRIM认证:各需3-6个月,是建厂和设备投产的前置条件;
- 时间线:从零到投产,9-15个月是正常节奏;
-
LMW必须提前获批。货到港许可还没下来,免税基本无法补救。 -
文件必须完全一致。清单、型号、数量与LMW申请对不上都可能被拒;HS编码归类是地基,发货前逐项核对(我们可提供清单模板)。 -
旧设备备好"健康证明"。超10年的设备不是不能进,但审查严,性能说明、维护记录、翻新证明提前备齐。
【注意】LMW不是什么都免:办公设备、消费品不在豁免范围。另外别忘FORM E原产地证——自贸区下机械设备关税本就只有0-5%,叠加LMW才是"零关税+零SST"。
五、超限设备与特种柜:设备柜型的选择

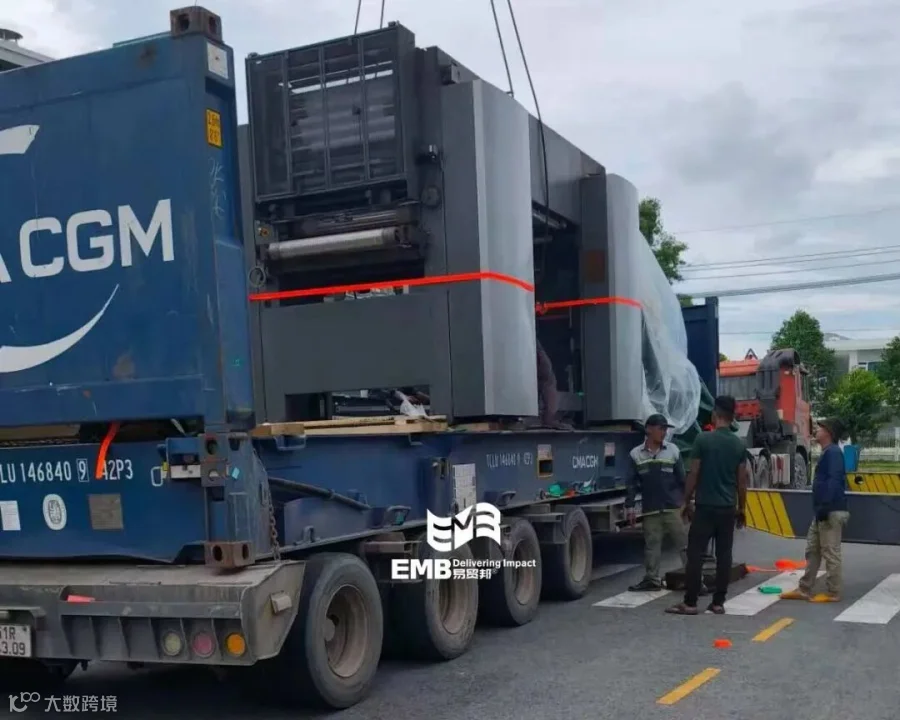

整厂搬迁的货,从来不是标准箱能装完的:注塑机、冲压线、加工中心、压力容器,超宽超高超重是常态。那柜型怎么配?
- 40GP/40HC:可拆散的标准件、模具、辅机;
- OT开顶柜:高度超限、需吊装的单机;
- FR框架柜:三超大件,如机床床身、反应釜;
- 散货船/重吊船:整条产线、单元几十上百吨的成套设备,走件杂货。
现在旺季舱位偏紧,我建议超限设备提前4周锁舱,吊装与绑扎方案装船前与船公司书面确认,不要到码头再谈。
