干货|别急着请律师:罗马尼亚储能项目,先过这6关再谈收购

干货|别急着请律师:罗马尼亚储能项目,先过这6关再谈收购 光伏企业出海指南
2026-09-17
8
导读:提供一套适合中国投资人的罗马尼亚储能项目“六步预评估法”,通过自查权属、并网、许可及收益,在聘请顾问前高效淘汰劣质项目、降低尽调成本。

点击蓝字

关注我们

罗马尼亚独立储能市场正在快速升温。项目推介材料里经常出现这样的关键词:优质区位、成熟并网条件、即将达到RTB、收益可观、交易窗口有限。但真正进入数据室后,投资人才可能发现:ATR仍然只是报价文件,并网合同尚未签署;项目本体有建设许可,送出线路却没有;土地权利期限不足;技术方案与并网批复不一致;或者所谓“可立即开工”,实际上仍取决于多个前置审批。


这些问题如果全部留到律师、技术顾问和市场顾问进场后才发现,投资人损失的不只是尽调费用,还包括管理层时间、谈判筹码和项目机会成本。因此,比较成熟的做法不是一看到项目就立即启动全面尽调,而是先由投资人内部完成一轮低成本、高效率的预评估:先确认项目是否值得花钱,再决定是否发LOI、签排他协议并委托第三方机构。


以下是一套适合中国投资人的“六步预评估法”。它不能替代正式法律、技术、税务和商业尽调,但可以在专业顾问正式进场之前,淘汰大部分明显不合格或不匹配的项目。

1

第一步:先明确自己的

投资标准,不要从项目宣传册出发

在评估项目之前,投资人首先要回答一个问题:我们究竟要买什么?


同一个100MW/200MWh项目,对不同投资人可能代表完全不同的机会。产业投资人可能关注设备导入、工程协同和长期运营财务投资人更关心IRR、退出路径和资本占用;首次进入罗马尼亚市场的投资人,则需要为审批、团队搭建和本地执行能力预留更大的风险缓冲。


内部至少应先确定以下边界:

  • 目标规模:功率、容量以及持续时长;

  • 项目阶段:接受早期开发、许可中项目,还是只考虑RTB项目;

  • 并网时间:最晚可接受的投运年份;

  • 投资方式:股权收购、资产收购、联合开发还是分阶段交割;

  • 收益门槛:目标IRR、最低DSCR及可接受的回收期;

  • 资本约束:项目总投资、首期现金投入及融资比例;

  • 风险边界:是否接受限发、并网工程未完成、土地租赁或审批条件;

  • 战略限制:设备品牌、数据安全、欧盟供应链、融资可行性及FDI审批要求。


建议形成一页纸的《投资筛选标准》。如果一个项目不符合核心标准,无论推介材料写得多么吸引人,都不应进入下一阶段。


本步输出:投资红线、可接受偏差和“一票否决项”。


2

第二步:先查项目

和卖方是否真实,再讨论估值

投资人收到项目机会后,不应先谈价格,而应先确认“项目是谁的、谁有权卖、为什么要卖”。


内部预评估可先核查:

  • 项目公司名称、注册号、股东和实际控制人;

  • 推介方是否获得项目公司的正式授权;

  • 项目股权是否存在质押、诉讼、执行或其他权利负担;

  • 土地、许可、ATR及并网合同分别登记在谁的名下;

  • 卖方是否同时向多名买方推介,项目是否已进入排他期;

  • 原股东已投入多少资金,后续开发资金是否出现缺口;

  • 出售原因是正常退出、资金压力,还是项目本身存在障碍。


特别需要警惕的是“项目公司、土地公司、并网权利主体和许可申请主体不一致”。这未必意味着项目不能交易,但会显著增加重组、变更、税务和交割风险。


投资人可以要求卖方先提供一套最小证明文件,而不是一开始就索取几百份数据室材料:公司登记文件、股权结构图、土地权利摘要、ATR、并网合同、城市规划证书及主要许可清单。


本步输出:项目权属结构图、卖方可信度判断和初步交易路径。


3

第三步:把ATR和

并网条件作为第一道硬门槛

对罗马尼亚独立储能项目而言,最先决定项目价值的,通常不是效果图,也不是宣称的装机容量,而是并网权利及其附带条件。


投资人至少应看清以下问题:

  • ATR是否仍然有效,是技术接入批复、报价阶段文件,还是已经落实为已签署的并网合同;

  • 批准的充电功率、放电功率和储能容量分别是多少;

  • 接入点、电压等级和连接方式是什么;

  • 并网容量是否全部可用,是否存在阶段性限制、限发或反送电约束;

  • 是否要求建设或扩建变电站、线路、保护系统或其他公共电网工程;

  • 并网工程由谁建设、谁出资、资产最终归谁;

  • 是否存在保证金、履约节点、失效期限及延期条件;

  • 项目最新技术方案是否与ATR和并网合同保持一致;

  • 项目控制权变更、容量调整或技术方案变化是否需要重新审批。


不能只看ATR首页或卖方制作的摘要。内部工程或并网人员应把关键条件逐项摘录成表格,并将其与项目模型核对。比如,模型按100MW持续参与市场计算,而文件实际允许的无条件输出只有其中一部分,那么收益预测从起点就可能失真。


本步输出:一页《并网条件摘要》,明确可用容量、关键期限、投资人承担的工程以及所有限制条件。


4

第四步:沿着“项目本体—

送出线路—接入工程”逐项检查许可闭环

“项目有建设许可”不等于“项目可以开工”,更不等于“项目可以并网”。独立储能项目通常涉及项目用地、储能设施、升压站、送出线路、道路进场、道路或铁路穿越,以及电网侧接入工程。任何一段缺失,都可能影响整体工期。


内部团队应先建立一张许可矩阵,至少列明:

  • 土地所有权、租赁权或地上权的性质、期限及登记状态;

  • 土地用途是否允许建设储能及相关电力设施;

  • 城市规划证书列出的全部前置意见和批准;

  • 项目本体建设许可及其有效期;

  • 电缆线路、变电站和接入工程是否需要独立许可;

  • 环境、消防、道路、考古、农业用地转换及其他专项批准;

  • 电缆路径涉及的地役权、私人土地或公共土地使用权;

  • 国道、铁路、河流或其他基础设施穿越许可;

  • 已取得文件之间的项目名称、容量、坐标和技术参数是否一致。


一个常见误区是只按照城市规划证书的附件清单检查文件。但实际项目还可能涉及没有清楚列在证书上的外部工程或穿越审批。因此,必须按照项目真实的物理路径反向检查,而不是只按照卖方提供的文件目录打勾。


本步输出:许可矩阵、缺失文件清单、责任方及预计补办时间。


5

第五步:用保守假设重做

一版“投资人自己的经济模型”

卖方模型只能作为信息来源,不能直接作为投资决策依据。投资人需要把前四步确认的真实条件带回模型,重新测算项目是否仍然成立。


预评估阶段不必建立极其复杂的金融模型,但至少应独立核算:

  • 电池系统、PCS、升压站、送出线路、土建和并网工程的完整CAPEX;

  • 土地、保险、运维、聚合服务、电力损耗、辅助用电及更换电芯等OPEX;

  • 电池衰减、可用率、循环次数和增容或更换计划;

  • 调频、平衡、日前与日内交易等收入来源是否可以同时实现;

  • 收益预测是否依赖短期高价差或过度乐观的市场占有率;

  • 并网延迟、建设延期、限发和收入下降对IRR的影响;

  • 融资是否真实可获得,利率、期限、偿债覆盖率和提款条件是否合理;

  • 项目收购价之外,尚需支付多少开发费、并网费、税费和或有付款。


建议至少设置三个情景:基准情景、下行情景和压力情景。压力测试不应只把收入统一下调10%,而应针对真正可能发生的风险分别测试,例如晚投运12个月、收入下降25%、CAPEX上涨15%、可用容量受限或融资延迟。


如果项目只有在卖方最乐观的收益曲线下才成立,它通常还不具备进入全面尽调的条件。


本步输出:投资人版简化模型、敏感性分析及可承受的最高收购价。


6

第六步:在发LOI前完成

红旗评审,并设计“带条件进入”方案

完成前五步后,投资人不应只给项目一个简单的“好”或“不好”,而应组织一次内部红旗评审,把项目分为三类:


1. 继续推进:核心权利清晰,主要风险可验证、可定价、可通过交易文件控制;

2. 带条件推进:项目具有价值,但必须在签署、排他或付款前满足特定条件;

3. 立即终止:核心并网权利无效、关键许可无法闭环、权属不清,或经济性在合理压力情景下不成立。


对于“带条件推进”的项目,LOI或排他安排中应提前锁定关键保护,例如:

  • 数据室完整开放后排他期才开始计算;

  • 关键文件真实性和有效性作为继续交易的前提;

  • 收购价格与并网容量、许可进度或COD挂钩;

  • FDI、竞争审批及其他监管批准作为交割先决条件;

  • 在正式尽调发现重大偏差时,投资人有权退出或调整价格;

  • 卖方不得在排他期内处分项目、变更技术方案或损害并网权利;

  • 对尚未完成的许可和工程,明确完成责任、期限及费用承担。


此时再聘请律师、技术顾问、税务顾问和市场顾问,他们的任务就不再是替投资人寻找最基础的问题,而是验证关键假设、量化剩余风险并帮助交易落地。


本步输出:红旗清单、内部“推进/暂缓/退出”结论、顾问尽调范围及LOI保护条件。


7

投资人福利

一份实用的内部评分表

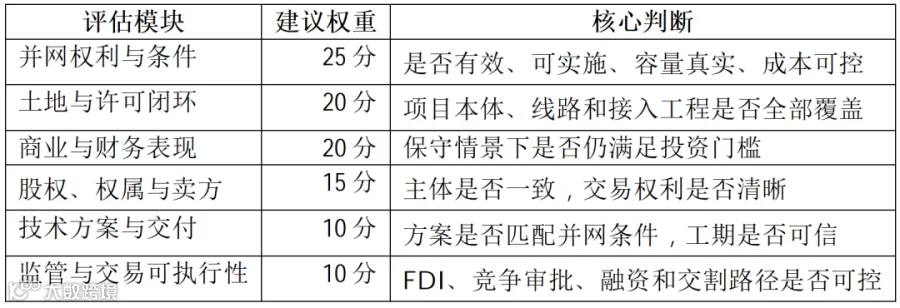

为了避免项目评估被个别人的主观判断主导,可以采用100分制进行初筛:

例如:

  • 80分以上可考虑进入全面尽调

  • 65—79分仅在关键问题获得书面澄清后推进

  • 低于65分原则上暂缓

  • 无论总分多少,一旦触发“一票否决项”,都应停止或重新设计交易


中国投资人尤其需要警惕的八个红旗

  • 把“已取得ATR”表述成“已锁定并网”,但没有有效的并网合同;

  • 宣称项目已达RTB,却无法提供项目本体和送出线路的完整许可链;

  • 推介材料中的容量、坐标或技术方案与正式文件不一致;

  • 土地使用期限短于项目运营期,或关键电缆路径尚未取得权利;

  • 并网工程成本没有进入CAPEX,或者付款责任表述模糊;

  • 收益模型完全依赖单一高收益市场,未考虑价格压缩和竞争加剧;

  • 卖方要求先支付大额不可退费用,才开放核心文件;

  • 忽略中国背景投资人的罗马尼亚FDI审查、数据安全和控制权安排。




结语



预评估的目的不是代替尽调,而是让尽调更有价值


投资人内部预评估不需要把所有法律和技术问题都解决。它真正要回答的是三个问题:项目是否真实,核心权利是否成立,风险是否值得继续投入时间和资金。一份漂亮的项目简介可以在十分钟内制作出来,但一个可投资、可融资、可建设、可并网的独立储能项目,必须经得起对主体、并网、许可、经济性和监管路径的逐层验证。


先用六步法完成内部筛选,再让专业顾问针对真正重要的问题开展尽调。这样做,不仅可以节省顾问费用,更重要的是让投资人掌握交易节奏:把资金和管理资源留给最有可能完成交割、并最终产生收益的项目。


温馨提示:本文所述流程仅用于投资人内部项目预评估,不构成罗马尼亚法律、税务、技术、融资或投资建议。正式签署交易文件或作出投资决定前,仍应聘请具备相关经验的专业顾问进行完整尽职调查。
