采购流程45天变18天|BPR再造案例全记录

采购流程45天变18天|BPR再造案例全记录 速跑管理咨询
2026-09-17
7
导读:采购流程慢,慢的往往不是流程,而是流程里堆积的“等待”。
采购流程慢,慢的往往不是流程,而是流程里堆积的“等待”。
这次改造的第一步不是优化,而是“算账”:用现状建模把 45 天拆开——真正作业 17.5 天,等待 27.5 天,等待占 61%。审批排队、单据流转、跨部门澄清、逐份审合同,这些等待才是周期的真实构成。
我们用的是一条完整的方法链:AS-IS 现状建模定位等待 → ESIA/ECRS 方法重构流程 → 审批流引擎、电子询价、标准合同库、EDI 四类工具落地。7 个月,45 天压到 18 天,压缩 60%,且每个数字都能对应到一个具体的改造动作。以下是全记录。

01 先看结果:一组指标,改善前后

指标
改善前
改善后
变化
采购周期(需求→交付)
45 天
18 天
−60%
其中:等待时间
27.5 天
5 天
−82%
平均审批等待
12 天
2 天
−83%
审批环节数量
8 个
4 个
−50%
流程一次性通过率
62%
91%
+29 个百分点
例外采购占比
17.3%
5.6%
−11.7 个百分点
供应商准时交付率
81%
94%
+13 个百分点
人均订单处理量
28 单/月
51 单/月
+82%
库存周转天数
52 天
39 天
−13 天
说明:指标均来自改造前后各 3 个月的订单级月度统计,同一口径。值得注意的是:周期被压缩 60% 的同时,一次性通过率、准时交付率不降反升——压缩等待与加强管控并不矛盾,这是本次改造与“单纯砍审批”最本质的区别。
环节
作业
等待
合计
时间慢在哪(AS-IS 诊断)
需求提出与规格确认
2
4
6
需求描述不规范,平均返工 2 次;跨部门澄清沟通占 3 天
采购申请与审批链
1.5
10.5
12
8 个节点串行,每节点平均停留 1.5 天;退单重走进一步拉长
寻源与询价
4
6
10
纸质询价单发收 5 天,供应商响应慢;比价靠手工整理约 2 天
比价议价与合同评审
3
5
8
合同条款逐份人工审核,法务、财务排队;平均修改 2 轮
订单下达与确认
1
2
3
人工录入 + 传真确认,信息不一致返工
供应商交付
6
0
6
供应商备货与运输(外部周期,本次未动)
合计
17.5
27.5
45
等待占 61%
说明:这是 BPR 第一步——AS-IS 现状建模(价值流时间分析)的输出。BPR 的第一原则是先量化、再改善:不先分清作业与等待,优化就容易变成“把每个环节都提速”,而真正该处理的是等待。等待占 61%,意味着即使不增加人手,把等待降下来就能释放近三分之二的周期。

03 方法 + 工具:每一段压缩都有据可查

环节
诊断结论
应用方法
落地工具
数据变化
需求提出与规格确认
输入不规范,返工 2 次
ESIA-清除:消除不规范输入
需求规格模板 + BOM 标准化
6→3 天,返工明显减少
采购申请与审批链
8 节点串行,多为“签字走过场”
ESIA-清除/简化 + ECRS-取消合并;阈值授权
审批流引擎:阈值内自动审批 + 超阈值并行会签
12→2 天(−83%
寻源与询价
纸质发收慢,比价手工
ESIA-自动化 + ECRS-简化
电子询价平台:RFQ 模板化、历史价格库、供应商分级
10→4 天(−60%)
比价议价与合同评审
逐份人工审核,修改 2 轮
ESIA-整合 + ECRS-合并
标准合同库(覆盖 70% 品类)+ 年度框架协议
8→2 天,直接采购成本 −2.3%
订单下达与确认
人工录入、传真确认
ESIA-自动化
订单 EDI / 系统对接,自动回传
3→1 天
说明:ESIA 是 BPR 的经典重构方法——清除(Eliminate)、简化(Simplify)、整合(Integrate)、自动化(Automate);ECRS 是其操作原则——取消、合并、重排、简化。工具选择坚持“先流程、后系统”:先想清楚流程要不要留,再决定上什么工具。五组改造没有引入大型采购系统,全部用轻量工具落地,7 个月完成。

04 改善前后数据图:一套完整的汇报式视图

四张图按汇报逻辑排列:先看总账(作业与等待拆解),再看关键抓手(审批链),再看多维度验证(质量、效率、成本),最后看推进节奏(7 个月路径)。

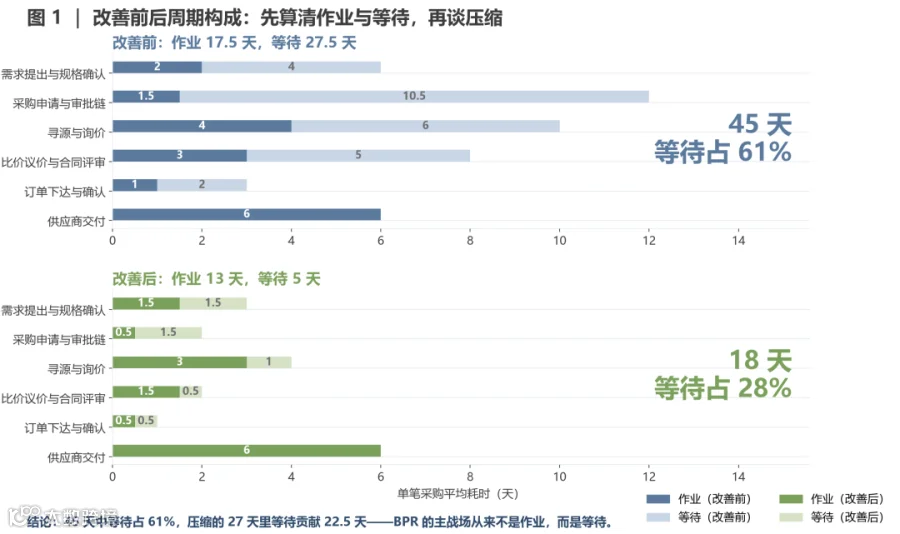

图 1 | 改善前后周期构成:先算清作业与等待,再谈压缩
45 天中等待占 61%,压缩的 27 天里,等待贡献 22.5 天(−82%);作业时间只压缩 4.5 天——模板化、自动化减少的是重复劳动。这印证了开头的判断:BPR 的主战场从来不是作业,而是等待。
图 2 | 审批链重构:砍掉的是等待,不是管控
审批链是等待最集中的环节(12 天,占全部等待 44%)。改造逻辑:用 ESIA 的“清除”砍掉 4 个签字走过场节点,用“自动化”把阈值内的常规采购交给审批流引擎自动通过,超阈值才进入并行会签——管控点从“人人签字”变成“规则 + 例外”,反而更清晰、更有据可查。
图 3 | 运营指标改善前后:质量、效率、成本三个维度同步改善

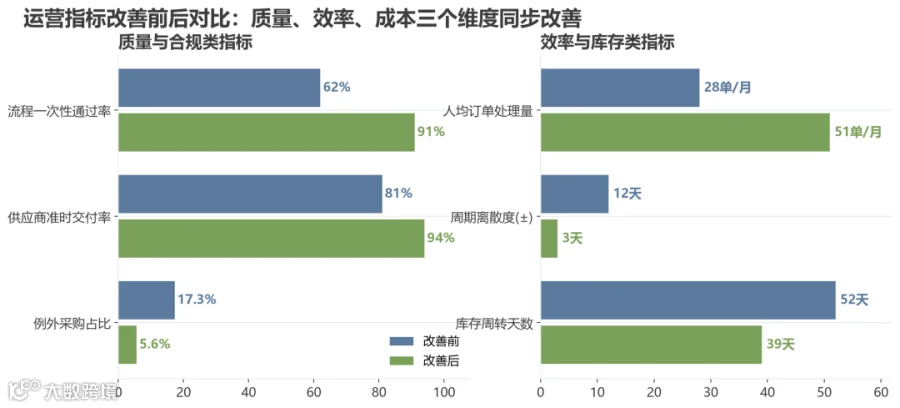

质量维度(一次性通过率 62%→91%、准时交付率 81%→94%)不降反升;效率维度(人均订单量 +82%、周期离散度 12→3 天)大幅改善;成本维度(库存周转 52→39 天、直接采购成本 −2.3%)同步受益。数据证明:流程改造的收益是多维的,不是拿质量换速度
图 4 | 7 个月推进路径:阶梯式下降并稳定
改善不是一蹴而就:M1-M2 完成 AS-IS 建模与方案设计;M3 审批流引擎上线带来第一段明显降幅(41→36 天);M4 电子询价、M5 框架协议落地后进入快速下降通道;M7 稳定在 18 天并保持。每个降幅节点都能对应到一次工具上线——这就是“数据有据可查”的推进方式。
这次改造验证了一个判断:BPR 不是砍环节,而是砍等待。真正拖垮采购周期的,从来不是流程上的某个动作,而是动作之间的排队、流转和返工。
如果你的工厂也符合以下三条中的任意两条,就值得做一次流程诊断:
  • 周期长且不稳定:单笔采购周期超过 30 天,且各单之间差异很大,交付无法预测。
  • 审批链冗长串行:一笔常规采购要过 5 个以上审批节点,多数是“签字走过场”。
  • 例外采购多:特批、紧急采购占比超过 10%,说明标准流程不被信任,正在被绕开。
落地主线只有一条:先做 AS-IS 量化(分清作业与等待),再定位等待,用方法重构、用工具落地,最后用数据验证。每一个环节的压缩,都要能对应到具体的改造动作和可量化指标,而不是凭感觉优化。

结尾:周期变短之后,组织能力才刚开始释放

采购流程的改善,本质上是组织管理能力的改善。当流程中的等待被系统性地消除,释放的不只是时间,还有采购团队承接更多业务、供应商更稳定配合、管理者更敢授权的空间。
流程管理、质量管理、体系建设,我们长期服务制造企业。



往期文章


新时代质量管理(NQMS)持续改进|从问题闭环到能级跃升
BPR 流程再造方法论|从战略对齐到持续优化
流程数字化落地|BPMS 系统建设方法论与实践

文章来源:网络(如侵联删)

文章编辑:super

文章转载投稿请添加微信(联系):18201320567/ 01069666567

【声明】内容源于网络
0
0
速跑管理咨询
速跑咨询公司
内容 56
粉丝 0
速跑管理咨询 速跑咨询公司
总阅读1.1k
粉丝0
内容56
