海外项目增资,是做 ODI 变更,还是按新项目办理?
导语
Introduction
很多企业在海外项目落地以后,还会继续追加投资。这时候,原来的 ODI 还能不能继续用、要不要做变更,还是需要按一个新的境外投资项目重新办理,就成了企业需要先确认的问题。
比如一家中国企业已经在越南建厂,前期 ODI 手续也已经办完。两年后,因为业务增长,公司准备再投入 2000 万美元。这 2000 万美元,是在原来的 ODI 项目上做变更,还是要按一个新的境外投资项目办理?
01

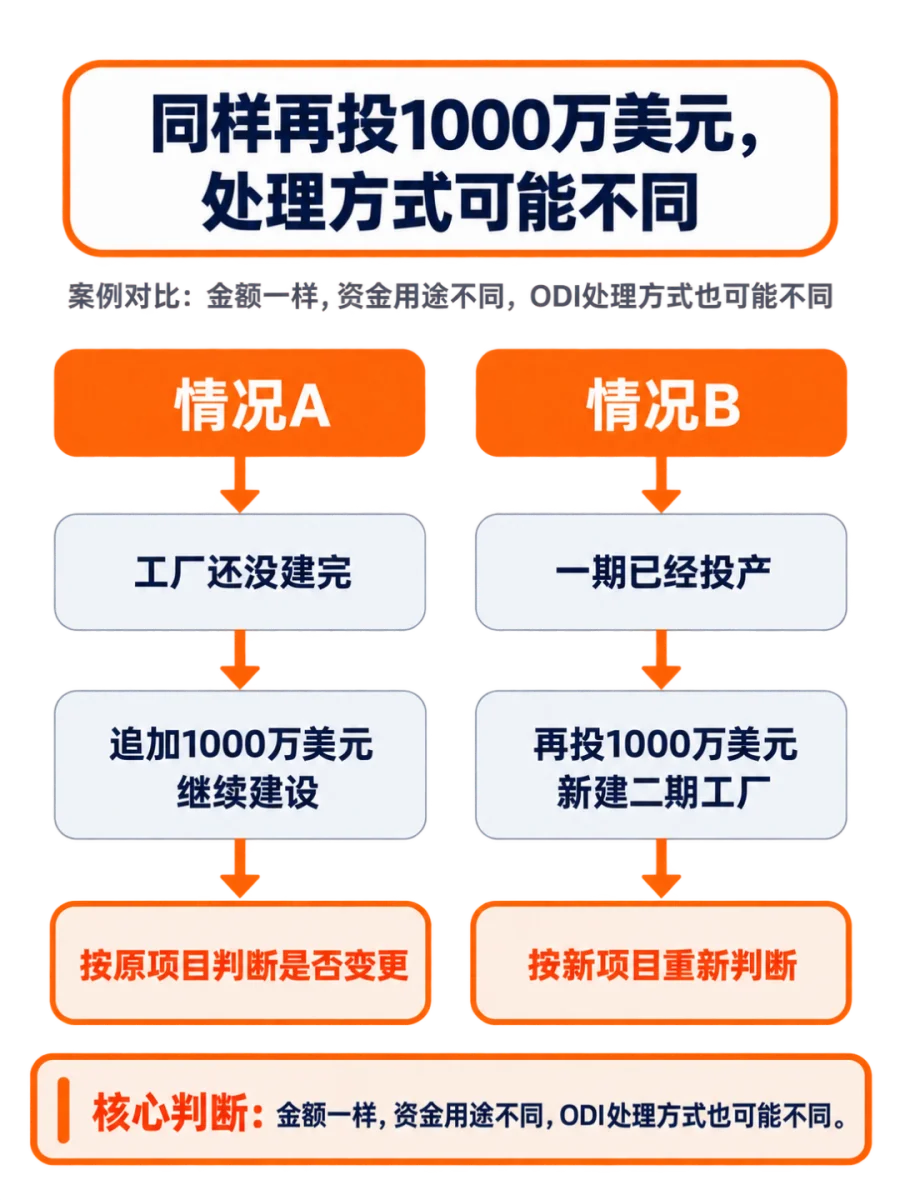

情况一:原项目还没完成
追加的钱仍然用于原项目
一种比较典型的情况是,原来的海外项目还在建设或者实施过程中。
案例:例如企业原计划投资 5000 万美元,在越南建设一座零部件工厂。项目实施过程中,因为设备价格上涨、建设成本增加,需要再投入 1000 万美元,但厂址、产品和建设内容基本没有变化。
这种情况下,新增资金仍然用于原来申报的项目。接下来要看项目具体发生了哪些变化,以及是否需要办理 ODI 变更。
政策:按照现行规则,项目实施过程中,如果投资主体、投资地点、主要内容、规模或者中方投资额等发生规定的变化,需要相应核对是否办理项目变更。其中,中方投资额变化达到原核准、备案金额的 20%,或者变化金额达到 1 亿美元及以上,属于现行规则明确列出的变更情形。
注意:追加投资并不等于一定要做 ODI 变更。判断时,可以先确认新增资金是否仍用于原项目,再核对项目具体发生了哪些变化。
02
情况二:原项目已经完成
又增加新的投资内容
另一种情况是,原来的项目已经完成,企业后来又决定增加新的投资。
例如一期工厂已经建成投产,企业准备再建一座独立厂房;原来只生产零部件,现在又准备增加新的生产项目;或者由原来的海外公司出资,收购另一家当地企业。
这些情况下,即使投资国家和境外公司都没有变化,新增投资也不一定还能按原项目处理。
因为判断的重点是这笔资金是不是还在实施原来申报的项目。如果这笔资金已经用于新的投资项目,就应当按这笔新项目重新确认核准、备案以及其他相关手续。
03

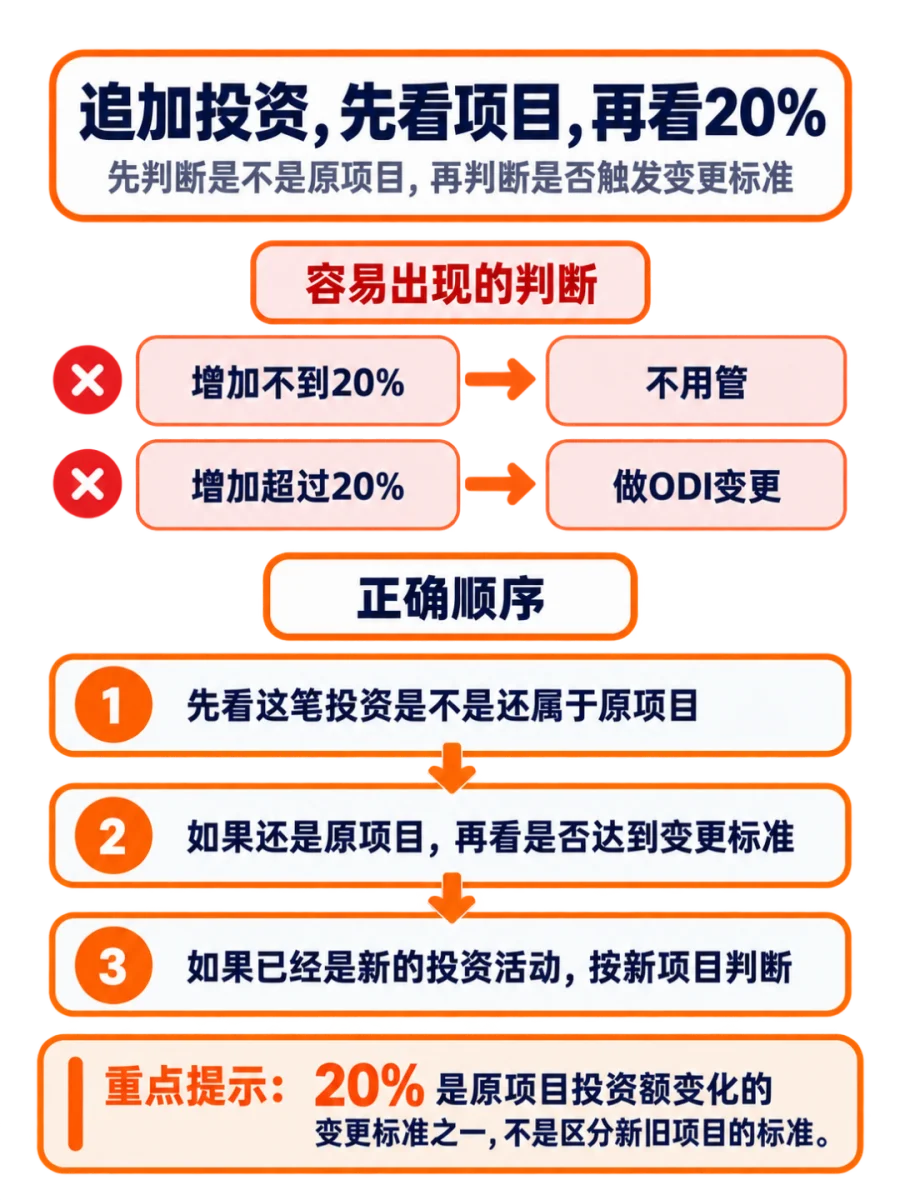

“增加 20%"不是
区分变更和新项目的标准
这里还有一个很容易混淆的问题。有些企业看到规则中的"20%",会直接理解成:增加不到 20%,不用处理;增加超过 20%,就做 ODI 变更。
20% 是原项目中方投资额变化的一项变更标准,用来判断原项目是否需要办理变更,并不用于区分原项目和新项目。
案例:企业原来投资 5000 万美元建设工厂,现在又投入 500 万美元收购另一家当地企业。新增金额虽然只有原备案金额的 10%,但这 500 万美元并不是继续用于原来的建厂项目,不能因为“没有达到 20%"直接当成原项目的一部分。
反过来,如果原项目还没有完成,只是因为建设成本增加需要追加资金,也不能因为金额增加,就直接认定为一个新项目。
04

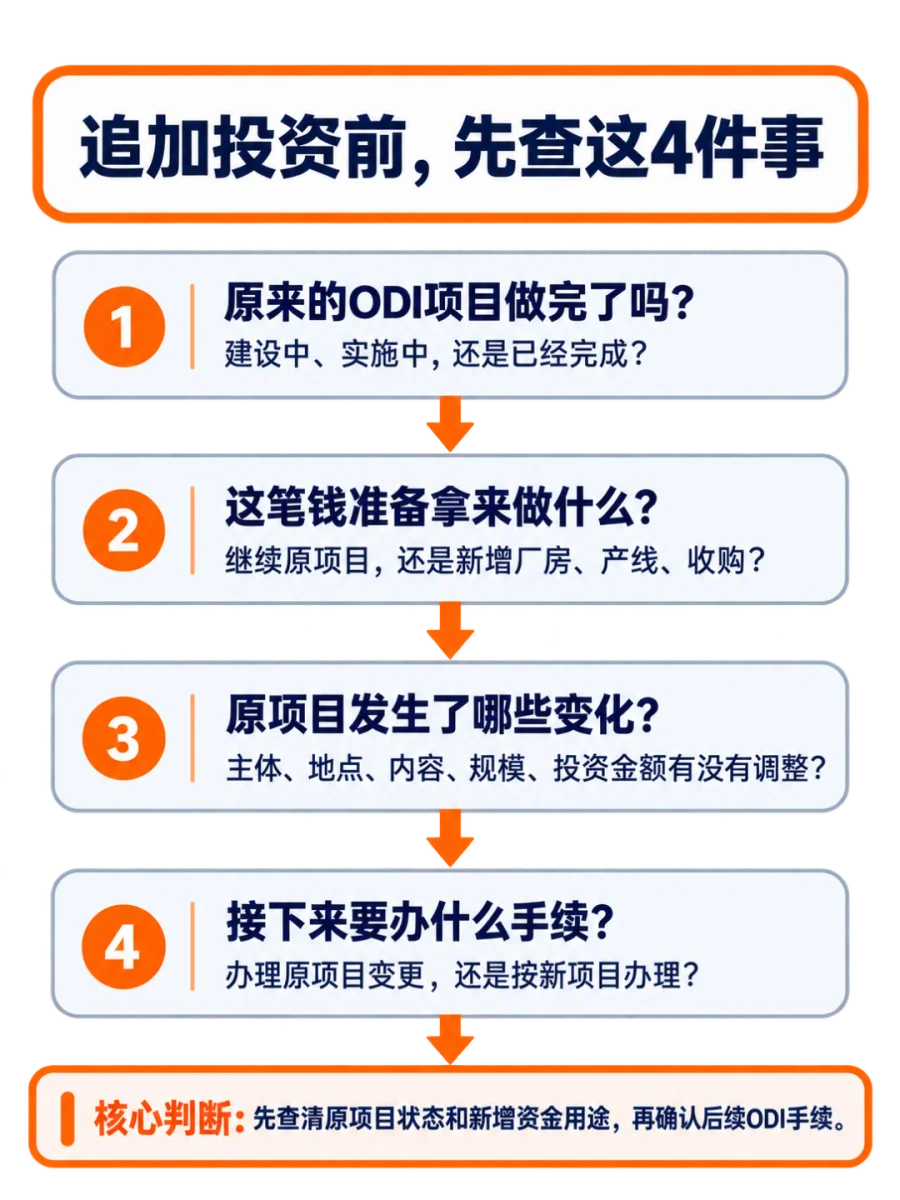

再投一笔钱之前
先查清这 4 件事
海外项目准备追加投资时,可以先把原项目的状态和新增资金用途梳理清楚,再确认后续需要办理哪些 ODI 手续。
先分清是不是原项目
再决定怎么办
向海外项目后续追加投资,具体怎么处理,要先看新增资金是否仍用于原来的项目。
如果您也遇到类似情况,拿不准是做 ODI 变更还是按新项目办理,建议结合企业的原 ODI 备案资料、项目进度、追加投资用途和资金安排进行综合判断,确认这次投资该做变更还是按新项目办理。在实际操作中,应将投前判断、投中办理和投后变更、再投资、年度维护、退出等事项统一安排,帮助企业建立一套能够持续运行的境外投资合规管理机制。
