在手机制造过程中,新胶水、油墨、涂层、塑胶材料等原物料从开发验证走向量产,往往需要经过多轮工艺测试和生产确认。
POR、DOE和Control Run是这一过程中经常出现的三个词。它们都与工艺验证有关,但实际用途并不相同,在供应链企业披露客户验证进展时,也对应着不同的信息。
本文以手机胶水导入为例,说明三个概念分别在什么情况下使用,以及它们之间如何发生联系。

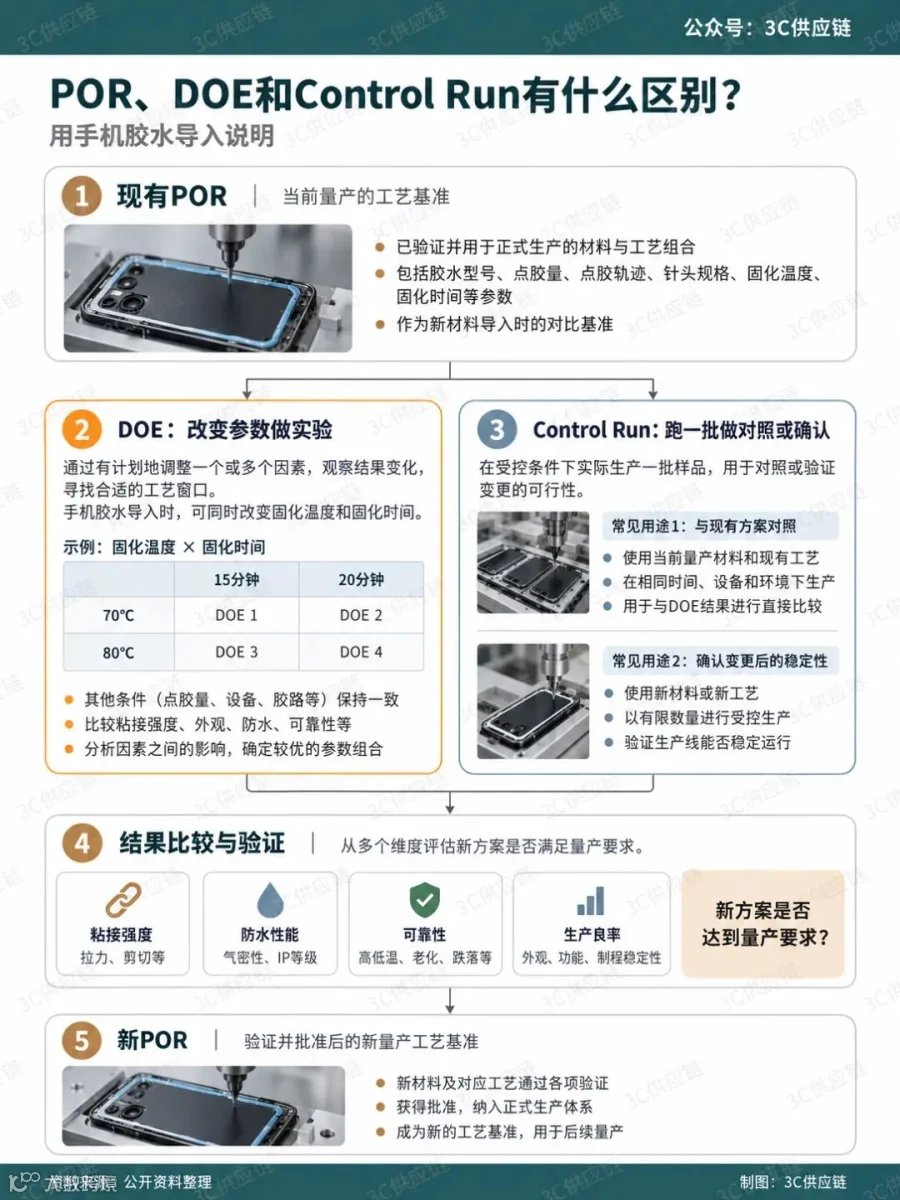

POR:当前量产按什么条件生产
POR通常指Process of Record,即已经过验证并正式用于生产的工艺基准。
以手机后盖粘接为例,当前量产可能已经确定使用某家供应商的胶水,同时规定点胶量、点胶轨迹、针头规格、设备参数、固化温度和固化时间。
这整套已经稳定用于生产的条件,可以理解为当前POR。
一种材料经过验证后,与对应设备和工艺参数一起进入正式生产体系,才构成实际生产中的POR。
这也是新材料导入时首先要面对的基准。
一家新的胶水供应商即使样品性能不错,也不能直接替换现有材料。客户需要确认新材料在粘接强度、外观、防水、跌落、老化以及生产良率等方面达到要求,并建立适合这款材料的生产参数。
所以POR回答的是:现在这条产线按照什么方案生产
DOE:改变参数,看结果如何变化
DOE即Design of Experiments,实验设计。
它不是一个认证阶段,而是一种工程实验方法。工程师有计划地改变一个或多个因素,再观察这些变化对结果产生什么影响。
例如,一家新的手机胶水供应商进入验证阶段。工程师认为固化温度和固化时间可能影响粘接性能,于是分别设置两个条件:
点胶量、设备、胶路等其他条件保持一致,然后比较不同组合下的粘接强度、溢胶情况、防水性能和可靠性。
这样做不仅可以判断70℃和80℃哪个效果更好,还能看到温度与时间之间是否相互影响。
比如测试可能发现,固化15分钟时,提高温度能够明显增加粘接强度;但固化20分钟后,70℃和80℃已经没有明显差异。
这时候工程师得到的信息就不只是“80℃更好”,而是知道了这款胶水在不同温度和时间下的工艺窗口。
这也是DOE与简单“试几个参数”的区别。
如果一家手机材料企业表示“产品已经在客户做DOE”,通常只能说明客户已经进入工程测试阶段,正在寻找或者验证合适的材料和工艺条件,并不能据此判断已经进入量产。
Control Run:在相同条件下建立对照或确认变更
Control Run的含义比POR和DOE更依赖具体项目。在原物料验证中,一种常见做法是:测试新材料的同时,继续使用当前量产材料,并按照现有POR条件生产一批样品,作为同期对照。
仍以前面的手机胶水为例。假设客户正在测试一家新的胶水供应商,并围绕固化温度和固化时间设计了4组DOE,那么同期可以安排一组现有量产方案作为Control Run。
这里的Control Run和DOE承担的是不同作用。
Control Run并不改变当前量产方案,它的作用是确认:在当天的设备、环境和生产条件下,现有方案能够得到怎样的结果。DOE 1至DOE 4则主动改变材料和工艺参数,用来观察新方案的表现。
工程团队可以把新材料和现有方案放在尽可能接近的生产条件下比较。
如果只拿新胶水今天的测试数据,与一个月前现有胶水的历史数据比较,设备状态、环境温度、原材料批次等因素都可能影响结果。同期安排Control Run,可以减少这些外部变化对判断的干扰。

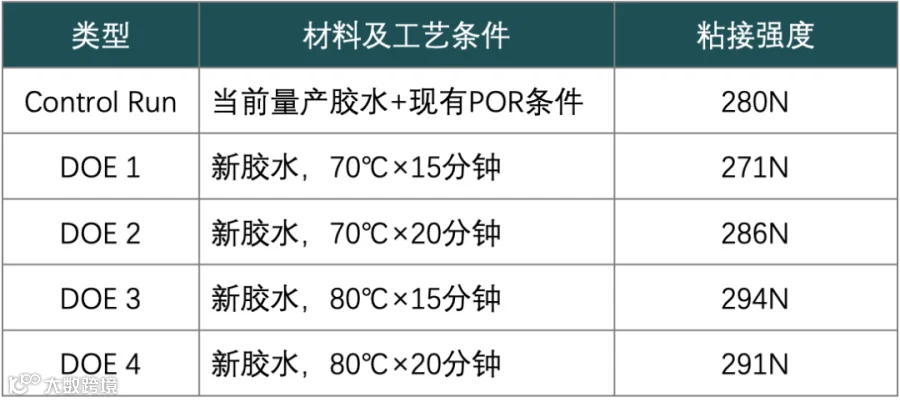

从表格中的示意数据看,DOE 3的粘接强度最高,但这并不代表它已经可以直接成为量产方案。实际验证还需要同时观察防水、外观、可靠性、良率和批次稳定性等指标。
这里也能看出POR和Control Run的区别:POR是一套已经批准的生产基准,Control Run则是按照这套基准实际跑的一批样品。
两者经常同时出现,但不是同一个概念。
三个词如何联系起来
把三个概念放到手机胶水导入中,关系会更清楚。假设当前手机使用供应商A的胶水,材料和对应工艺已经稳定量产,这就是现有POR。
供应商B希望进入。
工程团队先针对供应商B的胶水做DOE,调整固化温度、固化时间、点胶量等参数,找到表现较好的组合。
测试过程中,可以继续使用供应商A的量产方案跑一批样品作为Control Run,用来判断新胶水相比现有方案是否真正改善。
如果新方案表现较好,还需要继续做可靠性、批次稳定性以及生产验证。
这些验证完成并获得批准以后,新胶水和对应的工艺参数才可能进入正式生产,成为新的POR。
因此,一个典型的变化过程可以概括为:
现有POR→DOE寻找新方案→Control Run和其他验证→批准变更→形成新的POR。
但这不是所有手机厂商固定采用的一套认证流程。POR是一种生产基准,DOE是一种实验方法,Control Run是一次实际运行,三者在不同企业内部可能出现在不同环节。
对供应链研究的实际意义
理解这三个词,最直接的作用是判断供应商项目进展。
一家材料厂商说“正在做DOE”,说明产品已经获得测试机会,但仍处于工程验证。
出现Control Run,说明项目已经进入实际生产条件下的比较或确认阶段,但仍要看测试目的和结果。
如果材料及相关工艺已经进入POR,则说明它已经被纳入正式生产方案,商业意义明显高于单纯的送样和DOE。
不过,进入POR也不能直接等同于获得全部订单。手机厂商可能同时认证两家甚至多家材料供应商,也可能根据不同工厂、产品型号和生产阶段分配不同份额。
三个词最终可以这样理解:
POR:现在量产怎么做。
DOE:换材料或改变参数以后会怎样。
Control Run:实际跑一批,看看新旧方案差多少,或者确认这次变更能不能稳定生产。
-
