九寨沟县灾后恢复重建一直以来备受瞩目,今天,小编将用镜头带大家了解灾后恢复重建的进展情况!
据了解,今年以来九寨沟县灾后恢复重建工作紧紧围绕三个“百日攻坚战”安排部署,全县上下精心组织、奋力攻坚、狠抓落实,重建各项工作取得阶段性成效,第一阶段的灾后恢复重建工作已于4月30日结束,超额完成了第一个“百日攻坚战”各项目标任务。
重建规划表内项目进展顺利
以九寨沟县作为实施主体的111个项目,新完工项目2个,累计完工项目52个,完工率47%,占规划总投资的58%。所有重建项目应办理前期要件1045个,已办结1020个,办结率97%。
生态环境修复保护

保护区外震损林地植被恢复项目已全部完成工程措施部分,造林任务已完成60%。
地质灾害防治及治理
98处重大地质灾害工程治理已完成72处;神仙池景区地质灾害工程治理共计9处,已完工8处,剩余1处正加紧施工。
公共服务及城乡建设

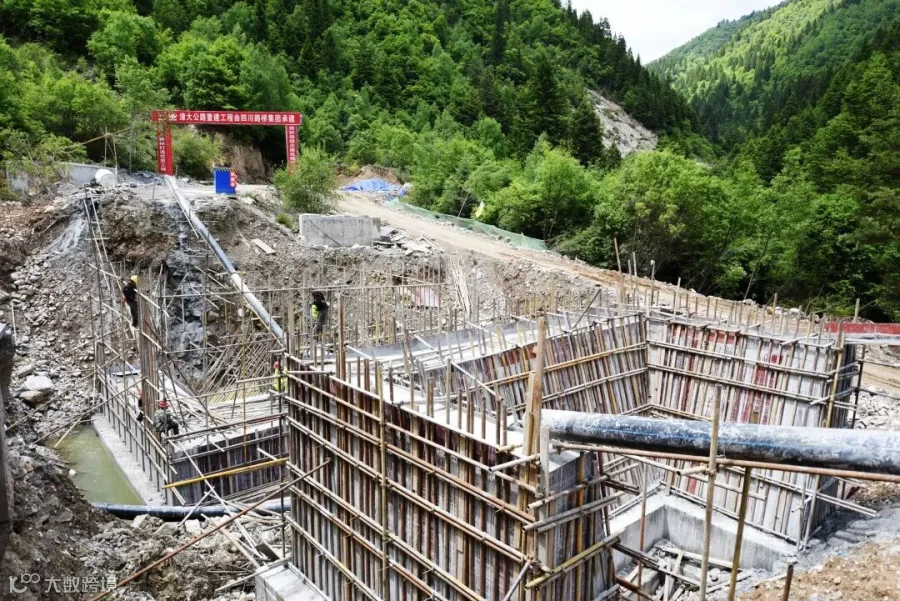

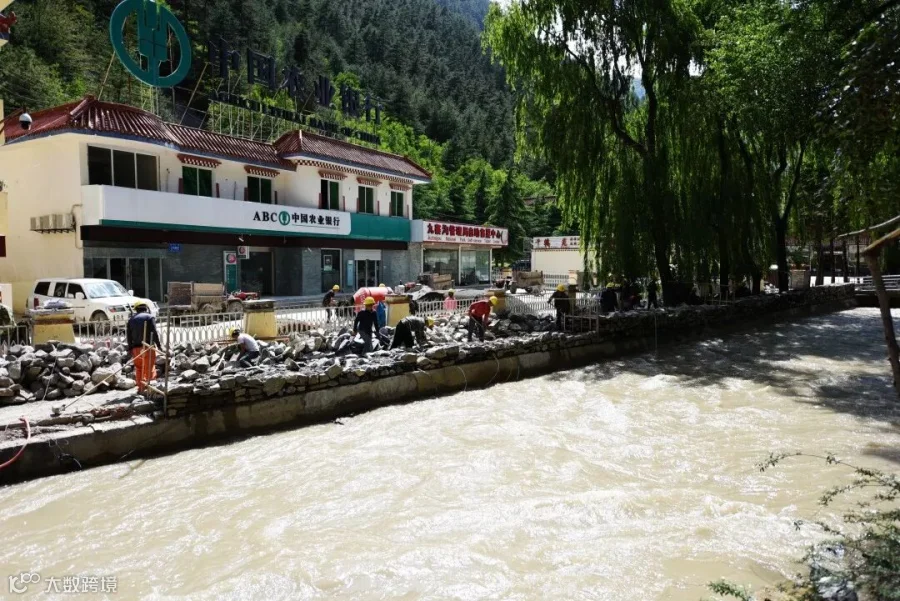

完工项目37个,完成投资8.28亿元,占年度计划投资64%。漳扎镇、大录乡堤防工程项目水下部分施工和水上部分景观设计方案基本完成。

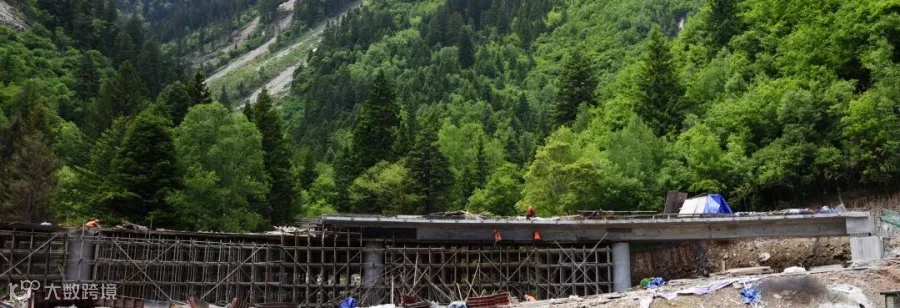

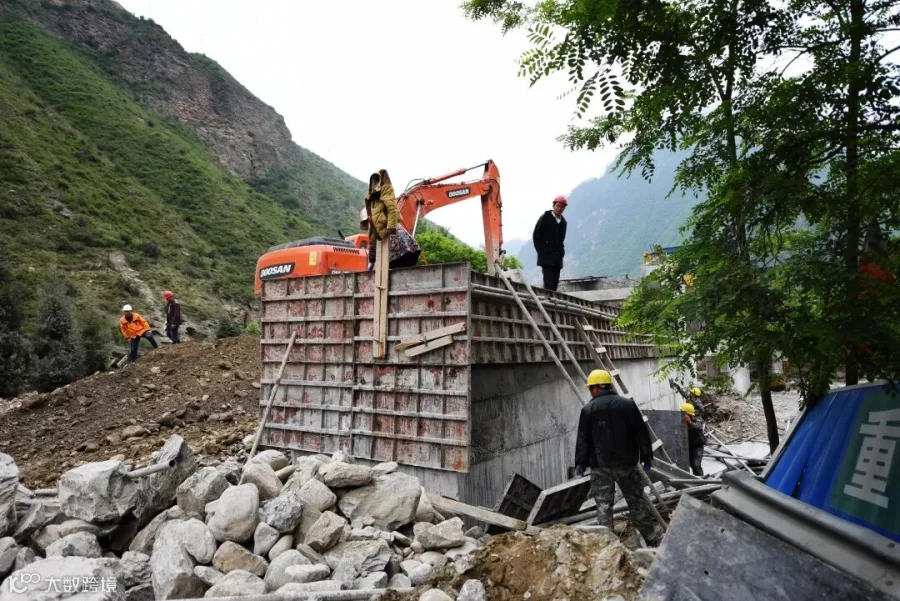

九寨沟县漳扎镇桥梁项目共新建10座桥梁,二道桥村日照中心桥等4座桥梁已完成工程量的80%以上,漳扎镇政务中心桥等3座桥梁已完成工程量的50%以上,沙坝二队入村桥等3座桥梁正加快推进。
九寨沟县城市生活污水处理厂(二期)项目已完成生化池、沉淀池等主体施工,加药间、鼓风机房已完成砌体、外墙保温,室内装饰装修已完成80%。

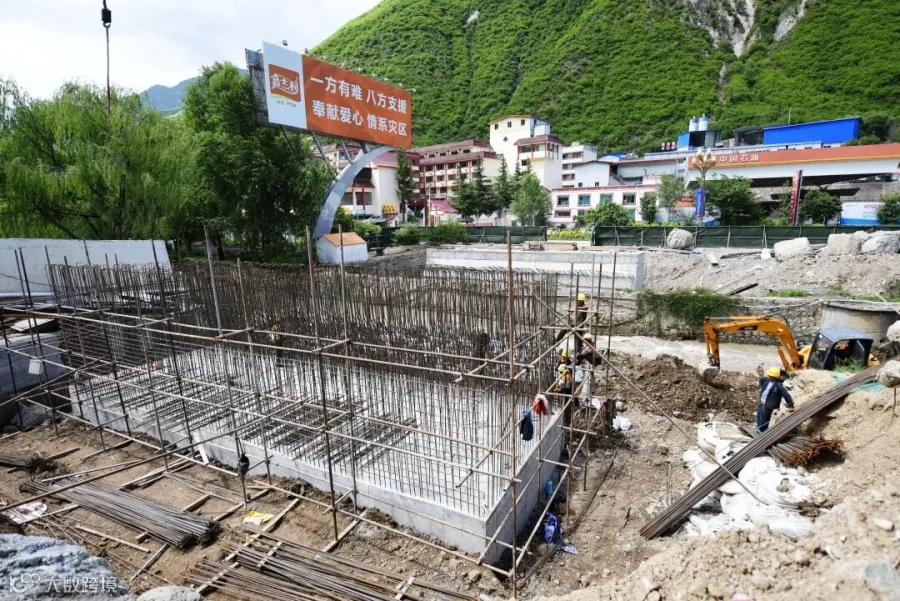

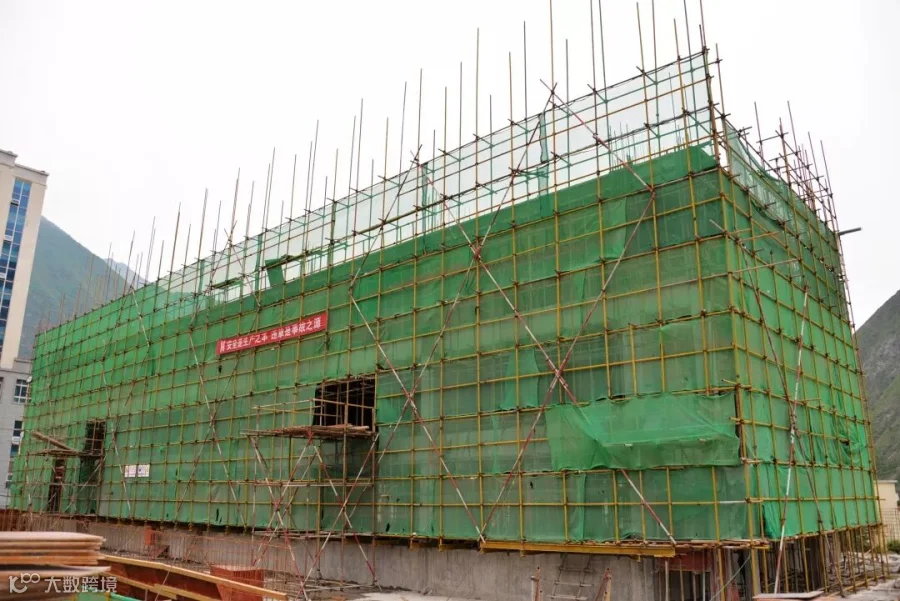

九寨沟第二人民医院项目1、2、4号楼主体完成,正加紧开展砌体、抹灰、室内防水等工作。
九寨沟县漳扎镇行政服务及旅游执法设施建设项目办公楼已完成外围雨、污管道填埋、内外墙抹灰等工作,行政中心周转房已完成消防管道安装,正加紧开展填充墙砌筑、浇筑基础回填挡墙等工作。
九寨沟县生活垃圾处理设施、餐厨垃圾处置厂和医疗废物处置中心厂三个项目打捆实施,已完成综合楼基槽开挖、围墙砌筑和热解厂钢筋制安工作,基本完成桩基开挖。

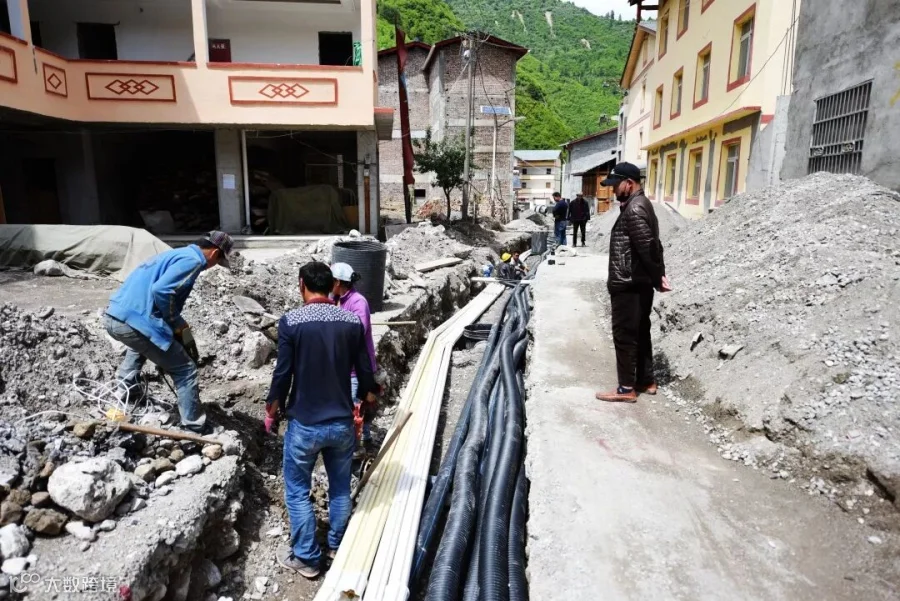

九寨沟县漳扎镇供水管网项目已完成管网铺设6公里,约完成总量的85%。
九寨沟县漳扎镇污水处理厂及管网项目已完成管网铺设约5公里,完成总量的58%。
九寨沟县农村基础设施项目涉及全县52个村、九寨沟县漳扎镇村(社区)基础设施项目涉及漳扎镇13个村(社区),目前正加紧开展村内道路、排水、路灯等配套基础设施建设。

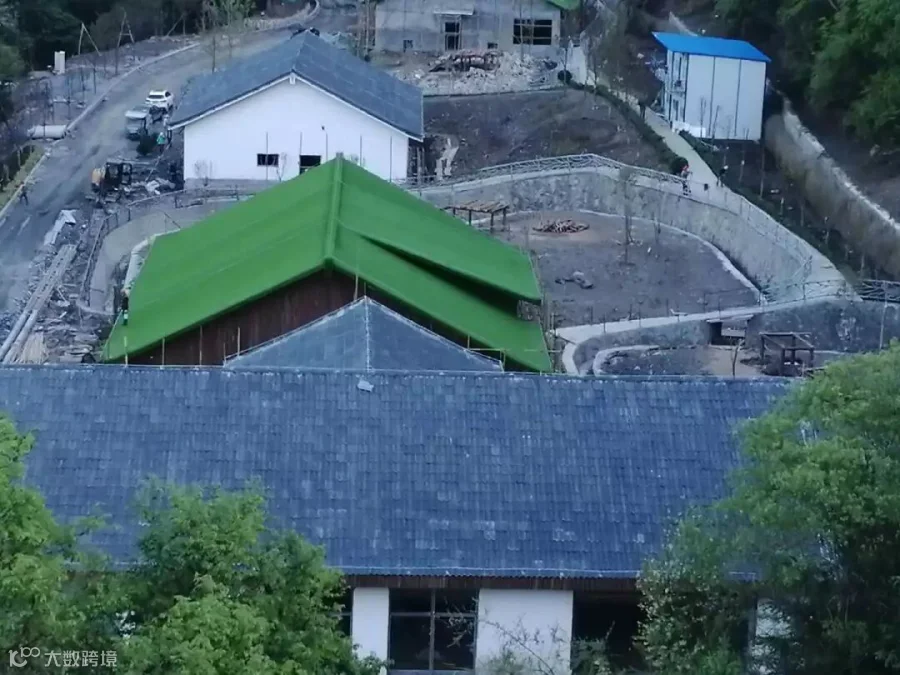

九寨沟县民族体育馆项目已完成看台主体施工,基本完成砌体,正加紧开展钢架顶棚施工。
九寨沟县玉瓦中学异地迁建项目正加紧开展学生宿舍楼第三层支模、运动场挡土墙施工。
交通基础设施建设

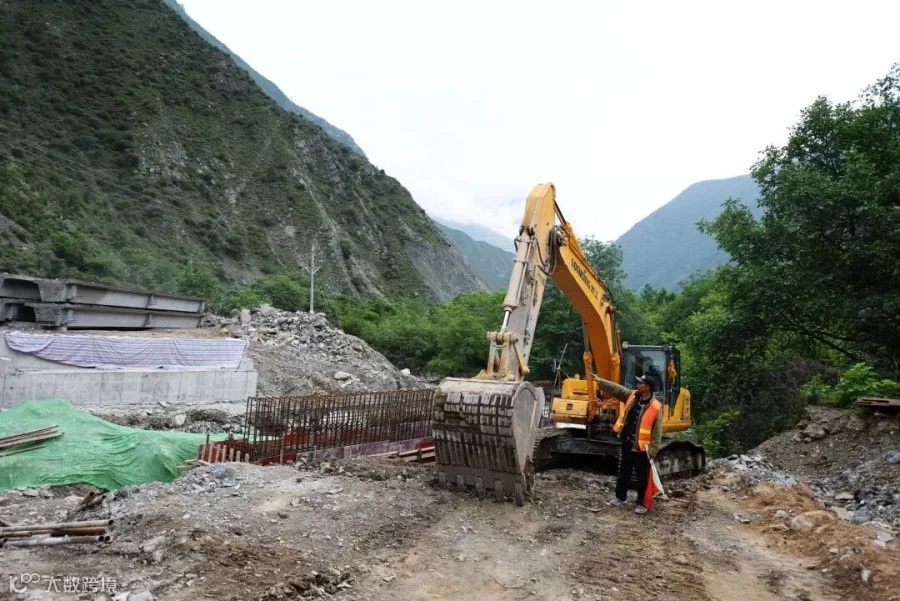

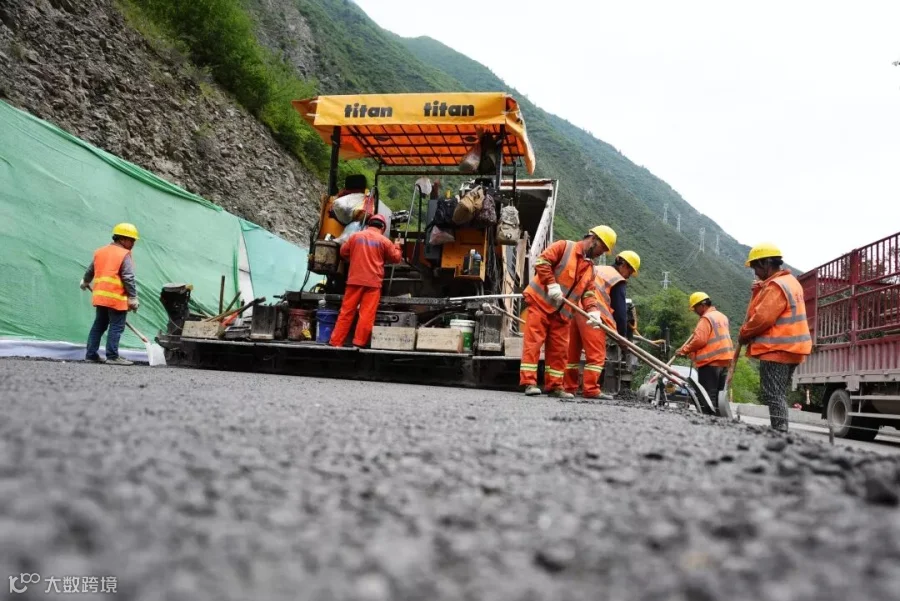

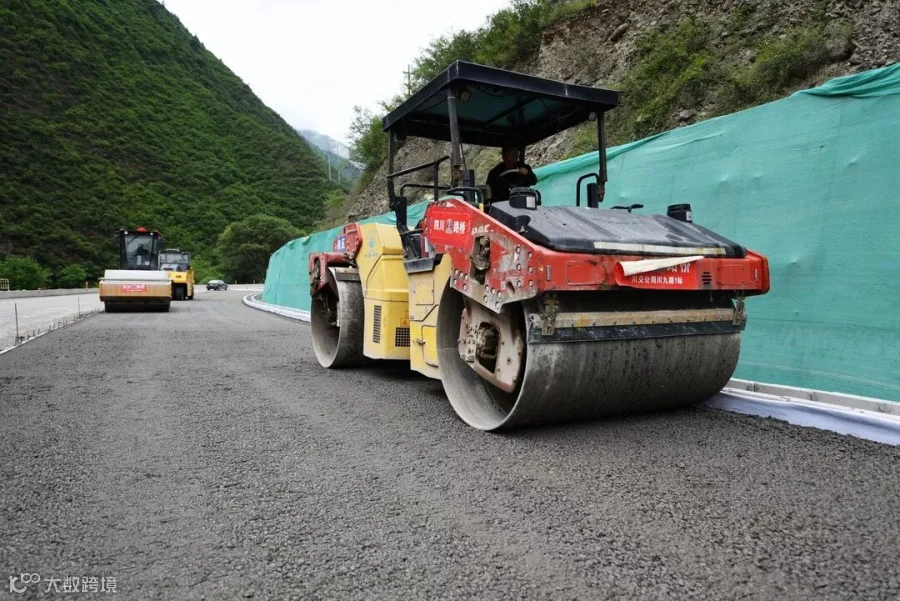

完工项目2个,完成投资1.19亿元,占年度计划投资38%。漳大路已全线开工,正加紧开展路基土石方、桥涵、防护等施工,目前已完成总投资的25%。
全域旅游和文化产业提升

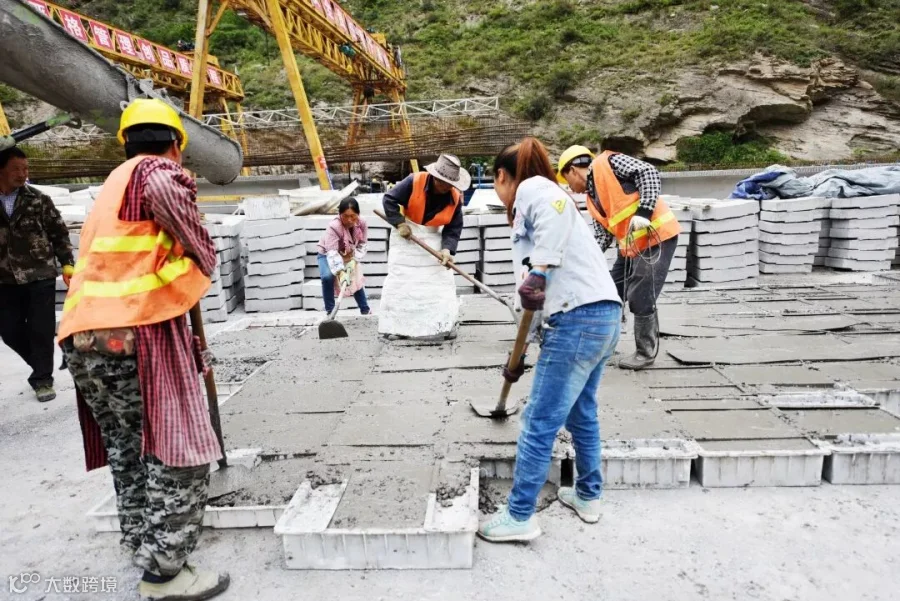

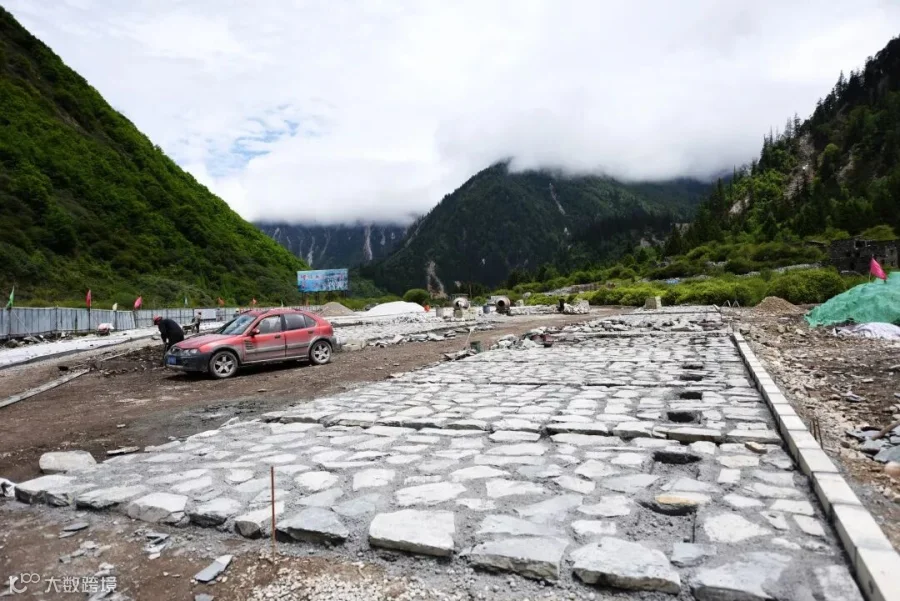

完工项目5个,完成投资9849万元,占年度计划投资39%。甘海子生态文化旅游区项目已完成新游客中心桩基施工,正加紧开展停车场、集散广场地砖铺设。
勿角民族生态旅游试验区项目已完成景观桥、休息厅等基础和85%的抗滑桩施工,基本完成自然山径施工。
如今,全县灾后恢复重建正按照县重建委第13次会议要树立精品意识、节约意识、协调意识等要求,在确保工程安全、质量的前提下如火如荼进入第二个“百日攻坚战”。
看到了这里,你是不是觉得九寨已经变成了“大工地”,不信你再往下看!
