9月2日10时许,G216线吉隆镇至吉隆口岸受损路段全线贯通,距灾害发生7天。在流速每秒6至7米、机械臂最大旋转范围仅180度的高山峡谷里打通这条生命通道,是这7天里分量最重的一件事。本文想补充记录的,是支撑这次抢通的另外两层:数据如何界定了“什么时候必须停下来”,以及五个部门的监测数据如何汇聚到同一张态势图上。而在这之后还有两个更难的问题:数据能不能留得下,看见了能不能转得快。

2026年8月26日10时30分许,因尼泊尔一侧发生泥石流灾害,西藏日喀则市吉隆县吉隆口岸遭受重大人员伤亡和失联;尼泊尔一侧同样遭受重大损失。

本文不渲染灾情,也不复述未经核实的现场细节。这里只讨论一个行业问题:在这条两年内两次中断的边境通道上,数据究竟能回答什么、回答不了什么,以及——当数据足够多的时候,难题变成了什么。

一、两年内的第二次,但成因完全不同

吉隆口岸不是一个普通的边境节点。据9月6日中外媒体见面会公布的数据,过去五年该口岸累计通关货值140亿元、货重近40万吨;2025年通关货值占日喀则全市的42%,外贸进出口额占全市的58%。口岸所在的吉隆沟,从海拔约4200米的宗嘎镇向南延伸至海拔约1800米的热索村,约93公里内落差近2400米——这条低海拔连续通道,是青藏高原腹地通往南亚的少数可行路径之一。

代价是,通道本身暴露在陡坡、急流与山地灾害之下。2025年7月8日凌晨,东林藏布河河水暴涨,连接中尼的热索桥(友谊桥)被冲毁,口岸通行被迫中断,直至2026年1月1日临时便桥建成才恢复通关,中断近半年。

一年多后灾害再次发生,但成因并不相同。自然资源部专家工作组根据灾前灾后高分辨率卫星遥感影像,结合地震报告数据与现场回传影像,初步判断源头位于尼泊尔境内东林藏布河支流错坚河上游,发生高位冰崩;冰崩体铲刮沟道冰碛物形成高速碎屑流,沿沟道运动演变为泥石流并冲击口岸设施,据推算平均速度超过50米/秒

关于成因有两层补充。中国工程院院士殷跃平表示:“首先是地质结构(非常破碎),第二就是地震导致的长期的这种损伤和震裂。第三个才是冰川的原因,所以不能单纯地把它认为是冰川形成的碎屑流。”中国自然资源航空物探遥感中心正高级工程师郭兆成则明确,这不是冰湖溃决,而是“高位冰崩—高速碎屑流—泥石流”连续演化的链式灾害,不能仅凭灾害发生在冰川分布区就简单下判断——冰湖是否变化、冰体从何处启动、沟道物质如何迁移,都需要灾前灾后影像、地形数据与现场调查综合研判。

如果成因被简化为“冰川灾害”,风险辨识的清单就只会盯着冰川。

图1 吉隆口岸高位冰崩链式灾害示意

二、数据在这次灾害中做了四件事

从公开信息看,遥感与地理信息技术在这次灾害中的作用,可以归纳为四个层次。

一是定源。灾害发生后的首要问题是“从哪里来”。专家工作组通过比对灾前灾后高分辨率卫星影像,将源区锁定在尼泊尔境内错坚河上游——一个地面调查无法在第一时间抵达的位置。国家减灾中心启动卫星应急数据获取机制,综合利用应急减灾二号、资源、高分、北京三号等系列卫星数据,通过分析河道及山体植被的异常变化溯源冰岩崩位置,同时识别滑坡区域、堰塞湖位置及下游损失情况。定源不是一次性动作:卫星数据对堰塞湖面积变化与溢流情况持续开展动态监测,灾害的“画像”是在滚动观测中逐步清晰的。

二是定性。这到底是一次什么灾害。遥感影像显示的沟道物质迁移路径,配合地震报告数据,支撑了“高位冰崩→碎屑流→泥石流”这一链式判断,也修正了初期的推测。这个判断不只是分类问题——不同成因对应不同的次生风险排查重点。

三是定量。灾害强度需要量化,才能服务于后续的工程与救援决策。据公开信息,冰崩体从海拔5200至5500米的冰川区高位崩落,到冲击吉隆口岸整个过程约7分钟、运动距离约20公里;高速泥石流冲击吉隆藏布后还出现了罕见的“逆流而上”现象,向上游影响距离将近3公里。堰塞体的量化同样关键:据水利部消息,核心区域上方形成库容约220万立方米的堰塞体,雷达探测显示其平均坝高60米、坝长约1100米、平均坝宽约300米——这些数字决定了下游风险敞口的大小,也决定了处置方案的选择空间。

四是定界。8月27日,来自自然资源部中国地质调查局、西藏自治区自然资源系统的45名地质灾害应急专业技术人员抵达受灾核心区域,组成冰源区、堰塞湖、沟道沿岸及流域周边等4个应急调查组,围绕冰崩源区其他冰体致灾风险、堰塞湖调查监测,以及村民安置点、变形斜坡、救援通道和高风险冰湖开展排查。

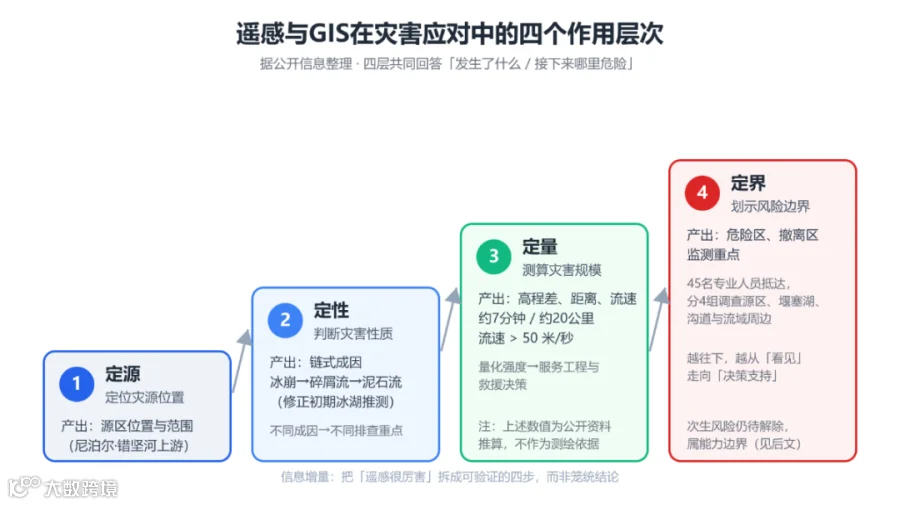

图2 遥感与GIS在灾害应对中的四个作用层次

三、从抢通到贯通:数据不只服务于“抢”,也定义了“停”

对交通行业而言,数据对抢通决策的影响,是离自身业务最近的一层。

先看“抢”的这一面。9月2日10时许,随着最后一段路基完成清理回填,G216线吉隆镇至吉隆口岸受损路段全线贯通。据国务院国资委披露,中国安能集团从北京、拉萨成都重庆等地调集技术专家和抢险骨干310人,以及卫星便携站、多功能侦测无人机、三维激光扫描仪、生命探测仪、大型挖掘机等装备120台(套)投入抢通。

作业条件极为苛刻:作业区地处高山深切峡谷,一侧峭壁危岩、一侧激流深槽,吉隆藏布流速达每秒6至7米;泥石流掏空弯道路基,深厚淤泥上难寻稳定的施工平台,大块石料入水后常被急流瞬间卷走。救援队伍采用“翻渣接力、涉水填筑”工法,先沿迎水面码放石料筑起防冲刷屏障,再向屏障内抛填、分层压实,在水流最急处辅以丁字坝导流与抛投石笼固基。

同样值得注意的是,数据在这一过程中还反过来修正了作业本身。8月31日,作业面推进至距口岸1.1公里处,进入全线难度最大的大弧度弯道攻坚段。据现场测算,当天投放的石料仅有约三分之一能够留在预定位置。这个数字直接改变了施工方案——现场全部改用更大规格的块石抛填,并针对路段上方两处高落差瀑布“砸”向施工面的问题,采取“大块石料打底、小石子铺面”的方式降低物料损耗。

这不是“按预案施工”,而是“用数据度量施工效果,再反过来调整施工”。循环本身并不新奇,难在作业环境——在流速每秒6至7米、机械臂旋转范围最大仅180度的作业面上,每一次测量反馈都直接对应着数小时的工期。

再看“停”的这一面,它对交通行业有更直接的借鉴价值。

据公开报道,弯道段布设了AI雷达开展亚毫米级位移监测,但受弯道地形限制效果受限。现场在此基础上补上了人力措施:加密布设人工瞭望安全员,每隔10米设置值守岗位、实行轮班警戒,一旦发现落石险情即以连续吹哨提醒人员撤出;8月31日上午首次布设绳梯式应急逃生通道,三条总长约180米,配合多处避险点用于快速撤离。更早的一个例子发生在救援初期:武警西藏总队日喀则支队队伍行进至距受灾区域约7公里的盘山路段时,发现沿线山体岩土松散、存在滑坡和二次泥石流风险,大部队及重型装备暂不具备继续突进的安全条件,随即改为抽调精干力量组成小分队在安全区间作业。

这两件事可以放在一起看。数据在这里有两重用途:对外判断灾害在哪里、有多强;对内判断“我们自己能不能继续作业”。后者往往不在应急叙事的中心,但它决定的是救援力量本身会不会成为新的风险源。现场明确实行“评估—作业—撤离”循环,河谷低洼地段不安排夜间作业,并有救援人员表示救援工作“不能简单用时间快慢来评判”——这些背后,是一套把数据当作作业边界而非进度工具的工作方法。

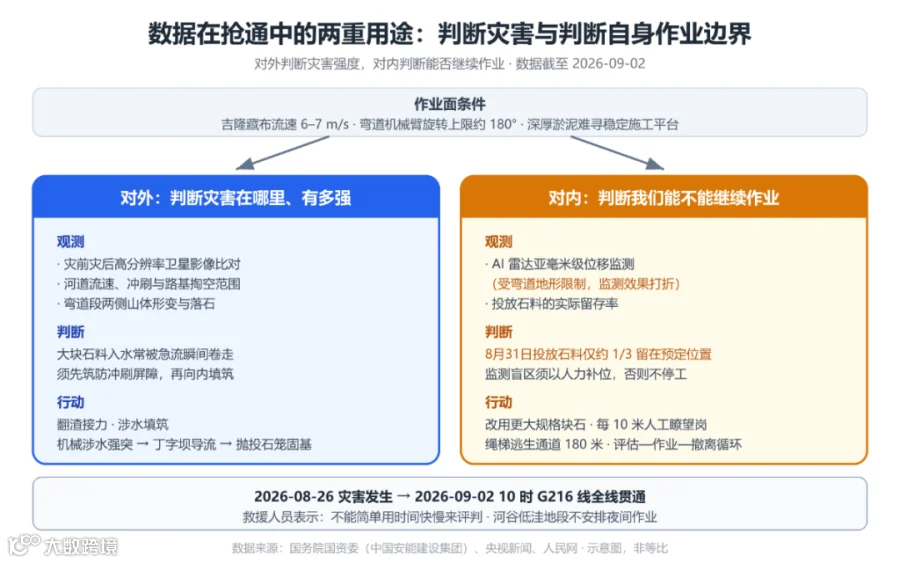

图3 数据在抢通中的两重用途:判断灾害与判断自身作业边界

四、当装备和数据都到位之后,难的是什么

如果说第三节讨论的是数据怎么用,这一节想讨论的是:当数据足够多的时候,难题变成了什么。

据应急管理部9月2日消息,截至当日16时,共有来自自然资源、水利、气象、应急管理以及中国科学院等部门和单位的172名专家及技术人员,携带各类救援抢险监测装备150台(套)在现场持续开展作业。(需说明口径:此处为多部门专家与监测装备统计,与上一节中国安能投入的310人、120台(套)抢险施工力量分属不同口径,不构成重复计算。)

分工大致是:气象部门10名专家布设10个自动气象站和一部X波段双偏振天气雷达,监测流域75公里范围的强对流;自然资源部门组织24家单位、101名技术人员,携带46台(套)设备开展专项排查与三维倾斜摄影建模;水利部门28人携带31台(套)设备开展水文监测;应急管理部33名专家和技术人员携带62台(套)设备,持续对原堰塞湖及坝体、蓝塘冰川群、现场高风险隐患点开展监测预警。

装备是够用的,甚至可以说相当充裕。据央视报道,3支国家安全生产应急救援队伍39人组成联合监测组,累计监测120小时、采集2700组数据、出动105架次无人机,并依托智能监测发现一处险情后同步推送研判数据与处置建议。

那么,难点出现在哪里?

答案藏在一句容易被跳过的表述里。前方指挥部设立监测预警工作组,由四部门及中国科学院专家参加,针对冰岩崩源区、原堰塞湖区域、G216国道抢通沿线、吉隆口岸等重点地区提出19项重点监测任务,逐一明确监测设施布设要求、责任单位、完成时限以及观测数据接入等。

请注意这个并列结构——“观测数据接入”被与“布设要求”“责任单位”“完成时限”放在同等位置,作为每一项任务都需要逐一明确的内容。这句话的含义值得展开:五个部门、172名专家、150台(套)设备在同一片峡谷里同时作业,如果数据各归各口,就形不成统一的态势判断——气象看见强对流,水利看见水位,自然资源看见形变,应急看见隐患点,而指挥员需要的是这四件事叠在同一张图上的结果。“观测数据接入”之所以需要被专门部署、指定责任、限时完成,恰恰说明它不是技术设备的自然副产品,而是一项需要被组织的工作。

图4 19项重点监测任务:多部门监测数据的汇聚与接入

组织方式的价值,是可以被量化的。这一点在这次灾害中有一个现成样本。

据应急管理部9月4日消息,国家减灾中心自2010年1月起牵头建立“雨燕应急·重大灾害无人机应急合作机制”,以PPP方式吸纳社会无人机力量。截至目前成员单位294家(民营企业225家、事业单位36家、央国企27家、社会组织6家),可随时待命的无人机5000余套;机制以政府购买服务方式运行,用少量补助覆盖设备损耗、野外补助和住宿餐费。

国家减灾中心主任石峰的表述很直接:“如果单靠政府来采购大量无人机和监测设备、聘用飞手,达到在全国布点铺网的效果,成本太高。于是我们想到,发挥国家减灾中心的国家级平台作用,将社会上优质无人机力量纳入进来,与他们签约合作。”

同一套机制里还有一处变化值得留意:2021年上线的社会无人机力量管控平台,使原本的电话调度改为平台一键调度,响应速度提升至少1小时。在这次灾害中,机制调派3家成员单位的11名飞手、7架侦察无人机和2架大载重无人机,分批于8月26日23时、27日5时、9时、12时抵达现场,后方累计制作监测评估图件和报告10幅。

一个平台、一套签约机制、一次调度方式的改变,换来的是至少一小时的响应速度。这与19项监测任务里专门列出“观测数据接入”,是同一件事的两面:前者解决“有没有数据可用”,后者解决“数据能不能汇到该去的地方”。两者都不需要新增一台设备。

五、数据回答不了什么

如果只讲数据“能做到什么”,容易给出过于乐观的印象。这次灾害同样清楚地暴露了能力边界。

第一,源区在境外。本次灾害的启动区位于尼泊尔境内,我方一侧无法布设地面监测设备。这意味着对最关键的“启动环节”,只能依赖周期性遥感观测而非连续地面监测。跨境灾害的监测,本质上是跨境信息协同问题,不是单纯的技术问题。

第二,响应窗口以分钟计。从海拔5200米以上启动,到冲击口岸约20公里、历时约7分钟。在这样的时间尺度下,任何依赖“监测—研判—预警—撤离”链条的防范体系都面临物理极限,这不是数据质量能够弥补的差距。

第三,致灾机理与现有体系的关注对象存在差异。据中国科学院青藏高原研究所科研团队在《科学通报》发表的论文(新华社2026年9月1日电),此次灾害规模的关键机制是“沿程增容”——决定灾害规模的不是初始崩塌体体量,而是碎屑流在下泄过程中持续铲刮沟床岸坡、卷入大量松散物质并与河水耦合的过程。论文提出,风险评估框架应从“源区体积估算”转向“源区稳定性—输运通道增容潜力—下游承灾体暴露度”的全链条综合评估。

这项研究还有一个对交通行业更直接的结论:事发前数月源区降水总体偏少,临近事件前也没有强降水过程——这次灾害并非由短时强降雨直接触发。

这个结论值得和现行体系放在一起看。交通运输部已建立“1+1+N”汛期公路安全风险管控工作体系,构建“涉灾隐患点+风险路段”双控体系;从公开表述看,这套体系的驱动变量主要是降雨。而这次灾害的驱动变量是境外高位冰岩崩,且已由科研实证确认不由本地降雨触发。这不能理解为“体系失效”——两者本就针对不同类型的风险,但它提示了一个真实问题:当致灾机理不在既有清单的逻辑之内时,监测设施的覆盖范围不足以自动识别风险。

“沿程增容”还有另一层含义:现行风险排查通常以“点”为单位登记隐患点和风险路段,而这次灾害提示的是一条“线”——从源区到承灾体的整条输运通道,其增容潜力本身就是需要被评估的对象。9月2日新闻发布会也将“对高位隐蔽风险隐患的早期识别能力有待提升”列为防控难题之一。

第四,“看见了”不等于“预警了”。上述论文还提到一个值得警觉的细节:在主事件发生前数小时,地震台站已经记录到多次较为清晰的异常信号,部分时间与现场目击的小规模冰雪活动时间接近。

如果这个观察成立,那么这次灾害暴露的就不是“没看见”,而是“看见了,但没有转化为预警”。地震台网的监测对象是地震,其异常信号服务于地震研判;只有当这类信号被接入山地灾害的风险判断框架,并建立起“异常信号—风险研判—预警发布”的转化规则,它才具备防灾价值。这与上一节讨论的“接得进”是同一个问题的不同侧面:采集端其实并不缺数据,甚至不缺提前量,缺的是把一类数据接入另一类判断框架的制度安排。“转得快”可能比“看得见”更关键。

另需补充一组后续进展:据水利部消息,8月30日普热普强藏布堰塞湖已基本排空,至9月初完全泄洪、河道恢复正常过流,险情基本解除,9月7日此前转移的499名群众陆续返乡。但次生监测并未停止——已组织专家团队和技术力量持续对堰塞湖、冰岩崩源头区域的次生灾害开展监测,并密切关注流域降水、气温和水位变化。

六、对交通行业的六点启发

其一,边境与高原通道的灾害本底数据,基础性可能高于应急响应速度。这次能在较短时间内完成定源和定性,前提是存在可用的灾前高分辨率影像和地形数据。对类似通道而言,常态化的灾害本底调查、影像存档和隐患编目,是一项不产生即时效益、却决定关键时刻判断能力的工作。

其二,“唯一通道”意味着单点故障,且抢通不等于复通。2025年“7·8”事件后热索桥冲毁,口岸中断近半年;这一次G216线7天抢通——这是抢险能力的直接体现,但通道的结构性脆弱并未随之改变,它中断即成孤岛。抢通(工程车辆能通过)与复通(口岸功能恢复)之间可能隔着很长一段距离,这一点现已得到官方确认:据9月6日中外媒体见面会介绍,下一步将对口岸相关功能恢复等事宜深入研究和论证。

其三,值得关注的不只是数据指导作业,还有数据回流修正作业。8月31日“投放石料仅约三分之一能留在预定位置”这个数字,改变了后续施工方案。在极端作业环境下把施工效果本身纳入测量和反馈,是把经验决策转为数据决策的最小可行单元——这类闭环不需要复杂系统,需要的是把“测量—反馈—调整”固化为工序。

其四,跨境灾害需要跨境信息协同机制,这次已经有了制度化样本。本次灾害源区在境外,2025年事件的物源区同样涉及上游流域,官方已将“跨境联防联控难”列为防控难题之一。据9月6日中外媒体见面会介绍,目前已通过中尼防灾信息通报机制每日向尼方通报气象、水文、冰湖冰川等信息。从“原则上的协同”到“每日通报”,中间隔的是一套固定的责任岗位、数据格式和通报时点——这恰恰是跨境数据协同最难也最实的部分。

其五,监测对象比监测数量更关键。据交通运输部公开信息,2025年已完成1751处高速公路较高以上风险路段监测预警设施布设,上线运行31个省级监测预警系统;2026年将加快推进重点普通公路、山区风险桥梁的监测预警设施布设,G216线作为普通国道正处在这一轮扩展的覆盖范围内。

但启发可能不止于“覆盖面”。真正的问题是监测对象是否匹配风险来源:现有体系主要监测路段本体与降雨过程,而这次的威胁来自路段之外、国境之外,且不由降雨驱动。对承担边境通道、高原走廊功能的普通国道而言,是否还需要把“路段所在的整条流域”“境外源区的高位隐患”纳入风险辨识视野——这是一个值得行业讨论的问题,本文不给出结论。

其六,数据闭环的最后一环,是“留得下”和“转得回常态”。9月4日,交通运输部公开了《低空无人机应用公路应急抢通技术指南(试行)》(交办公路〔2026〕52号)与《低空无人机应用公路边坡巡检技术指南(试行)》(交办公路〔2026〕53号)。应急抢通指南提出“空地协同、精准感知、保障全面、数据闭环”的原则,明确无人机作业成果应与既有公路应急管理系统实现数据对接且集成,并将“事后评估与数据归档”单列为一章;加上2026年2月已印发的桥梁巡检指南,“桥—路—坡”三个场景的无人机应用标准化布局基本成型。

这意味着应急数据不只是现场决策的消耗品,而是要作为成果被归档、被对接、被复用的资产。另一个例子来自水文:据中国水利报报道,9月8日吉隆藏布、东林藏布多个站点完成安装调试,监测数据已实时传输至西藏水情平台和国家防汛抗旱“四预”系统,自应急监测启动以来累计报送各类数据314条。从应急监测布点到回归国家平台的常态化运行,14天走完了一个完整闭环——应急期布设的设施与数据若在任务结束后即告停用,下一轮灾害开始时,我们仍然要从零开始。

图5 从“接得进”到“留得下”:应急数据的完整闭环

七、写在最后

本文写作时,搜救与善后工作仍在推进,口岸功能恢复方案尚在研究论证,官方调查结论有待发布。向遇难者致哀。这里不做总结性判断,只留一个观察。

在这次灾害中,遥感与GIS完成了定源、定性、定量和定界;抢险队伍7天打通G216线这条生命通道;五个部门的监测力量在同一片峡谷里形成了合力——这些都是实实在在的能力。

与这些能力同样值得记录的,是三处边界:物理边界(面对一个从海拔5000米以上启动、以超过50米/秒下泄的自然过程,“看得见”未必来得及“避得开”)、组织边界(当172名专家和150台(套)设备同时抵达现场,瓶颈已不在采集端,而在“接得进、汇得拢、判得准”)、转化边界(主事件前数小时地震台站已记录到异常信号,但从信号到预警之间还隔着一套尚未建立的转化规则)。

而“接得进”之后还有两件事需要被同等对待:一是“留得下”,让应急数据成为下一轮的起点而不是终点;二是“转得快”,让一类数据进入另一类判断框架的速度,可能比再多装一台设备更能决定预警的成败。

一条通道两年两次中断,这件事本身就是一组需要被反复查阅的数据。至于这条通道接下来该如何加固、监测和备份,需要等官方调查完成之后,由专业部门给出答案。本文不做推测。
