科特迪瓦Songon 372MW燃气电站:4232亿西非法郎,为什么13年后仍在开工前?

科特迪瓦Songon 372MW燃气电站:4232亿西非法郎,为什么13年后仍在开工前? 科特出海指南
2026-08-23
2
导读:科特迪瓦Songon 372MW燃气电站,2013年签署特许经营,2024年完成第2号修订,2025年获得开发金融机构贷款,2026年又签下11家银行及多边机构参与的融资主协议。Songon尚未公开确
图:Songon 372MW联合循环燃气电站项目效果图。来源:中国能建,2026年;效果图不代表现场施工进度。
2026年6月1日,科特迪瓦政府、Songon Energies与11家银行及多边金融机构签署融资主协议。科特迪瓦政府公布的项目总投资为4231.66亿西非法郎,中国能建披露的口径为6.59亿欧元。
但这还不是“电站已经开工”。
截至2026年8月18日,公开资料尚未确认融资关闭、开工令、燃气供应合同或正式施工动员。Songon真正跨过的是融资文件签署这道门,下一道门才是资金生效与工程启动。
这座电站为什么从2013年谈到2026年?哪些工程包已经明确,哪些仍然只是历史方案?先把时间、资金和参与方拆开。

一、项目卡:地点、规模、产量和特许期

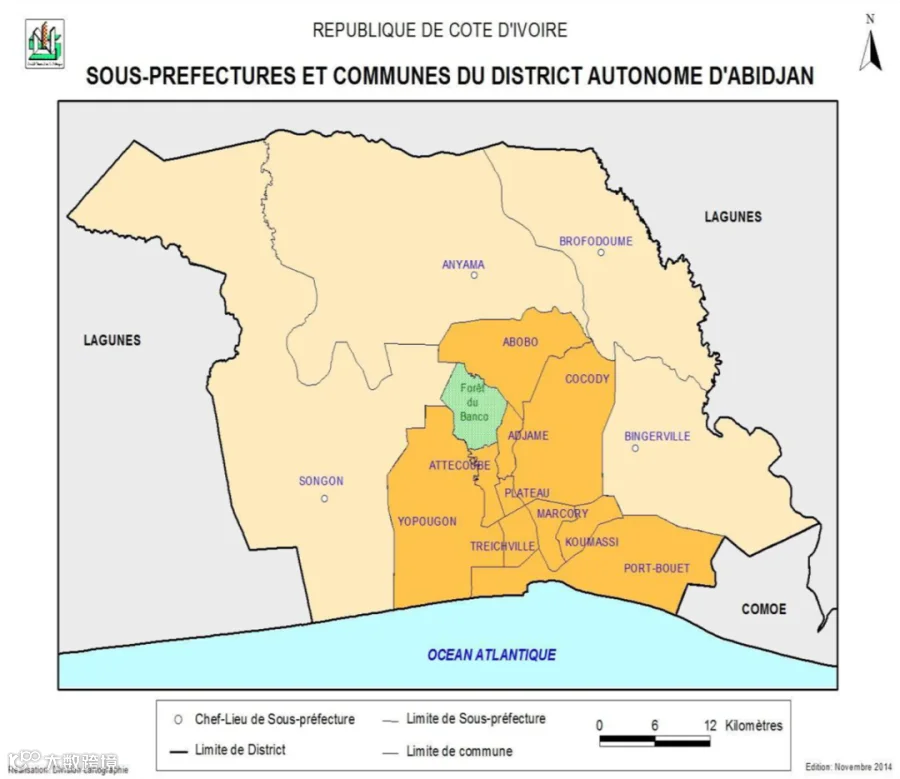

图:阿比让自治区行政区划,Songon位于大阿比让西部。资料包地图点为地区级近似定位,不是厂界或地籍坐标。
科特迪瓦能源部与BOAD项目页披露的项目参数如下:
  • 项目公司:Songon Energies S.A.
  • 地点:阿比让自治区Songon市镇,公开资料未披露精确厂界
  • 类型:天然气联合循环电站(CCGT)
  • 装机容量:372MW ISO
  • 计划年发电量:约2805GWh
  • 实施模式:BOOT,即建设—拥有—运营—移交
  • 特许期:35年
  • 2024年公布建设期:公约生效后36个月
  • 2024年公布就业:建设期直接和间接岗位824个,运营期260个
项目不仅是一座主厂房。政府承诺协助行政程序、保障天然气供应并提供输电接入;BOAD把“相关基础设施”也纳入项目定义。
电站能否落地,取决于燃气、并网、土地和融资四条链同时闭合。

二、13年时间线:旧项目没有自动变成新项目

制图:科特出海指南。来源:科特迪瓦政府、能源部、BOAD、OPEC Fund、中国能建;截至2026年8月18日。
2013年12月,科特迪瓦签署ENERGIE 73号原始特许经营协议。
2016年,中国能建旗下企业与当时的Starenergie 2073签署过EPC合同;2017年的公开报道甚至预计当年启动建设。
图:2016年旧EPC签约现场。来源:Jeune Afrique。它证明历史合同存在,不证明2026年的EPC价格、设备型号和工程包仍然有效。
图:2017年Songon项目现场踏勘。来源:La Diplomatique d’Abidjan。历史报道提及约22公顷用地,当前厂界仍需重新核验。
随后,项目长期没有进入公开可确认的施工阶段。
2024年12月,政府与Songon Energies签署第2号修订案,把项目明确为372MW联合循环电站。
2025年,BOAD批准500亿西非法郎贷款;OPEC Fund公布一笔面向科特迪瓦372MW电站的4000万欧元期限贷款。
图:2024年12月第2号修订案签署。来源:Linfodrome/科特迪瓦能源部。
2026年2月,部长会议批准ENERGIE 73号公约第1号和第2号修订案相关法令。6月,11家机构签署融资主协议,项目才再次走到开工前的关键节点。
这段历史给供应商一个重要提醒:2016年的合同、2017年的线路方案和2026年的融资结构,属于不同版本。
除非项目公司重新确认,不能把旧EPC清单直接当作当前招标清单。

三、3421亿、4232亿、6.59亿欧元,三个数字各指什么?

制图:科特出海指南。西非法郎与欧元按固定汇率1欧元=655.957西非法郎换算。不同口径不可简单相加。
2024年政府公告中的3421.29亿西非法郎,明确指向电站建设成本。
2026年政府公告把“项目总投资”提高到4231.66亿西非法郎。中国能建披露6.59亿欧元,按固定汇率折合约4322.7亿西非法郎,与政府总投资口径接近,但并不完全一致。合理的读取方式是:
  • 3421.29亿西非法郎:较窄的电站建设口径;
  • 4231.66亿西非法郎:科特迪瓦政府2026年公布的项目总投资口径;
  • 6.59亿欧元:投资方及承建体系公布的欧元总投资口径。
公开文件没有给出完整的逐项对账表。因此,约810亿—901亿西非法郎的差额,可能涉及融资成本、开发费、配套设施、保险和其他项目费用,但目前不能替项目方下结论。

四、融资设计:80%债务、20%股权,但尚未等于融资关闭

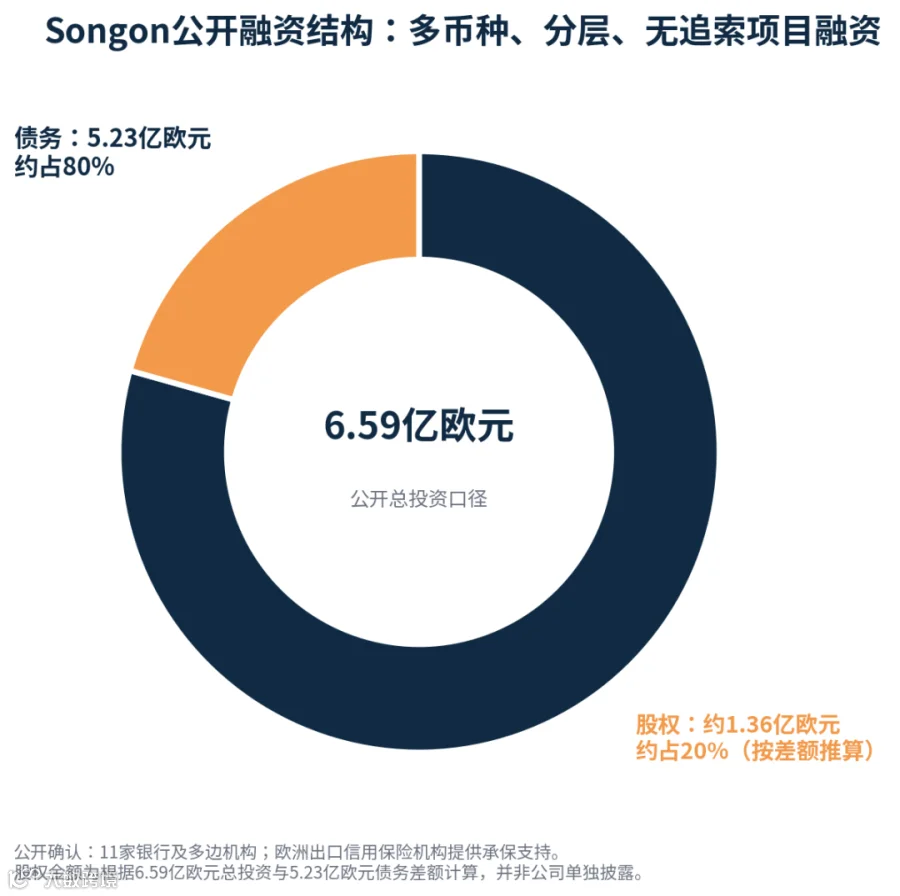

制图:科特出海指南。80/20比例来自Ecobank Côte d’Ivoire公开信息;股权额为差额推算,并非项目公司单独披露。
Ecobank Côte d’Ivoire披露,总投资约6.59亿欧元,债务融资约5.23亿欧元,占80%;其余约20%按差额推算为股权。
中国能建将其描述为多币种、多期限、分层、无追索权项目融资,并称获得欧洲出口信用保险机构承保支持。
公开可逐项核验的机构和角色包括:
机构
已公开角色或金额
证据状态
Standard Chartered、Standard Bank集团等
中国能建列为牵头机构
官方项目方披露
Atlantique Finance
本币融资牵头安排行
Banque Atlantique官方披露
Banque Atlantique Côte d’Ivoire
银团成员
官方披露
BOAD
500亿西非法郎项目贷款
BOAD董事会批准
OPEC Fund
4000万欧元期限贷款
对“科特迪瓦372MW电站”披露,项目匹配需保留说明
Ecobank Côte d’Ivoire
250亿西非法郎
Ecobank企业公开信息
公开报道还把DBSA、EBID、BADEA、ICD等列入机构名单,但完整银团名录与各家最终承诺金额,仍应以融资关闭文件为准。
图:2026年6月融资协议签署现场。来源:中国能建。

五、372MW在科特迪瓦电力系统里有多大?

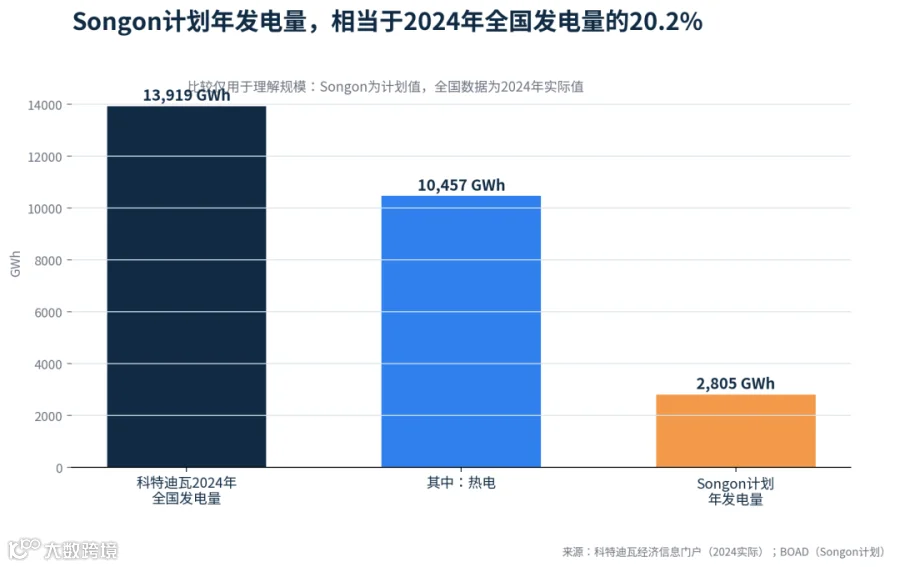

制图:科特出海指南。Songon为计划值,全国数据为2024年实际值,仅用于理解规模。
科特迪瓦经济信息门户公布的2024年发电量为13919GWh,其中火电10457GWh。
Songon计划年发电2805GWh,相当于2024年全国实际发电量的20.2%。
科特迪瓦能源部披露,2024年底全国装机约3119MW。372MW相当于这一基数的11.9%。
若以政府公布的《电力系统总体规划》2030年5200MW目标衡量,Songon约占7.2%。
其地理位置也有含义。Songon位于大阿比让西部,靠近城市扩张、工业和物流走廊。稳定电源可能影响的不只是居民供电,还包括工业负荷接入、输变电扩容、燃气基础设施和西部土地开发节奏。

六、哪些生意可能先发生?先看合同状态,不看想象空间

目前公开资料没有给出可直接投标的完整采购公告,也没有披露现行燃机品牌、机组配置和EPC分包清单。能确认和不能确认的机会应分开:
已经形成的工作链
项目融资、法律顾问、保险、银团安排和项目公司治理已进入实质阶段。对外部机构而言,多数不是开放空白市场。
开工前刚需
融资条件先决、土地与许可、环境和社会文件更新、燃气保障、并网方案、测绘勘察、施工组织和本地供应链预审,最可能先于大规模设备采购发生。
建设期需求
土建、临建、运输吊装、电气安装、管道、消防、水处理、安保、营地和本地劳务,都属于合理的工程需求。
但在项目公司或总包发布当前采购包之前,只能标记为“潜在需求”,不能写成“正在招标”。
历史上出现、当前待重核的范围
2016年合同曾包含Songon至Akoupé-Zeudji、Dabou方向的225kV线路及变电站。该范围具有跟踪价值,但不能直接当作2026年已授标工程。
运营期需求
备件、检修、化学品、工业气体、数字化运维、安保和人员培训,只有在设备技术路线与长期运维安排确定后,供应商清单才会真正收敛。

七、下一步真正要盯的七个门槛

图:2026年融资主协议签署活动。来源:Linfodrome。签约是里程碑,但不是开工证明。
接下来比“又签了什么协议”更重要的是:
  • 是否宣布金融关闭以及债务首次提款;
  • 第2号修订案的生效条件是否全部满足;
  • 是否发出开工令或有限开工令;
  • 天然气来源、压力、管线和供应合同是否落实;
  • 送出线路、接入变电站与责任边界是否更新;
  • 当前EPC范围、燃机设备和主要分包是否正式披露;
  • 环境社会许可、用地范围和补偿状态是否形成可核验文件。
只要这些门槛没有公开跨过,Songon就仍然是“融资接近落地的大型项目”,而不是“在建机组”。
这一区分,决定企业现在应做资格进入和伙伴映射,还是直接准备施工资源。

研究员笔记

Songon的价值,不在于再讲一个“非洲电力缺口很大”的故事,而在于观察一个大型IPP项目如何经历项目公司调整、特许协议修订、开发金融机构审批和国际银团组织,最终走到融资关闭前。
对项目参与者而言,最有用的问题不是“有没有机会”,而是:
当前合同版本是什么,哪个工程包由谁控制,下一次可验证的状态变化是什么。
本文研究截止日期为2026年8月18日。涉及项目状态、融资金额和参与方时,以当日可获得的官方及机构资料为准。
后台回复「SONGON」,获取《Songon 372MW燃气电站项目参与方、融资结构、工程包、建设节点、地图定位及采购机会对照表》。
科特出海指南持续跟踪科特迪瓦的大项目、产业节点和城市基础设施。我们尽量把“签约、融资关闭、开工、投产”分开,把可核验事实放在结论前面。
