大数跨境

科特迪瓦Séguéla金矿深度调查:再投1.09亿美元,年产20万盎司从何而来?

科特迪瓦Séguéla金矿深度调查:再投1.09亿美元,年产20万盎司从何而来? 科特出海指南
2026-08-29
2
导读:2023年首金、2025年产金15.24万盎司、2026年批准1.09亿美元扩建。Séguéla正由多矿床露天开发,转向2.3 Mt/a选厂、Sunbird地下矿和矿山光伏共同驱动的第二阶段。
摘要:2023年首金、2025年产金15.24万盎司、2026年批准1.09亿美元扩建。Séguéla正由多矿床露天开发,转向2.3 Mt/a选厂、Sunbird地下矿和矿山光伏共同驱动的第二阶段。
2023年5月,Séguéla金矿产出首金。
2026年7月29日,控股股东Fortuna Mining批准新一轮1.09亿美元扩建:选厂能力由175万吨/年提高到230万吨/年,同时将Sunbird地下矿纳入供矿体系。
公司的规划目标,是未来十年年均产金超过20万盎司。
这不是一座仍在等待融资的纸面矿山,而是一座已经产生现金流、又重新进入工程建设期的项目。

一、项目底盘:90%企业持股,10%科特迪瓦国家权益


Séguéla位于科特迪瓦沃罗杜古大区,距亚穆苏克罗约240公里、距阿比让约480公里,项目公司为Roxgold Sango SA。
Fortuna于2021年收购Roxgold后取得项目控制权。目前Fortuna持股90%,科特迪瓦国家持有10%免费附带权益。
项目最初批准建设预算为1.735亿美元。科特迪瓦政府在2023年投产仪式上采用的历史口径则是:投资780亿西非法郎、黄金量86.5万盎司、年产约4吨、矿山寿命8年。
截至2025年,Fortuna披露Séguéla共有1,844名直接雇员和承包商。

二、不是一个矿坑:八个矿床共同供矿

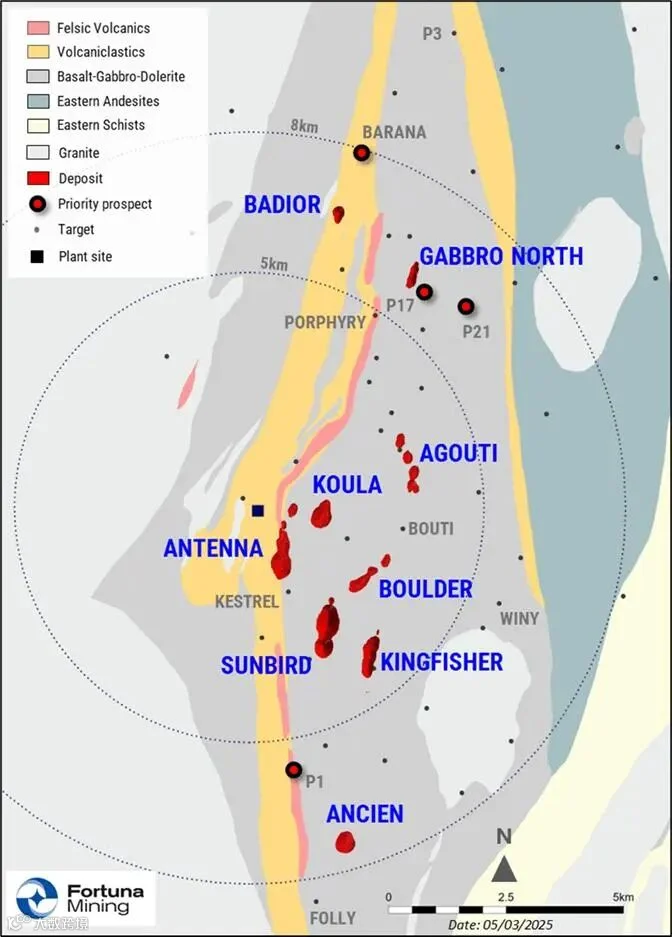

Séguéla矿区包括Antenna、Koula、Ancien、Agouti、Boulder、Sunbird、Badior和Kingfisher等矿床。
截至2026年3月31日,项目已探明及可信储量为:
  • 矿石量:1,635.6万吨
  • 平均金品位:3.01克/吨
  • 含金量:161.6万盎司
  • 以上采用100%项目权益口径。
储量之外,项目另有565.1万吨指示资源,平均品位2.58克/吨,含金46.9万盎司;推断资源为998.9万吨,平均品位2.74克/吨,含金87.9万盎司。
需要特别注意:这些资源量明确采用“储量之外”口径,而且资源不等于具备经济可采性的储

三、Sunbird为什么改变了项目结构?

变化最大的矿体是Sunbird。地下储量已经达到440万吨,平均金品位3.80克/吨,含金53.9万盎司;地下推断资源另有290万吨,平均品位4.45克/吨,含金41.7万盎司。
这意味着Séguéla不再只是一个露天采矿项目。
Fortuna正在把它转为“多个露天矿坑+Sunbird地下矿+集中选厂”的混合供矿体系。公司据此将现有矿山寿命延长到9年以上。
2026年二季度,业主已经为Sunbird地下设备、基础设施和自营采矿团队批准4,800万美元预算,并开始订购长周期设备。
但地下矿环评仍在科特迪瓦政府审查中,公司预计2026年第四季度取得许可。许可时间仍是地下工程能否按期推进的关键变量

四、生产数据:扩建建立在现有产量之上

2025年,Séguéla实际产金152,426盎司,全年处理矿石171.90万吨。
2026年公司给出的项目指引为:
黄金产量:16万—17万盎司
AISC:1,630—1,730美元/盎司
2026年上半年,Séguéla累计产金83,699盎司。
第二季度处理矿石421,464吨,入选品位3.46克/吨,回收率92.1%,产金41,683盎司;现金成本为676美元/盎司,AISC则为1,765美元/盎司。
AISC明显高于现金成本,原因包括维持性资本支出以及金价上升带来的特许权使用费增加。因此,不能把676美元理解成项目的全部生产成本。

五、1.09亿美元具体投向哪里?

新一轮工程将选厂能力提高30%,由175万吨/年增加到230万吨/年,并计划将平均黄金回收率提高至94.5%。
主要工程内容已经比较具体:
  • 保留现有破碎系统;
  • 单段SAG磨矿改为“SAG磨+球磨”;
  • 新增重选回路;
  • 增加强化浸出反应器;
  • 新建预浸浓密机;
  • 增设第二条CIL生产线;
  • 扩建药剂储运、供氧和工艺水系统;
  • 升级压缩空气与尾矿输送设施;
  • 扩建营地以及电力、供水配套。
公司计划在2026年下半年启动场地准备、营地扩建、长周期设备采购和EPCM工作;Sunbird地下开采计划于2027年二季度开始,扩建选厂计划于2028年下半年爬坡至230万吨/年。
1.09亿美元拟由经营现金流支持,项目测算回收期约2.5年。上述产量、回收率和回收期均属于公司计划或模型数据,并非已经实现的经营结果。
此前披露的4,800万美元地下工程预算属于扩建中的地下项目口径,不能再与1.09亿美元简单相加。

六、哪些参与方已经进入项目?

  • Fortuna及Roxgold Sango是业主和采购决策主体。
  • Lycopodium完成了原选厂设计、设备供应、施工管理、测试和调试,2025—2026年又承担选厂扩建设计研究,是选厂改造的重要工程接口方。
  • Mota-Engil是现有露天采矿服务承包商,公开工作范围包括排水、剥离、钻爆、装载,以及矿石和废石运输。
  • TotalEnergies建设的6 MWp光伏电站已于2026年投入运行。原设计年发电量约11.7 GWh,可覆盖矿山约30%的电力需求;Fortuna正在评估将其扩至10 MW。

七、供应商机会,应该分成三层看

截至2026年8月18日,未发现业主公开发布完整的扩建采购清单,也未发现新的总EPCM授标公告。
因此,不能把1.09亿美元总投资直接理解成“尚未分包的市场规模”。
  • 第一层是已经进入长周期采购的磨机、地下设备和基础设施。直接设备大单可能已经部分锁定,后续机会更偏向本地交付、安装、备件、维保、耗材和人员培训。
  • 第二层是2026年下半年开始推进的营地、电力、供水、供氧、药剂储运、CIL和尾矿输送系统。这些工程需求已经得到官方设计披露,但具体授标状态仍需逐包核验。
  • 第三层是扩产后的长期运营采购,包括磨矿介质、衬板、药剂、泵阀、实验室耗材、轮胎、润滑油和安全用品。这些属于技术设计所对应的推定需求,目前不能称为公开招标。

八、机会之外,还要看三个约束

一是许可。Sunbird地下矿的环评仍待政府批准。
二是安全。Fortuna披露,2026年第二季度Séguéla发生一起涉及采矿承包商员工和运输卡车的死亡事故。此后,承包商管理、车辆安全和现场控制可能成为更加严格的准入条件。
三是非法采金。科特迪瓦矿业主管部门2026年称,沃罗杜古大区约占沃罗巴行政区非法采金点的60%。土地、水体污染、治安和社区关系仍是矿区运营的外部风险。
研究员笔记
Séguéla的价值,不在于再讲一个“科特迪瓦有金矿”的结论。
它已经完成从绿地建设到稳定生产的第一阶段,正在进入露天矿、地下矿、扩建选厂和矿山光伏并行的第二轮资本开支周期。
对中国企业而言,最值得跟踪的不是1.09亿美元这个总数,而是2026年下半年至2028年之间的设备到货、EPCM接口、地下采矿自营化、光伏扩容和持续运营采购。
进入项目前,需要先确认具体买方、已有承包商、框架供应协议、本地注册要求和矿山安全准入条件。

科特出海指南

“科特出海指南”专门服务中国企业走进科特迪瓦,持续提供市场分析、投资机会、政策解读与本地商业资讯。

📌 相关参考资料整理在下载中心,有需要的朋友可以点文末「阅读原文」自行获取。

【声明】内容源于网络
0
0
科特出海指南
1234
内容 143
粉丝 0
科特出海指南 1234
总阅读16
粉丝0
内容143
