2026年初,科特迪瓦NEDA项目已经接入321,602户家庭,覆盖约167万人。2025年原计划新增12万户,实际完成16.307万户;30个配网合同已经覆盖162个地区,其中92个地区完成工程。
但同一时期,184公里光纤、3个区域控制中心、6座变电站数字化以及中压网络远程控制,还没有达到世界银行定义的“投入运行”结果。
这个3亿美元项目实际上同时在做两件事:一边扩大居民接电,一边把科特迪瓦北部和西部的传统电网改造成可以实时监测和远程控制的数字电网。
1. 这3亿美元,不是一张普通工程支票
世界银行在2022年12月批准NEDA,IDA融资规模3亿美元。其中2.89亿美元采用PforR结果导向融资,1100万美元采用IPF,后者主要承担技术研究、项目管理和机构能力建设。
居民接电要核验实际完成的家庭数量,低压和中压配网按照合格公里数确认;光纤、控制中心、远程控制和变电站数字化,也分别设有可以验证的结果指标。
所以,NEDA不能只统计“签了多少合同”。设备运到现场、土建完工或者系统安装完成,都不等于项目已经获得最终结果确认;系统能不能真正运行并通过独立验证,才是后面的关键。
2. 第一层任务已经接近目标:把家庭接上电

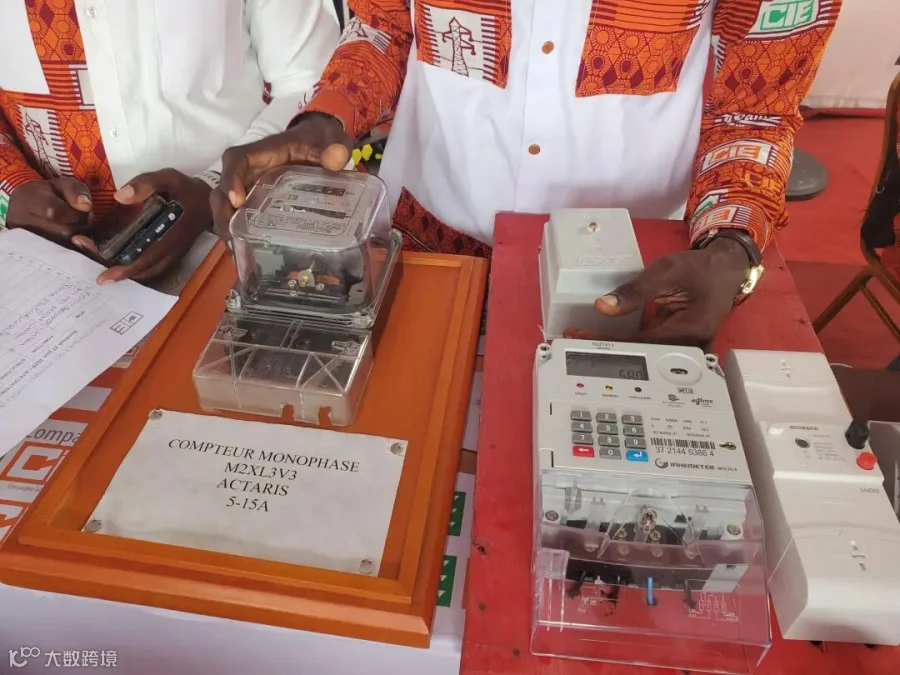

NEDA沿用了科特迪瓦已经运行多年的PEPT和PRONEX。

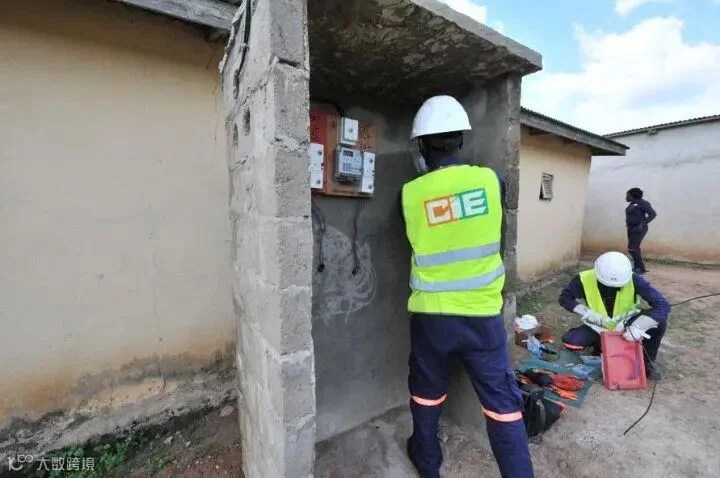

PEPT主要降低居民第一次接电的门槛,PRONEX负责把配电线路延伸到新的居民点,并对现有配网进行加密和改造。
NEDA的目标是新增350,680户家庭接电,同时建设或改造3,443公里气候韧性配网。
截至2026年1月底,累计接电达到321,602户,已经完成最终目标的约92%。世界银行同时记录,项目已经覆盖1,672,330名受益人口。
30个配网合同已经覆盖162个地区,其中92个地区完全完成工程。现场工程完成口径统计了1,461公里低压线路和181公里中压线路。
NEDA现在最成熟的部分,就是居民接入和基础配网扩建。
3. 第二层任务更复杂:把电网变成可以远程控制的系统
项目计划在Korhogo—Tongon和Odienné—Boundiali两段90kV线路上建设184公里OPGW光纤,同时推动部分传统SDH通信向MPLS-TP升级。
电网设备产生的状态、故障、遥测和控制数据,需要通过这套网络送到控制中心。

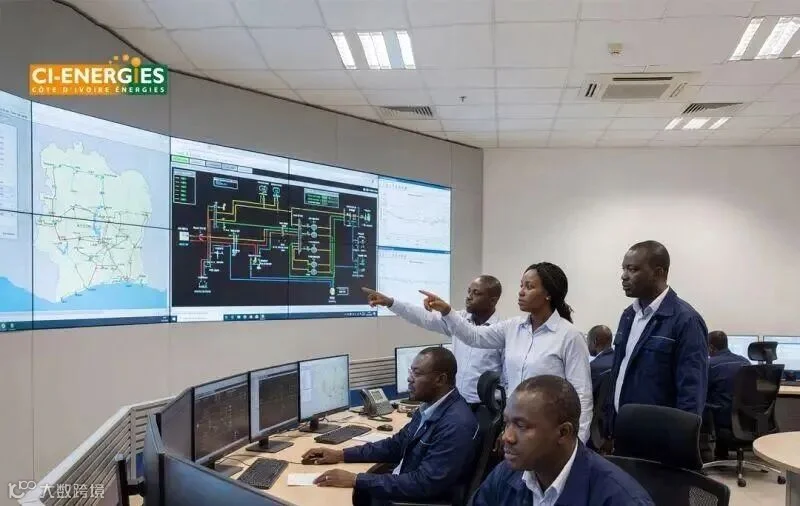

Korhogo规划建设一个区域输电控制中心,同时在Korhogo和Man分别建设区域配电控制中心。
控制中心连接现场变电站和配电设备,最终承担SCADA、DMS/OMS、遥信、遥测和远程控制等功能。
NEDA计划把RTU、智能电子设备、故障检测器和远程开关等设备接入中压馈线,并升级Ferké、Korhogo、Boundiali、Odienné、Séguéla和Laboa六座变电站。
数字化完成以后,电网发生故障时,运行人员不再完全依赖现场人员逐段寻找故障点,而可以从控制中心更快定位、隔离和恢复部分线路。
4. 为什么已经接电32万户,数字化指标还是0?

这是NEDA现在最容易被误读的一组数字。截至2026年1月31日,世界银行结果框架显示:
184公里光纤投入运行还是0;区域控制中心是0/3;六座变电站完成数字化是0/6;中压网络远程控制结果也还没有形成非零值。
同一份实施报告明确记录,Ferké和Korhogo变电站升级、西部和北部中压网络远程控制、Boundiali/Odienné/Séguéla/Laboa四站数字化,以及Korhogo和Man控制中心等核心合同已经生效。
世界银行要求的是operational。光纤需要真正传输数据,控制中心软硬件需要完成联调,现场设备需要实现遥信、遥测和遥控,最后还需要通过工程和独立验证。
普通配网可以一个村、一个地区逐步累计完工;数字化系统往往需要等多个设备和软件接口一起打通后,结果才会集中出现。
5. CMEC已经进入四类合同
-
Ferké和Korhogo变电站升级数字化及相关工程中,CMEC获得一个约60.55亿FCFA的合同包;另一个包由SEET中标,金额约60.50亿FCFA。
-
在45个北部和东部地区配网项目中,CMEC取得Lot 8,合同约39.48亿FCFA;SEMK N / XINJIANG联合体也取得一个约31.98亿FCFA的包。
-
另一批20个地区配网工程中,CMEC再次中标,相关合同约55.47亿FCFA。
-
Korhogo和Man区域控制中心,CMEC/CMEC CI又获得约25.84亿FCFA的建筑相关包,GE Digital Services Europe / Grid Solutions CI获得约46.61亿FCFA的控制系统包。
-
-
-
国际数字电网企业提供核心SCADA/DMS/OMS系统。
6. 大包已经出去,2026年为什么还有采购?
NEDA已经从最初的大规模发包阶段,进入了工程施工、系统集成、验收和下一轮项目准备并行的阶段。
2026年,CI-ENERGIES仍持续采购Contract Manager、工程控制人员、HSE、监测评估、采购绩效审计和社会审计等服务。
1100万美元IPF下面还有一批技术研究。其中包括模拟变电站数字化、遥控网络可靠性、光纤资产价值,以及新的225kV高压输电项目。
最值得继续跟踪的一项,是Man—Séguéla—Mankono—Dikodougou—Korhogo约370公里225kV走廊。当前工作范围包括可研、APS、APD以及新建和扩建225kV变电站方案。
7. 中国企业下一步最值得盯的,不是再抢一次主EPC

NEDA已经有不少大合同完成授标,新的企业再进入时,路径会更加细分。
包括OPGW及附件、MPLS-TP通信设备、RTU、IED、保护控制、变电站自动化、服务器、网络设备以及现场调试。
NEDA需要把不同年代的变电站、配网终端、通信网络和SCADA/DMS/OMS连接到一起。
单台设备参数合格并不够,通信协议、数据模型、软件接口和网络安全都会影响最终系统验收。
设备进入数字系统以后,还会产生工厂验收、现场验收、联调、培训、软件升级、网络维护和备件需求。
现在最重要的是跟踪设计方案、融资和正式采购,而不是把尚处研究阶段的线路提前包装成现成工程机会。
8. NEDA最大的压力,已经从“有没有钱”转向“能不能按期完成系统”
2026年3月,世界银行记录的IDA资金提款率已经达到60.92%。
执行问题来自项目预算转移。2024—2026期间原计划安排7620万欧元相关预算转移,当时真正纳入付款预算的只有1750万欧元,大约23%。
真正的压力来自数字化工程,NEDA计划在2028年3月31日关闭。六座变电站、184公里光纤、三个控制中心和大规模中压网络远控,都需要从“合同已经生效”继续走到系统联调、正式运行和独立验证。
184公里光纤什么时候出现第一个operational结果,三个控制中心什么时候真正上线,六座变电站什么时候出现第一座完成DLI验收的站点,会更直接地决定NEDA能否从大规模电气化真正走到数字电网。
看懂科特迪瓦,不能只看新闻,更要看项目如何推进、资金流向哪里、哪些企业正在参与。
