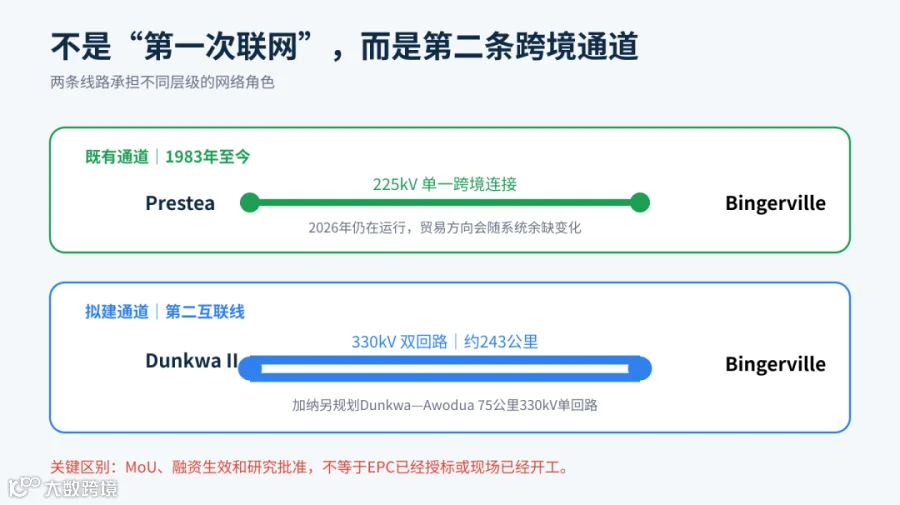

科特迪瓦与加纳之间已有一条1983年建成的225kV线路。正在推进的WAPP项目不是“两国第一次联网”,而是第二条跨境电力通道:
-
另含Bingerville变电站扩建、Dunkwa II新建变电站和加纳国内75公里强化线路。
截至2026年8月19日,融资、跨国治理框架和前期研究已经推进,但核心线路和变电站尚未检得公开授标、开工令或施工动员证据。
2025年6月25日至27日,科特迪瓦、加纳、WAPP、CI-ENERGIES、GRIDCo、世界银行和项目顾问Studio Pietrangeli在阿克拉召开项目会议。
会议批准了可行性、环境和社会研究结果,确认跨国治理结构,并签署实施谅解备忘录。官方给出的目标投运窗口是2028年底至2029年初。
研究获批、贷款生效和谅解备忘录签署,都不等于线路已经开工。
图:2025年6月项目会议现场。来源:WAPP。该会议解决的是研究、治理和实施框架,并非EPC授标仪式。
一、两国不是第一次联网
GRIDCo的项目资料显示,科特迪瓦—加纳第一条互联线建于1983年,现在仍在运行的是Prestea—Bingerville 225kV线路。
2026年3月30日至4月3日,两国电力企业还围绕这条线路召开技术分委会。GRIDCo披露,当时加纳已经恢复按计划向科特迪瓦送电。
这说明跨境线路并不是方向固定的“电力出口管道”。电力流向会随两国机组检修、燃料供应、水电来水和负荷变化调整。
第二条线路的作用,是降低两国长期依赖一条跨境主通道的风险,并把两国连接提高到WAPP沿海330kV骨干网的电压层级。
所以,官方项目名称使用的是“Interconnection Reinforcement”——互联强化,而不是第一次建立连接。
二、路线怎么走?
科特迪瓦能源主管部门公布的路线,是从现有Bingerville变电站出发,对该站进行扩建,再向东连接加纳新建的Dunkwa II变电站。
加纳最终EIES则把加纳侧走廊列入3个大区、5个地方行政区:
图:2025年加纳最终EIES中的研究走廊。该地图不能替代施工测量和最终塔位坐标。来源:GRIDCo / Studio Pietrangeli。
加纳EIES把边境节点称为Omanpe附近走廊,一些新闻稿则使用“Elubo边境”的宽泛表述。两种称谓都被保留在资料包中,没有把新闻地名强行等同于最终塔位。
三、243公里只是跨境主线
-
-
-
-
新建Dunkwa II 330/161kV变电站;
-
Dunkwa—Awodua约75公里330kV单回路线路;
-
-
因此,1.737亿美元只能理解为跨境物理项目估算,不能代替P178923整个世界银行项目的总投资。
四、科特迪瓦侧1.09亿美元怎么拆?
2025年4月8日,世界银行举行WA-REMP供应商早期市场沟通会。CI-ENERGIES披露,科特迪瓦侧融资规模为1.09亿美元、执行期5年,并给出六组指示性金额:
CI-ENERGIES当时还披露,两项核心工程包拟采用技术和价格各占50%的评分结构。
也就是说,大型线路和变电站合同不会只比较最低报价。现场组织、环境社会履约和人员培训能力会直接进入评分。
五、为什么同时出现8320万美元、1.09亿美元和3.14亿美元?
除线路外,还包括变电站扩建、工程咨询、环境社会工作和PIU支出。
科特迪瓦政府还披露,2025年3月13日与IDA签署1.033亿欧元贷款协议,6月4日批准,约合677.60亿西非法郎。它和1.09亿美元国家包大体处于同一数量级,但币种、时间和费用边界不同,不能机械合并。
六、技术文件透露了哪些工程量?
加纳2025年最终EIES给出了比新闻稿更细的参数:
-
-
-
-
-
-
-
-
-
Dunkwa II位于Dunkwa-on-Offin西南、Bibianiha附近;
-
新站邻近两条161kV线路和Aboadze—Kumasi 330kV走廊。
图:Dunkwa II拟建站址附近通行道路。该照片证明项目进行了站址研究和踏勘,不证明施工已经开始。
这些数据足以建立设备和服务分类,但还不能确认最终工程量清单、设备厂家或中标单位。
七、可可、森林、河流和采金活动都在走廊上
加纳侧走廊穿过可可种植区、农林复合用地、湿地、河流和采矿活动区。
文件还专门分析了非法采金活动对塔基稳定、施工安全和走廊管理的影响。
图:加纳侧线路、森林保护区、水体和既有电网关系。来源:GRIDCo / Studio Pietrangeli。
环境社会工作不是项目外围的“软性工作”,而是直接影响场地移交、施工计划和承包商评分的正式组成部分。
八、项目现在到底走到哪一步?
融资和实施机制已经推进,研究文件较完整,项目管理采购开始运转;核心线路和变电站仍处在采购准备阶段。
-
1983年:**Prestea—Bingerville 225kV线路建成;
-
-
2022年:**WAPP取得世界银行项目准备支持;
-
2025年1月:**世界银行批准WA-REMP第一阶段;
-
2025年3月13日:**科特迪瓦与IDA签署贷款协议;
-
2025年4月8日:**举行供应商早期市场沟通会;
-
-
2025年6月25日至27日:**两国批准研究成果、建立治理框架并签署MoU;
-
-
2026年:**WAPP审计、项目电脑、专家和区域市场研究等辅助采购推进。
这些只是早期采购计划,并不是实际招标或授标日期。截至2026年8月19日,三项核心工程的11月计划窗口尚未到来。
九、哪些生意可能先发生?
这些项目的采购主体、技术资格和合同节奏与两国线路工程不同。
出现资格预审、招标文件、评标结果或授标通知后,“规划中的机会”才真正转化为可以响应的合同。
十、这条线路实际连接三个市场
第一个是科特迪瓦和加纳之间的实时电力余缺市场。2026年加纳向科特迪瓦送电,已经说明跨境电力流向不是固定的。
第二个是西非沿海330kV骨干网市场。新线路将科特迪瓦更直接地接入加纳330kV网络,并通过WAPP向多哥、贝宁和尼日利亚方向延伸。
第三个是输电工程、通信和区域调度系统市场。线路本体、变电站、OPGW、SCADA、保护协调和区域交易平台,共同决定跨境通道能否真正运行。
因此,这个项目不应只是“1.737亿美元修一条线路”。
在一条已经运行43年的225kV通道旁边,西非正在准备第二条330kV跨境骨干通道。融资、规则和环境社会工作已经走在施工之前,真正的工程合同仍等待采购和授标证据。
后台回复「加纳互联」,获取《科特迪瓦—加纳330kV互联项目线路节点、1.737亿美元投资、世界银行融资、参与方、工程包、征地环保、建设节点及地图定位对照表》。
研究截止日期:2026年8月19日。文章严格区分规划、融资、批准、采购、授标、开工和投运;地图为研究走廊或近似定位,不替代工程测量。
主要来源:科特迪瓦能源主管部门、科特迪瓦政府贷款批准公告、GRIDCo项目范围与历史、GRIDCo环境社会资料、世界银行供应商说明会、世界银行WA-REMP批准公告、GRIDCo既有线路运行会议。
