Doropo金矿刚刚进入建设,项目控制方Resolute Mining已经开始推进在科特迪瓦的第二座潜在金矿 ABC,位于科特迪瓦西北部。

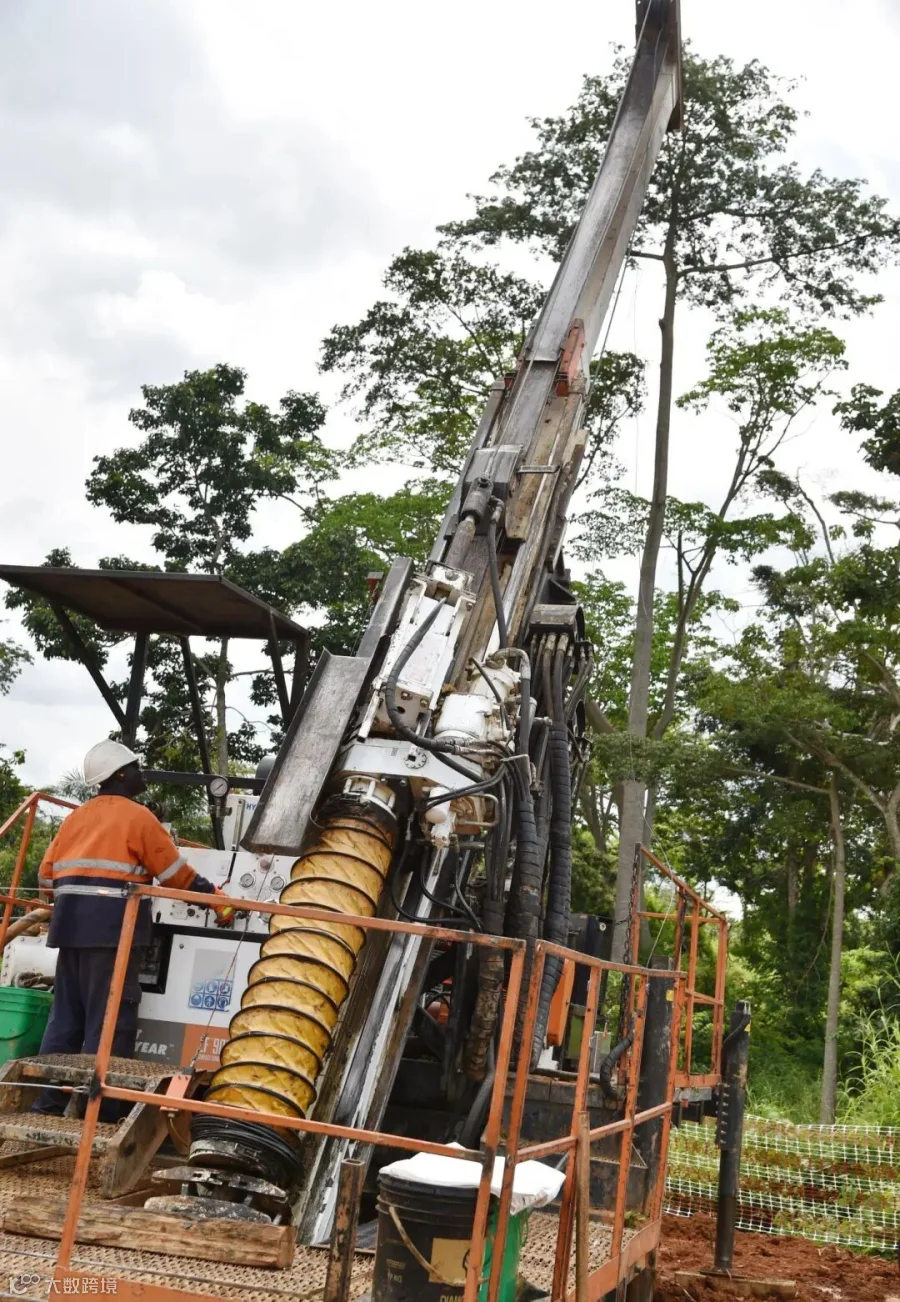

2026年7月,Resolute宣布ABC资源量扩大至约302万盎司,折合约94吨黄金;现场已有7台钻机,计划8月增加到11台,并在2026年下半年完成至少8万米钻探。
一、ABC金矿在哪里?

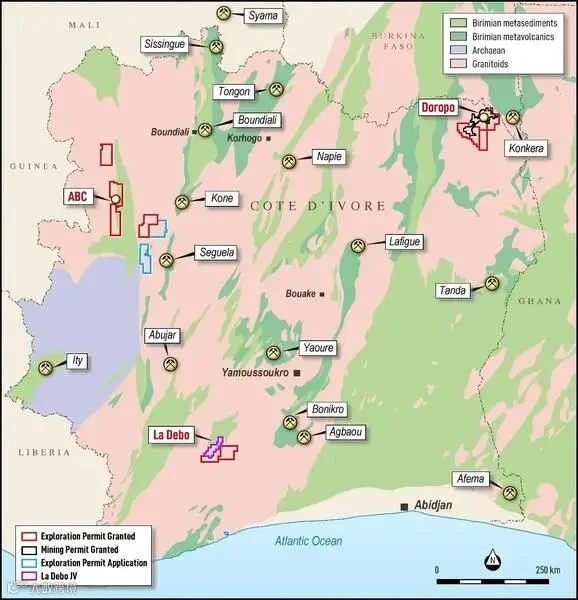

ABC位于科特迪瓦西北部,距离阿比让约550公里,距离Doropo约460公里。
目前公布的300万盎司资源全部集中在Kona许可证内,主要来自Kona Central和Kona South两个矿体,两者相距约3公里。
ABC位于西非克拉通一个重要的地质边界上:太古宙—比里米亚克拉通缝合带,并与科特迪瓦西部的Sassandra断裂带相关。
主要含金构造是Lolosso结构,被解释为Sassandra大断裂向西分出的次级构造。Resolute ABC项目页
ABC是西北部大型金矿勘探项目,不是西芒杜铁矿矿脉的延伸;两者的矿种、成矿时代和主要地质控制均不同。
二、300万盎司是怎么计算出来的?
Resolute在2025年从AngloGold Ashanti收购ABC时,继承的是Centamin在2021年公布的资源量:
Resolute接手后完成了超过3.1万米新钻探。2026年7月更新后的资源量为:
这组数据采用0.3克/吨边界品位,并限制在以3250美元/盎司金价计算的优化露天采坑范围内。
如果保持与2021年相同的0.5克/吨边界品位,更新后的同口径数据是:
因此,“资源量从216万盎司增至302万盎司”并不完全来自新发现:
真正可以同口径比较的增幅约为31%,而不是40%。Resolute 2026年7月资源量公告
300万盎司是资源量,不是矿石储量,更不是未来一定能够生产的黄金。
三、矿体有多深、品位怎么样?

公司表示,更新资源量的大部分位于地表以下250米以内,具备研究露天开采的基础。
Kona South矿化带由五条相互叠置的矿体组成,走向长度约2.5公里;Kona Central则是一个更宽、更低品位的矿化包络,模型长度约2.6公里。
此外,位于Kona Central以北约8公里的Moya靶区也出现了新的矿化结果,包括:
这些钻孔能够证明矿化带继续延伸,但尚不能代替加密钻探和储量估算。
四、为什么6.48亿美元方案发布一天就被撤回?
2026年5月13日,Resolute公布了一份ABC初步经济评价。原公告提出:
但这套生产计划和财务预测全部建立在“推断资源量”之上。
推断资源量是矿产资源分类中地质可信度较低的一档。它可以说明矿化规模,但不能直接支持确定性生产目标和融资判断。
5月14日,Resolute正式撤回公告。公司说明:
因此,6.48亿美元、12年矿山寿命、14.1万盎司年产量和12亿美元NPV,目前都不能作为ABC的有效项目指引。Resolute撤回公告
这次撤回首先是上市公司披露合规问题,但也揭示了项目的真实短板:ABC规模已经很大,资源可信度却尚不足以支持建设决策。
五、撤回方案是否意味着项目失败?
并不意味着项目停止。Resolute在7月批准了未来12—18个月、价值1500万—2500万美元的下一阶段工作计划,包括:
-
-
-
继续测试Kona Central和Kona South的延伸;
-
-
-
-
-
-
-
截至7月,现场有7台钻机。公司计划8月增加至11台,争取在2026年底完成8万米钻探。
2027年底前的目标是推进可行性研究和采矿许可证申请,而不是开始建设。
六、现阶段有哪些企业已经参与?
ABC尚未进入EPCM和建设承包阶段,公开参与方主要是勘探、检测和技术研究机构。
|
|
|
|
|
|
|
|
|
|
|
通过收购Centamin短期持有,2025年出售给Resolute
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
需要注意,后四家出现在被撤回的研究文件中,只能证明曾参与研究,不能据此认定已经取得后续可研或建设合同。
七、现在真正会发生哪些订单?
这些采购要等资源升级、冶金流程确认、可研完成、采矿许可证和最终投资决定之后才会真正形成。
八、ABC与Doropo的差距有多大?
ABC的300万盎司资源量已经超过Doropo的250万盎司储量,但两者不能直接比较。
Doropo的250万盎司已经进入储量和建设模型;ABC的302万盎司仍然全部停留在推断资源量阶段。
九、为什么ABC仍值得关注?
第一,项目同口径资源量在五年间从216万盎司增长至283万盎司,增幅约31%。
第二,Kona South和Kona Central沿走向和深部仍未封闭,Moya及Windou也出现新的钻探目标。
第三,Resolute不是进行少量维持性勘探,而是调动最多11台钻机、安排至少8万米钻探,并批准1500万—2500万美元专项计划。
但是否能够成为科特迪瓦下一座大型金矿,要看四个结果:
-
-
0.71克/吨的低品位矿石能否维持合理回收率和成本;
-
-
环境许可、采矿权和融资能否在Doropo建设后继续推进。
现在可以确认的是“发现了大型金矿资源”;还不能确认的是“已经形成可融资、可建设的矿山项目”。
结语
ABC最有价值的地方,不是再提供一个“300万盎司金矿”的标题。
它展示了一个大型矿业项目从资源发现走向建设必须跨过的真实过程:
资源量增加,不等于储量形成;初步经济模型,不等于有效投资预算;公司发展目标,也不等于已经获得建设许可。
2026年下半年,ABC真正值得看的不是金价,也不是远期产量,而是8万米钻探之后,有多少资源能够从“推断”升级为“控制”。
那才是ABC能否从勘探项目走向科特迪瓦第二座Resolute金矿的关键数字。
