项目全周期的资金需求模型—以海外仓为例

项目全周期的资金需求模型—以海外仓为例 跨境财务NUBI
2026-09-14
5
导读:一套从开仓投入、运营占款、融资安排到关闭退出的资金需求模型。海外仓 × 资金预算 × 案例模型

    案例显示,某海外仓开仓清单预算为 320 万元,但项目实际资金峰值高达 890.8 万元。这一巨大差额并非单纯的“预算失控”,而是由建设期费用、爬坡期亏损、营运资金占用及最低现金储备共同作用的结果。

    海外仓资金预算的核心,不应仅停留在回答“开仓要花多少钱”,更需厘清四个关键问题:资金缺口何时出现、峰值规模是多少、通过何种渠道覆盖资金、以及项目不及预期时如何安全退出。

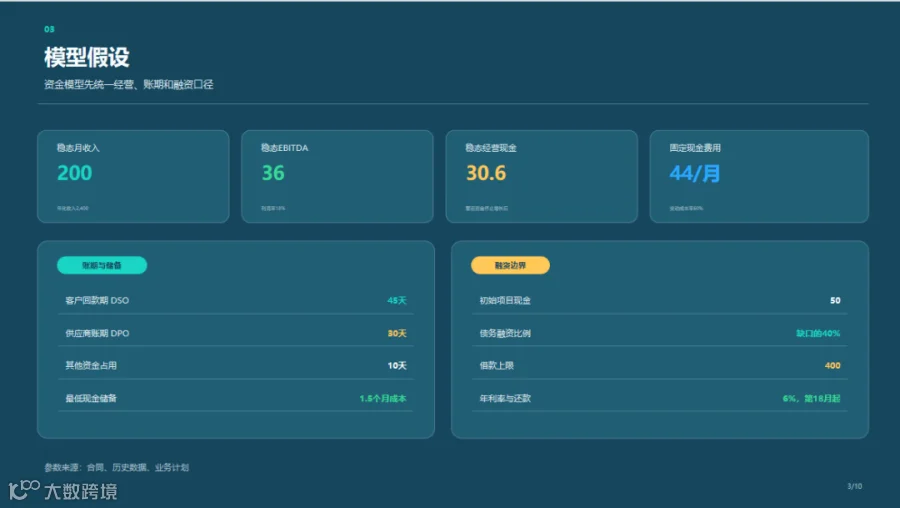

一、把资金需求放进 48 个月的时间

    本案例将项目全生命周期拆分为建设、收入爬坡、稳定运营、业务收尾和退出回收五个阶段。进行如此细致的阶段划分,旨在将每一笔收入、支出、回款和融资精确落实到具体月份,从而精准定位现金缺口真正出现的时间节点。

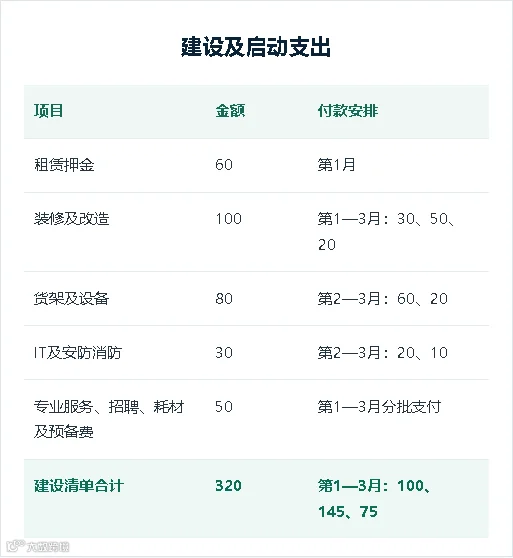

二、建设期:初始清单支出

    在海外仓产生稳定收入之前,企业需先行支付押金、装修、货架采购、IT 系统部署、人员招聘培训及开仓耗材等费用。除了关注支出总额,更需严控付款节奏,因为集中付款会显著提前并推高资金缺口。

三、爬坡期:利润转正,现金流呢?

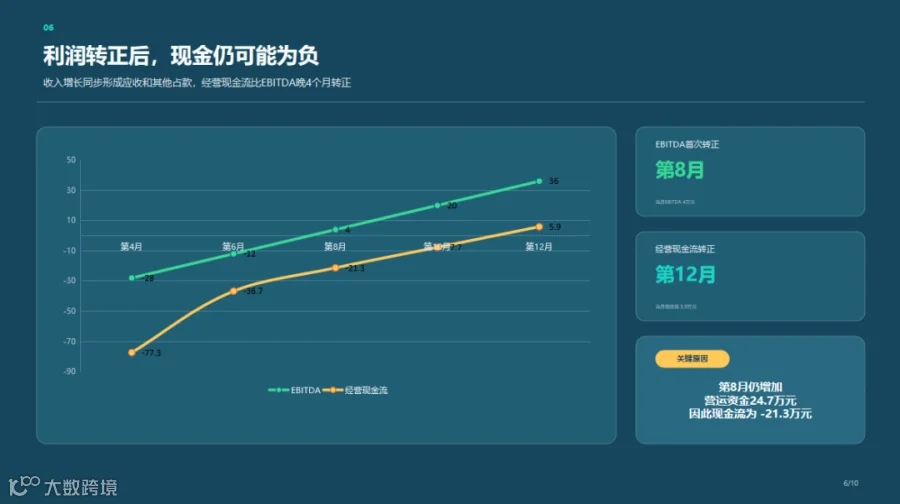

    案例假设月收入从 40 万元逐步增长至 200 万元。数据显示,虽然第 8 个月 EBITDA(息税折旧摊销前利润)首次转正,但由于新增收入仍在形成应收账款及其他占款,经营性现金流直到第 12 个月才实现转正。

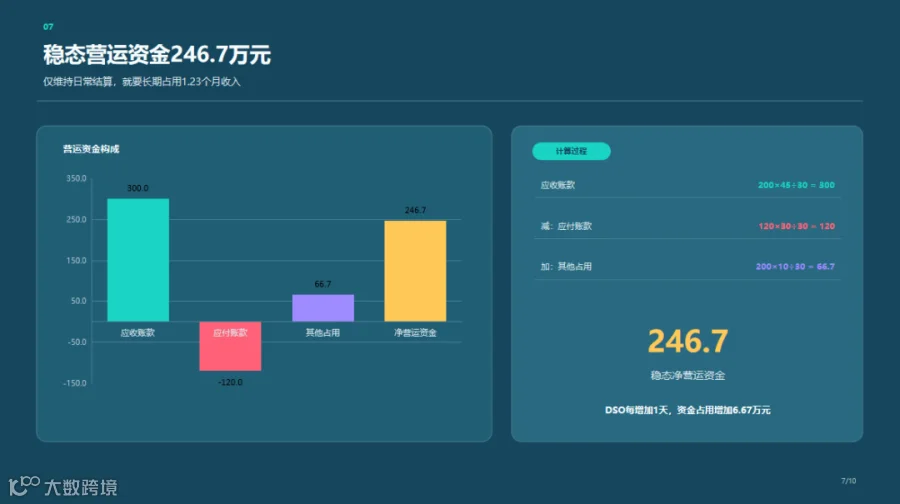

四、营运资金:收入越大,现金越紧?

    海外仓业务通常存在时间错配:需先支付人工、租金和尾程物流等费用,随后才能等待客户回款。若客户回款周期长于供应商付款周期,企业实质上是在替客户垫资。随着业务规模扩大,这笔被占用的资金量也会同步激增。

五、最低现金与融资需求

    资金模型绝不能允许现金余额长期处于零线运行。面对工资、租金、税费和承运商账单等刚性付款时点,以及客户回款可能的延迟,必须设置安全缓冲。案例建议按 1.5 个月的现金成本设置最低现金储备。

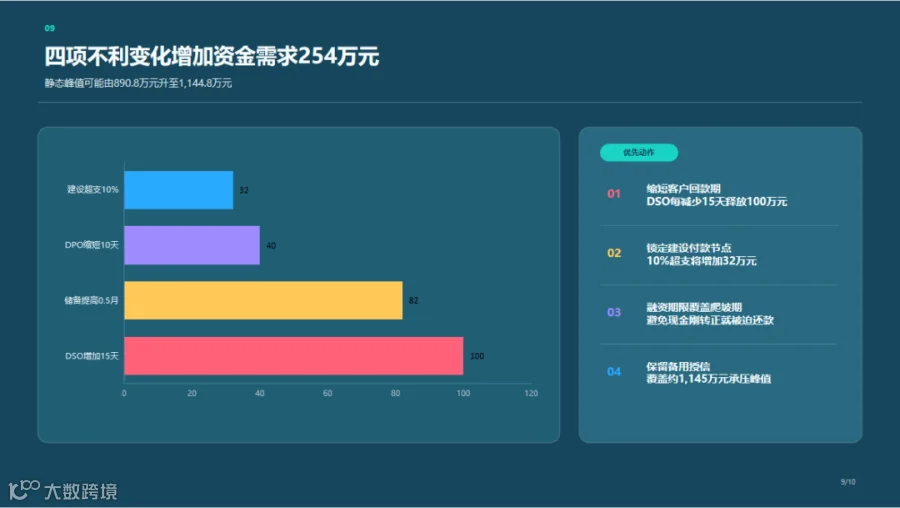

六、压力测试:四项不利变化

    基础预算解决的是“按计划运行需要多少钱”的问题,而压力测试则回答“计划失真后企业能否生存”。海外仓的资金需求对回款速度、账期长短、建设超支幅度及安全储备设定尤为敏感,需针对这四项变量进行极端情况推演。

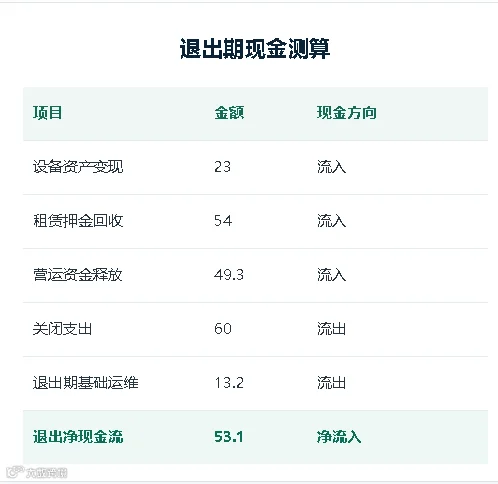

七、退出预算:关仓也需要现金计划

    停止接单并不意味着停止花钱。在项目退出阶段,人员补偿、场地恢复原状、合同解约及注销费用仍将持续发生;而应收账款回收、押金退还及设备变现则需要较长时间。因此,退出模型应与开仓模型同步建立。

八、模型落地:按月滚动

    立项模型并非一次性测算工具。项目开仓后,应以实际经营数据替换预测数据,并滚动更新未来月份的预算,重点监控资金峰值是否上升或提前出现,以便及时调整融资策略。
