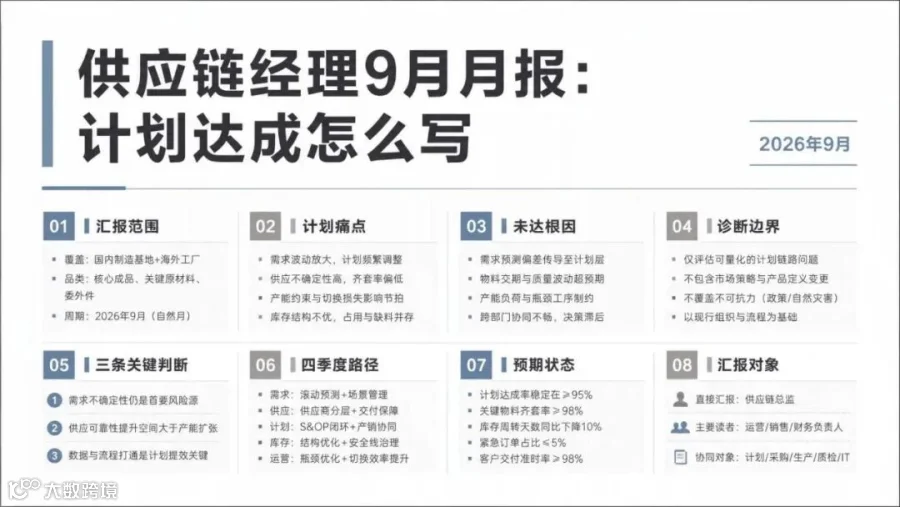

9月计划达成现状与核心偏差

9月主计划达成率仅70%,距95%的目标差25个百分点,节奏严重失衡,月末最后5天产出占总量38%,全靠突击赶工冲进度;物料齐套率61.8%,环比下滑18.7个百分点,3款进口核心芯片交期延误,直接导致5个订单停滞,影响收入超2600万元。
|
|
|
|
|
|---|---|---|---|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
