缺料原因从表面上看主要有以下原因
--Demand upside ,这个缺料时候供应商最常见的借口
--品质问题,包括来料不良,供应商生产中质量问题如模具问题,良率太低等
--产能紧张,采购所需的料排不上生产或者被供应商优先供给重要客户
--人为错误,比如采购漏下单或业务把订单压在手上没有及时处理,这种事情时有发生。
--突发事件,供应商员工.罢.工,或恶劣天气自然灾害导致的货期延误;也包括供应商因付款问题拒绝出货;供应商破产或被查封。
--第三方物流的原因导致的缺料;
--数据不准确,主要是库存数据不正确,以前在ems工厂的时候经常遇到这种问题
--系统参数设置错误,比如lead time 参数,split 参数等
缺料的深层次原因分析
--采购策略的问题,舍近求远,过分追求价格忽视品质风险,采购过于集中等。
--Design和NPI阶段没有考虑量产后供应实际情况,比如选择的的供应商的产能不够或紧张,或供应商可以生产所需物料但从来没有量产过,
---工程师偏向于定制物料而不采用标准料件
--采购方因为**或不专业,导入不合格供应商,供应商供应能力原本就有缺陷;
--采购方信誉不好导致供应商配合意愿低,产生不愿意交货情况
解决缺料办法
采购更应该花更多时间去预防缺料,相对解决缺料的工作,预防缺料是更重要更有价值的工作。我们应该单独列出一个话题去谈如何预防缺料。至于解决缺料,在我做采购这几年里,好像谈不上什么策略上的方法,都是些苦力活,包括以下方面:
1、死磕供应商,电话,会议,escalation , 甚至跑到供应商那里赖着不走,不拿到料绝不罢休;
2、临阵换将,寻找替代料和新的供应商,
3、标准料还可以现货买卖,多半是“花钱消灾”
4、从细节入手,如采取特殊手段缩短transportation 时间, partial and daily shipment ;
5、高层对话,慎用!不要动不动就把VP这尊佛给搬出来,一年搬上一两次就够了。搬多了很容易砸自己的脚;
6、对于品质问题导致的缺料,出了调动相关工程师全速解决外,还有可能采取降低标准接受,或者sorting。
7、采购的缺.料.大.法,更改生产计划包含有计划的停线,线都停了,啥料都不缺。
欠料的原因有多种多样。对于采购来说,应该尤其要关心的是这些:
1、选型问题。如果开发工程师选型不当,就容易造成欠料。所以平时在选型阶段就要进行控制。
2、计划不当问题。计划部很多时候是被动计划的,他们对物料的市场状况不够了解,有的物料有可能需要采购根据市场情况,主动要求计划部做备料计划。
3、替代料策略及多家供应商策略。除非逼不得已,物料不可以独家供货,也不可以唯一品牌(即使多个贸易商)供货。比如说,同样一个规格物料,A公司和B公司的物料可以相互替代,但是A公司的价格比较有优势,此时,不可以一刀切全部都由A公司一家供,B公司的也要采购,只是比例可以给少点。否则,A公司共不了货的时候,想找B公司救急都难(突然加大量时,平有订单跟平时没订单结果是不一样的)。
4、市场随意插单问题。这是中国中小企业最常见的问题。有时,真正的货期采购可以直接问市场部得到,也可以商量。 另外,多和市场部沟通物料市场状况,或者推动公司建立一定的沟通机制,市场部随意承诺的问题可能会减少。
5、供应商交期突变问题。供应商突然告诉你交期要延迟,这是最头痛的事。出现这种事,有的是客观原因,有的却是主观原因。比如不可预知的因素可以认为是客观原因。有的是因为供应商随变就签采购合同,或者跟进不到位等等因素,这些是不应该出现的。所以作为采购,不是下订单和签了采购合同之后就万事大吉了,而是要不断地跟进跟催。采购如何催供应商本身就是一个基本功。而且,在物料紧缺的情况,即使某个供应商的承诺交期满足公司要求,也不要轻易放弃其他途径多寻一些备用渠道,否则原本说好交货的日期突然供应商又说交不了,那就很被动。
针对欠料问题我个人的看法如下:
1. 首先在设计时尽量选用标准件,支持国产!最容易欠料的大部分为海外元器件,要想无后顾之忧就得从源头开始。如客户要求用进口料件,为了在制程中不会出现欠料等风险,建议用国产,当然要主动给客户推荐能代替品,以证明其质量,帮客户即降低了成本又减小了风险,客户一般都会采纳。
2. 选择供应商时尽量用原厂,或者一级代理(供货源头),同样物料尽量承认两家或三家样品,以作替补之用。
今日份-采购干货免费分享
-
▲可上下滑动查看全图
加微信:155 0129 9962领取
3. 提高自身被供应商所重视的程度(信誉,合理利润,订购量)。如自身付款时间不及时
应立即上报领导,让供应商有合理的利润,生意之道,就是为了赚取利润,无利润可谈的生意相信谁都不愿意做,忙的时候交货肯定会有问题,订单尽量聚中采购,但不能只有一家供货渠道,总之,能赚到客户的人民币,供货商不可能不想方设法解决欠料的燃眉之急。
4. 提前做好订货周期评估,生产计划,订单跟踪记录。
5. 要求市场部尽量提供客户需求计划,适当、适量制定备料计划。
由于欠料的原因非常之多,要清楚什么原因导致欠料,对症下药。
采购计划是个技术活
在上世纪七十年代,采购工作在美国被誉为职业生涯的最后一站,因为那时的采购工作以执行采购计划为主,在别人眼里就是个“买东西”的。
现如今,随着市场需求与供应链管理变得越来越复杂,采购计划的复杂度也在不断增加,同时它也已成为一个技术活,而不再是执行活。
想要理解这个说法,我们需要思考一个问题。
采购计划的职能是什么?
是承接物料需求计划,生成采购订单和交货计划,确保外购物料及时足额供应。
想要做好采购计划,有五个问题需要解决好,分别是:
●如何确保采购计划与物料需求计划同步?
●如何控制按时足额到料?
●如何抵御物料的短缺风险?
●如何抵御物料的质量风险?
●谁干活、谁审批、谁负责?
经过笔者的观察和思考,针对这五个问题,普遍适用的方法如下。
如何确保采购计划
与物料需求计划同步?
使用MRP系统将物料需求计划同步分解到采购计划,避免人工计算错误。
当MRP计算得到的物料需求时间过于集中,超过供应商的峰值产能时,需要人工将部分需求提前或推后,以便平衡供应商的产能,同时给生产计划一个反馈,以便做出相应的调整。
如何控制按时足额到料?
需要根据供应商关系、供应商距离和物料属性选择最佳的供货模式。常见的五种供货模式是:
1. JIT,即分时送货+零库存管理,适合交付周期短、供应商的仓库距离近、供应商配合度高的场景。
2. JIT+VMI,即在JIT的要求下,由供应商管理库存、承担仓储费和送货费。适用于供应商配合度高的场景。
3. VMI,场景同上,只是管理水平有限,甲方没有实施JIT。
4. BPO,即一揽子订单,往往是由于供应商不支持JIT或VMI,要求按客户订单生产再从供应商的仓库直发的场景,往往需要甲方提供半年以上的长预测周期。
5. PO,即直接下订单,适用于供应商不签框架协议或者价格一单一议的场景,预测周期视具体情况而定。
之后,我们需要针对不同的供货模式制定相应的齐套叫料控制点,示意图如下:

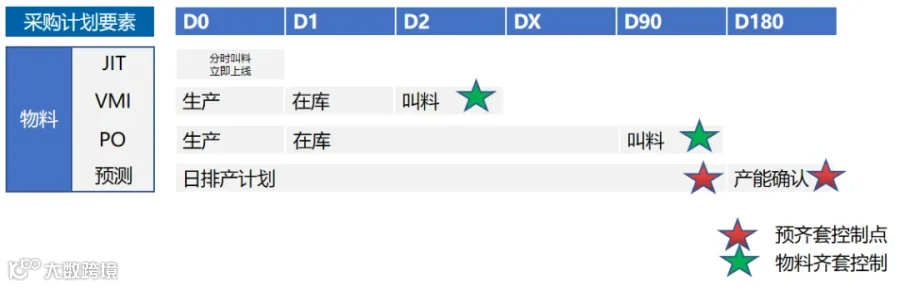

(▲齐套叫料控制点示意图)
假设物料的预测时长六个月,生产计划的长度三个月(粒度到天),VMI库存放在甲方附近的第三方仓库,独立订单的交期普遍在90天左右。
其中,预控制是在采购计划下达时,确认长供货期物料能够按期足额到达的手段,而叫料是针对短供货期物料的订货及确认到货期的手段。
如何抵御物料的短缺风险?
对于市场短缺的物料,如半导体,采购不能简单的按照系统计算出来的采购计划执行,因为短缺会导致来料不及时。
而是需要采购与供应商协同,甚至一次性把供应商的库存拉进来,抵御短缺和涨价的风险,同时还要保证库存不会“呆滞”。
这就需要采购一面与研发确认部件的产品生命周期,评估能否因被其他部件替代导致呆滞;一面采用先进的方法论,按照合理的数量备库。
如何抵御物料的质量风险?
如果我们只考虑采购计划的净需求和抵御市场风险的安全库存,生产线上依然会出现“缺料”现象,因为我们没有考虑来料的不良率。
这里会有两类问题出现。
一是整批不良,在JIT的供货模式下,根本来不及退货或返工。
怎么办?
这就需要我们提前建立一个良品库,相当于“预备队”,当JIT来料不良时,生产立即从良品库取原料,保证不停线。
二是批次中有一定比例不良,这就需要我们根据历史数据设定一个合理的不良率,并把它加到物料需求计划的公式中。
例如,某半导体的贴片不良率常年稳定在2%~3%,我们就需要在物料需求计划中设定3%的损耗值。当产线需要一千个半导体时,系统会通知我们购买1030个,这样才能保证产线足额完成工单。
谁干活、谁审批、谁负责?
关于谁干活、谁负责和谁审批,我们需要拾起“RACI模型”,要点及使用方法介绍如下:
1)定义:
谁执行(R=Responsible),负责执行任务的角色,具体负责操控项目、解决问题;
谁负责(A=Accountable),对任务负全责的角色,只有经其同意或签署之后,项目才能得以进行;
咨询谁(C=Consulted),在任务实施前或中提供指定性意见的人员;
告知谁(I=Informed),及时被通知结果的人员,不必向其咨询、征求意见。
2)应用:
直接安排到人,而不只是部门;不要太多人负责同一职能;确保相关人员有时间和授权。
3)制定:
确认流程、分解活动,列出各步骤或者流程;识别流程和各项活动中的参与者;在表格中填入每个参与者所对应的角色(RACI)。

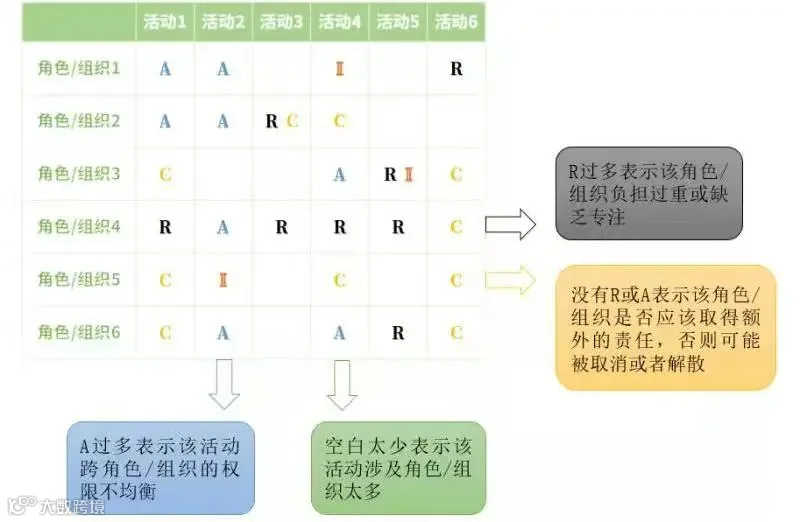

(▲“RACI模型”使用示意图)
需要说明的是,有的公司会把采购计划的职能放在采购部,有的放在计划部,都有道理。
但是对于已经建立全球或区域采购中心的公司,笔者会倾向于把这个职能设置在计划部,以便将寻源职能从供应链管理中独立出来,进行跨区域、跨产品线的集中管理。
综上,我们可以得出结论,采购计划已经不再是一个执行活,而是一个技术活,需要懂算法、熟场景、避风险。
一名优秀的采购计划员,会让采购经理高枕无忧。
而不够优秀的采购计划员,会让整个采购部到处救火、疲于奔命、问题却得不到根本性的解决。
所以,每一家企业都应该重视这个岗位,舍得投入资源,把人才培养好,体现它的价值。好了,今天的分享就到这里。
