2026年9月8日,Axios平台发布文章Helion quietly shifts goalpost on fusion energy,文章关注Helion近期对Orion和Polaris项目表述的变化。与此同时,聚变领域对该司不乏持续关注者。
对此,我们结合文章、公司公开信息、相关论文及行业讨论,对这些变化做一番梳理。
图片来源:公开资料
文章内容分享
由萨姆·奥尔特曼(Sam Altman)支持的Helion Energy,正通过公司高管的最新表态以及官网信息更新,悄然调整其对于何时实现全面运行的预期。
这家聚变初创公司凭借比竞争对手更早实现聚变能源商业化的承诺,投后估值高达155亿美元。
最新进展:

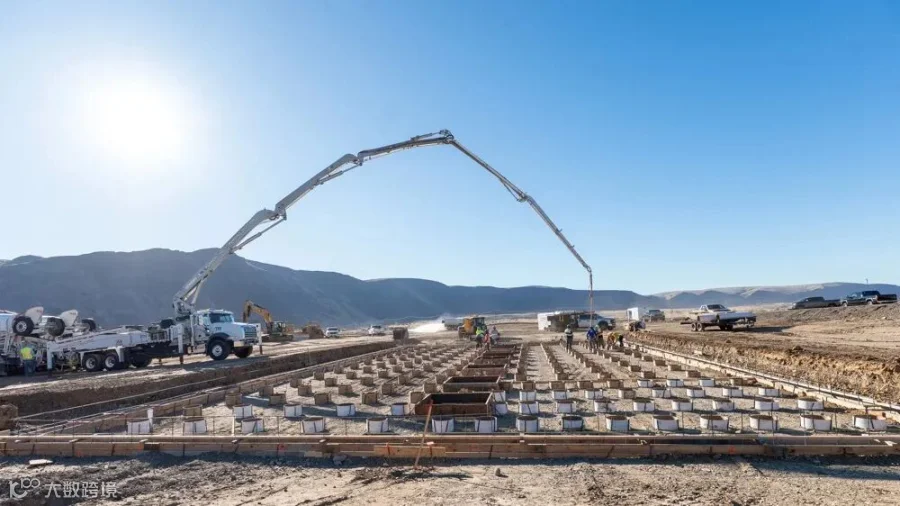

Helion今年从官网删除了此前关于其首座商业聚变电站Orion将于2028年开始发电的表述。
Helion目前的Orion项目页面显示,该电站将于2028年开始初始运行(begin initial operations),但公司并未对“初始运行”作出具体定义。
公司一名高管今年夏天承认,实现满功率运行不会早于2029年或2030年。
根据Axios Pro获得的一份会议记录,Helion公共事务总监Jackie Siebens在波士顿FusionX会议上表示:“无论如何,我们都不可能在2028年让50 MW实现全面运行。”
Helion拒绝就Axios的报道发表评论。
值得继续关注的是:
据Siebens在FusionX会议上的说法,Helion与微软签订的合同要求Orion这座首座商业聚变电站最迟在2028年底前接入电网并开始运行。
目前尚不清楚,其2028年接入电网的目标是否也意味着届时将开始实际供应电力。
微软拒绝发表评论。
此前情况:
截至去年12月,Helion官网仍表示:“该电站将在初始爬坡阶段后产生至少50 MW的电力。”
这里的MW,即兆瓦电,指实际输出的电功率。此外,Helion去年夏天在宣布Orion项目取得进展时还曾表示,该公司仍按计划在2028年向客户微软供应电力。
进一步来看:
在调整Orion表述的同时,Helion也降低了其早期原型机Polaris的公开目标表述:
从实现净发电(net electricity),改为展示来自聚变的电力(demonstrating electricity from fusion)。
Helion在官网对此解释称,净发电这一术语在聚变行业内并没有得到明确定义,因此容易造成更多混淆,而非带来清晰度。
两者之间存在明显区别:
净发电通常指反应堆产生的电力超过其自身消耗的电力。这是几乎所有聚变能源开发商都在追求的关键里程碑,也是一个被广泛使用的术语。
相比之下,展示来自聚变的电力只要求证明一部分聚变能已经被转换为电能。
一位聚变能源分析师对Axios Pro表示:“这是两个相当不同的目标。”
回顾:
Helion最初曾宣称,Polaris最快可在2024年实现“净发电”的展示。
相比之下,几乎所有其他聚变能源开发商都将实现类似目标的时间设定在最早2030年代。
这些大胆的目标也帮助Helion自2013年成立以来累计融资15亿美元,其中包括今年6月由Thrive Capital领投的4.65亿美元G轮融资。
一些投资者开始质疑其技术路线
部分关注能源领域的投资者,正在质疑Helion聚变路线在根本上的可行性。
2026年发表的两篇学术论文进一步加剧了这些担忧。
其中一篇论文由法国等离子体物理学家Timothée Nicolas发表。论文认为,类似Helion Polaris的反应堆可能无法产生足够的聚变能,以弥补系统中的能量损失。Nicolas对Axios Pro表示,Helion的一些假设可能存在数量级上的偏差。不过,他也承认,在所有聚变公司能否真正实现发电这一问题上,自己属于相对悲观的一方。
另一篇论文则来自德国等离子体物理学家Karl Lackner。论文认为,Helion的一项关键假设——聚变燃料中的离子能够长期保持远高于周围电子的温度——在未来的聚变电站中可能难以成立。
一位关注能源领域的风险投资人对Axios Pro表示,这两篇研究指出的是一些相当基础的问题。
Helion的回应
另一方面,Helion已在官网回应了Nicolas和Lackner提出的问题。
公司认为,其设计能够以显著高于历史估算的效率回收电能;同时,在高温燃料离子冷却之前,其装置可以完成聚变反应并回收能量。
Helion通常公开的研究细节比一些聚变竞争对手更少,例如Commonwealth Fusion Systems。对此,首席执行官David Kirtley此前曾表示,公司对知识产权被竞争对手窃取存在担忧。
Helion正在调整那些曾使其成为聚变行业中目标最为激进的开发商之一的公开里程碑。
上述风险投资人表示:“我不认为你可以说他们永远、绝对无法实现目标。只是,他们距离目标仍然非常遥远。”
延伸观察
2028年没有消失,但里程碑发生了变化
Helion目前并未取消2028这一时间节点,不过Orion的公开表述已经从此前较明确的“2028年向微软供电”,转为“2028年开始初始运行”。公司同时承认,2028年不会实现50 MW的满功率运行,完整功率运行可能要到2029-2030年。同时,Polaris的目标表述也发生了变化。
这反映出,Helion对部分公开里程碑的定义变得更宽泛。后续判断其商业化进度时,除了关注时间节点,也需要关注这些节点具体代表什么。
两篇论文关注的是不同的物理问题
2026年发表的两篇论文,从不同角度讨论了Helion所采用的FRC压缩:D-³He聚变路线面临的物理条件。
Nicolas等人的研究重点是整体能量平衡。论文分析认为,在绝热压缩FRC反应堆中,需要同时考虑聚变反应、约束时间、辐射与输运损失,以及压缩过程中磁能的利用效率等因素;在一定磁场条件下,这些因素可能对反应堆性能提出较高要求。
Lackner等人的论文则针对Kirtley和Milroy此前提出的FRC压缩模型,重点讨论离子—电子之间的能量交换。其核心问题是:在实际碰撞过程中,模型所依赖的高离子温度、低电子温度状态能否维持。
需要强调的是,两篇论文都不能直接等同于“证明Helion路线不可行”。更准确地说,它们提出了需要通过实验和更完整模型进一步验证的物理约束。
Helion与CFS面对不同类型的不确定性
如果把Helion与Commonwealth Fusion Systems(CFS)放在一起看,两家公司面对的并不是完全相同的问题。
Helion采用FRC、脉冲压缩和直接能量回收路线,目前值得关注的核心问题之一,是关键物理假设能否在实际脉冲过程中同时成立,并最终形成完整的能量闭环。
CFS则采用高场托卡马克路线。2026年,CFS围绕ARC发布了5篇同行评议论文,进一步公开其商业堆物理基础;但这并不意味着其工程风险已经解决,SPARC仍承担着对关键物理和工程问题进行实验验证的任务。
因此,两者并不适合简单比较成谁的路线更可靠:Helion需要进一步验证若干关键物理假设和能量回收逻辑,CFS则需要证明已有物理基础能够进一步转化为长期运行的聚变电站。两条路线的风险结构不同,但最终都要回到实验数据。
从这个角度看,Helion近期最值得关注的并不只是2028是否延期,而是2028年的初始运行究竟意味着什么,以及Polaris调整目标后将具体展示什么。
与此同时,两篇2026年的学术研究也提供了值得持续跟踪的两个问题:FRC压缩路线的整体能量平衡,以及离子—电子温度差异能否在实际脉冲周期内维持。
这些问题目前都还不足以得出“可行”或“不可行”的结论。对Helion而言,接下来真正有说服力的仍将是装置实验和公开数据能否逐步回答这些问题。
参考阅读 📚
https://www.axios.com/pro/climate-deals/2026/09/08/helion-energy-fusion-net-electricity-date-year
https://www.helionenergy.com/orion
https://link.springer.com/article/10.1007/s10894-026-00554-2?utm_source=chatgpt.com
https://link.springer.com/article/10.1007/s10894-026-00565-z?utm_source=chatgpt.com
外媒视角:Helion Energy的聚变发电承诺与技术挑战
Helion Polaris D-T聚变实验诊断方案:低成本熔融石英活化-切伦科夫探测器详解
Helion深度解析:如何通过金属轧制提升磁体强度
Helion Energy:我们是如何开展并测量氘氚聚变的?
极端工况下的硬件工程:Helion如何攻克微秒脉冲动态载荷挑战?
万字长文|上帝的烟圈:FRC构型七十年沉浮录
独家 | Helion的磁体技术和直接能量回收技术专利解析(附下载)
D-He³ 燃料的商业突围与技术路线全景(下篇):Helion Energy实战拆解
觉得本文对您有用的话,帮我点个“❤”吧 👇🏻
END
