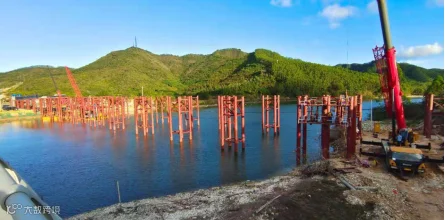

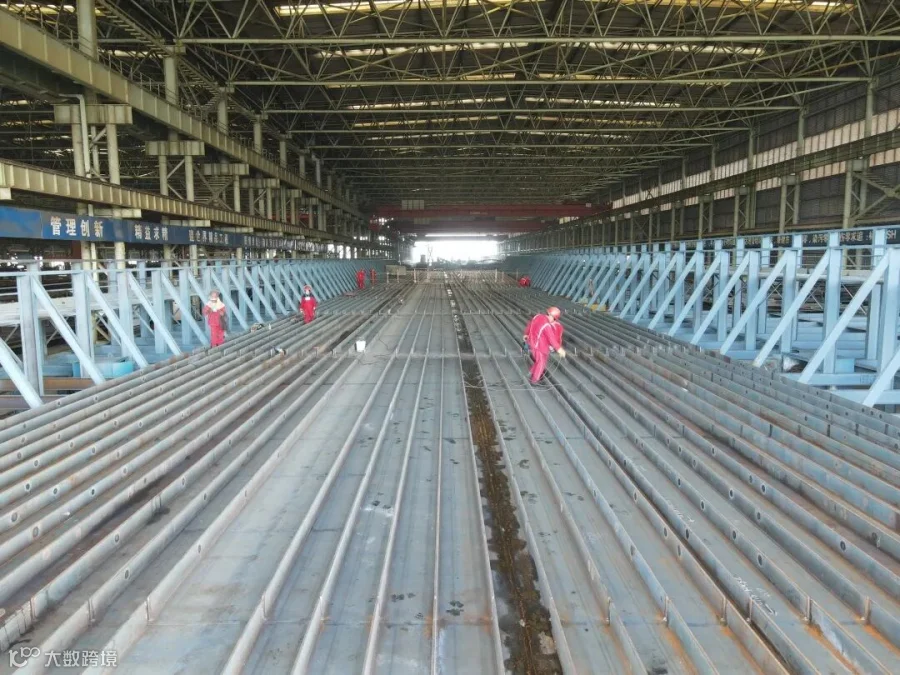

中山大桥全桥共10轮。截至目前,已完成前6轮的总拼及下胎工作,第7轮于5月17日开始拼装,已完成底板的定位、组焊,正在进行隔板定位工作。涂装工作方面,全桥钢锚梁钢牛腿共56套涂装、拼装工作已全部完成;第1轮钢箱梁已完成3个梁段,第3轮已完成2个梁段,第4轮已完成5个梁段,第3、4轮共5个梁段正在涂装。
横门泄洪区非通航孔桥全桥共18轮,第1轮小节段拼装工作于3月22日正式开始,并于5月19日完成拼装;第2轮小节段拼装于5月22日开始,目前正在进行第1停止点报检前收尾。
浅滩区非通航孔桥全桥共11轮,5月1日开始制作2个60m胎架,并于5月14日报检完成;第1轮共3个60m节段,于5月14日开始拼装,截至目前已完成底板定位、焊接工作。
深圳至中山跨江通道工程桥梁工程钢箱梁的采购与制造G05标合同段工程范围包括中山大桥、横门泄洪区非通航孔桥、浅滩区非通航孔桥、万顷沙匝道桥,主线全长3.54公里,包含附属设施,钢结构总重约9.2万吨。
