PPWR从0做到第一次完工产出,最快到底需要几天?

PPWR从0做到第一次完工产出,最快到底需要几天? SX HUB-ESG
2026-08-08
1
导读:最近客户问我们PPWR,越来越喜欢先问一个特别直接的问题:“如果我们今天开始,最快多久能做完?
最近客户问我们PPWR,越来越喜欢先问一个特别直接的问题:

“如果我们今天开始,最快多久能做完?”

我一般不会马上回答一个数字。

因为如果我说7天,客户很开心。

但第二天我们打开他的包装资料,发现纸箱不知道重量,PE袋供应商没有声明,标签换过版本,检测报告对应的还是上一家供应商,那这个“7天”其实没有任何意义。

反过来,有些企业资料准备得非常好。

包装BOM已经有了。

供应商也能马上配合。

检测报告能够对应当前材料。

Manufacturer角色清楚。

这种项目真的可以推进得很快。

所以PPWR项目到底需要多久,我现在更愿意先问一句:

你们说的“从0开始”,到底有多0?

如果资料真的齐,第一款产品其实可以很快

先说一个大家比较开心的情况。

假设我们现在挑一款代表性产品。

它的销售路径已经清楚。

Manufacturer是谁也已经确认。

产品用了一个纸箱、一只PE袋、一个标签和一个纸托。

重量有。

材料规格有。

供应商明确。

现有报告能够对应当前供应商和材料型号。

也没有突然发现需要补做新的检测。

这种情况下,PPWR第一款产品从整理包装事实,到完成证据映射、符合性评估、Technical Documentation以及DoC-ready初稿,项目执行上做到大约5—10个工作日,并不是完全不现实。

注意,我这里说的是项目实施经验中的速度,不是PPWR法规规定了“必须5天做完”。

法规本身没有规定企业建立PPWR项目需要多少天。

它规定的是,在包装投放市场以前,Manufacturer需要完成应该完成的事情。

PPWR Article 15(2)写得很直接:

“Before placing packaging on the market…”

Manufacturer需要先完成Article 38对应的符合性评估,并编制Annex VII要求的Technical Documentation;只有在适用要求已经得到证明以后,才形成EU Declaration of Conformity。

所以真正不能压缩掉的,是这个顺序。

不是时间

我们现在反而喜欢先用一款产品跑通

以前企业很容易一开始就说:

“我们有286个SKU,全部做多久?”

这个问题其实很难回答。

因为286个SKU背后,可能只有30种主要包装配置。

也可能真的有200多种不同包装。

所以如果要快,我们通常不会第一天就把286个SKU全部摊开。

先选一款比较有代表性的产品。

把包装拆出来。

纸箱、PE袋和标签分别是什么,供应商是谁,以及对应的证据在哪里。

哪些要求已经能够证明。

哪些还缺。

第一款真正跑通以后,企业会突然知道后面的工作量大概在哪里。

这个阶段可能一周左右。

但它的价值不是“我们一周做出了一张DoC”。

而是第一套可以复用的结构开始出现了。

后来同类型SKU再进来,就不一定从0开始。

这也是为什么有些客户做第二款产品,比第一款明显快很多。

真正拖时间的,经常不是我们在写文件

项目做到这里,大家通常会发现一个很有意思的事情。

PPWR最花时间的环节,经常不是Technical Documentation本身。

而是等待。

比如星期一我们发现:

纸箱材料声明缺了。

采购去找供应商。

供应商星期五回复。

结果打开以后发现只写了“corrugated board”,没有办法确认具体结构和当前型号。

又问一次。

下周三再回来。

然后发现检测报告上的供应商公司名还是旧公司。

这时候项目已经过去十天了。

但真正用于分析和编制文件的时间,可能只有两三天。

所以如果有人问:

“PPWR最快怎么做?”

我的答案反而不是:

多安排几个人加班。

而是:

尽量不要让项目一直停在等数据。

一旦需要新检测,时间逻辑就完全变了

另外一个很典型的情况是检测。

企业一开始觉得自己报告很多。

真正映射以后,才发现某项关键证据没有覆盖当前包装。

这时候如果判断确实需要重新取样、送检、等待实验室出报告,那么项目周期自然会被拉长。

这部分时间不是多做几个Excel就能省掉的。

具体检测项目、实验室排期、样品准备和补测情况都不同,所以不适合给所有企业一个统一数字。

但从项目计划上,企业应该做好额外数周的准备,而不是继续承诺“下星期一定全部结束”。

这也是为什么我们一直不建议企业一开始就把所有包装全部送去检测。

先做数据映射。

先知道缺什么。

再测真正需要测的。

否则项目看起来启动很快,后面反而会因为报告和实际包装对应不上重新做。

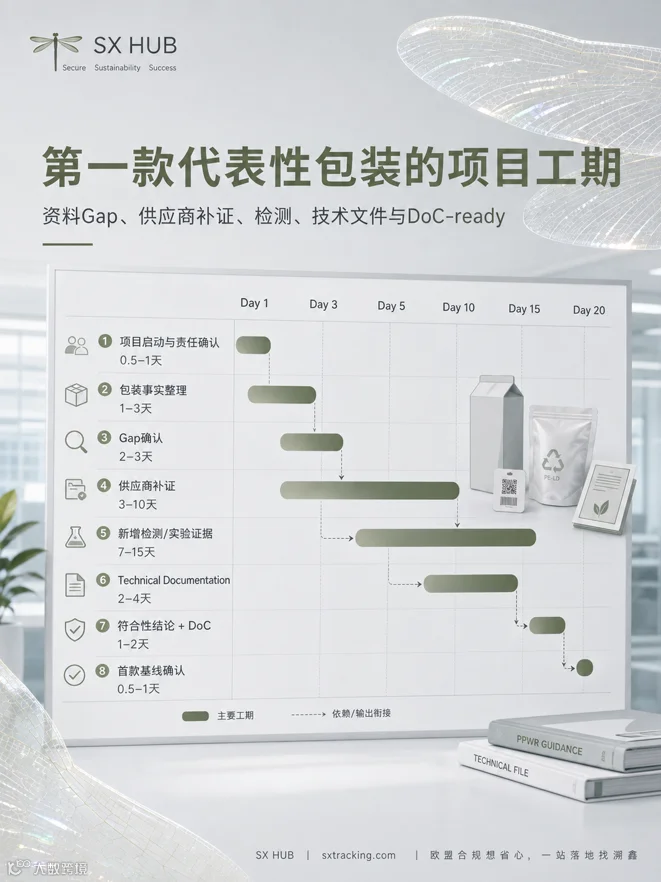

如果一定要问时间,我们现在会把第一款产品这样排

所以客户如果一定问:

“那从今天开始,到第一款真正做出来,到底多久?”

我们现在其实会给一个时间预估。

但这个时间不是一句“7天交付”。

我们会把它拆开看。

一开始,先用半天到一天把项目范围、Manufacturer、销售路径和第一款代表性产品确认下来。

然后大概用1—3个工作日,把这款产品真正使用的包装拆清楚。

纸箱是什么。

PE袋是什么。

标签是什么。

分别用了什么材料,重量是多少,供应商是谁,现在对应哪个版本。

这些事实基本出来以后,我们通常再用2—3个工作日做第一轮GAP确认。

这一步非常重要。

因为到了这里,企业第一次可以比较清楚地看到:

哪些资料已经够了。

哪些供应商还要追。

哪些报告可以继续使用。

哪些证据暂时不能覆盖。

有没有项目真的需要重新检测。

所以如果项目第一周做得顺,前3—5个工作日,我们最希望拿到的成果其实不是DoC,而是一张比较可信的GAP和证据状态图。

因为这张图出来以后,后面的事情就可以并行了。

供应商开始补资料。

需要检测的包装开始准备样品。

与此同时,Technical Documentation的结构已经可以开始建立。

不需要等所有东西都回来以后,大家再从头工作。

比如供应商声明和规格资料,我们在项目计划里通常会预留大约3—10个工作日。

快的供应商可能两三天就回来。

慢的供应商可能追两轮还没有给完整。

这也是PPWR项目周期最容易产生波动的地方。

如果GAP确认以后发现不需要新增关键检测,那么第一款代表性产品从启动,到证据整理、Technical Documentation、符合性结论和DoC-ready完成,7—10个工作日可以作为一个比较积极但现实的项目目标。

如果发现还需要补新的实验证据,我们就会把实验室这一段单独放进时间轴。

项目管理上,我们通常会先预留大约7—15个工作日给样品准备、实验室测试和报告形成。

实际时间当然要以具体项目和实验室确认的周期为准。

有些项目会明显更快。

有些遇到补样、重测或者特殊测试,就会更长。

所以这里不能把它写成固定承诺。

但是有一点很重要:

检测在跑的时候,PPWR项目不是停下来的。

包装事实已经可以确认。

现有证据可以继续整理。

供应商缺口可以继续追。

Technical Documentation也可以先把已经确定的部分建立起来。

等最后一项关键报告回来以后,我们做的不是重新开始,而是把新的证据放到原来已经建立好的结构里面,然后关闭最后几个GAP。

通常关键证据完整以后,再预留2—4个工作日完成Technical Documentation的补充和最终复核,再用1—2个工作日形成最终符合性结论和EU DoC。

所以最后管理层真正可以拿来做计划的,大概是三种节奏:

第一种,资料比较成熟,不需要新增关键检测:约7—10个工作日。

第二种,需要补供应商资料,同时增加1—2项关键检测:约12—20个工作日。

第三种,真正从零开始,供应商多、证据缺口比较大,还涉及多项检测或者重测:20—30个工作日以上也很正常。

这里说的“做完”,指的是第一款代表性包装已经形成一套当前有效的合规基线:

包装事实清楚了。

GAP清楚了。

关键证据有对应关系了。

Technical Documentation建立了。

符合性结论形成了。

EU DoC也有了可靠依据。

至于各成员国EPR注册什么时候正式下来,我们反而不会硬塞进这个工期。

因为那里面还有主管机构、PRO、当地注册系统或者其他第三方的处理时间,并不完全由企业和SX HUB控制。

这样管理层看的就不是:

“为什么一张DoC需要20天?”

而会看到:

前几天是在确认事实,中间是在关闭证据缺口,最后几天才是在完成技术文件和正式输出。

这样反而更容易理解PPWR的钱和时间到底花在哪里。

最快的方法,其实不是把步骤删掉

后来我们做项目越来越轻松,一个很大的变化就是不再追求:

“有没有办法少一个步骤?”

反而会追求:

“有没有办法第一天就知道缺什么?”

因为如果第一天就知道需要哪四家供应商补资料,那四家可以同时开始。

如果第一天就知道某个报告不能覆盖,就可以马上安排下一步。

如果Manufacturer和producer第一天就分清楚,就不会做了两周以后才发现EPR主体又判断错了。

所以项目速度真正提升的地方,其实是并行。

不是省略。

包装事实整理的同时,供应商开始补资料。

现有报告审核的同时,内部确认销售路径。

证据基本齐的时候,Technical Documentation已经可以同步形成。

等最后一个缺口回来,不是重新开始,而是把它接进去。

这种项目当然会快很多。

还有一个很容易误解的“做完”

客户有时候会问:

“那你们做完以后,是不是以后就不用管了?”

这个我们一定会解释清楚。

PPWR Article 39要求EU DoC持续更新,而Article 15也要求系列生产的包装持续保持符合要求。包装设计、特性或者相关技术规范发生可能影响符合性的变化时,需要重新评估。

所以PPWR项目里的“做完”,最好理解成:

第一套当前有效的合规基线已经建立完成。

不是这个项目永久结束。

以后如果供应商发生变化,就需要重新评估相关资料。
当材料发生变化时,也需要同步更新对应的合规信息。
包装设计一旦调整,就可能影响既有的技术文件。
SKU增加后,需要将新增产品纳入合规范围进行管理。
市场范围扩大时,也需要重新确认适用的法规要求。

就判断它到底影响哪一部分。

如果什么都没变,当然不应该每个月重新做一次。

如果变化了,就更新受影响的地方。

做到这里以后,企业其实会很舒服。

因为第一次可能用了两周、一个月甚至更久。

但第二次不一定还要这么久。

我们现在最喜欢看到的是第二款产品

因为第二款最能看出来第一款到底有没有做对。

如果第二个SKU进来以后,团队又从头去问供应商、重新称重量、重新复制所有报告,那么第一款虽然做出了DoC,企业能力其实还没有留下来。

但是如果第二款进来以后,大家发现:

这个纸箱我们已经有。

这个PE袋证据也已经确认。

只有标签和尺寸不同。

那就只处理真正变化的部分。

这个时候项目速度会一下子变得很漂亮。

而且管理层也会慢慢理解:

PPWR项目的投资回报,不是第一张DoC用了几天。

而是以后第20张、第100张DoC还需不需要投入第一张那么多人工。

所以如果今天有人问我:

“PPWR从0做到DoC,最快到底多久?”

我的回答会是:

如果包装事实、供应商证据和适用范围已经清楚,第一款代表性产品做到DoC-ready,一到两周可以作为一个很积极的项目目标。

但如果真的什么都没有,尤其需要重新收供应商资料或者补检测,那么就不要为了一个“7天交付”把应该做的判断省掉。

因为PPWR做得最快的企业,往往不是写文件最快。

是他们能够最快知道:

自己到底缺什么。


相关PPWR项目启动、包装BOM、供应商证据、Technical Documentation和DoC-ready实际训练内容,会继续在SX HUB ESG知识星球中更新。

从第一款包装到DoC-ready,进入知识星球继续拆解项目路径。


SX HUB

中国及亚洲企业进入欧洲市场时的合规执行层、数据准备层和系统落地层

欧盟合规想省心,一站落地找溯鑫

www.sxtracking.com
info@sxtracking.com


【声明】内容源于网络
0
0
SX HUB-ESG
1234
内容 227
粉丝 0
SX HUB-ESG 1234
总阅读16
粉丝0
内容227
