跨境远洋物流,贵在统筹全局、稳破难题。面对大货量、多品类、港区受限、极端天气等多重叠加难题,泛森工程物流高效落地尼日利亚出口项目,以三港联动、多船协同、全程严控的定制化物流方案,历经55天全程攻坚,实现零差错、零货损、准船期圆满交付,全力保障客户海外项目顺利推进。
本次出口项目总货量包含超万计费吨钢材、超万计费吨成套设备,货物品类差异大、集港要求高、发运时效紧迫。为破解单一港口作业局限,规避拥堵、场地、天气等风险,我司量身定制天津、山东、连云港三港同步集港、分品类专线发运方案,搭配三艘散货船分段承运,科学分流货物压力,精准锁定船期节点。
Part 01
V.S Shipping
天津港:攻坚承压,破解钢材发运难题
天津港作为核心主力港口,承担本次项目超万吨钢材发运任务,动用2艘散货船专项承运。项目推进期间恰逢6月高温酷暑,叠加港区突发作业事故,直接导致港区作业效率放缓、堆场场地极度紧张、船舶长期等泊,近一个月无法靠泊作业,货物进港通道受限。
与此同时,客户发货需求极为迫切:工厂现货需紧急出运,在制品从生产、打包到发运整体周期长达3周,港区限流与工厂产能的双重压力,让天津港钢材集港工作面临极大挑战。
为打通发运堵点,我司快速启动应急方案:一方面协调外部合规仓库,对现货钢材进行临时仓储周转,彻底解决现货紧急发运难题;

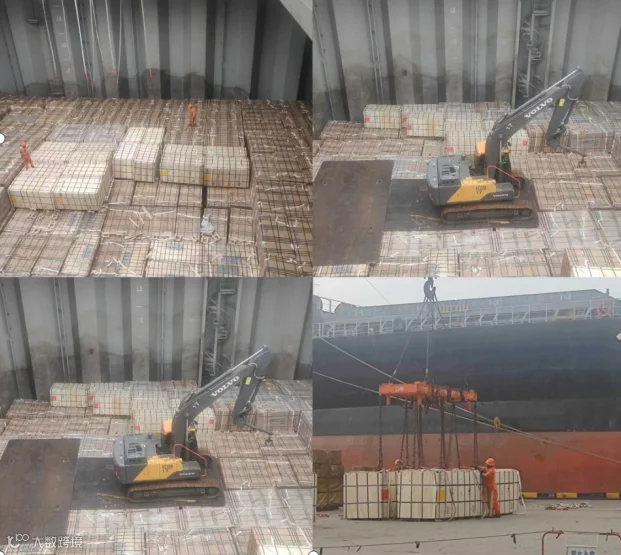

外库钢材堆存图
另一方面联动工厂优化作业模式,推行边生产、边打包、边集港、边发运的流水线作业,大幅压缩周转时效。同时持续对接港区多方沟通,全力争取场地放行权限与作业支持,高效化解天津港集港瓶颈,保障大宗钢材有序出运。
天津港钢材装船照
Part 02
山东港:联动补位,精准保障设备装运
针对超万计费吨精密成套设备的运输特性,结合天津港场地饱和、作业受限的现状,我司灵活调整物流链路,将山东港设为设备专属启运港,创新采用“天津港钢材打底+山东港设备叠加”的同船接力装运模式。
7月底酷暑山东港
船舶先在天津港完成钢材装货作业,再驶抵山东港承接设备货物,既最大化利用船舶运力,又规避了天津港场地不足、高温作业风险对精密设备的影响。设备货物对包装、装卸、仓储标准严苛,为严控货损、保障交付品质,我司派驻十余名名现场专员24小时轮岗驻守。
现场团队全程跟进货物到港、卸货、查验、装船全流程,逐一核验货品包装完整性,对不合格产品坚决要求返厂整改;装船环节严格依据设备特性、重量参数及客户定制标准精细化作业,每日完成2次进度汇报,全程可视化管控,确保设备装船零隐患、零偏差。
Part 03
连云港:精准施策,规避天气交付无忧
连云港专属承接本次项目胶合板单一品类货物出口。作业期间遭遇持续高温与台风双重恶劣天气,船舶等泊时长近半个月,给怕潮、忌淋雨的胶合板货物仓储、集港、装船带来极大考验。
胶合板现场堆存情况
针对胶合板特殊仓储属性,我司建立港区实时联动机制,动态跟进船舶靠泊进度,精准把控发货窗口期,实行“船临泊、货即发”的即时集港模式,最大限度缩短货物露天堆放时长,彻底规避淋雨、受潮、破损风险,全方位保障货品完好品质。
胶合板装船及舱内照
同时同步完成货物清单梳理、账目核对、客户与工厂对接工作,高效办结报关手续,确保货物顺利通关、准时出运。
全程坚守 55天精工交付
从多港统筹规划、应急方案落地,到现场24小时值守、全流程品质管控、精细化报关对接,本次项目全程历时55天。面对高温酷暑、台风天气、港区拥堵、场地受限、多品类货物管控复杂等多重难题,泛森工程物流凭借成熟的跨境物流运作经验、灵活的应急处置能力、全链条精细化服务,圆满完成整船货物零失误、零货损、准船期全量交付。
每一次顺利出海,都是专业与责任的践行。未来,泛森工程物流将持续深耕大宗钢材、成套设备、工程物资跨境出口物流领域,不断优化多港联动、多船协同的定制化物流方案,以更高效、更稳健、更专业的全链路物流服务,为客户海外项目保驾护航!
