2026越南建厂完整流程:从启动到投产,到底要花多长时间?

2026越南建厂完整流程:从启动到投产,到底要花多长时间? GreatGo大鹅出海
2026-09-09
5
导读:点击上方「蓝字」关注我们很多老板问:去越南建厂,从启动到正式投产,到底要多久?有人说3个月,有人说半年,还有人折腾了一年多还没投产。

点击上方「蓝字」关注我们


很多老板问:去越南建厂,从启动到正式投产,到底要多久?

有人说3个月,有人说半年,还有人折腾了一年多还没投产。为什么差距这么大?
2026年3月1日,越南新版《投资法》(第143/2025/QH15号)正式生效,外资注册流程在法律层面有了新变化。很多自媒体在宣传“先设企、后取证”的所谓“快车道”,但实际情况远比宣传的复杂。
今天这篇文章,我们把越南建厂的完整流程拆解到每一个环节,告诉你每一步要花多久、哪里最容易卡住、总时间怎么算。


01

2026年法律变了,但现阶段建议还是走老路

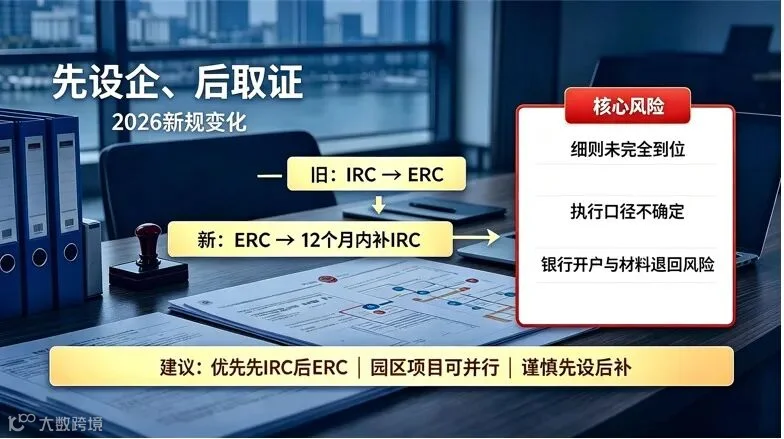

先了解新规的变化——法律层面允许 “先设企、后取证” 。

旧流程(2026年3月前):先申请《投资登记证》(IRC),再申请《企业登记证》(ERC)。

新流程(2026年3月起):允许投资者先设立公司、获得ERC,再在12个月内补办IRC。

但是——这里要特别提醒:

新规虽已颁布,但配套实施细则尚未完全到位,各省执行口径尚不统一。现阶段走“先设后补”路线,可能面临审批标准不统一、银行开户困难、材料被退回等现实问题——先拿ERC再去开直接投资资本账户时,银行通常要求以IRC为依据;配套文件尚未完全明确,ERC申请可能因材料问题被退回;若后续IRC因投资规模、行业准入或环评未获通过,已注册的ERC可能成为一张“废纸”,且注销过程极其繁琐。

因此,当前最稳妥的做法仍然是“先办投资许可(IRC),再办企业登记(ERC)” ——这个路径虽然比新规宣传的“快车道”慢一些,但法律确定性更高、风险更可控。对于入驻正规工业园区的项目,可利用2026年新政下的 “并行审批”通道——IRC和ERC同步推进,既比传统路径快,又比单纯“先设后补”更具法律确定性。


⚠️ 特别提醒:新法改变的是顺序和筹建便利性,并未免除外资项目的投资登记义务。无论走哪条路,IRC都是项目合法实施、资本金汇入、利润汇出、土地手续和后续监管的法定依据。切勿把“先设后补”误解为“不需要IRC”。


02

公司注册阶段:从核名到拿证

第一步:公司名称核准

通过越南国家企业登记门户提交2-3个备选名称(越南文+英文),系统自动查重。

标准用时:1-3个工作日

第二步:文件公证与认证

注意:名称核准通过后有效期为90天,逾期未提交后续注册申请的,名称自动释放。

境外文件须完成“三级双认证”:中国公证 → 外交部认证 → 越南驻华使领馆认证,所有非越南语材料需翻译成越南语。

标准用时:7-15个工作日

第三步:申请《投资登记证》(IRC)

2026年重大利好:自2026年9月11日起,越南正式实施《海牙认证公约》,文件认证周期将从原来的2-4周压缩至最快3-5个工作日。这对后续投资者是重大制度红利。

这是外资项目的“准生证”,确认投资者身份和投资项目。审批机构取决于项目选址:园区内项目由省级工业园区/经济区管委会受理;园区外项目由省财政厅受理。

标准用时:15-25个工作日

注意:普通行业IRC审批约需10-15个工作日。但若项目属于有条件经营行业,需要征求相关部委意见,时限可能额外延长5-10个工作日。

第四步:申请《企业登记证》(ERC)

取得IRC后,向省级企业登记机关提交ERC申请。这是公司的“营业执照”,取得后公司即具备法人资格。

法定时限:10个工作日
实务用时:通常10-15个工作日

第五步:税务登记与公章备案

取得ERC后,需在10个工作日内到税务部门办理税务登记,2-3个工作日即可取得税务登记证。同时到公安机关指定机构刻制公章并备案。

第六步:银行开户

凭注册证书在越南本地银行开设公司账户。

标准用时:3-5个工作日


03

公司注册阶段总时间

文件认证、IRC、ERC及设立后的初始手续合计约需8-16周。

如果材料齐全、流程顺利,普通行业全流程约30-45个工作日可完成公司注册。主要工业园区(如北宁、海防、平阳、同奈)支持IRC和ERC并行申请,整体注册时间可压缩至30-40天。


04

建厂投产阶段:这才是真正的时间黑洞


1

选址与厂房租赁/土地获取

选址决策本身就需要时间——考察工业园区、对比租金、确认园区是否接纳你的项目类型。选址决定后续的审批速度:园区内项目由管委会受理,流程更顺畅;园区外项目由省财政厅受理,周期更长。

北部工业用地租金90-250美元/平方米/租期,南部185-280+美元/平方米/租期。

建议预留:2-4周用于实地考察和决策。

2

环评审批

这是建厂阶段最容易低估时间的环节。

越南将投资项目按环境风险分为四组。制造业工厂多属第一、二类,须在动工前完成环评并取得核准。

审批时限:Group I项目EIA最长45个工作日,其他不超过30个工作日。但连同顾问作业,实务上常需数月。标准制造业项目的EIA总周期约5-8个月。高风险行业(如化工)审批周期可达3-6个月。

2026年“绿色通道”提醒:位于特定区域的项目可豁免环评等前置审批,但“豁免前置审批”不等于“免合规” ——事后稽查的处罚力度不减反增。切勿把“免事前审查”误解为“免合规”。

3

施工许可与消防审批

2026年越南大幅简化了施工许可和消防审批流程。

施工许可:审批时限从20天缩短至10个工作日。2026年7月1日起可在线申请,处理时间进一步缩短至7-10天。

消防设计审批:2026年7月1日起,消防审批程序削减91.6%,仅保留设计审批一道程序,取消了竣工后的验收程序。

但注意:投资者须对施工、监督、验收全过程承担完全的法律责任。消防设计问题如果在施工后才发现,整改成本远高于设计阶段。


4

施工许可与消防审批

设备进口涉及海关申报、关税缴纳等手续。符合条件的出口导向项目可适用进口设备关税优惠或免税安排。

建议预留:2-4周用于设备进口清关和安装调试。


5

施工许可与消防审批

设备安装完成后,需进行试产和产能爬坡。

根据实际案例:海昌新材越南工厂2026年3月动工,预计建设周期8个月,计划2026年12月投产。华瓷股份越南项目预留了安全缓冲,预计从建设到投产约半年时间。


05

全流程时间汇总


整个越南建厂落地过程,可分为公司注册和建厂投产两个阶段。

公司注册阶段,按稳妥路径(先IRC后ERC),材料齐全情况下整体约30至45个工作日。其中名称核准1至3个工作日;文件认证7至15个工作日(9月11日海牙公约生效后缩至3至5天);IRC申请15至25个工作日;ERC申请3至7个工作日;税务登记2至3个工作日;银行开户5至10个工作日。

建厂投产阶段才是真正的时间消耗,整体需要6至12个月。其中选址决策2至4周;环评审批是最大“时间黑洞”,法定30至45个工作日,实务常需5至8个月;施工许可7至10个工作日;设备进口安装2至4周;试产投产1至3个月。

总结:从启动到正式投产,常规制造业项目通常需要8至12个月。 建议预留充足缓冲时间,避免因环评等关键环节延误而打乱整体计划。



最后总结

公司注册可以很快——材料齐全的情况下,30-45个工作日就能拿到营业执照。但建厂投产是另一回事——环评、施工、设备安装、试产,每个环节都有不可压缩的时间。

三个关键提醒:

第一,不要低估环评的时间。 这是建厂阶段最大的“时间黑洞”。标准制造业项目EIA总周期约5-8个月。建议在选址阶段就同步启动环评预判。

第二,选址决定速度。 园区内项目由管委会受理,流程更顺畅;园区外项目由省财政厅受理,周期更长。入驻工业园区可大幅缩短审批时间。

第三,现阶段建议走稳妥路径,不要贸然尝试“先设后补” 。新规虽已颁布,但配套实施细则尚未完全到位,各省执行口径不统一。先办IRC再办ERC虽然比宣传的“快车道”慢一些,但法律确定性更高、风险更可控。

由于每个项目的行业、规模、工艺和选址各不相同,具体的审批周期和路径请以专业评估意见为准。

如果您正在考虑去越南建厂,想评估自己的项目从启动到投产大概需要多长时间,或想了解哪些环节可以并行推进,欢迎扫描下方二维码,添加我们的专业顾问进行免费评估。
