进度条刷新!ITER真空室2/3组件就位,从工厂到基坑全景追踪

进度条刷新!ITER真空室2/3组件就位,从工厂到基坑全景追踪 核聚变商业化
2026-09-10
4

点击  核聚变商业化  关注我们

导语

2026年8月20日,Fusion for Energy(F4E)发布文章,介绍了ITER真空室9个扇段从制造、运输、预组装到进入托卡马克坑的最新进展。

ITER真空室是一个直径约19.4米、总重约5200吨的不锈钢环形结构,由9个扇段组成。其中欧洲负责5个扇段,韩国负责4个扇段。各扇段并不是制造完成后直接进入托卡马克坑,而是需要经过计量、机加工、热屏蔽和环向场线圈集成等一系列工序,形成完整的扇段模块后再进行安装。

截至2026年7月底,9个扇段模块中已有6个进入托卡马克坑,占全部模块的2/3。最新进入的是韩国制造的1号扇段模块,于7月27日至28日完成吊装。此前进入坑内的5个模块分别为4、5、6、7、8号。

一文读懂聚变真空室:功能、构造及供应商

图片来源:公开资料

具体内容

一、欧洲负责的5个扇段

F4E此次重点介绍了欧洲负责的5个扇段。它们目前分别处于制造、现场加工、预组装和坑内安装等不同阶段。

 2号扇段——制造进入最后阶段

在意大利蒙法尔科内的西屋车间,2号扇段正处于制造的最后阶段。

超过15家企业参与了这一高要求部件的成型与焊接供应链。最近几周,团队一直忙于最终机加工:使用专用铣床对其侧面进行精修,以确保满足严格的几何尺寸要求。

完成后,该部件将被装入保护外壳,于9月通过海运发往法国南部。它的交付将成为欧洲对ITER所做贡献的一个里程碑,为一个历时十余年的项目画上句号。

下图:2号扇段在蒙法尔科内工厂就位,准备最终机加工。

图片来源:2026年8月 ©F4E

 3号扇段——现场进行尺寸修整

3号扇段于2026年5月抵达ITER现场后,完成内外部计量检测后,扇段被翻转并送入原低温恒温器车间,对边缘进行进一步加工。

其中一个关键工序是去除多余金属,并利用定制机器人填补局部凹陷,使相邻扇段之间的接口具有符合要求的轮廓,为后续环缝焊接创造条件。

目前相关金属加工已经完成,下一步将转入装配大厅。

下图:3扇段在ITER现场使用室外龙门吊进行回转

图片来源:2026年

 9号扇段——正在装配大厅集成TF线圈

9号扇段目前位于装配大厅的扇段子组装工具上。

在ITER的装配流程中,真空室扇段需要与热屏蔽以及两块环向场(TF)线圈进行集成,最终形成约1200吨重的扇段模块。

目前9号已经完成其中一块TF线圈的集成,正在安装第二块D形TF线圈。按照当前计划,9号将在2026年底前进入托卡马克坑。

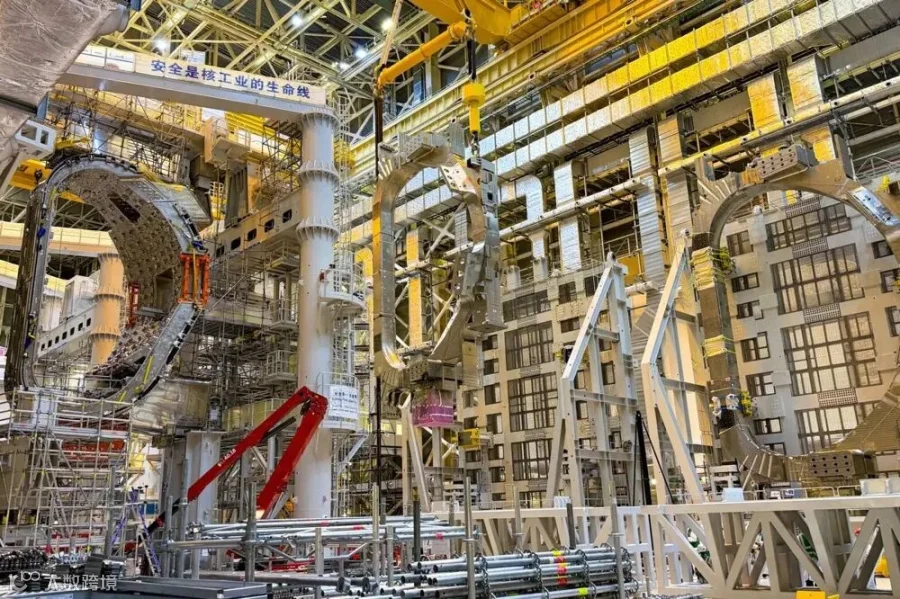

下图:装配大厅内,与9号扇段集成的两块环向场线圈之一正在吊装。

图片来源:2026年7月ITER公开资料

 4号扇段——坑内进入器内安装阶段

4号扇段于2026年5月进入托卡马克坑。

与仍在运输和预组装阶段的扇段相比,4号已经进入更细致的器内安装工作。真空室内壁需要布置大量诊断设备和相关电缆,目前团队正在安装超过2000个用于固定传感器和电缆的小型支架。

这些部件的位置需要借助3D软件和激光测量工具进行精确定位。

下图:装配专家在4号扇段入坑过程中检查其对准情况

图片来源:2026年5月ITER公开资料

 5号扇段——完成最终落座

5号扇段是欧洲首个交付的真空室扇段,于2024年交付。

2026年8月,5号扇段完成了最后一次几厘米级的移动,正式落在真空室重力支承上,并释放此前由上方结构承担的载荷。这一步并不意味着5号完成最终安装。按照目前的装配策略,9个扇段均需要先落在各自的重力支承上,之后再进行整体焊接。

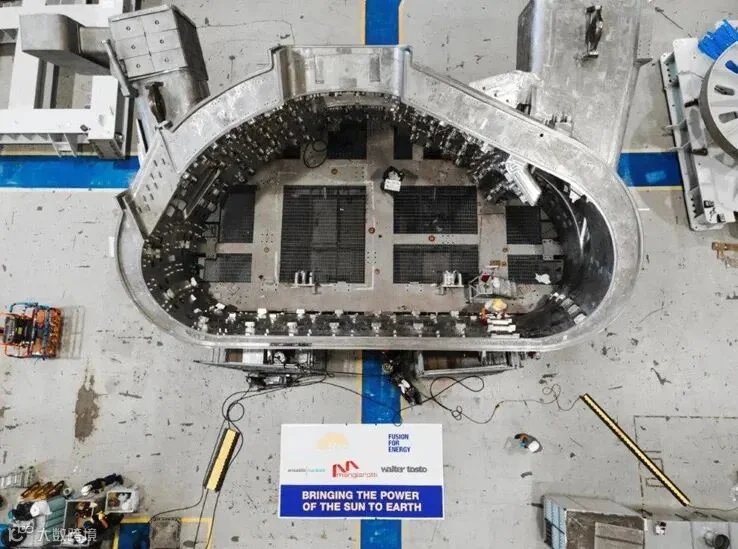

下图:欧洲ITER真空室5号扇段制造完成,由F4E与西屋、沃尔特·托斯托(AMW)联合体合作提供,

图片来源:2024年4月F4E公开资料

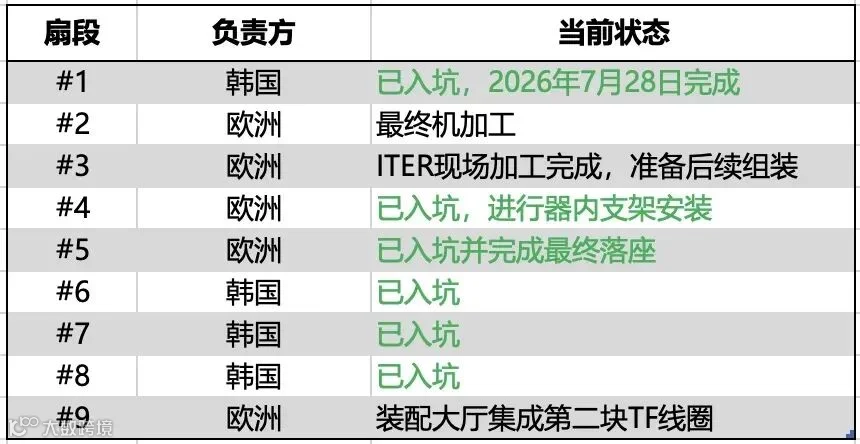

二、ITER 9个真空室扇段进度一览

与欧洲5个扇段仍处于不同制造阶段不同,韩国负责的4个扇段——1号、6号、7号和8号——截至目前已经全部完成制造并进入ITER现场。

图片来源:基于公开资料核聚变商业化团队整理(数据据 ITER 组织、F4E公开信息)

因此,目前ITER真空室中2/3个扇段模块已经进入托卡马克坑,3个欧洲扇段仍在制造或预组装阶段。

三、距离“真空室完成”还有多远?

需要指出的是,6个扇段模块入坑并不意味着ITER真空室已经完成。

目前坑内的扇段仍是彼此独立的模块。后续还需完成剩余3个扇段模块的安装,再进行扇段之间的环缝焊接,最终将9个扇段连接成完整的环形真空室。

ITER当前采用的装配策略,是先让全部9个扇段落在各自的重力支承上,再进行整体焊接。这一做法有利于控制9条环缝在焊接过程中的整体收缩与变形。

与此同时,真空室内部仍需继续安装诊断系统、传感器、支架和相关电缆等设备。ITER已于2026年7月启动器内诊断与仪器安装的第一阶段工作。

因此,当前的进度是真空室主体安装取得的阶段性进展,从工厂制造、现场预组装,到大型吊装、毫米级定位,再到最终的整体焊接,ITER真空室正从9个独立的大型模块逐步转变为完整的环形结构。按照目前计划,最后一个扇段模块预计于2027年进入托卡马克坑,之后仍有大量坑内焊接和器内安装工作需要完成。

参考阅读 📚

https://fusionforenergy.europa.eu/news/iter-vacuum-vessel-journey-factory-assembly-tokamak/

https://fusionforenergy.europa.eu/news/?selected-tag=64

https://www.koreabizdaily.com/zh-cn/articles/860038

https://fusionforenergy.europa.eu/news/europes-first-iter-vacuum-vessel-sector-ready/

扩展阅读

《国家地理》 |  走进真实的ITER项目:一场关乎人类能源未来的长征

ITER启动磁体冷测:整机联调前的系统级排险

ITER资金被砍?解读美国2027财年预算背后的聚变战略

通知|关于征集ITER VS3电源设计、制造、测试、安装及调试项目国内意向供应商的通知

一文读懂聚变真空室:功能、构造及供应商
