比英国快整整一年,阿联酋建AI数据中心时间差省出40亿元

比英国快整整一年,阿联酋建AI数据中心时间差省出40亿元 看中东DeepMENA
2026-08-04
4
导读:投运速度正在超过电价,成为全球算力投资的核心变量。

一座 100MW 的 AI 数据中心若晚一年投入运营,其生命周期价值可能减少 5.5 亿美元(约合人民币 40 亿元)。

2026 年 6 月,一项覆盖阿联酋美国、英国、德国、法国、加拿大芬兰、印度、韩国和澳大利亚的测算,将大型 AI 数据中心的建设速度与商业回报进行了对比分析。

测算样本设定为一座采用英伟达 GB200 芯片和 NVL72 机架的 100MW AI 数据中心,运营周期 12 年,芯片利用率 70%,初始算力租赁价格为每 GPU 小时 10 美元。计算维度涵盖资本开支、电力、液冷、现场发电、设备维护、税收、融资及投运时间等全要素。

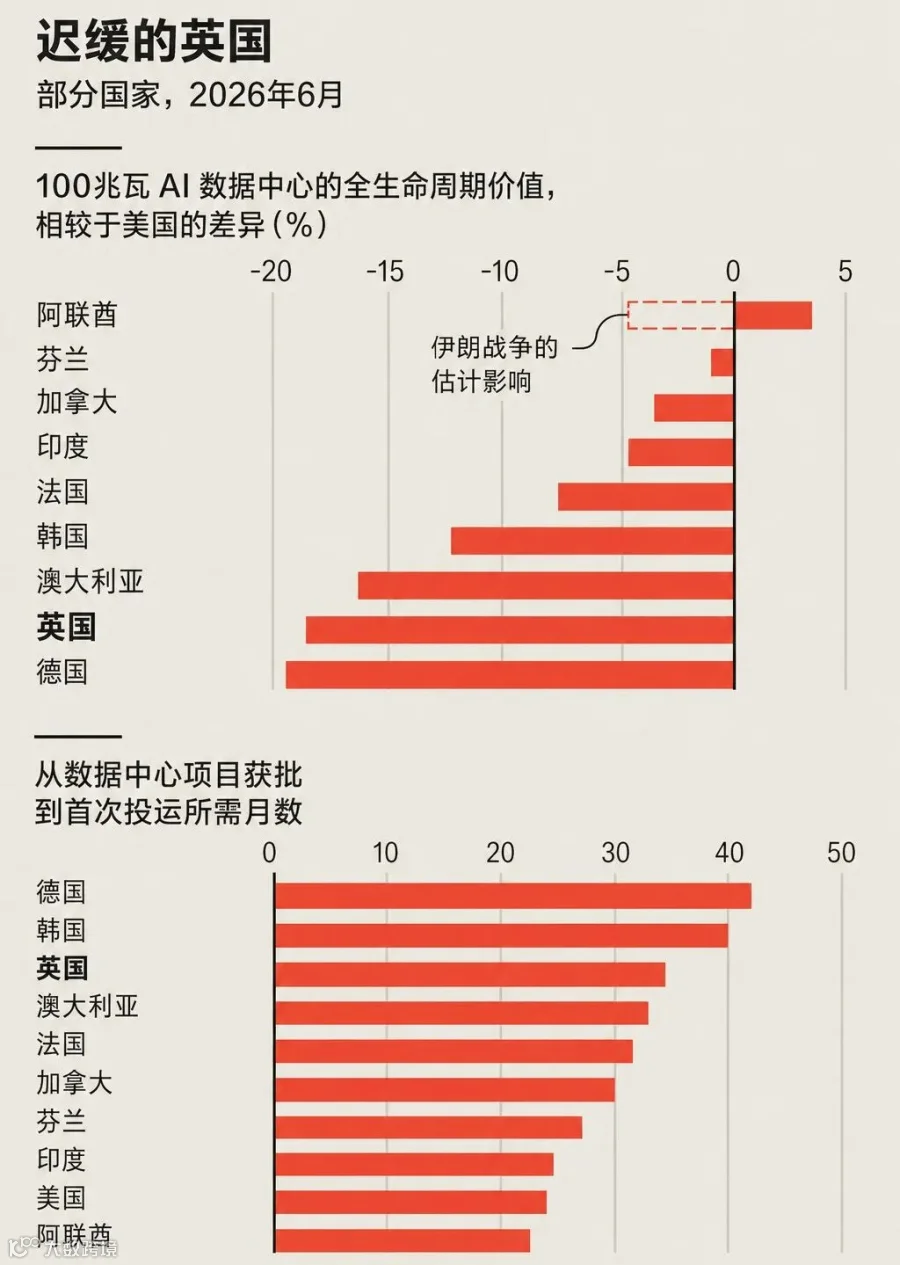

结果显示,阿联酋位居榜首。

在阿联酋,大型 AI 数据中心从项目启动到首期服务器通电运行预计需 22 个月。相比之下,美国约 24 个月,印度约 25 个月,芬兰约 27 个月,加拿大约 30 个月,法国和澳大利亚超过 30 个月,英国约 34 个月,韩国约 40 个月,德国则长达 42 个月。

上述 22 个月工期涵盖公开建设阶段至首期算力投运,未完整计入前期土地许可和部分规划环节。数据结合已建成及在建项目、电网条件和建设计划得出,旨在比较各国大型数据中心的相对建设速度。

投运速度直接映射为商业价值差异。

以美国为基准,阿联酋 100MW 数据中心的 12 年生命周期价值高出约 3.5%。其他国家则不同程度落后:芬兰略低于美国,加拿大低约 3%,印度低约 4%,法国低约 8%,韩国低约 12%,澳大利亚低约 16%,英国低约 18%,德国接近低 20%。

▍建设周期,直接决定经济效益

100MW Blackwell 数据中心满负荷运行后,月收入接近 2 亿美元。机房若晚三个月通电,生命周期价值将减少约 1.78 亿美元;若晚一年通电,损失扩大至约 5.5 亿美元。

同等规模的美国项目若面对电价翻倍,价值损失约 4.41 亿美元;失去州级税收优惠影响约 3.38 亿美元;服务器面临中等幅度关税影响约 1.72 亿美元。可见,延迟一年的损失高于电价翻倍,也超过税收和关税变化的总和。

AI 数据中心约 80% 的资本开支集中在 GPU、服务器及其他 IT 设备,厂房、施工、电气系统、冷却和土地仅占 20%。由于英伟达芯片在各国的采购价格相近,施工成本下降带来的微弱优势极易被投运延迟所抵消。

GPU 更新周期通常仅为三至六年。新一代产品发布后,上一代芯片的算力租赁价格和竞争力逐渐下降。项目提前一年运行,不仅能获取芯片高价值阶段的收入,还能更早积累客户、数据和模型训练能力。全球数据中心投资竞争焦点,正从电价和税收转向“通电时间”。

点击关注,发掘更多中东市场机会

▍阿联酋把资本、电力和审批放进同一套系统

2025 年 5 月,阿联酋与美国宣布在阿布扎比共建占地约 10 平方英里的 AI 基础设施园区,长期规划容量达 5GW。该项目由 G42 牵头,美国企业提供先进芯片、云平台、网络设备及运营支持。

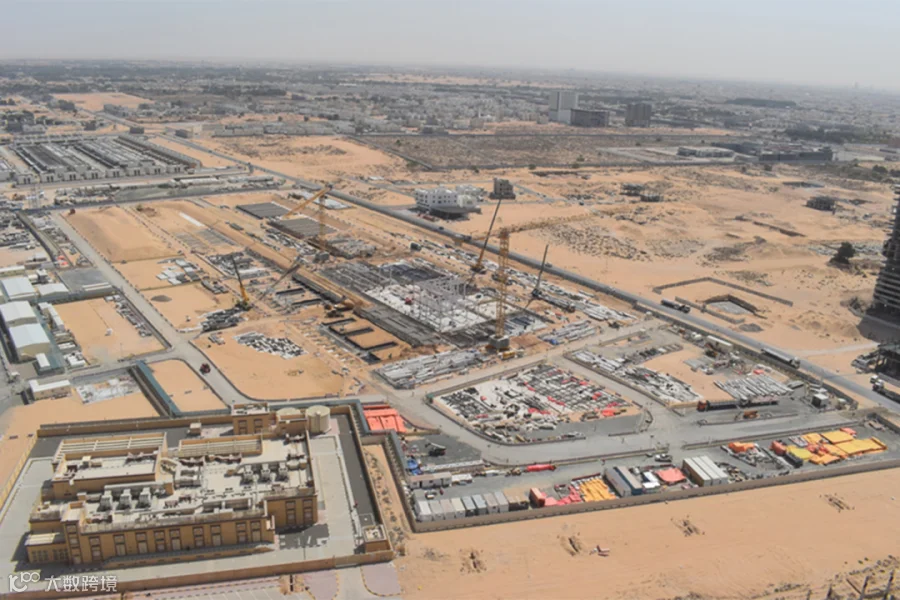

园区首个项目为 1GW 的 Stargate UAE 算力集群。首期 200MW 计划于 2026 年投运,由 G42 建设,OpenAI 和甲骨文参与运营,英伟达提供 Grace Blackwell GB300 系统,思科和软银共同参与。

若 5GW 全部投运,其用电规模将接近阿联酋巴拉卡核电站四台机组 5.6GW 的总装机容量。普通数据中心建设由此升级为国家级能源与科技工程,涉及发电、输电、变电站、液冷、光纤、备用电源及安全设施等庞大体系。

阿布扎比已形成高度集中的 AI 产业体系:G42 负责技术平台与国际合作,Khazna 建设数据中心,MGX 提供长期资本,穆巴达拉等主权机构承担投资角色,核电、光伏、天然气和国家电网负责电力供应。

土地、电力、资金和客户由少数大型主体协调,大幅压缩了项目在不同机构间的等待时间。政府确定产业目标,能源企业同步准备供电,运营商同步施工,进而引入美国芯片与云计算企业。

相比之下,英国和德国的项目需分别应对地方规划、电网申请、居民意见、环境审查和输电扩容等繁琐流程。英国部分地区电网连接周期可能长达五年以上,德国电网拥堵已促使部分开发商转向比利时考察。

阿联酋的重大基础设施建设由国家产业目标驱动,土地安排、电力投资和工程建设可同步推进,审批与供电效率由此转化为显著的商业价值。

Khazna 目前拥有 30 座已运营数据中心和 6 个在建项目,组合容量达 673MW,正从传统云计算机房向承载高密度 GPU 和液冷系统的 AI 数据中心转型。

2024 年,Khazna 在阿治曼启动一座 100MW AI 数据中心。项目占地约 10 万平方米,设 20 个数据大厅(每个 5MW),采用标准化和模块化方案。

最初计划 15 个月完工并于 2025 年第三季度投运,后续调整至 2026 年下半年,目前仍处于扩容阶段。

阿治曼项目反映了大型数据中心的实际建设难度。尽管集中协调可缩短周期,但变压器、冷却系统、承包商、电网和服务器交付等因素仍会影响进度。22 个月代表阿联酋大型项目的估算中位水平,具体工期会随选址、供电方式和设备交付情况波动。

微软与 G42 随后宣布,将通过 Khazna 在阿联酋增加 200MW 数据中心容量,首批计划于 2026 年底前上线。

微软在阿联酋的投资计划总额达 152 亿美元:2023 年至 2025 年底预计投入 73 亿美元,2026 年至 2029 年再投入 79 亿美元。美国批准先进英伟达芯片出口,为新增数据中心提供了核心设备保障。

阿联酋提供资本、土地、能源和区域市场,美国提供 GPU、云平台和安全标准。美阿科技合作的速度,直接决定了机房获得先进芯片并转化为有效算力的效率。

▍5GW 算力背后,需要另一套电力系统

阿联酋的数据中心速度建立在多年的能源投资基础之上。

巴拉卡核电站四台机组年发电量约 40 太瓦时,可满足全国近四分之一电力需求。阿布扎比附近的 Al Dhafra 光伏电站装机 2GW,占地超 20 平方公里。

阿联酋还在推进 5.2GW 光伏与 19GWh 电池储能项目,目标是持续提供最高 1GW 可调度清洁电力。核电承担稳定基荷,天然气提供调峰备用,光伏与储能则降低新增电力的碳排放。

Stargate UAE 计划采用核电、太阳能和天然气组合供电。多种电源支持数据中心分阶段投运,降低了单一电网连接对项目时间表的影响。

高温气候虽增加了冷却和用水压力,导致能源效率损失约 6000 万美元生命周期价值(约为芬兰等冷凉地区),但该金额仅为一年延期损失的十分之一。更早通电带来的收入足以覆盖较高的冷却成本。

阿联酋的 AI 基础设施战略正向海外延伸。阿布扎比成立 MGX 后,联合微软、贝莱德旗下 GIP 和英伟达建立 AI 基础设施投资平台,计划以 300 亿美元初始资本撬动最高 1000 亿美元投资。

国内数据中心承接中东、南亚和非洲算力需求,海外投资则获取美国及其他市场的资产收益。阿联酋已同时切入能源、资本、基础设施和算力运营等关键环节。

海湾能源出口形态也在改变:天然气过去被转化为铝、化工品等高耗能工业品销售全球;AI 时代,核电、天然气和太阳能可直接转化为 GPU 小时、模型训练和云端推理服务,通过光纤连接区域客户。

阿联酋出售的核心资源,正从能源扩展到建设时间和算力服务。

▍战争开始进入数据中心估值

基准情景下,阿联酋 100MW 数据中心的生命周期价值领先美国约 3.5%。然而,伊朗局势已开始改变相关成本结构。

短期冲突情景设定为项目延期六个月,非 IT 建设成本上涨 10%,年度战争保险费达资本开支的 0.5%。在此情况下,阿联酋的项目回报将从领先美国 3.5% 转为落后 1.7%。

长期冲突情景设定为项目延期一年,非 IT 建设成本上涨 20%,年度战争保险费达资本开支的 1%。届时,阿联酋将由榜首降至第六,生命周期价值比美国低 7.8%。

冲突可能导致工程师和施工人员要求危险地区补贴,港口受阻延误设备材料交付,数据中心需增加防爆设施、备用线路和异地冗余。此外,商业保险中的战争除外条款会将部分损失留给业主。

冲突发生后,海湾地区每 1 亿美元保额的战争保险费用一度升至 500 万美元,为此前水平的 19 倍。伊朗曾公开将 Stargate UAE 列为潜在打击目标,AI 基础设施已进入国家安全和军事风险范畴。

鉴于阿联酋的基准领先幅度仅为 3.5%,六个月的延期加上运输和保险成本增加,便足以抹去其全部优势。

未来数据中心选址将纳入更多安全指标,包括设施地理距离、备用电源、海底光缆数量、港口供应链、芯片库存、人员撤离安排及防空能力等。单一城市内密集建设多个机房虽可降低日常网络延迟,但也增加了区域冲突造成的集中损失风险。

相关测算基于 GB200 芯片、70% 利用率、每 GPU 小时 10 美元及 12 年运营周期。未来芯片价格、模型效率、客户需求和硬件更新速度均可能改变结果。22 个月反映的是阿联酋大型项目的估算中位水平,真实工期受项目规模、电力方案和设备交付影响。

100MW 数据中心的生命周期价值约 100 亿美元,一年延期损失约 5.5%。能够快速提供土地、电力、芯片和客户的国家,可以跨越气候、人工和施工成本的差距。

英国拥有研究机构、人才和金融市场,德国拥有工业体系,芬兰拥有低温和廉价电力。而阿联酋依靠集中决策、主权资本、能源储备和美国技术合作,将大型 AI 数据中心提前约一年送入运营。

一年的工期差,正在形成数十亿元人民币的价值差。伊朗局势又将安全成本加入估值体系。未来的算力枢纽需同时具备建设速度、稳定能源、芯片供应和基础设施防护能力。

全球 AI 基础设施竞争已开始“按月计价”。阿联酋暂时领先,但其 22 个月的投运能力能否长期保持,将取决于电力、人员、港口、网络与芯片供应链的稳定程度。




【声明】内容源于网络
0
0
看中东DeepMENA
出海人都在看的中东商业资讯第一自媒体,关注科技、投融资及本地特色产业,全网覆盖30万+订阅者,利用本地化优势围绕产业落地与投资提供服务,孵化或合作高增长潜力项 目。
内容 822
粉丝 0
看中东DeepMENA 深圳市东方引擎科技信息有限公司 出海人都在看的中东商业资讯第一自媒体,关注科技、投融资及本地特色产业,全网覆盖30万+订阅者,利用本地化优势围绕产业落地与投资提供服务,孵化或合作高增长潜力项 目。
总阅读43.1k
粉丝0
内容822
