随着新旧合作关系的更迭,为满足 AI 训练与部署的巨大算力需求,全球数据中心建设计划已升级至前所未有的规模。
最新消息:Anthropic 与 AMD 达成战略合作
Anthropic 与 AMD 正式签署合作协议:Anthropic 将采购高达 2 吉瓦(GW)的 AMD 旗舰 GPU,AMD 则向 Anthropic 投资最高 50 亿美元。双方计划于 2027 年在尚未公开的数据中心部署该批硬件。
行业合作模式:算力与资本的深度绑定
为争夺稀缺算力,AI 巨头纷纷开启新型合作模式。除 Anthropic 外,OpenAI 也在推进类似的大型项目,并 reportedly 正与 Nvidia 敲定一项涉及数千亿美元信用支持的金融安排,旨在俄亥俄州共建巨型数据中心。
OpenAI 佐治亚州项目
OpenAI 计划在佐治亚州东南部建设一座 3.2 吉瓦的数据中心,预计 2028 年上线。该项目由 OpenAI 主导设计与融资,以加速进程并降低成本。据估算,仅项目建设支出至少需 200 亿美元,另需 100 亿美元配套投入(不含 GPU 等硬件采购)。
OpenAI 俄亥俄州巨型项目
OpenAI 拟在俄亥俄州南部启动其规模最大的 10 吉瓦数据中心项目。为应对高达 5000 亿美元的潜在债务,OpenAI 可能寻求 Nvidia 为其中 2500 亿美元提供担保,作为交换,OpenAI 将承诺采购 Nvidia 芯片。目前 OpenAI 最新估值为 8520 亿美元,而 Nvidia 市值约为 4.792 万亿美元。
开源设计与未来扩展
OpenAI 算力战略副总裁 Sachin Katti 表示,公司将开发一套通用、节能且高资源效率的数据中心设计标准并开源,类似于 Meta 发起的开放计算项目(OCP)。此外,《华尔街日报》报道指出,AMD 与 Anthropic 也可能效仿此模式,由 AMD 为部分债务提供担保以抵消建设成本。
新闻背后:算力竞赛背后的财务与挑战
AI 公司正激烈争夺算力,同时试图将巨额基础设施支出移出资产负债表,以便向 IPO 投资者展示更高的未来利润和更低的债务水平。然而,高利率环境推高了融资成本,加之公众对能源消耗的担忧,使得数据中心扩张面临政治与舆论的双重阻力。
融资成本高企
本周,Meta 以 7.5% 的利率发行 125.5 亿美元债券,用于得克萨斯州西部的新数据中心项目。该利率比美国 10 年期国债高出 2.875 个百分点,亦高于其此前在路易斯安那州项目的融资成本。
电力缺口严峻

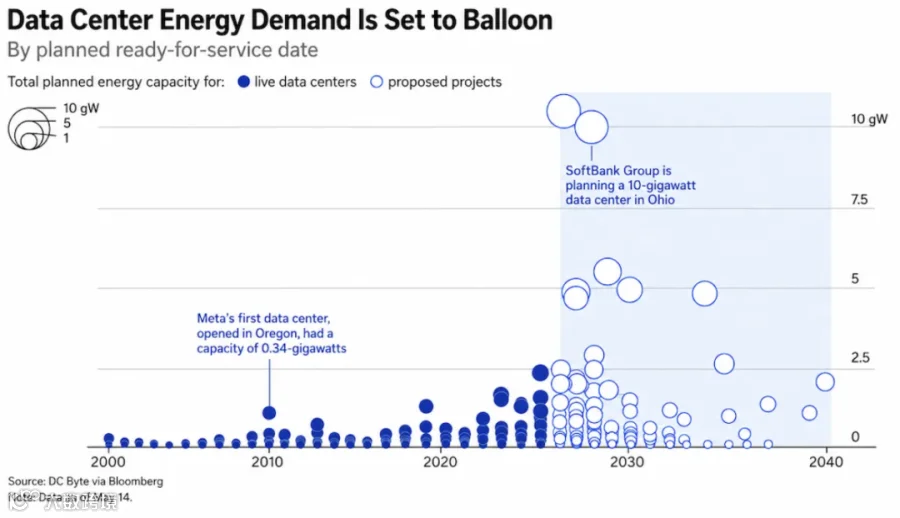

BloombergNEF 预测,到 2035 年,美国数据中心用电需求将激增至 194 吉瓦,占全国总电力的 20%(当前为 56.1 吉瓦,占比 5.9%)。即便启用现场燃气发电机,预计仍将存在 19 吉瓦的电力容量缺口。
技术创新破局
行业寄希望于新型节能设计。Nvidia 计划推出 1 兆瓦能源转换侧挂装置,直接连接服务器机架。该技术可将高压交流电直接转换为芯片所需的低压直流电,减少多级转换损耗,使电力传输效率提升 20%。例如,直接将 800 伏直流电(常见于可再生能源输出)供给 500 千瓦机架,替代传统的逐级降压方案。
核心瓶颈:算力短缺制约模型发展
尽管建设规模宏大,算力供应依然捉襟见肘。算力的匮乏直接决定了哪些 AI 模型能被设计、训练及部署。OpenAI 总裁 Greg Brockman 近日指出,公司不得不在模型训练和产品扩展上做出艰难取舍,且短期内算力紧张局面难以缓解。
深度观察:风险共担下的巨大回报
突破性技术需要大规模基础设施支撑。当前的交易既包含复杂的财务工程,也涉及政治妥协,反映出从芯片制造商、模型构建者到普通公民均在承担风险。合作伙伴关系虽能部分分散风险,但各方之所以愿意投身其中,根本原因在于 AI 领域潜在的回报实在巨大。
