在东南亚基建版图上,中国工程企业正经历从“走出去”到“走进去”的阵痛期。当国内基建市场趋于饱和,越南、泰国、印尼等国旺盛的需求成为中企眼中的“新大陆”。
标准的错位:你的“国标”,可能是废纸
气候的惩罚:被忽视的雨季成本
现场的博弈:安全、资料与监理的隐形绞肉机
出海没有速胜论

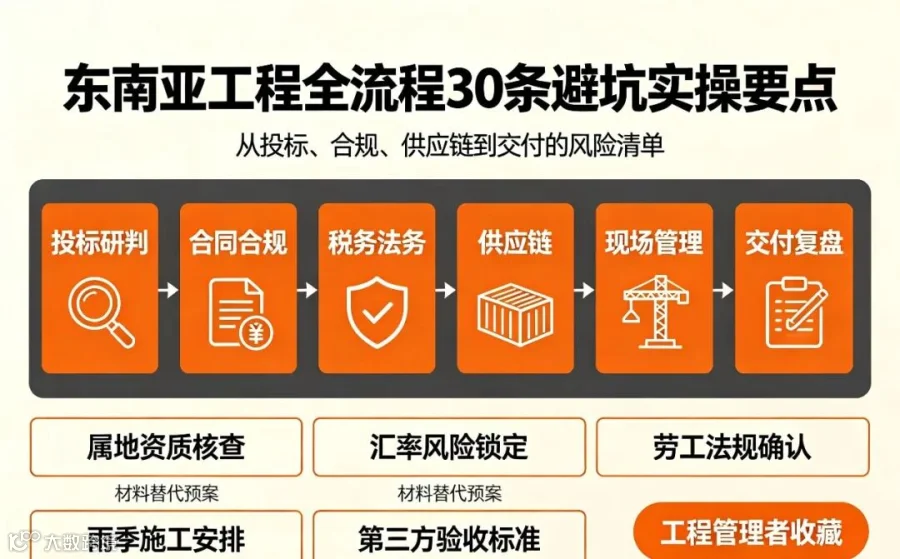

东南亚工程全流程 30 条避坑实操要点
一、投标与报价避坑
资格预审材料滞后:部分国家(如印尼)强制要求提供近 6 个月连续劳工社保缴费证明,缺漏将触发自动否决。
技术标准未更新:盲目沿用旧版图集参数(如抗震设计标准),会导致结构计算书被当地独立审查机构直接退回。
保函通道违规:部分国家公共工程部门已拦截传统 SWIFT 保函,必须通过当地央行认可的实时全额结算系统直连开立。
土地权属未核实:未提前核实地块编号、地籍图及所有权类型,中标后易因界址争议导致开工延迟。
汇率风险未单列:未将汇率波动(如±3.5%)作为不可竞争费用单列,评标时可能被强行扣减总价。
建材底价未对齐:未接入当地国家采购平台实时价格库,报价低于当地均价警戒线会触发成本异常预警。
二、法务与合同避坑
合同意识淡薄:照搬国内“先合作、后完善”思维,对支付节点、变更签证等核心条款不细抠,纠纷时陷入被动。
法律文化错位:忽视境外商业规则重书面证据的特点,依赖口头承诺或君子协定,导致仲裁时无法被采信。
争议解决失策:被动接受境外高额仲裁机构及高费率律师,未约定调解前置与费用分担,纠纷未结现金流先断。
保函索偿条件模糊:未适用国际惯例明确索偿条件与失效事件,极易遭遇业主恶意索兑。
不可抗力定义宽泛:未贴合东道国法律精准定义不可抗力,导致政策风险、劳工问题被业主滥用为免责事由。
退出与清算缺失:未约定合同解除条件与现场撤离方式,项目烂尾时企业无法体面脱身。
三、用工与劳工合规避坑
中外劳工配比违规:未熟知当地外籍员工比例限制(如泰国 4:1),超标用工将面临罚款、遣返及停工整改。
薪资社保纠纷:未按时发薪、低于当地底线或未缴纳社保,极易引发集体罢工与监管部门高额处罚。
劳工临时罢工:无应急预案应对因天气、住宿引发的随性罢工,导致工期延误与设备闲置成本激增。
无证用工处罚:让外籍工人持旅游签上岗或本地临时工未备案,一经查处将面临高额罚金与项目停工。
住宿安保违规:工地宿舍消防、人数、卫生未达当地严苛标准,随时面临整改与罚款。
员工跨境流动违规:人员调岗、出入境未向当地劳工与移民部门报备,易被拦截并记入海关失信名单。
四、清关与财税避坑
清关文件缺失:商业发票、装箱单未做中英双语,或未提供原产地证(FORM E),导致无法享受关税优惠甚至滞留。
设备认证未前置:未提前办理目的国强制认证(如印尼 SNI、泰国 TISI),设备到港后无法清关。
旧设备进口受限:部分国家(如越南)对旧设备进口有严格许可证要求,未提前申报将被海关扣留。
包装熏蒸不合规:实木木箱未做 IPPC 熏蒸标识,特种柜未做额外绑扎加固,导致退运或高额罚款。
五、施工质量与现场管理避坑
照搬国内标准:盲目套用国内施工与验收规范,完工后验收不通过,面临大面积返工亏损。
雨季施工无序:缺乏雨季专项施工方案,突发暴雨导致基坑积水、边坡塌方,产生大量返工成本。
现场安全事故:海外追责力度极大,违规操作引发事故将面临巨额赔偿、停工整顿甚至行业禁入。
工程资料缺失:施工日志、隐蔽工程签证、检测报告不规范,完工后无法竣工验收与回款结算。
监理沟通脱节:不尊重属地监理标准,施工完成后频繁被要求整改,触发工期违约处罚。
六、尾款结算与质保避坑
履约过程不留痕:变更指令、工期顺延、付款申请未按合同程序书面化、格式化,导致增量款项无法收回。
索赔超期失效:未在合同约定的时限内提交索赔通知与证据清单,丧失索赔权利。
质保金返还受阻:未明确质保金返还条件与延期付款违约金,完工后尾款久拖不付,拖垮企业现金流。
