这票设备从一开始就同时面对三个难题。
一台整体框架式机械压力机,连同包装重45,415公斤,木箱长5米、宽3.73米、高3米。它要从台湾出发,经上海转运,最终去往莫斯科。
第一道:常规框架箱装不了。
第二道:货重45.4吨,需要完成船边吊装与车辆衔接。
第三道:卸船之后,还要完成约4,400公里超限公路运输。
设备重量、港口现有作业条件和交付方向都已经确定。现有条件不能改变,运输方案只能重新设计。
5月13日,船靠上海。船舱里的木箱已经走完海运段。
这不是一道可以冒险试试的题。判断一件大货能否安全起吊,不能只拿货重与吊机额定能力做减法,还要考虑吊具、吊点、作业半径、现场站位和安全余量。港机能力明显不足,原卸船衔接就必须停止。
从5月13日到5月16日,当时的公开案例没有记录每一次协调,留下的是执行结果:重新组织额外起重资源,同时把接货车辆提前安排到船边,让木箱从船上直接落到运输平台。

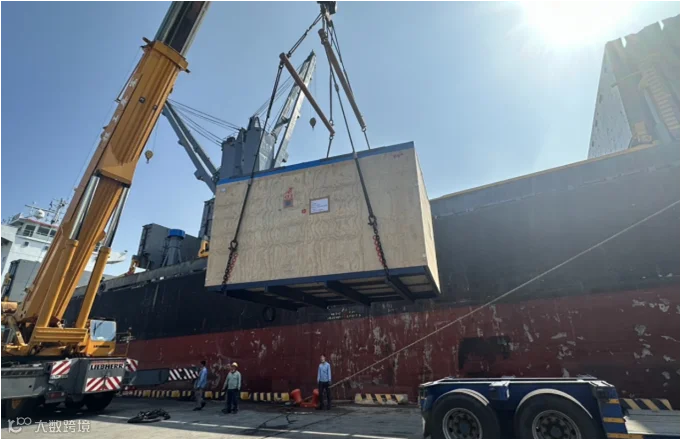

— 上海港船边增加起重资源,45.4吨木箱离开船舱
照片里,吊带从木箱四角向上收紧,黄色汽车吊停在船边,红色运输平台已经倒到落点附近。几名现场人员分布在木箱两侧,盯住下降位置。
5月16日,额外起重资源到位,设备离开船舱并直接落到运输平台,上海段恢复衔接。
装船前,框架箱方案先被排除
把时间拨回5月10日。
这台设备在高雄装货时,最先遇到的并不是上海港的吊机,而是运输方式本身。设备单件重量45.415吨,尺寸为5,000×3,730×3,000毫米,体积58.14立方米。把这些数据放进常规运输方案里,首先被排除的就是框架箱。
框架箱不是“大一点的普通集装箱”。它仍然有明确的承载和作业边界。只要单件重量、外廓尺寸或港口装卸条件有一项超出边界,后续订舱、装船和中转就可能全部失效。这个不成立的方案没有继续往后推,运输方式在起运前改为杂货船。

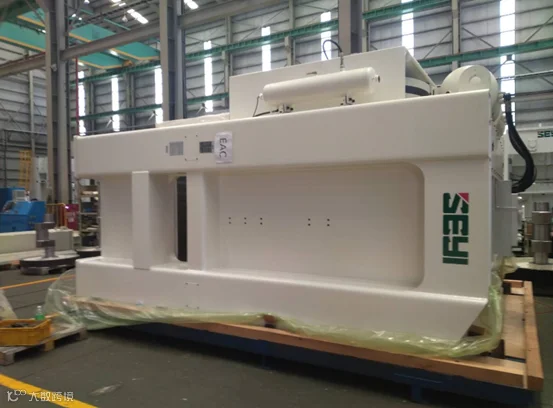

— 装运前的机械压力机本体
改用杂货船后,后续环节都要随之调整:装船方式、卸船资源、船边接货车辆、超限许可与公路路线,都要重新匹配。
海运方案不能只做到订舱,还要从高雄装货开始,一直倒推到上海港能否卸、车辆能否接、保税仓能否周转、公路段能否合法通行。任何一个节点没有确认,前面那张船票就没有意义。
5月10日装货,5月11日从高雄起运,5月13日到达上海。海上这一段很短,反复确认的是每个节点的接驳条件是否已经落实。
45.4吨写在货物资料上,只是一个重量;到了现场,它会变成吊机能力、作业半径、吊具组合、车辆承载和现场空间。到了公路上,它又会变成整车外廓、桥梁条件、转弯空间和通行许可。
大件项目没有固定路线模板,各段条件必须单独验证,再连成一条完整的运输链。
卸船方案改成船边直落车辆
5月16日的卸船方案有一个关键动作:木箱从船边吊起后,直接落到提前安排的运输车辆上。

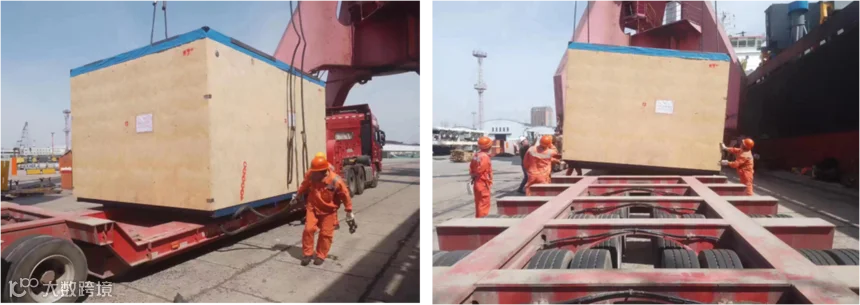

— 木箱离开船舷,直接落向提前停靠的红色运输平台
运输车辆提前进场,是为了减少一次落地和二次倒运。对于这种重量和尺寸的设备,每增加一次换装,就会增加一次起吊、一次受力变化,以及一组需要重新协调的设备和人员。运输平台提前放到位后,船舶、吊机和车辆可以在同一次作业里完成衔接。
但“直接落车”绝不是把车开来等着那么简单。吊机、船舶和运输平台必须在同一个作业窗口内配合:车辆到早了会占用现场,到了晚了,吊装资源只能等待;车架没有停到合适位置,木箱落下后还要再次调整;吊点、吊带和落点只要有一处不匹配,现场就无法继续。
照片中,红色运输平台的承载面已经清空,木箱落点与车架位置需要对准;现场人员站在木箱两侧,根据下降位置辅助调整。木箱完全落稳之前,车辆不能动,吊具也不能提前卸力。
— 木箱落向红色运输平台,现场人员在两侧辅助定位
完成卸船后,设备转入上海保税仓。这里不是终点,而是海运与公路之间的缓冲节点:卸船作业结束,公路运输还要等待车辆、许可和出发条件全部就绪。两天后,也就是5月18日,车辆从上海出发。
从船舱到吊钩,从吊钩到运输平台,再从港区进入保税仓,这几段路在地图上几乎看不见,却是整个项目最密集的衔接区。船边作业、额外起重资源、车辆进场、木箱落位和保税仓周转必须同时协调。前面任何一环慢下来,后面4,400公里都无法按计划开始。
离开上海,四天跑完4,400公里
公路段的目的地是阿拉山口。
木箱宽3.73米、高3米,装上车辆后,整车外廓已经超出常规公路运输条件。这一段匹配了专用车辆,提前规划路线,并办理相应许可。
— 设备装上低板运输车辆,准备离开上海
这类路线规划不能只在导航软件上画一条线。车辆能否通过,要看沿途限高、限宽、桥梁条件、转弯空间和通行规则;同一条路,小车能走,大件车未必能走。木箱越宽、装车后重心越高,留给临时绕行的余地就越小。
普通货运遇到道路变化,还可以临时改线;超限车辆一旦进入不合适的路段,可能连掉头空间都没有。因此,路线规划的目标不是地图上的最短线,而是一条车辆、货物、证照和通行条件都能成立的路线。
上海至阿拉山口
4,400公里 / 4天
5月18日从上海出发,5月22日抵达阿拉山口。从5月10日高雄装货算起,海运加公路段共用12天。
— 木箱随超限运输车辆进入公路段
对于超限公路运输,发车前需要确认路线、许可和运输设备。原项目资料明确记录,这一段使用了专用设备,提前规划路线并办理相关许可。
从5月10日高雄装货,到5月22日抵达阿拉山口,海运加公路段一共12天。其间完成了杂货船运输、上海港另行安排吊机卸船、保税仓存放以及超限公路运输。
抵达阿拉山口后,货物继续向莫斯科运输。
四个限制,分别对应四项解决动作
项目起始条件包括:
● 45.4吨,常规框架箱无法承载;
● 船到上海,需要完成船边吊装与车辆衔接;
● 木箱外廓超限,普通车辆和普通路线不能直接使用;
● 海运、公路、港区作业、保税仓和边境节点必须连续衔接。
这些问题没有留到现场临时处理。执行方案依次完成了四项调整:重新选择海运方式,补足上海的吊装能力,安排船边接货车辆与保税仓周转,再把超限运输车辆、路线和许可接起来。
这套方案同时要求以下能力:
方案设计能力:从尺寸、重量和全程路线出发,排除不成立的运输方式。
资源组织能力:港口现有设备不满足条件时,重新匹配起重、车辆与仓储资源。
现场执行能力:让船舶、吊机、车辆和人员在同一个作业窗口内完成衔接。
多式联运能力:把海运、港区作业、保税仓和超限公路运输接成一条链。
风险控制能力:把超限许可、路线条件和关键节点提前确认。
最终,框架箱装不了的问题,用杂货船方案解决;船边吊装与车辆衔接的问题,用额外起重资源和船边直落车辆解决;4,400公里超限公路的问题,用专用车辆、路线规划和许可解决。
复杂项目的专业性,体现在每个限制都有明确的处理动作和责任节点。
一票大件货,应该从哪儿开始问
很多大件项目一上来就问:“海运多少钱?”或者“公路几天能到?”这票45.4吨压力机的判断顺序是:先确认单件尺寸和重量,排除不能用的箱型;再看起运港和中转港是否有匹配的装卸资源;之后才是车辆、路线、许可、仓储和时效。
非标设备跨境运输在首次沟通时,至少需要提供以下信息:
● 货物名称与用途;
● 每一件货的准确尺寸、毛重和数量;
● 包装形式、吊点位置及重心资料;
● 起运地、最终目的地和期望到货时间;
● 是否涉及保税、临时进出口或特殊监管;
● 现场装卸条件,以及能够使用的吊装设备。
信息越早完整,越能提前排除那些“报价时成立、到了现场却执行不了”的方案。
对于复杂货物,INTERMAX通常先做路径与风险判断,再谈具体报价。前面的资料如果有一项不准,后面所有报价都会跟着变。
从2001年开始,INTERMAX长期服务海事海工、工业设备与项目物流等复杂运输场景。此类货物往往没有现成标准答案:它可能太重、太宽、太高,也可能需要跨越海运、公路、仓储、清关和多个现场节点。
这票45.4吨压力机最终完成了高雄装船、上海加吊直卸、保税仓衔接和4,400公里超限公路运输。原本分散在箱型、吊装、仓储和公路通行上的限制,最终被整合为一条可执行路线。
复杂设备运输,需要先把限制逐项核清,再把各段资源接成一条路线。
