穿透报价迷雾:从“比总价”到“算底价”的供应商报价管理实战

穿透报价迷雾:从“比总价”到“算底价”的供应商报价管理实战 CIPS供应链管理学会
2026-08-31
2
导读:采购的终极竞争力,不是谈判时的嗓门有多大,而是坐在谈判桌前,你手中的那本Should-Cost模型,比供应商自己的账本还要清晰。
点击蓝字

关注我们

作为企业采购与供应管理者,你是否经历过这样的场景:拿到三家供应商的报价单,A报100元、B报98元、C报95元,你毫不犹豫选了最低的C。结果批量生产后,C的零件频繁导致停线返工,客诉不断,算上质量损失和停线成本,真实代价远超A的报价。更糟的是,当铜价大跌10%时,你要求C降价,对方却两手一摊:“这已经是亏本价了,没法降!”

问题出在哪?出在我们习惯了当“传话筒”:只比总价、忽视结构,只谈单价、不管总拥有成本。真正的采购降本,不是菜市场里讨价还价式的“求求你再降一点”,而是像审计师一样,拿着游标卡尺和秒表,把供应商隐藏在图纸和车间里的暴利,一分不少地抠出来。

本文将结合成本拆解、比价口径、谈判空间三个核心维度,系统阐述如何构建一套硬核的供应商报价分析与管理体系。

一、成本拆解:推行CBS明细报价,撕开报价的伪装

传统采购模式下,供应商只提交一口总价报价,将管理费用、超额利润全部隐藏在总报价之中。当原材料市场下行时,部分供应商会刻意装聋作哑,拒绝同步降价;而原材料涨价时又快速提出涨价诉求,企业完全无法识别报价真实构成,这就是只看总价带来的致命风险。

CBS(Cost Breakdown Structure,成本分解结构)明细报价,是破解该问题的核心工具。一份完整的CBS报价,需要强制供应商拆解五大科目:直接材料、直接人工、制造费用、销售及行政费用(SG&A)、利润。只有拿到CBS明细表,采购才能精准测算原材料波动带来的合理价格变动。 例如铜价下跌10%,就可以根据材料占比,精准算出零件应当下调的价格,而不是任由供应商随意报价。企业应当明确管理制度:拒绝无明细的“一口价”,供应商如果不愿意填报CBS成本明细表,应直接取消其投标资格。

拿到CBS表单不等于工作结束,采购需要穿透核查每一项成本的真实性,识别供应商常见造假手段。

1. 直接材料:识破用量、损耗、废料的猫腻

材料成本是报价占比最高的部分,也是供应商最隐蔽、获利最高的操作环节。常见猫腻包括虚报BOM物料用量、夸大工艺损耗率、隐瞒废料回收价值。

案例1:虚报BOM物料用量

某机加工零部件,图纸净重2kg,供应商按2.5kg报价。采购联合工艺人员现场核对图纸、实测零部件净重,发现供应商虚增0.5kg材料。经过核实扣减虚高用料,直接砍掉20%的材料费用。

案例2:夸大工艺损耗率

某注塑件,供应商申报工艺损耗8%。采购对标行业同类零部件,行业正常损耗仅3%。通过要求供应商提供完整工艺路线、注塑良率记录,剔除虚高5%损耗,实现价格压降。

案例3:隐瞒边角废料回收收益

冲压零部件生产会产生大量钢质边角料,供应商生产后将边角料对外售卖获取收益,但报价中没有做任何抵扣。采购在CBS模板新增“废料回收抵扣”科目,要求废料收益冲抵零件单价,经核算该零件单件可降低成本1.5元。

采购的硬核穿透动作:

  • 联合研发/工艺部门,核对图纸净重,必要时携带游标卡尺、电子秤到供应商现场实测核实,剔除虚增材料用量;
  • 强制供应商提供工艺路线图(Routing),对标行业标准损耗,剔除虚高损耗;
  • 在报价模板增加废料回收抵扣科目,冲压等会产生边角料的零部件,废料售卖收益应当抵扣零件单价,杜绝供应商私自占有废料收益牟利。

2. 人工与制造费用:警惕重复折旧、虚增工时

制造费用是一个“大筐”,各类无关成本都可能被供应商装入其中。行业经验表明,平均每单存在8%-15%的制造费用虚高风险。 供应商常见套路包括虚报标准加工工时、老旧设备重复计提折旧、产能利用率造假分摊费用。很多早已折旧完毕的老旧设备,供应商依旧按照全新设备标准计提折旧,单件成本会被人为抬高1-3元;在低产能利用率下,把全部制造费用分摊到我方订单,进一步抬高报价。

案例4:虚报加工工时

某压铸件,供应商报价加工工时60秒。采购到供应商现场开展实测,使用秒表记录完整加工循环,实际仅需40秒。依据实测工时重新核算人工成本,直接砍掉33%人工费用。

案例5:老旧设备重复计提折旧

某供应商设备早已完成5-8年折旧,设备账面净值为0,但给我方报价依旧按全新设备计提设备折旧。采购核查设备铭牌,删除重复计提折旧,单件直接降本2元。同时该供应商整体产能利用率仅50%,却将全部制造费用分摊到我方订单,采购按照行业85%合理产能利用率,重新分摊制造费用,进一步挤压报价水分。

采购的核查动作包括:

  • 现场秒表实测工时、调取设备运行日志;
  • 审查设备台账,超过折旧年限(通常5-8年)设备不再计提折旧;
  • 要求供应商提供产能利用率数据,按照行业合理产能利用率重新核算分摊费用,拒绝为供应商闲置产能买单。

行动目标: 针对Top20供应商,采购必须联合SQE开展“现场成本审计(Should Cost Audit)”,核验人工、折旧、BOM等核心要素,建立供应商成本基线,动态监控成本漂移,不合理报价必须闭环整改,否则降级或淘汰,最终实现核心供应商成本透明度提升至100%。

二、对齐比价口径:做到“苹果比苹果”,建立TCO总拥有成本思维

成本拆解完成后,第二步是统一比价口径。交货条款、付款账期、模具分摊规则不一致,比价单就是一张废纸,甚至成为采购风险的掩护。很多低价陷阱,恰恰隐藏在商务条款差异当中。

1. 统一商务比价基准

(1)交货条款标准化: 不同供应商分别报EXW(出厂价)、DDP(完税后交货)等不同贸易术语,价格不具备可比性。需要全部统一折算为DDP到厂价,物流保险费用单独列示。

案例6:贸易条款不一致导致比价失真

A供应商报EXW出厂价90元,B供应商报DDP送货到厂98元。如果直接对比票面价格,A供应商价格更优。但A供应商货物到厂需要我方承担8元运费,实际落地成本98元,两家实际成本持平。采购统一折算DDP到厂价后,才看清真实成本,避免误判选择。

(2)账期资金成本折现: 不同付款条件(预付全款、月结30天、月结90天)资金成本差异巨大。晚给钱等于少给钱,引入企业WACC(加权平均资本成本)折现率,把不同账期折算为现值。

案例7:账期带来的真实价格差异

四家供应商名义报价:A报价100元,要求预付100%;B报价102元,月结30天;C报价104元,月结90天;D报价100元,月结90天。经过统一WACC折现之后:A真实成本100.00元,B约101.2元,C约100.8元,D仅约96.8元。名义报价最高的C,实际落地成本优于A;名义报价相同的D,综合成本最低。如果只看名义单价,就会做出错误决策。财务需要输出统一折现标准,采购把资金成本纳入比价评估。

(3)剥离模具费陷阱: 部分供应商把模具成本摊进零件单价,部分单独收费。订单量发生变化时,摊入单价的模式会造成成本失真。模具费应当一次性买断,资产归属我方,零件报价只保留纯制造成本,规避二次收费风险,建立模具资产台账,做好寿命、维修、报废全生命周期管理。

案例8:模具摊入单价的坑

某零部件供应商把整套模具费用分摊进零件单价,按年采购10万件测算摊销。当年实际采购量仅3万件,模具成本没有摊完,供应商后续持续在单价中隐性收取模具费,相当于我方重复付费。后续采购调整规则,模具一次性买断、资产归属于公司,零件报价剔除模具摊销,杜绝此类问题。

2. 运用TCO总拥有成本模型,拒绝“低价陷阱”

传统比价只关注采购单价,忽略物流关税、质量返工、交付停工带来的隐性损失。单价便宜10%但频繁停线的供应商,真实TCO可能高出30%。 TCO是采购从“买手”进化为“供应链管理者”的分水岭。

案例9:低价带来更高的TCO总成本

两家供应商,甲供应商零件采购单价60元,乙供应商65元。初看甲优势明显。但综合TCO核算:甲物流+关税5元,每年质量返工索赔12元,经常延期交付产生停线损失8元;乙物流关税5元,质量损失几乎为0,交付稳定。最终甲真实TCO85元,乙真实TCO仅70元。单纯看采购单价选择甲,反而给企业带来更大损失。

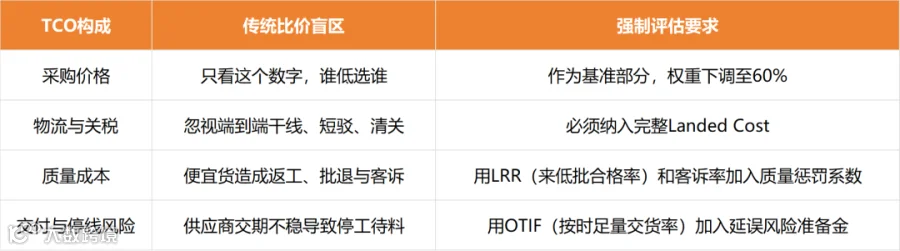

TCO评估需要覆盖四大维度,强制评估要求如下:

核心物料禁止单纯以BOM单价比价,必须基于TCO模型综合评判,避免廉价采购带来昂贵的质量灾难。

三、基于数据测算,找准谈判空间:BEP盈亏平衡点与ZOPA谈判区间

报价分析不是结束,而是谈判的开始。采购谈判不是情绪化的压价博弈,而是基于成本数据的心理战。当你把供应商的成本底牌算得比他还清楚,谈判桌上的主动权才真正转移。核心工具是BEP盈亏平衡点与ZOPA可达成协议区间。

1. BEP盈亏平衡点:识别真实成本底线

总报价可以拆解为变动成本、必要固定分摊、合理利润、报价水分。盈亏平衡点代表供应商覆盖全部成本的价格底线。面对供应商各类话术,我们要用CBS还原真实成本:

  • 面对“这已经是亏本价了”:
     通过CBS剔除虚高损耗、重复折旧,还原真实变动成本,指出对方仍存有的毛利空间;
  • 面对“订单量太小,分摊不下来”:
     区分变动成本和固定沉没成本,低订单量依旧可以覆盖变动成本,争取报价让步;
  • 面对“原材料涨价必须涨价”:
     依据BOM净重、大宗商品指数,测算合理涨价幅度,拒绝供应商漫天提价。

案例10:利用BEP击穿强势供应商底价

某核心零部件强势供应商一口咬定报价已是亏本价。采购调取CBS明细,剔除虚高损耗、重复设备折旧,还原真实成本,测算对方仍有约15%毛利空间。谈判中亮出成本测算结果,打破对方“亏本”说辞,最终该系列物料成功降本250万元。

2. ZOPA区间,划定谈判博弈战场

ZOPA(可能达成协议的空间)即双方可以达成协议的价格区间:供应商底线(真实成本+微薄利润)为价格下限,我方预算上限为价格上限。

  • 低于供应商底线(≤90元):
     供应商亏损,会坚决守底线。策略:终极让步区,仅在对方接近底线时使用。话术:“我们理解您的成本压力,这是我们的极限价格。”
  • ZOPA安全区间(90-100元):
     双方可谈判博弈,通过多轮压价、引入竞争者、交换条件,向供应商真实成本底线推进。策略:多轮试探+引入竞争+价值换取。话术:“我们需要更有竞争力的价格才能长期合作。”
  • 高于我方预算上限(≥100元):
     超出承受范围,需要重新谈判或者切换备选供应商。策略:红脸白脸+预算上限+暂缓决策。话术:“超出预算上限,无法获得内部批准。”

案例11:ZOPA区间实战谈判

供应商初始报价110元,我方内部目标成交价90元。经Should Cost测算,供应商成本底线约88元,ZOPA可谈判区间90-100元。第一轮谈判压价至105元;引入第二家竞争者施压,供应商让步至100元;再通过长期框架订单作为筹码,持续挤压,最终成交91元,无限贴近供应商成本底线。

优秀采购不会满足于ZOPA中间价格,而是尽可能向供应商成本底线挤压。重大谈判提前制定ZOPA推演表,明确让步边界、筹码、话术,避免临场随意让步。

3. Should Cost应该成本建模:比供应商更懂他的成本

Should Cost建模不是要求供应商公开全部账本,而是建立采购方自己的可解释成本基准。模型先服务于谈判,不能把不确定的估算伪装成精确结论。所有偏离基准超过8%的报价,必须进入现场审计。

建模四步法:

  1. 图纸/BOM净重:
     核对图纸与BOM,获取净重与关键尺寸公差。
  2. 材料价格与损耗率:
     对标市场基准价,测算损耗率与可利用率。
  3. 工艺路线与设备节拍:
     梳理工艺路线、设备节拍与瓶颈工序。
  4. 利润与TCO修正后的应该成本:
     加入合理利润、账期与物流,输出修正后的Should Cost。

4. 成本动因分析:找到降价的“七寸”

所有重点物料必须形成一页式成本动因图,作为谈判开场底稿。以某核心零件为例:

四、配套机制建设,固化报价管理成果

1. 大宗商品价格联动机制,解决“涨价积极、降价装死”

原材料价格波动是采购高频痛点,联动机制必须做到涨跌对称,不能只写涨价条款忽略降价。在合同约定基准期,锁定指数与BOM净重,设置指数涨跌触发阈值,涨价、降价都按照材料占比传导;当供应商拒绝执行联动,启动合同违约评估,评估备选供应商。把争议前置写进合同,不要放到谈判桌上临时拉扯。

案例12:大宗商品不对称联动教训

过往企业合同仅约定原材料上涨超过5%可以涨价,没有约定降价条款。大宗商品铜价从高点下跌20%,供应商以合同没有约定为由,拒绝同步下调零件单价,企业承担高额额外成本。后续修订模板,涨跌双向对称联动,指数下跌超过5%自动触发降价,从源头规避“涨价积极,降价装死”。

行动要求:完成重点原材料联动条款复核,优先覆盖采购额前80%的物料。

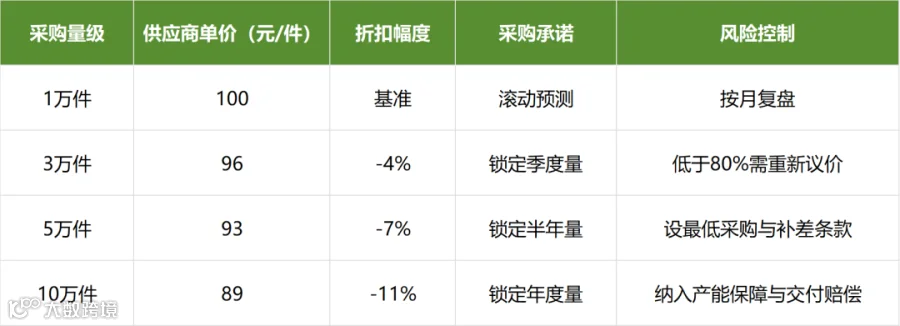

2. 阶梯报价与规模折扣,把未来订单变为谈判筹码

采购量越大,理论单位成本越低。阶梯报价需要明确不同采购量级对应的单价、折扣幅度。但未来订单不能作为口头承诺,要落到滚动预测、合同条款之中。同时设置风险控制:实际采购量未达到承诺量级,要有补差、重新议价条款,避免我方被套牢;折扣越深,越要同步锁定产能、交期和质量,防止低价带来供应链断供风险。

案例13:阶梯报价风险管控

采购与供应商约定,年采购10万件享受89元单价。但没有设置补差条款,后期实际只完成3万件采购,依旧享受10万件量级低价,供应商出现亏损,后续出现交付拖延、质量下滑。后续优化合同,增加未达采购量的补差或重新议价条款,平衡双方权责。

目标:将Top20物料转为“量价联动”谈判,先算能承诺多少,再谈能压到多少。

3. 供应商画像:不同供应商,不同谈判策略

同一个报价,面对不同供应商不能套用同一套谈判打法。产能空置、现金流紧张、客户集中度高,是不同的谈判杠杆,不能混成一句“请再降一点”。Top20供应商必须建立一页式画像,报价评审前先完成供应商分层。

案例14:差异化谈判策略

A供应商产能利用率仅45%,大量设备闲置,客户分散,现金流压力大;B供应商产能利用率92%,手握多家头部客户,技术壁垒高。同样的物料报价,对A供应商,以扩大订单份额为筹码,争取较大幅度降价;对于B供应商,强行压价会引发拒单,谈判策略调整为签署长期框架协议、联合工艺改善,通过降本改善获取收益,而不是单纯压低单价。

五、写好供应商报价分析报告,实现价值输出

报价分析最终要输出专业报告,要摒弃简单罗列三家总价的“传话式汇报”,做降本狙击手式分析。老板不需要你拿着三张写着总价的废纸来邀功,他需要你拿着游标卡尺和秒表,把供应商隐藏在图纸和车间里的暴利,一分不少地抠出来。

企业采购管理者不需要拿着几张写满总价的报价单做比价,而是要穿透纸面报价,把供应商隐藏在图纸、工艺、车间中的不合理利润识别出来。报价管理的核心三件事:CBS明细透明化、TCO统一比价口径、BEP/ZOPA驱动数据化谈判。从单纯比价的买手,进化为供应链价值管理者,实现采购降本与供应链稳健双向目标。



THE END

❖ 欢 迎 分 享 到 朋 友 圈
欢迎投稿

投稿邮箱wxscma@163.com

CIPS供应链管理学会

   CIPS供应链管理学会自2009年成立以来,始终专注于引进与传播国际先进的采购、物流与供应链管理理念及最佳实践,致力于为国内企业及供应链专业人士提供具有国际水准的职业认证、专业培训与战略咨询服务。作为英国皇家采购与供应学会(CIPS)、国际物流与运输学会(CILT)及美国国际合同与商务管理协会(IACCM)等国际权威机构的官方授权管理机构,本学会在认证与培训领域拥有卓越的执行力与公信力

   我们以“培养世界级采购与供应链管理精英,助力企业构建可持续竞争优势”为使命,通过系统化的知识体系、实战型的企业案例及前瞻性的行业洞察,为组织与个人提供从战略到执行的全方位赋能。迄今为止,已有逾万名供应链管理专业人士通过我们的项目获得能力提升与职业发展,共同推动中国供应链管理水平的整体进步与国际化接轨。

     联  系  人:13812096808(杨老师)

     联系电话:0510-85212292

     接待中心:无锡市新吴区长江北路106号金城大厦12A21

     电子邮箱:wxscma@163.com

     网       址:www.cips-china.com

扫描/长按二维码关注我们


喜欢本文的亲,欢迎转发或在页尾点赞哦!


【声明】内容源于网络
0
0
CIPS供应链管理学会
内容 4042
粉丝 0
CIPS供应链管理学会
总阅读35.3k
粉丝0
内容4.0k
