17亿中标,国内在建规模最大绿氢项目落地!

17亿中标,国内在建规模最大绿氢项目落地! 产业创新探索
2026-09-06
2

近日,内蒙古华电达茂旗 100 万千瓦风光制氢一体化项目 PC 施工总承包一、二标段中标结果公示。该项目位于包头市达尔罕茂明安联合旗,是目前国内规模最大的在建及单一绿氢项目。作为“西氢东送”战略的关键环节,项目建成后将通过管道网络向东部工业区输送绿氢,有效缓解供需矛盾。

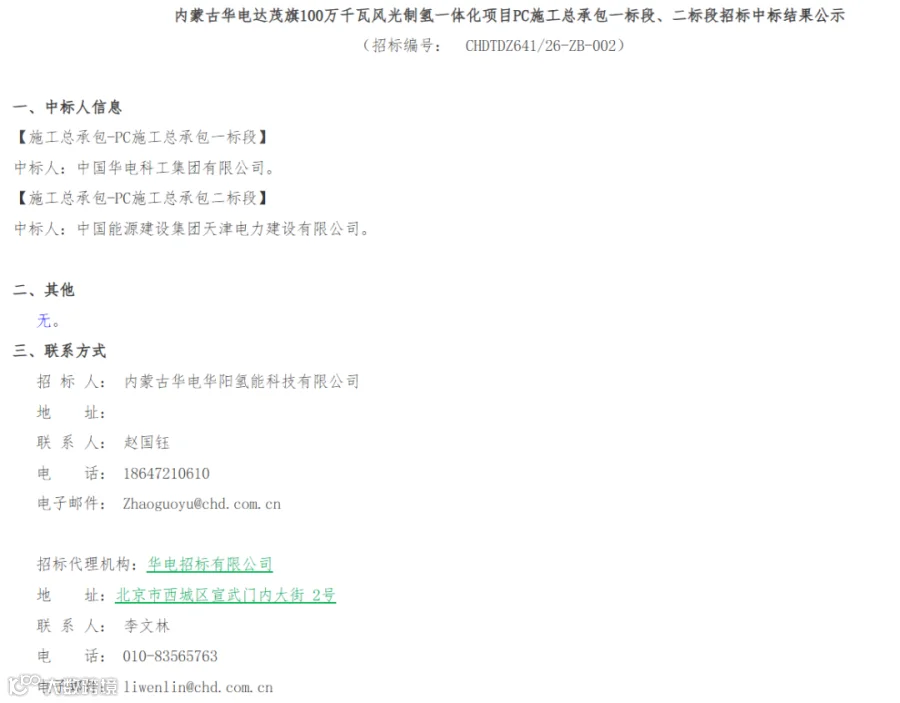

标段中标详情

PC 施工总承包一标段:
中标单位:中国华电科工集团有限公司
中标金额:5.0066 亿元
工期:300 天
PC 施工总承包二标段:
中标单位:中国能源建设集团天津电力建设有限公司
中标金额:12.048339 亿元
工期:360 天
两标段合计中标金额约 17.05 亿元。项目业主为内蒙古华电华阳氢能科技有限公司,计划于 2027 年 8 月 25 日整体投运。

项目建设规模

首期建设 100 万千瓦新能源发电装机,包括风电 700MW(70 台 10MW 机组)和光伏 300MW(采用 710-740Wp N 型组件)。配套设施包括 1 座 100MW/200MWh 磷酸铁锂电池储能电站、2 座 220kV 升压站及集电线路等。

制氢系统配置 83 台 1000Nm³/h、1 台 2000Nm³/h 和 1 台 3000Nm³/h 碱性电解槽,年产氢气 4.7 万吨;储氢方面配置 25 台 2000m³氢气球罐,总储氢能力 65 万 Nm³,并配套建设 1 座 220kV 制氢总降站。

招标范围界定

一标段:617MW 风光电及储能工程

涵盖 450MW 风电、167MW 光伏及 1#升压站(不含联络线)、储能工程的 PC 总承包。除风力发电机组、塔架、光伏组件、逆变器、主变、GIS 及储能设备等甲供物资外,负责其余所有设备材料采购,以及建筑、安装、调试和涉网试验等全流程工程。

二标段:383MW 风光电及制氢站工程

涵盖 250MW 风电、133MW 光伏、制氢站及 220kV 总降站的施工总承包。除风机、光伏组件、升压变电设备、整流变压器、电解槽、压缩机及纯化装置等甲供物资外,负责其余设备材料采购,以及范围内所有建筑、安装和调试工程。

项目战略意义

此次招标圆满完成,标志着达茂旗项目正式转入全面建设阶段。项目投产后将成为华北地区核心绿氢供应基地,对集聚氢能装备产业、推动内蒙古现代能源经济发展、保障区域能源安全及助力“双碳”目标实现具有深远意义。
