引 言
2025年,沙特商事仲裁中心(SCCA)新增案件182起,同比增长63%,其中建筑和工程争议占比47.3%。[1]在这近九成与工程相关的纠纷中,保函(Bond/Guarantee)被索赔和保留金(Retention Money)被扣留,是中国承包商最频繁、最痛苦的两个痛点。中建、中国电建、中国铁建等巨头在NEOM、德拉伊耶门等超级项目中攻城略地,但许多项目经理直到保函被业主“见索即付”、银行账户被划走数千万美元时,才第一次认真读那份当初随手签下的保函文本。
本文是“中东工程承包法律冲突地带”系列的第一篇,聚焦保函与质保金。后续我们将陆续推出延误违约金、工期索赔、伊斯兰法利息禁令等专题。
一
先搞清楚:FIDIC保函体系是什么?
FIDIC(国际咨询工程师联合会)制定的红皮书、黄皮书和银皮书中,保函体系是承包商现金流管理的“生死线”。FIDIC 1999版和2017版对保函的规定集中在第4.2款(履约保函)和第14.2款(预付款保函)。[2]
-
履约保函(Performance Bond):通常为合同金额的10%,在收到中标通知书后28天内提交,有效期至颁发履约证书(Performance Certificate)为止;
-
预付款保函(Advance Payment Guarantee):对应业主支付的动员预付款(通常为合同金额的10%-20%),随工程进度款按比例递减; -
保留金(Retention Money):从每期进度款中扣留一定比例(通常为3%-5%),上限不超过合同金额的5%,一半在颁发工程接收证书(Taking-Over Certificate)后释放,一半在缺陷通知期(Defects Notification Period)届满后释放。[3]
二
保函“四件套”:中国承包商在沙特被锁定的现金流
在沙特政府项目中,中国承包商面临的保函体系不是FIDIC的“三件套”,而是更沉重的“四件套”:
-
投标保函:200万美元(2%) -
履约保函:500万-1000万美元(5%-10%) -
预付款保函:1000万-2000万美元(10%-20%) -
保留金:每季度进度款扣留5%-10%,累计可达500万-1000万美元
三
沙特法律下的“致命温柔”
沙特政府项目中的履约保函和预付款保函,普遍采用“见索即付”(On-Demand)格式。[5]这意味着:业主无需证明承包商实质性违约,只需向银行提交一份书面索偿通知,银行就必须在数天内付款。
四
保留金的“释放陷阱”:你的钱,何时能拿回来?
-
比例更高:沙特实践中保留金通常为5%-10%,远超FIDIC的5%上限; -
释放更慢:FIDIC规定TOC后即可释放一半,但沙特业主常将释放条件修改为“政府最终验收后”,而政府最终验收可能在TOC之后拖延数月甚至数年; -
未被隔离:与英国《1996年住宅建造法》或澳大利亚部分州立法不同,沙特法律没有要求将保留金隔离存放(Quarantine)于独立账户。DLA Piper在其2025年报告中明确指出:"There is no statutory requirement to quarantine retention monies. Retention is purely a contractual mechanism... Retention amounts are held by the employer and are generally not segregated from the employer's assets."这意味着,如果业主破产,保留金将作为业主的一般资产被清算,承包商可能一分钱都拿不回来; -
与保函重叠:在沙特政府项目中,业主往往同时要求履约保函和保留金,形成“双重锁定”。即使承包商已经提供了10%的履约保函,业主仍会从进度款中扣留5%-10%的保留金。
本团队曾处理过一个案例:某中国承包商在某国完成一个2亿美元的基础设施项目,TOC已颁发18个月,但保留金中仍有800万美元被业主以“政府最终验收尚未完成”为由扣留。更糟糕的是,该业主同期因其他项目亏损陷入财务困境,800万美元保留金与其他债权人混在一起,承包商面临无法全额收回的风险。
五
保函被恶意索赔时的72小时急救指南
当业主突然向银行发出保函索赔通知时,承包商只有72小时的黄金救援窗口。以下是基于沙特和阿联酋法律实践的急救流程:
六
实务建议:签约前的"保函条款谈判清单"

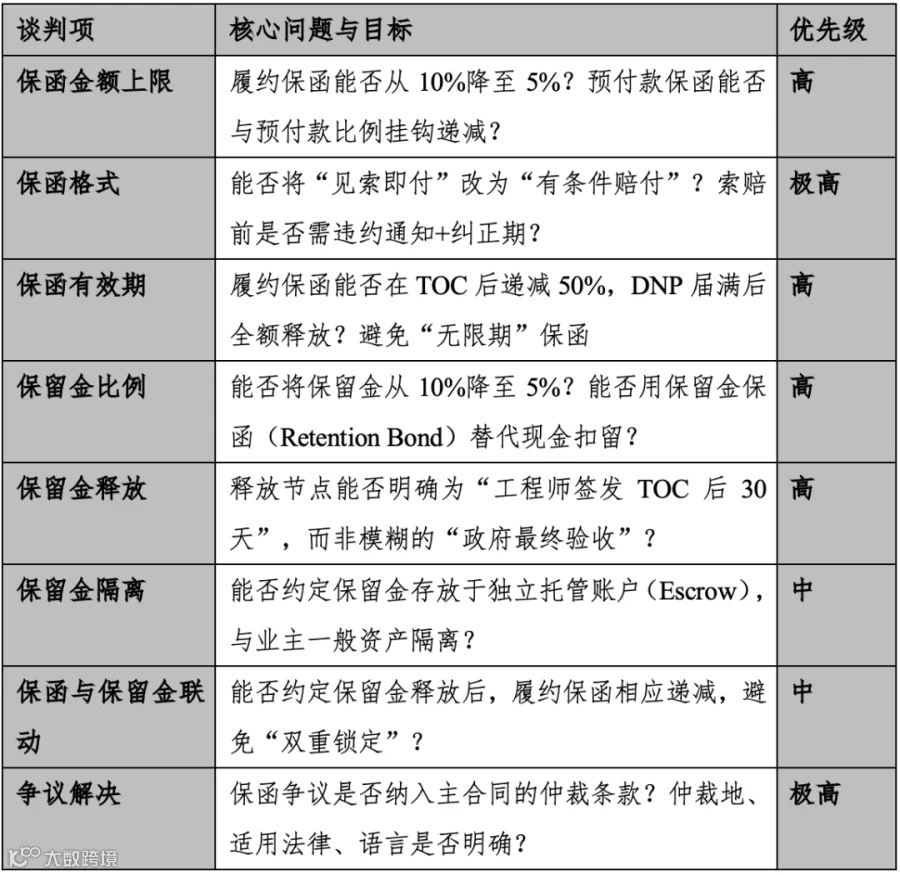

基于上述分析,建议中国承包商在签署沙特工程合同前,针对保函和保留金条款完成以下谈判 checklist:
▲NEOM"The Line"170公里长线性城市航拍
结语
保函和保留金是中东工程承包的“现金流命门”。FIDIC的5%在沙特变成了10%,见索即付的“温柔”背后藏着恶意索赔的“獠牙”,保留金的释放节点从TOC后30天变成了“政府最终验收”的遥遥无期。每一个数字背后,都是承包商真金白银的沉淀。
免责声明:本文基于公开法律文献、官方政策文件及市场信息整理,仅供一般性参考,不构成针对具体项目的法律意见。中东各国法律处于快速变革期,建议在作出投资决策前咨询具有当地执业资质的律师并进行独立尽调。
