专业无人机吊运团队:规划、管理与协调一体化作业技术

专业无人机吊运团队:规划、管理与协调一体化作业技术 无人机技术圈
2026-09-02
6
导读:通过飞行数据积累与人工智能辅助分析,团队持续优化航线算法与能耗模型,推动作业效率与安全保障的螺旋式提升。

一、团队组织架构与人员配置

专业无人机吊运团队的核心竞争力源于明确的分工体系,通常设立飞行操作、地面保障、技术支援及安全监控四大关键岗位。

飞行操作组由持有民航局驾驶员执照及超视距资质的飞手组成,负责航线规划、操控及应急处置;地面保障组承担货物装卸、吊具连接与场地清理,需掌握重心校准等技能;技术支援组专注设备维护、电池管理及数据解析;安全监控组则负责空域监控、气象研判与应急预案执行。

人员配比遵循“双岗互备”原则:每架作业无人机至少配置 1 名主飞手与 1 名副飞手,地面人员按 2:1 比例配备,确保连续作业时轮换充分,杜绝疲劳操作隐患。

二、作业前规划技术

2.1 任务勘察与方案设计

作业规划始于详尽的现场勘察,需采集地理信息(坐标、障碍物、高差)、气象数据(风速、湿度等)及任务参数(重量、体积、吊点)三类核心数据。针对山地、水域等复杂环境,须额外评估电磁干扰与地形风切变风险。

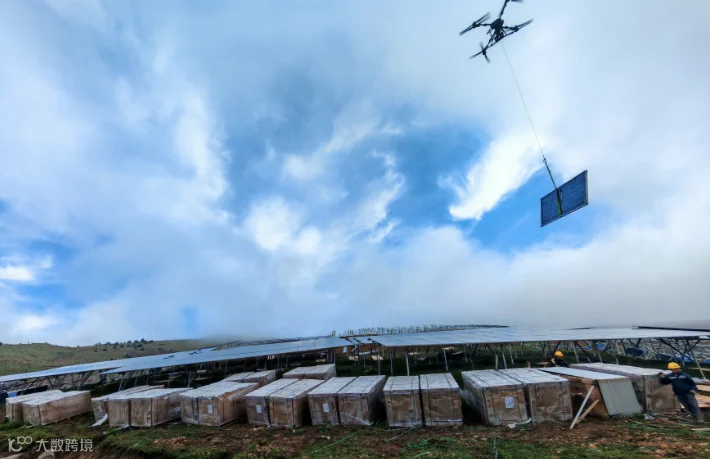

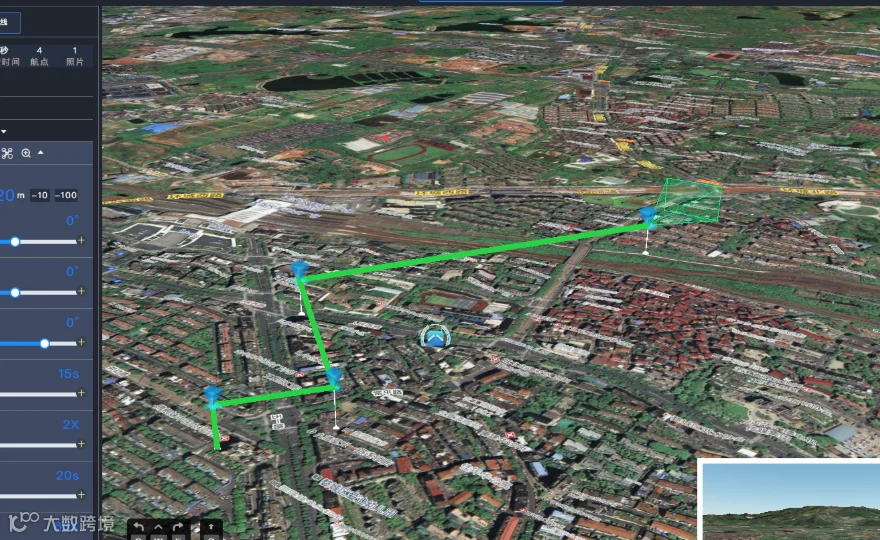

方案设计阶段,利用专业软件结合无人机性能计算最优路径。关键原则包括:避开高压线与通信塔,预留 30% 以上电量冗余,并将吊运高度控制在 30-100 米区间,以平衡效率与安全。

2.2 设备匹配与吊具选型

依据货物特性精准选型:常规物资选用 10-30 公斤级多旋翼无人机,大型设备或农林作业则需 100 公斤级重型平台。吊具配置严格执行“三查原则”——查承重上限、查连接牢固度、查保险装置完整性。吊绳长度应以货物离地后摆动可控为限,通常预留 1-3 米调节余量。

三、现场管理技术

3.1 标准化起飞前检查

起飞前执行“双人复核”制度,检查清单涵盖四大模块:

· 动力系统:电池电量、电机运转、桨叶紧固度

· 飞控系统:GPS 信号强度、传感器校准、遥控链路稳定性

· 吊运系统:挂钩保险闭合、吊绳无缠绕、货物重心居中

· 环境确认:作业半径内人员清场、空域申报状态、气象条件适航

3.2 吊运作业流程管控

标准化吊运流程分为六个关键阶段:

1. 缓升阶段:垂直缓速起飞,货物离地 10-20 厘米时悬停,地面确认吊绳垂直且货物稳定。

2. 平飞阶段:保持匀速直线飞行,转弯角度不超过 15 度,严禁急加速或急刹车。

3. 悬停对接:抵达目标上空后,在 30 厘米高度悬停精调,待地面发出指令。

4. 缓降脱钩:微调至货物完全贴合承载面,确认姿态正确后执行脱钩。

5. 脱离确认:无人机保持悬停,目视确认挂钩完全脱离、无勾连后方可移开。

6. 返航回收:按预设航线返航,全程监控设备状态。

该流程是杜绝货物脱落、设备碰撞等事故的关键防线。

四、多方协调技术

4.1 空地协同通信机制

建立三级通信体系:飞手与地面指挥采用专用频段对讲机;地面指挥与装卸人员使用标准化手势与口令;团队与空管或监管方通过官方渠道实时联络,动态通报空域状态。

通信纪律要求指令必复诵、动作先确认、异常即停飞。紧急状况下,地面人员有权直接发出“紧急避险”指令,飞手须无条件执行悬停或返航。

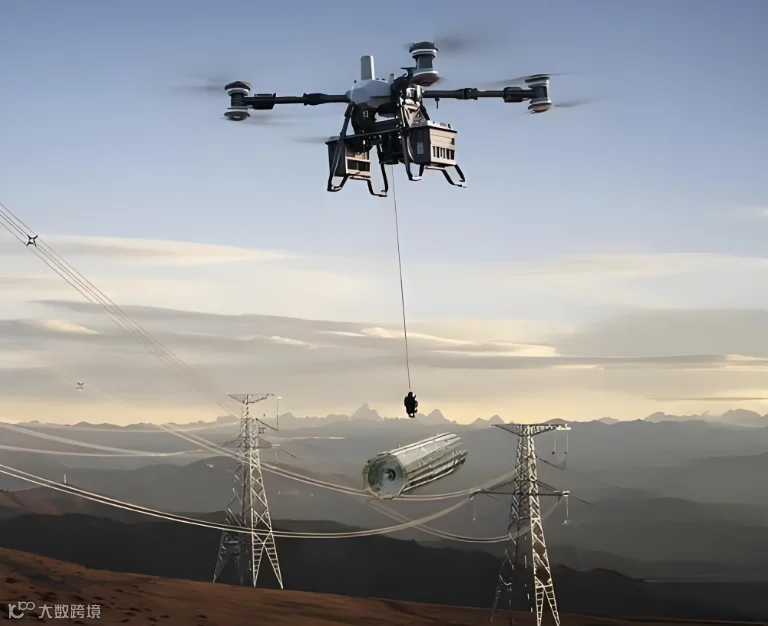

4.2 跨部门协作管理

涉及电力巡检、应急救援、农林作业等场景时,需与业主单位及监管部门建立联合指挥机制,包括签订安全协议、划定隔离区、设置临时起降点及制定突发联动预案。作业期间,安全监控组全程记录飞行数据,形成可追溯的电子档案。

五、风险防控与持续优化

将风险管理嵌入日常运营:每月复盘事故案例,每季度更新维护规程,每年组织资质复训与应急演练。针对吊运物摆动、动力失效、信号丢失等典型风险,制定分级处置预案——一级风险自动触发悬停稳定,二级风险启动备降航线,三级风险执行紧急迫降或伞降保护。

通过飞行数据积累与人工智能辅助分析,持续优化航线算法与能耗模型,推动作业效率与安全保障螺旋式提升。专业化、标准化、智能化的无人机吊运体系,正成为低空经济高质量发展的重要支撑。
