过去二十年,哈萨克斯坦电站主机市场长期由俄制机组、西门子及 GE 三家垄断。如今,这一格局已被打破。

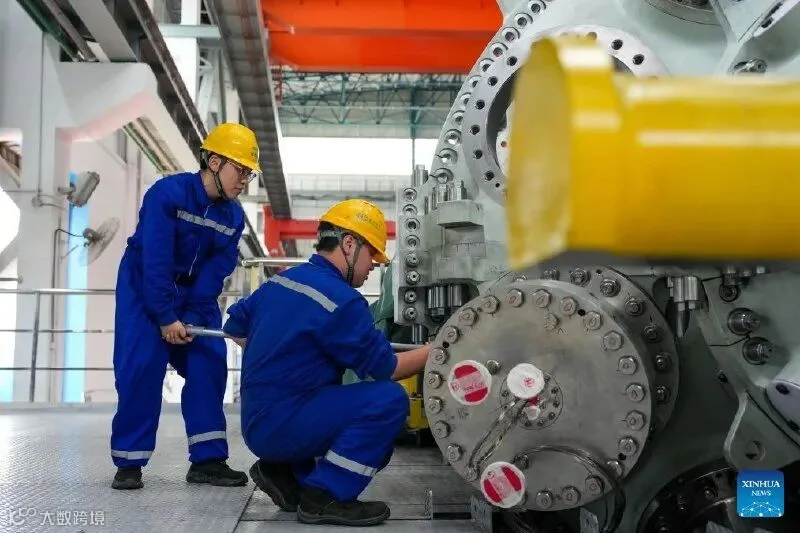

一辆从四川德阳驶出的平板车,承载东方汽轮机自主研制的 G50 燃气轮机(单机 50 兆瓦),正运往哈萨克斯坦。这是中国首次向哈国交付发电用燃气轮机。
该项目源于 2025 年 11 月签署的合同,涵盖三台 G50 机组及其配套发电项目。东方汽轮机不仅负责设备供应,更承担全生命周期服务,并针对当地运行环境对进气系统和转子系统进行了定制化重构。
01“首台”突破的战略价值
重型燃机是电力与工业驱动的核心装备。F 级机组工作温度高达 1400 摄氏度,涉及耐热合金、精密铸造、气动技术等百余个领域。目前,中国自主机型已覆盖至 550 兆瓦级。
此次出口恰逢全球燃机需求因 AI 数据中心用电增长而复苏,且哈国面临紧迫的电力缺口。相比煤电,燃机从开工到并网的周期显著缩短。
对于已在哈国布局电力、油气及园区配套的中资企业而言,主机品牌的更替具有深远意义:它将带动整条供应链采购标准的转变。辅机、管阀、电气及安装服务的评标技术对标件将从欧系转向国产系,进而重塑报价逻辑与市场格局。
02 物流通关:硬件易发,手续难办
50 兆瓦级燃机属百吨级超限大件,其跨境运输远超普通货运范畴。
陆路出境需分段报批:中国境内需严格核对桥梁限重与转弯半径;进入哈国后,超限运输许可由 КазАвтоЖол 系统审批,费用依据轴荷和外廓尺寸计算。双方审批流程独立,若衔接不畅将导致口岸压车。经验表明,运输方案必须与许可申请同步推进,切忌货抵后再补手续。
另一关键文件是欧亚经济联盟技术法规认证。机械设备须符合 ТР ТС 010 标准并获取 EAC 标志方可清关;随主机的辅机、控制柜等部件亦需纳入认证清单,缺一不可。
鉴于三台机组分批交付,整套流程需重复三次。首台设备的报批档案若能扎实完善,后续两台可直接复用;若首台为求快而省略步骤,后续批次将面临返工风险。
03 全生命周期服务:真正的门槛
设备交付仅是起点,全生命周期服务合同才是核心挑战。这涵盖调试、检修、备件供应及驻场维护,周期长达十余年。
人员准入是首要难关。中国技术人员赴哈长期作业需办理外籍劳工许可,配额按年度分配至各州,年初定盘,年中即趋紧张。若安装高峰期人员无法入境,设备将被迫闲置。
备件仓储策略关乎经济效益。同一部件若存放于阿拉木图本地仓库,相比从国内发货,可节省十天半个月的停机时间。对于燃机项目,可用率是关键指标,一次非计划停机的损失远高于增加备件库存的成本。
本地化含量(Local Content)是第三道关卡。哈国大型能源项目在采购及后续招标中,严格考核 СТ-KZ 本地成分比例。钢结构、保温及安装服务若在本地实施,将获得实质性加分。这既是本地注册企业的生存之道,也是配套厂商切入市场的关键契机。
燃机行业的利润逻辑在于:决定盈利的并非机器报价,而是备件响应速度与签证办理效率。目前,三台机组的安装期尚在后段,但人员许可与年度配额的申请窗口已于今年秋季开启。唯有提前布局,方能确保明年顺利履约。
