为落实佛山市南海区2023年度示范河涌创建工作部署,区水治办与西樵镇各治水部门、官山水系流域治理四标段EPC联合体各单位在第一季度对斜坎浪涌进行现场查勘。

官山四标EPC牵头方初步介绍前期初设治理方案及施工过程中的设计整治方案,官山四标全过程管理各方、区水投公司代表对方案复议,镇分管领导、斜坎浪涌镇级河长和相关部门对意向推行方案提出意见建议,要求斜坎浪示范涌整治措施要知底数、行有效。
四标EPC施工牵头单位与设计方必须探测摸清涉及河涌的雨水、污水管道现状,现状暗涵内是否还有其他管道接入,是否存在错接混接,同步设计施工错混接改造,并形成溯源摸排与整治措施如下:
在雨季来临前将百业大道市政雨水汇入暗涵的集水井处封堵。
隔离外部进入暗涵的市政水,安排人员与设备对暗涵内污水抽排至污水管内,强降暗涵内水位。

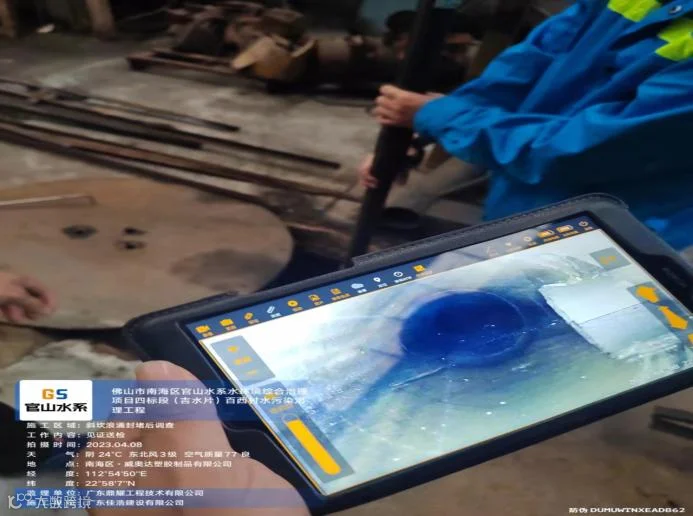

降水强排至暗涵内水位高于管底约20CM,采用可视化设备进入涵内全面排查,将溯源情况以视频手段记录清楚。
根据溯源记录,由EPC设计方出具整治施工图,同步进行整治措施工程施工。
整治工程完成后各单位进行联合验收。
4月1日完成市政雨水集水井封堵。

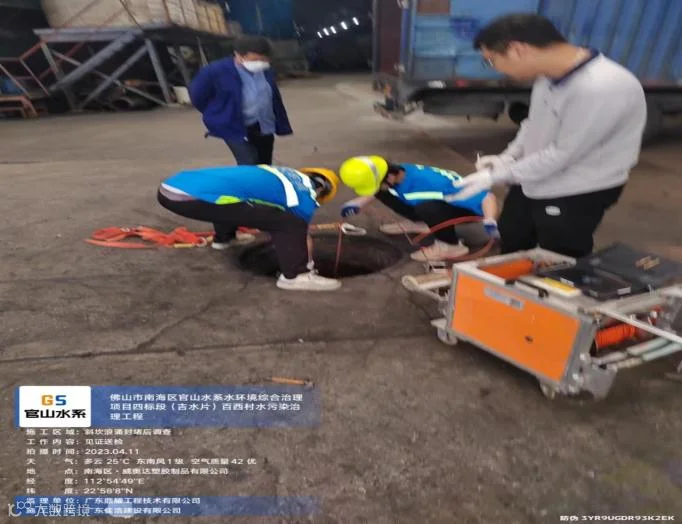

4月2日至4月12日投入人力与设备完成暗涵水位降水。

4月8日、4月12日请第三方专业资质公司采用可视化设备进入涵内全面排查,以视频完成记录溯源情况。

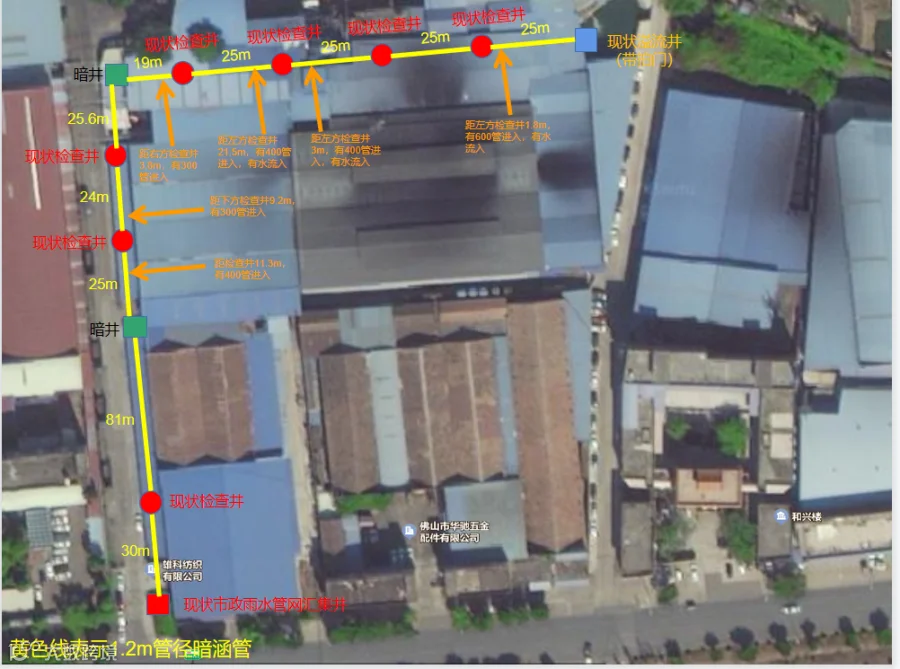

官山四标EPC设计单位出具斜坎浪前端污染源暗涵的溯源摸排平面图。

目前,斜坎浪涌暗涵污染源溯源已基本完成,官山四标EPC单位与镇各部门确定整治方案后,计划于2023年4月30日前完成整治施工图设计与审查,2023年6月30日前完成相关整治工程,确保斜坎浪涌示范河涌创建工作顺利通过区级验收。
