海关口岸智慧通关建设案例复盘:东南某口岸的实战经验
先说清楚一件事:这篇文章里提到的口岸名称、具体数据都做了脱敏处理。但项目本身是真的,遇到的问题也是真的,复盘的经验更是真的。
写这篇的目的不是炫案例——做这个行业的都知道,口岸项目能落地,靠的不是某个厂家多牛,而是多方协作把问题一个一个啃下来。
我想把过程中踩过的坑、做对的决策、以及事后回头看可以做得更好的地方,都写出来。如果你也在做类似项目,或者正在评估方案,这些经验可能比参数表有用。
一、项目背景

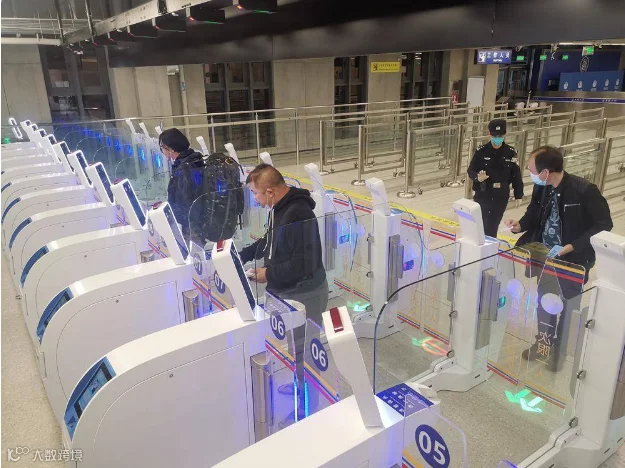

东南沿海某口岸,原来用的是人工查验通道。
旅客通关流程是:排队→ 递交证件 → 人工核验 → 拍照比对 → 盖章放行。一条通道配一个检查员,高峰期单通道每小时大概处理 120-150 人。
问题很明显:
1. 高峰排队严重:节假日高峰,旅客排队 30-40 分钟是常态
2. 人力成本高:每条通道一个检查员,还不算轮班
3. 核验标准不统一:不同检查员的判断尺度有差异,疲劳状态下误判率上升
4. 数据留痕不完整:人工查验的记录主要靠手写台账,后续调阅和统计很麻烦
口岸方面提了几个核心诉求:
- 通行效率提升 2 倍以上
- 生物核验准确率 ≥99.5%
- 必须对接海关现有业务系统
- 断电或故障不能造成旅客滞留
二、方案设计阶段:四个关键决策
决策一:上 AB 双门还是单门通道?
这个问题争论了很久。
单门通道成本低,结构简单,但有个致命问题——无法实现"一人一闸"的隔离核验。旅客刷证件后门就开了,如果后面有人紧跟着,是没有物理隔离的。
AB 双门通道的优势在于:旅客进入A门后,A门关闭,B门不开,旅客在通道内完成核验,通过后B门才打开。物理隔离是防尾随的第一道防线。
最终选择了 AB 双门方案。理由很简单:口岸安全级别不允许打折扣,单门方案即使软件做得再好,物理隔离缺失就是硬伤。
复盘来看,这个决策是对的。后期运营中多次拦截了尾随尝试,AB门结构功不可没。
决策二:防尾随检测用什么方案?
这是整个项目中争议最大的一点。
方案 A 是多光束光幕,成本低(单通道增加约 2000-3000 元),但对"紧贴尾随"的识别率不高。
方案 B 是毫米波雷达 + 3D 视觉融合方案,成本高(单通道增加约 5000-5500 元),但识别精度和抗干扰能力都强很多。
当时预算确实紧张,有人提出先用光幕方案,后期再升级。但我们坚持上了雷达融合方案,理由是:
1. 后期升级意味着拆通道、停运、返工,这个成本远高于初期差价
2. 口岸场景的尾随行为不是偶尔发生,而是高频出现的真实威胁
3. 光幕方案在旅客穿厚重衣物(冬季外套)时,误判率明显上升
事后证明这个决策非常关键。项目上线后第一个月,雷达系统就拦截了 47 次尾随尝试,其中 12 次是"侧身紧贴"类型,光幕方案大概率漏检。
决策三:指纹仪选型——指定品牌还是通用品牌?
前面提到过这个问题,这里展开说一下。
中国海关系统对指纹仪和护照阅读机有指定品牌要求。如果项目要对接海关系统,必须用指定品牌。
指定品牌的指纹仪单价约 4500 元,通用品牌约 650 元。差价接近 7 倍。
当时有人提出:能不能先上通用品牌,后续再换?
答案是:不能。原因不只是品牌要求,更关键的是指定品牌的指纹仪有专用加密协议和认证接口,通用品牌根本无法对接海关后台系统。先上通用品牌再换,意味着硬件报废 + 软件重写 + 重新联调,得不偿失。
教训:涉及海关对接的项目,指纹仪和护照阅读机的品牌选型必须在方案阶段就确认清楚,不要想着"先凑合后期换"。
决策四:断电策略怎么定?
AB 门的断电策略我们最终定的是:
- A 门断电开闸:旅客可以自由退出通道,不形成困人
- B 门断电锁死:防止核验未完成时旅客冲出
这个策略看起来简单,但实施时遇到了一个问题:市电停电后,UPS 续航只有 15 分钟。
15 分钟内如果无法恢复供电,B 门会一直锁死,通道内的旅客怎么办?
解决方案是:UPS 续航低于 30% 时,自动切换到"应急放行模式",B 门开闸放行,同时触发报警通知值班人员人工处置。也就是说,安全策略不是非黑即白的,而是分级的——正常状态严守,应急状态疏散优先。
三、施工调试阶段:最容易出问题的环节
设备生产完到现场后,真正的考验才开始。
问题一:地面平整度
这个看起来不是问题的问题,差点让我们返工。
口岸现场地面看似平整,但实际用水平仪一测,3 米通道范围内高差有 8mm。这个高差直接导致闸机门扇和地面间隙不均匀——一侧 10mm,另一侧 18mm。
间隙大了,防尾随检测会出现盲区(有人从门缝下钻东西过去);间隙小了,门扇开关会蹭地面,长期运行磨损严重。
解决方案:现场加了一层 5mm 的调平垫板,再微调地脚螺栓,把高差控制在 ±2mm 以内。
教训:施工前一定要做地面平整度检测,不能想当然。这个检测花不了多少钱,但能省掉很多麻烦。
问题二:强弱电干扰
闸机内部线缆很多:电源线、控制线、视频线、音频线、通讯线。
施工队按常规方式布线,电源线和 RS485 通讯线走在同一根线管里。联调时发现:每次闸机门动作(伺服电机启动),通讯就会丢包一次。
原因是伺服电机启动瞬间的电流冲击,通过共管线缆耦合到了通讯线上。
解决方案:重新布线,强电和弱电分管走线,间距≥30cm。通讯线改用屏蔽双绞线,单端接地。
教训:强弱电分管是基本常识,但施工队不一定按这个标准来。厂家必须在施工前明确布线规范,并且现场监督执行。
问题三:软件联调——最耗时的环节
硬件安装大概一周就完成了,但软件联调花了将近三周。
主要时间花在两个方面:
1. 海关业务系统对接
海关系统的接口协议有专门的文档,但文档和实际系统之间总是有"细节差异"。比如证件类型字段的编码,文档里写的是"01=普通护照",但实际系统返回的数据包里用的是"P"。
这些细节不联调根本发现不了,只能一条一条试,一个字段一个字段对。
2. 防尾随算法调参
毫米波雷达的检测参数不是开箱即用的,需要根据实际通道环境调参。
- 灵敏度太高:旅客提的大件行李会被误判为"第二个人",频繁误报
- 灵敏度太低:小孩紧贴大人通过时漏检
我们花了大概一周时间,用不同身高、不同行李大小的测试人员反复跑通道,最终找到了一组平衡误报率和漏检率的参数。
教训:软件联调的时间预算一定要留足,通常至少是硬件安装时间的 2-3 倍。很多项目工期延误,不是设备生产慢,而是联调时间被低估了。
四、上线运营数据
项目上线运行 3 个月后的数据:
指标 |
人工通道(改造前) |
自助通道(改造后) |
变化 |
单通道小时通行量 |
120-150人 |
280-320人 |
提升约 2 倍 |
高峰期排队时间 |
30-40分钟 |
8-12分钟 |
降低约 70% |
旅客核验准确率 |
约 98.5%(人工) |
99.7%(系统) |
提升 1.2% |
尾随拦截次数 |
不适用 |
月均 40-50 次 |
- |
单通道人员配置 |
1人/通道 |
1人管4-6通道 |
人力降低约 75% |
故障停机时间 |
- |
月均 <30 分钟 |
- |
几个值得说明的数据点:
通行量提升 2 倍——这个数字看起来不算夸张,但实际感受比数字更明显。原来高峰期排队排到大厅入口,改造后基本不会排到 20 人以上。
核验准确率 99.7%——比人工的 98.5% 只高了 1.2%,但这个 1.2% 在绝对数量上意味着每天少出错几十次。而且系统不会疲劳,第 1000 个旅客和第 1 个旅客的核验标准完全一致。
尾随拦截月均 40-50 次——这个数字是真实运营数据,也印证了前面说的"防尾随不是偶尔发生的高频威胁"。其中约 30% 是无意尾随(旅客不清楚规则),约 70% 是有意尝试。
故障停机月均不到 30 分钟——主要故障是二维码扫描器偶发卡顿和显示屏闪屏,重启即可恢复。伺服机芯和雷达模块 3 个月内零故障。
五、事后复盘:三件做对的事和两件可以更好的事
做对的事:
1. 坚持上了毫米波雷达防尾随方案
如果当时省了这笔钱,上线后尾随漏检率会很高,口岸安全不达标,返工改造的代价远高于初期投入。
2. 软件联调时间留了三周
如果只留一周,大概率无法完成海关系统对接和算法调参,项目会延期交付。
3. 现场派了技术人员全程跟进
地面调平、布线规范、联调调试,这些环节如果不在现场盯着,施工队大概率会按自己的习惯来,后面返工的成本更高。
可以更好的事:
1. 应该在方案阶段就拿到海关系统接口的实际数据包样例
文档和实际系统有差异,这是常态。但如果在方案阶段就要求海关方面提供一个实际数据包样例,联调时可以少走很多弯路。
2. UPS 续航时间应该按 30 分钟设计,而不是 15 分钟
15 分钟的 UPS 续航,在市电中断时非常紧张。虽然有应急放行策略兜底,但 30 分钟续航能给运维团队更多处置时间,减少应急放行的频率。差价不大,但安全余量更高。
六、给同类项目的 5 条建议
如果你正在做或即将做海关口岸智慧通关项目,这 5 条建议是我用真金白银换来的:
1. AB 双门是底线,不要为了省预算上单门方案——物理隔离是安全的基础,软件再好也替代不了
2. 防尾随方案一步到位,别想着后期升级——拆通道停运的成本远高于初期差价
3. 海关指定品牌设备提前确认,不要到采购阶段才发现——指纹仪、护照阅读机的品牌要求影响预算和工期
4. 软件联调时间按硬件安装的 2-3 倍预留——对接调试是最容易被低估的环节
5. UPS 续航至少 30 分钟,并设计分级应急策略——不要把安全策略做成非黑即白
做口岸项目这些年,最大的感受是:设备本身不是最难的,难的是把设备、系统、施工、运营这些环节串起来,让它们在真实场景下稳定跑起来。
参数表谁都会写,案例谁都能编。但真正到现场,地面不平要调平,线缆干扰要重新走,接口对不上要逐字段排查——这些才是项目的真实面貌。
如果你手上有类似的项目在做方案评估,或者遇到了具体的技术问题,欢迎交流。有些问题可能我已经踩过坑了,能帮你少走点弯路。
---------------
作者从事海关口岸通行控制设备研发与生产多年,参与过N多个口岸自助旅检通道项目的设计、生产和交付工作。
