产品专员小李入职第三个月,接到了第一个独立负责的需求。
需求是采购员老张提的:"每次询价都要手工录价格,能不能让供应商线上报价?"
小李当天就出了原型,两周开发上线。结果上线第一天,老张无语了:"这什么玩意?根本没法用!"🔥
小李蒙了。赶紧私聊问原因。结果老张的回复是:"供应商不在线上,线上询价等于让我重新录一遍供应商资料,比原来还麻烦。"
很明显,小李当初并没有了解实际业务问题,只是单纯听清了一个"需求"
你以为你在解决业务问题,其实你在解决业务人员嘴里描述的那个问题,而不是他实际遇到的问题。
今天,我们聊聊采购业务。把"人扛着"变成"系统跑"的过程中,可能会踩到的坑,会走到的弯路,跟大家分享分享。
1、采购业务的全貌
|采购不是买东西,是一张网
很多人以为采购就是"付钱拿货"。
做过的人才知道,采购是一张网,我们暂且粗略的把这张网划分成三个阶段:采购前 → 采购中 → 采购后。任何一环断裂,整条链都得重来。

然而很多刚起步的公司,
这三段都是"人扛着":
规模小的时候没问题,订单量一涨上来,人就成了最大的系统瓶颈。不是人不够聪明,是信息量超过了人脑能处理的边界。
三段各有各的难度,但有一条主线贯穿始终:信息流和实物流能不能同步。
两者的差距越大,风险越高,成本越高,采购员救火的时间越多。
2、采购前:这个阶段踩的坑,决定后面一半的质量
采购前最大的难,是"人"的问题。
选品、选供应商,表面上是比价,实际上是对供应商能力的判断——他的产能稳不稳、响应快不快,质量靠不靠谱、出了问题能不能找到人。

⚠️ 坑点1:最怕的就是供应商"人情单"
我们见过最典型的场景是这样的:
老板说:"这个供应商是老刘介绍的,靠谱。"采购员说:"这个供应商跟我合作三年了,没出过事。"然后就没有然后了——没有资质审核,没有评级记录,没有准入门槛。
后果是什么呢?
更麻烦的是,因为没有记录,你甚至没法说清楚这次问题是谁的责任——历史数据不存在,追溯无从谈起。
人情单的隐性成本:它不体现在账上,但迟早会让你买单。
从业务层考虑,我们建议先完善供应商准入流程,一般包含三步:
第一步,资质先过。
营业执照、合作历史、交货能力、行业口碑——这些信息必须录入系统,不接受"我跟供应商很熟"作为资质证明。
第二步,分级管理。
不是所有供应商都一样的价值。核心供应商(长期稳定)、成长型供应商(量小但有潜力)、观察型供应商(风险略高,需要重点监控)——不同等级对应不同的采购量上限、付款周期、合作优先级。
分级不是为了歧视供应商,是为了让自己可控。一个等级对应一套规则,采购员分配订单时有依据,不是凭感觉。
第三步,配置采购规则。
不同等级的供应商,在系统里对应不同的操作权限:能采购的品类上限、单个订单的金额上限、同类品类的采购分配比例。规则由系统控制,不是人说了算。
⚠️ 坑点2:最怕采购合同"签而不管"

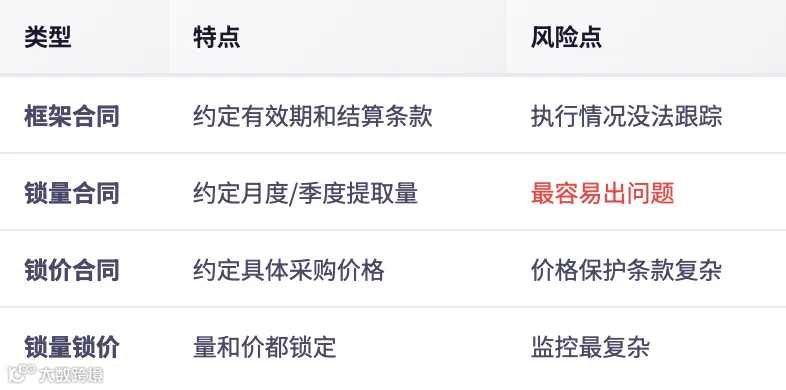

跨境采购的合同类型多,每种模式的管控重点不一样:

有一回,锁量合同约定每月提货量,到了月底才发现实际只提了 60%。供应商的库存早就消化掉了,他的说法是:"你们没来提,我们不可能一直备着。"
追责追不了,补货来不及,那个月的销售额直接受影响。
教训:合同签了不是结束,是管控的起点。
💡 采购前,产品经理能做的事
供应商主数据体系建设。
把供应商的资质、评级、合作模式、联系人结构化录入系统。这件事看起来不性感,但它是整个采购数字化的地基。地基不稳,后面所有系统都是建在沙上。
供应商分级和权限配置。
把供应商分级的逻辑固化到系统里,让不同等级的供应商对应不同的采购规则。这不只是提升效率,更是风险控制。
合同执行监控系统。
把纸质合同搬到线上,设置执行节点和预警规则。锁量合同最需要这个功能——它解决的不是"合同能不能查"的问题,而是"合同执行有没有跑偏"的问题。
3、采购中:环节最多、变量最多的战场

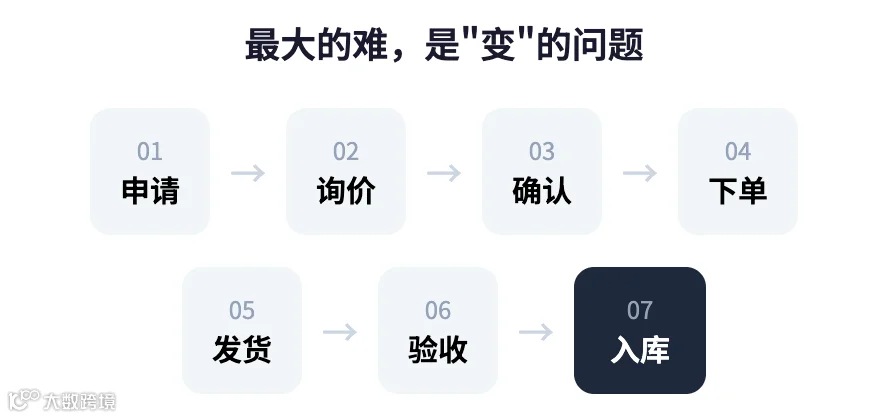

采购中最大的难,是"变"的问题。
订单下去之后,供应商有没有生产、货有没有发出、物流走到哪了、会不会延期、会不会爆仓——每一个节点都可能出变故,而这些变故往往在月底对账的时候才被发现,而不是在发生的时候。
|采购中的全流程

如果把采购中的事情展开,完整流程是这样的:

这还是国内采购的简化版。
跨境场景下,在供应商发货后,还要加上:
⚠️ 坑点3:备货靠经验,市场一波动就失效
采购计划是采购中最体现 "经验 vs 数据" 矛盾的环节。
有一年旺季前,负责服装品类的采购员老周判断:"这款去年爆了,今年肯定也没问题。"结果备了三倍货,旺季结束后还剩一半库存,资金压了整整半年。
另一年,同一个采购员判断失误的原因不同——淡季前他提前降了库存,结果一个头部主播带火了同款,一周内库存清空,还损失了本可以卖出去的订单。

这两件事本质上是同一个问题:
备货决策靠的是经验,而不是数据。
老周判断"爆款会继续爆",依据的是去年销售曲线,不是今年的消费趋势变化、竞品上新情况、平台流量分配变化。经验是宝贵的,但如果经验不和数据结合起来,经验就会变成盲目的自信。
业务层可以建立一套安全库存模型,
用三个数字一起算:
安全库存水位
多少库存是警戒线,低于这条线就必须补货。这个数字不能拍脑袋,要基于历史销售数据的波动情况来定。
在途入库量
已经发货但还没入库的货,这些是"已经动起来的货"。不算在安全库存里,但也不容忽视,因为它们直接影响库存预测的准确性。
预测需求
基于历史销售曲线和未来销售预期算出来的需求量。这个数字是动态的,不是年初定一次就不变了。
三个数字叠加之后,低于安全库存自动推采购建议,高于上限自动预警。采购员不再是"想起来才备货",而是"系统推着走"。
⚠️ 坑点4:订单下去了,不知道货卡在哪
这是采购执行中投诉最多的问题。采购订单下了,供应商说"已经发了",物流信息查不到,采购员每天的工作变成打电话追货——"货到哪了?""什么时候到?""能不能快点?"

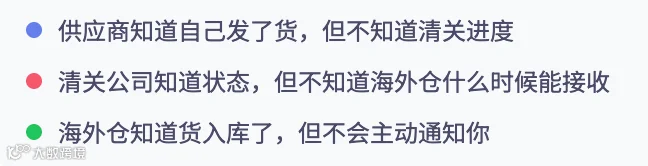

为什么会这样?因为供应链上的信息是断裂的:

每个节点都在等上一个节点的信息,每个节点都在用自己的方式记录信息,格式不统一,更新不及时,反馈靠催。
⚠️ 坑点5:质检走过场,账单对不上
到货验收是采购执行中最容易"走过场"的环节。忙的时候,验收就是"看一眼数量,没问题就入库"。采购员急着收货,仓库忙着卸货,谁都没时间仔细核对。
结果呢?等财务对账的时候发现,入库数量和采购订单差了 10%。查原因——是供应商发货少了?是运输途中有损耗?还是仓库验收的时候数错了?
查不清楚。因为验收记录只写了"正常入库",没有当时的实收数量、没有异常记录、没有当时的照片。
数据不准,后面的账单、付款、供应商评级全受影响。这是一个乘数效应,越往后伤害越大。

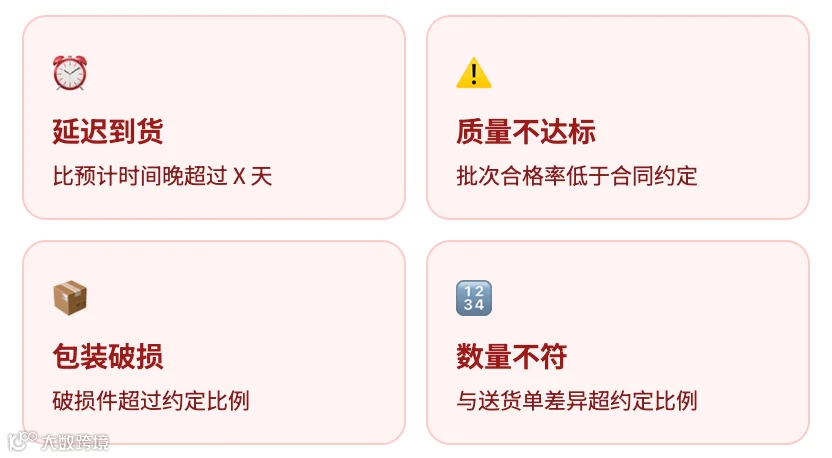

什么算异常?

这些异常情况不应是"记在脑子里",而是系统里留档,后续追溯有依据。
还有两个业务细节不能忽视:
💡 采购中,产品经理能做的事
安全库存模型和采购计划辅助。
不是替代采购员做决策,而是提供数据参考——现在的库存水位是多少、在途有多少、预测需求是多少、离安全线还有多远。决策权在采购员手里,系统负责提供判断依据。
采购订单全链路追踪。
把供应链上分散的信息节点串联起来,让采购员在一个界面里看到订单的全部状态。异常自动预警,不需要人工追问。
质检和异常留档机制。
把验收流程标准化——什么情况算异常、异常怎么处理、责任怎么归属。这些规则固化到系统里,减少"人"的因素对数据质量的干扰。
4、采购后:账单不清楚,供应商关系早晚会爆
采购后最大的难,是"对"的问题。
账单和入库能不能对上、发票和合同能不能对上、付款和合同约定周期能不能对上——采购后的问题表面上是对账问题,根子上是采购中和采购前的数据质量问题。
|采购后的全流程
采购后不是"付完钱就结束",完整流程是:

这条链上最容易出问题的,是"账单核对"和"回票确认"两个环节。
⚠️ 坑点6:对账全靠财务人工扛
每个月大量入库单、采购订单、送货单要人工对照。一个数字对不上,就得来回沟通——仓库说入库了,财务说没看到账单,供应商说货款该付了,三方各说各话。
这种跨系统的数据不一致,原因是采购前和采购中的数据质量没做好——入库数据不准,账单自然对不上;供应商主数据不全,付款信息就可能错。
财务每个月对账季焦头烂额,错误率还高。更要命的是,对账出错导致的付款差异,会直接影响供应商关系——该付的钱没付,或者不该付的钱付了,都是麻烦。
系统里入库单据的时间节点和合同约定的付款节点对不上,财务不敢擅自付款,走审批流程的时候卡住了。供应商就会以为故意拖款,关系出现裂痕。
账单自动化的价值不只是省人力,而是减少出错。每一次对账出错,伤害的都是和供应商的信任关系。
💡 采购后,产品经理能做的事
账单自动生成和核对系统。
入库数据自动对碰采购订单,生成应付款账单,异常标红推送,财务只处理异常。这件事做好了,财务对账效率能提升一大截,供应商关系也会更稳定。
5、采购要盯哪些业务指标?
|指标不是越多越好,是阶段不对
很多公司的采购指标体系有个问题——把所有指标都列出来,然后要求采购团队全部盯住。结果是眉毛胡子一把抓,重点不突出,执行没优先级。
指标要分层,不同阶段盯不同的指标。

这个阶段核心解决的问题是"业务能不能正常跑,数据有没有可追溯"。
这三个指标做不好,说明基础还没跑通,不要急着往下走。

这个阶段核心解决的问题是"能不能更快、更省"。

这个阶段核心解决的问题是"怎么能做得更好、更聪明"。
|产品经理怎么帮助业务达成指标?
产品经理在这件事上的价值,不是给业务上一套系统就完了,而是先理解业务痛点,再匹配对应的系统能力。
指标背后对应的是流程问题。
所以产品经理拿到指标需求,第一反应不应该是"做什么功能",而是"这个指标背后的根因是什么"。
6、产品经理入门采购业务的建议
|先理解业务,再设计系统
这是最重要的一条,没有之一。
怎么理解业务?我们走过最有效的弯路是
——跟岗,而不是访谈。
访谈的问题是:采购员告诉你的是"他认为的问题"和"他能描述的问题",不是"实际发生的问题"。
跟岗的好处是:你亲眼看到他是怎么工作的,哪里费时间,哪里容易出错,哪里他自己在用土办法绕过系统的限制。

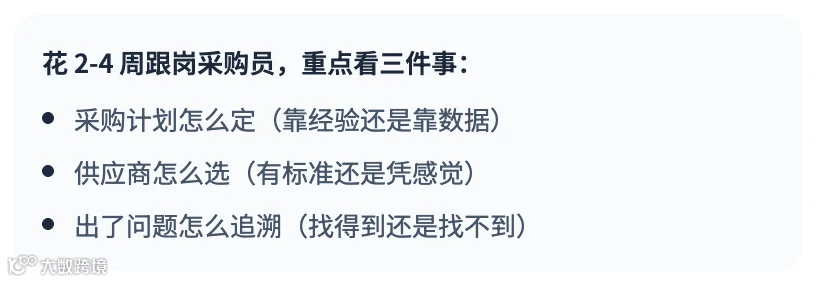

花 2-4 周跟岗采购员。
看他每天在做什么、卡在哪里、为什么卡。重点看三件事:

和采购员一起走一遍完整的采购流程。
从收到需求开始,到下单、跟单、验货、入库、对账、付款。每一个环节问他:这一步卡在哪?为什么?是你自己想出来的还是大家都这样?
访谈不同角色的采购人员。
采购员、采购主管、采购经理、财务,他们看同一个问题的视角不一样,听到的声音越多元,你对业务的理解越完整。
|从小切口切入,不要一上来画大饼
见过太多产品经理上来就说:"我要做采购全链路系统。"
结果要么是烂尾——全链路太长,系统太多,资源不够,人心涣散。
要么是功能堆砌——系统上了,功能很多,业务人员用起来的只有一两个,其他都成了摆设。
推荐的切入顺序:
先做供应商主数据管理。
把供应商、商品、价格的数据结构化。这是后续所有功能的地基。地基不稳,后面所有系统都建在沙上。
再做订单追踪。
把采购订单的全链路状态可视化,解决"不知道订单跑到哪了"的问题。这个功能价值感知最强,业务人员最容易上手,是建立信任的好切入点。
然后做账单管理。
把采购对账线上化,解决财务核对效率低的问题。这个做好了,财务会主动帮你推广到供应商那里。
最后做智能化。
在数据基础扎实之后,再上智能询价、需求预测、风险预警。这个阶段没有前三个阶段的数据积累,做了也是空中楼阁。
|建立采购业务知识体系
产品经理做采购系统,如果不懂这些概念,设计出来的东西就是"盲人摸象"。
采购模式
——线下采购 vs 线上采购,求购模式 vs 现货下单模式。两种模式的流程完全不同,不能用一个产品设计覆盖。
合同类型
——框架合同、锁量合同、锁价合同、锁量锁价合同。每种合同的管控重点不同,系统设计的逻辑也不同。
价格体系
——出货价(市场指导价)、自提价(客户自己提货的价格)、配送价(供应商送到指定地点的价格)、阶梯价(采购量越大价格越低)。不同价格类型对应不同的业务流程。
结算模式
——月结、现结、预付款等,不同结算方式影响资金规划和供应商合作关系。
7、说了那么多,我们全部都要做吗?
☝️ 跨境采购业务流程
☝️ 哪些适合系统化、标准化
适合的:高频率 + 规则明确 + 数据驱动
不适合急的:高度依赖人 + 规则还没固化 + 数据不充分
判断标准:如果说不清楚"什么时候做、做到什么程度、结果怎么衡量",就别急着系统化。先把业务想清楚。
☝️ 必须做的,不做跑不通
数据基础
供应商主数据(资质、评级,合作模式,结构化录入,实时可查)、商品主数据(采购价,最小起订量、交期、对应供应商)、价格主数据(不同合作模式下的价格体系)。
流程支撑
采购订单全链路追踪(每一步可查、可追溯、可预警)、请检和质检标准化(异常情况系统留档)。
监控预警
库存水位监控(低于安全线自动推提醒)、合同执行监控(锁量/锁价合同到期未达标预警)。
结算保障
账单自动生成(减少人工对账的错误率)。
☝️ 做好了加分,做不好不致命(优化项)
☝️ 节奏建议
先把必须项做扎实,再逐步迭代优化项。
切忌在数据基础薄弱、流程未标准化的时候直接上智能化
结果往往是"系统很智能,但业务用不上"。
这可能是整篇文章最重要的一句话。
最后的最后
做供应链业务这么多年,最深的体会是:
不了解业务的产品经理,不是在设计系统,而是在制造麻烦。
这句话有点重,
但确实是产品经验一步步踩出来,业务反馈一次次骂回来的。
产品经理的价值,从来不是你用了什么技术、上了什么系统,而是你设计的系统,业务真的在用;用了之后,真的有效。
做到了,你就是一个合格的产品经理。做没做到,指标会说话。
