2026 年上半年非洲共建“一带一路”国家获中国投资 335 亿美元,同比激增 254%
2026 年 7 月 27 日,美国媒体塞马福援引昆士兰大学和绿色金融与发展中心报告称,2026 年上半年,非洲共建“一带一路”国家获得的中国投资公告金额达到 335 亿美元,同比增加 254%。这一数字创下该数据库历史同期最高值。
如果你在非洲做能源、矿业、钢铁、园区、工程或设备供应,这条新闻的价值在于项目筛选。项目线索正在变大,真实订单会集中到少数能通过融资、消纳和许可关卡的项目上。
(低调的编者按:335 亿美元里,埃塞和埃及先拿走 270 亿美元。)
本文讲三个问题:335 亿美元怎样集中起来,三大项目卡在哪些执行环节,中企应从哪里接订单。

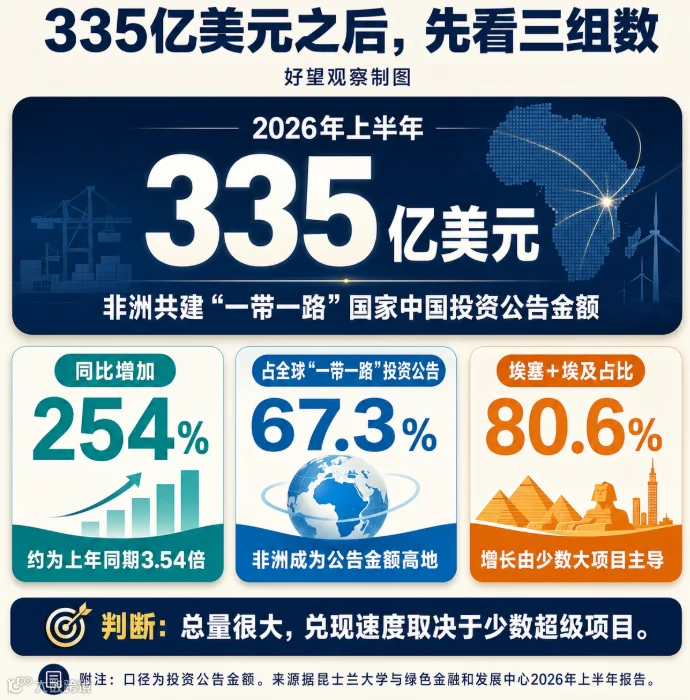

▌335 亿美元代表项目管线,集中度比总量更重要
报告记录,2026 年上半年,中国企业在共建“一带一路”国家的投资公告金额为498 亿美元,建设合同金额为765 亿美元。非洲获得335 亿美元投资公告,约占同期全球“一带一路”投资公告的67.3%。
集中度很高。

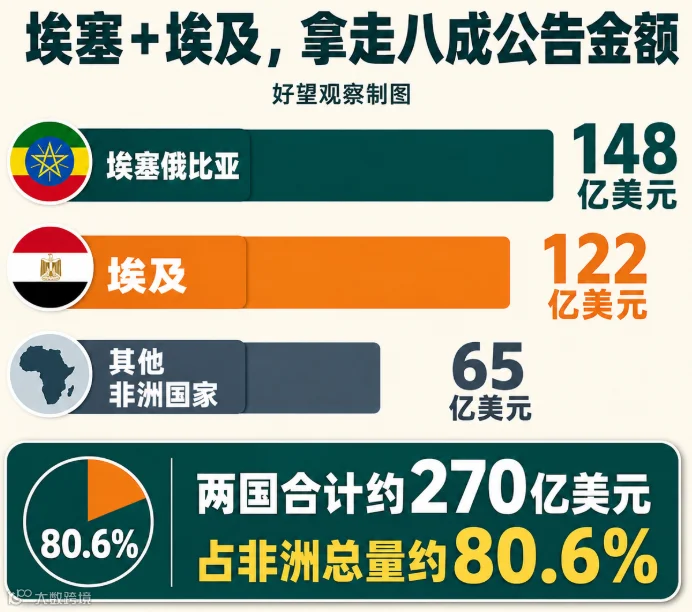

埃塞俄比亚约148 亿美元,埃及约122 亿美元,两国合计约270 亿美元,占非洲总量约80.6%。其余非洲国家合计约 65 亿美元。换句话说,这轮高增速主要由少数超级项目拉起来,全年数据很容易被一个百亿美元级项目的分期、延期或缩减改写。
另一条官方统计也给企业一个校准。中国商务部数据显示,2026 年 1 至 5 月,中国企业对共建“一带一路”国家非金融类直接投资 146.6 亿美元,同比下降 5.7%;同期新签对外承包工程合同额896.6 亿美元,增长 5.2%。
最先带来的是可研、许可、融资顾问、工程设计、设备选型和项目服务需求,现金到账和固定资产形成会慢一些。

▌三大项目指向产业投资链条
第一条线在埃塞俄比亚。埃塞俄比亚投资委员会披露,明阳集团此前签署100 亿美元协议并取得投资许可,后续投资规模又增加41 亿美元。公开分项包括5.4 吉瓦风电、2.8 吉瓦光伏,以及绿氨、输电设备和风机设备。
电网和消纳是这个项目的关键。埃塞国家能源契约显示,2025 年全国装机量为 9761 兆瓦,2030 年目标为 14000 兆瓦。明阳公开分项中的风光合计8.2 吉瓦,约相当于埃塞 2025 年全国装机量的84%。这类项目首先要检查四件事:买电方、输电投资、弃电补偿、外汇来源。
第二条线在埃及。埃及工业和交通部门与中国新峰方面讨论约100 亿美元的汽车板材和特种钢综合体,项目设想包括约1000 万吨年产能、1.5 万个直接就业岗位和超过 8.5 万个间接就业岗位。
埃及这条线更像是补上产业链的薄弱环节。汽车用板材、特种钢材、油气输送管道、镀锌钢板、光伏支架所需钢材,每一类产品背后,都要对接当地的汽车生产、能源开发、水务运营、物流网络以及出口渠道。项目能否真正落地成为中企订单,关键在于土地获取进展、环评审批速度、能源价格水平、融资方案落实,以及下游客户是否同步跟进。
第三条线在赞比亚。赞比亚国有矿业控股与中国企业相关平台推进埃弗格雷特能源项目,首期为 300 兆瓦煤电,五年内扩至 600 兆瓦,总项目成本约 4.517 亿美元。项目还包括煤矿、输电线路、水处理设施,目标是缓解约1400 兆瓦基荷缺口,并服务铜矿增产。
赞比亚的案例提醒企业,能源安全仍然是矿业国家的硬约束。煤电会遇到气候融资、环保和水资源等约束,但对于铜矿连续生产,稳定电力更要紧。
▌机会在中间层,订单先从首期项目出来
335 亿美元给中企的机会,主要在项目中间层。
能源企业看风机、光伏、储能、输变电、调度系统和运维。钢铁装备企业看冶炼、轧制、耐材、自动化、节能环保和检测。矿业服务企业看矿山供电、煤矿设备、工业水处理、重件物流和安全系统。园区和物流企业看备件仓储、保税仓、港口转运、培训和本地售后。
中小企业更适合跟首期容量走,按已获批首期合同配置库存、产能和售后。
埃塞项目的最终规模较为可观,首期电力消纳和输电安排更关键。埃及项目名义上是100 亿美元综合体,更可能依照钢材品类、公用工程和下游配套分段推进。赞比亚项目已经给出首期 300 兆瓦、最终 600 兆瓦的结构,设备商和工程企业要围绕首期合同、付款来源以及交付窗口配置资源。
(低调的编者按:8.2 吉瓦放进埃塞电力系统,先考输电和买电人。)
出口端还有一层价值。美国非洲增长与机会法已经续期到2026 年 12 月 31 日;欧盟普惠制、除武器外安排和经济伙伴协定都受原产地规则约束。非洲制造面向欧美市场的吸引力,来自真实加工、本地用工和可审计供应链。获得资格需要真实原产地。

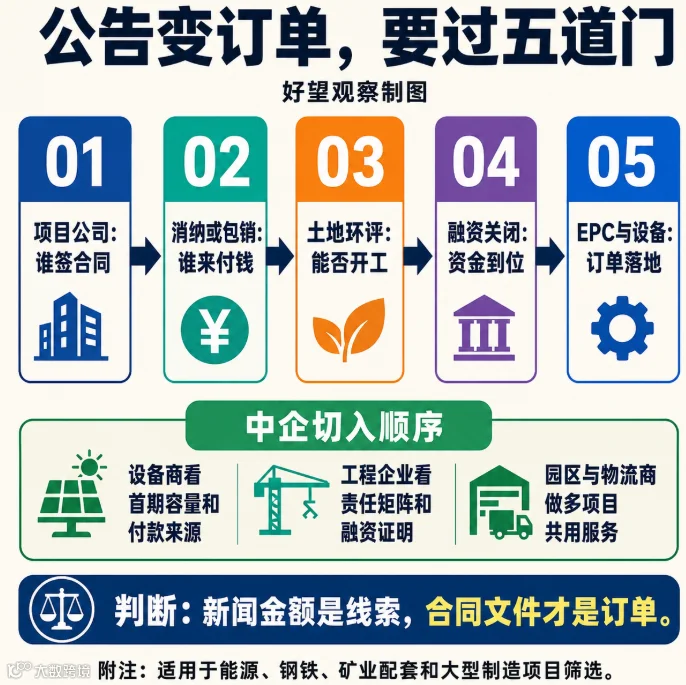

下一步看四个信号
我的判断是:335 亿美元会先转化为开发服务、前期工程和首期设备订单,大额资本开支会慢一些。谁能把首期容量、付款来源和东道国工业目标绑在一起,谁更接近真实订单。
后面最该盯四个信号。
第一,项目公司和股东资本金是否明确。没有可执行主体,供应商只能把它当市场线索。
第二,长期购电协议、绿氨包销、钢材下游客户或矿山用电安排是否出现。没有收入来源,融资很难闭合。
第三,土地、环评、水源、输电和港口条件是否同步推进。超大项目经常卡在配套工程。
第四,工程总包和设备长名单是否发布。到了这一步,新闻金额才开始接近企业订单。
对中企的建议很简单:设备商按首期容量配置资源;工程企业把投标资源投向已经有融资证明和责任矩阵的包;园区、物流、检测、培训企业做多项目共用服务;制造企业先查原产地规则,再谈欧美出口故事。
335 亿美元是线索池,订单在五道门后面。
