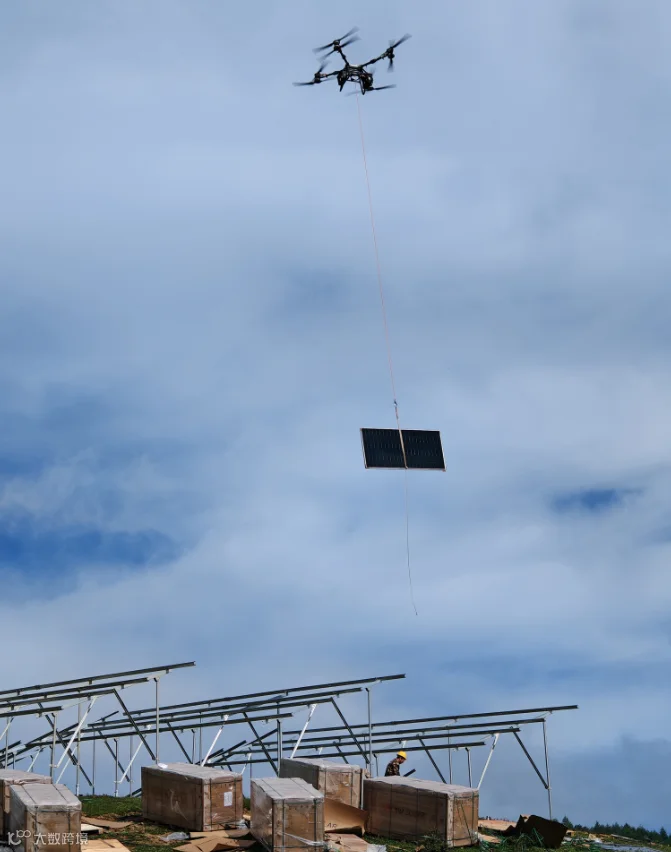

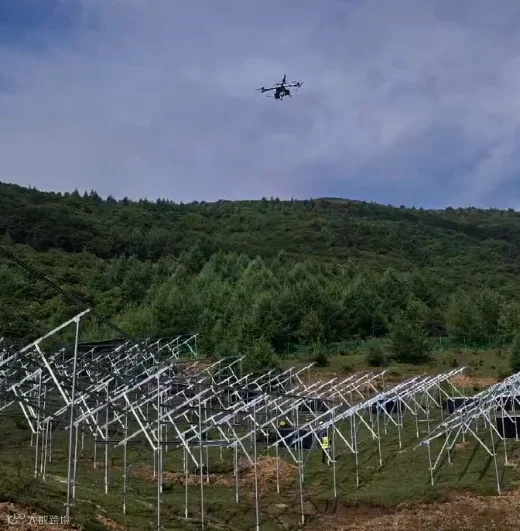

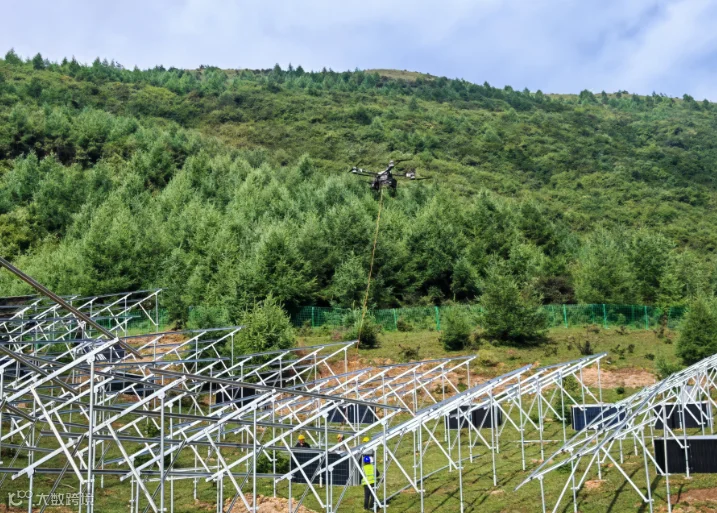

在山地光伏项目中,应用“无人机吊运 + 牵引绳辅助定位+RTK 厘米级定位”组合技术,可实现光伏组件对支架缝隙的精准投放。该技术核心在于利用牵引绳调整组件姿态,配合高精度定位系统实时纠偏,将光伏板精确落入安装槽位,整体施工效率较传统人工提升 3 倍以上。
一、技术难点与核心挑战
山地光伏项目地形复杂,支架缝隙空间狭小且定位难度极高,传统吊装方式主要面临三大挑战:
1.1 地形限制导致设备进场困难
山地坡度普遍为 15-35 度,部分区域高达 40-60 度,大型机械设备难以进入,传统人工转运不仅效率低下,且安全风险极高。
1.2 支架缝隙空间狭小
光伏组件需精准落入支架预留槽位,缝隙宽度通常仅能容纳组件边框。若偏差超过 3-5 厘米,极易导致组件碰撞或卡阻。
1.3 气流扰动与组件摆动
受峡谷风口、热气流上升等复杂环境因素影响,无人机在吊运过程中易产生摆动,直接影响落点精度。
二、核心技术环节详解
2.1 牵引绳系统设计
牵引绳是实现“精准落入支架缝隙”的关键执行部件,其设计需满足以下要求:
- 材质选择:采用高强度凯夫拉绳索,破断拉力需达到载重的 5 倍以上,确保安全冗余。
- 防摇稳定器:在吊具与绳索连接处加装防摇稳定器,有效抑制组件空中横向摆动,保证水平偏差≤3°。
- 快速脱钩装置:配备电动绞盘与快速脱钩机构。当组件到达支架缝隙正上方时,地面人员可通过远程遥控或按钮一键脱钩,实现精准释放。
2.2 RTK 高精度定位系统
实现厘米级落点控制必须依赖 RTK(实时动态定位)技术:
- 定位精度:RTK 基站可消除卫星信号误差,使无人机在复杂地形中保持±2 厘米的定位精度。
- 三维地形建模:采用无人机激光雷达扫描结合地面勘测,建立三维地形模型,重点标注坡度超过 15°的区域、障碍物分布及净空条件。
- 航线规划:最小转弯半径≥50 米,航迹偏离误差≤2 米,运输高度距地面障碍物≥3 米,单程航线耗时控制在 8 分钟以内。
2.3 智能避障与姿态控制
- 毫米波雷达避障:前向激光雷达与鱼眼相机组成 360 度感知网络,可识别直径 5 厘米以上的障碍物。结合实时构建的三维地形模型,自动规划避开高压线与岩石的飞行路径,将碰撞风险降低 90%。
- 双机协同吊装:针对超重载荷(如水泥配重块),启用双机协同吊装模式,最大联合载荷可达 200kg,通过同步控制实现平稳起降。
三、标准化作业流程
3.1 前期准备与勘察
- 地形勘测:采用无人机激光雷达扫描,建立三维地形模型,划分运输难度等级。
- 设备选型:根据组件规格(长 1.7 米×宽 1.0 米×重 25kg)配置重载主力机型,要求有效载荷 60kg,续航 25 分钟,抗风等级≥6 级。
- 场地布置:设置物资集散中心、中转平台、起降点三级作业区,铺设防滑橡胶垫,并配备风速监测仪。
3.2 吊运实施流程
- 装载作业:地面人员使用真空吸盘吊架取出组件,检查吊具与防摇稳定器,采用四点吊装法固定,确保组件水平偏差≤3°。
- 飞行控制:起飞前执行“三查”——查电池电压 (≥24.5V)、查 GPS 信号 (≥12 颗星)、查风速 (≤10m/s)。采用半自主飞行模式,关键节点由人工确认。
- 精准投放:当无人机到达支架缝隙正上方时,RTK 系统实时反馈位置偏差,配合牵引绳的人工微调,将组件缓慢落入指定位置。地面人员通过牵引绳调整组件姿态,使其缓慢靠近安装位,逐一完成固定。
3.3 安全管控措施
- 气象条件限制:仅在风速≤10m/s 时作业,配备风速监测仪实时监控。
- 载荷监控:连接电子秤传感器(精度±0.5kg),确认载荷符合无人机额定值。
- 应急保障:配置应急保障机型,用于小件物资运输及应急救援,并配备热成像相机。
四、技术优势与效益分析

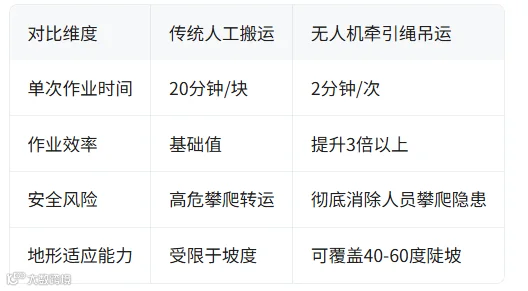

实际项目案例表明,采用该技术的山地光伏项目整体施工进度提速 30%,有效压缩建设周期并节约施工成本。同时,无人机吊运避免了人员踩踏植被,实现了绿色施工。
总结:牵引绳辅助下的无人机精准吊运技术,已成功破解山地光伏支架缝隙安装难题,成为当前光伏施工领域最具性价比的解决方案之一。
