引入无人机技术后,光伏建设项目实现全链条效率跃升。从前期勘测、中期物料运输与安装,到后期运维巡检,整体效率提升 3 至 8 倍,工期缩短超 50%,成本降低约三分之一。
一、勘测设计:效率提升 600%,1 小时完成 3 天工作量
无人机搭载激光雷达(LiDAR)与高精度相机,彻底革新了山地光伏项目的地形测绘模式。
极速建模:基于"AI+ 无人机”的光伏设计平台,可快速完成大面积项目三维建模,效率提升达 600%,1 小时即可完成传统方式 3 天的工作量。
精准设计:利用航拍生成的高精度三维模型,设计人员可实现支架自动化排布与土方量精准计算,大幅减少施工变更风险,从源头规避光伏板错装及重复返工问题。
二、物料运输与吊装:工期压缩 60%,成本降低 30%-50%
在山地、陡坡等复杂地形中,无人机有效解决了传统人背马驮效率低、风险高的核心痛点。
工期大幅缩短:陕西关中项目将原计划 60 天的工期压缩至 20 天;云南普洱茶光互补项目工期直接缩减近半。

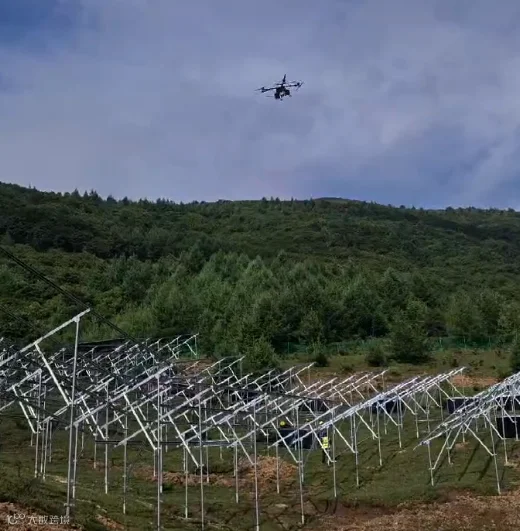

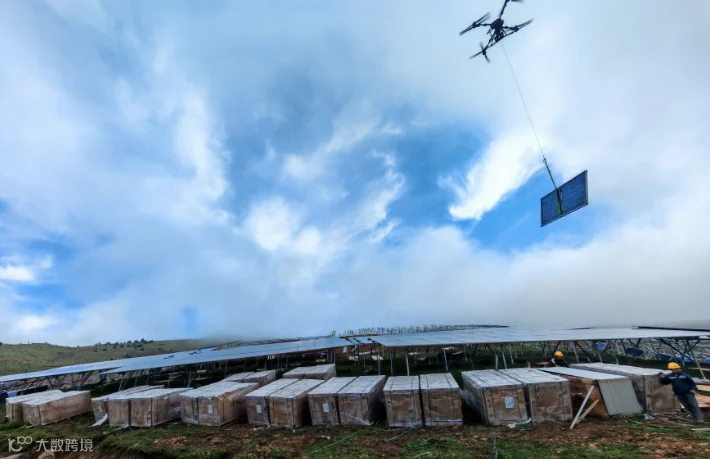

效率成倍增长:单架无人机日均运输组件超 200 块,高峰期日吊装量突破 2500 块,效率较传统方式翻三番。云南墨江项目显示,无人机运输用时较人背马驮缩短 90% 以上。
成本显著降低:以 1 兆瓦工程为例,无人机运输综合成本仅为人工搬运的三分之二,单兆瓦节约成本约 1.59 万元。河北怀来项目团队仅用 9 个月即完成 112 兆瓦并网,大幅压低人力与时间成本。
安全环保双赢:无人机吊装实现“人机分离”,杜绝高空坠落与山体滑坡事故;全程无需修建施工便道,做到零碾压、零开挖,最大限度保护原生植被与地貌。
三、安装施工:毫米级定位,精准吊装
依托北斗厘米级定位系统与防抖吊具,无人机实现了光伏组件的精准化安装。

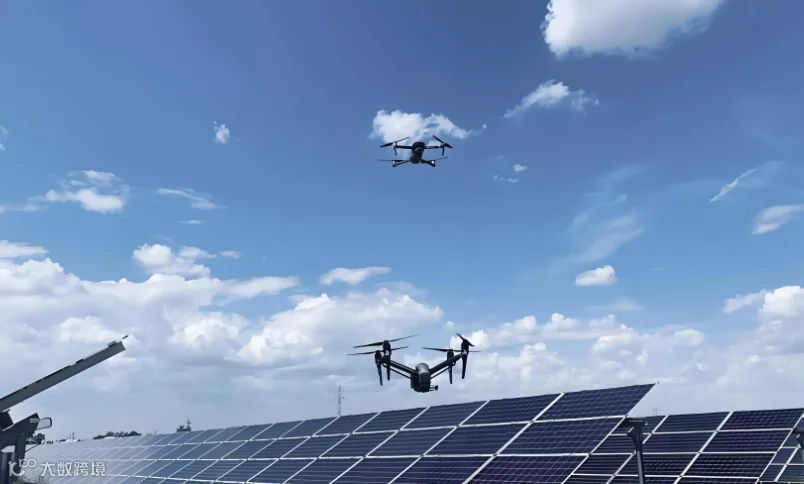

毫米级对位:无人机可稳定悬停于钢架上方,平稳下放组件并一次精准卡入支架卡槽,无需工人登高拖拽调整。
降低损耗:无人机运输避免了人工搬运中的碰撞磕碰,显著提升了光伏组件的完好率。
四、运维巡检:效率提升 30 倍,年省外委费超 450 万元
无人机应用将光伏电站运维从“人工巡检”升级为“智能自动巡检”,效率与精准度双重飞跃。
效率飞跃:搭载高清与红外热成像的无人机,单机日巡检容量达 15MW,效率较人工提高 60% 以上。大港油田四巢联动平台 5 天即可完成全量巡检,效率提升近 30 倍。
智能识别缺陷:AI 算法可自动识别热斑、隐裂、二极管故障等 12 类问题,准确率超 95%。宁夏地区无人机日均出勤 8 次,单日工作量相当于人工半个月。
成本大幅降低:国家电投威宁能源通过自主实施无人机巡检,仅送出线路一项,年节约外委费用约 456 万元。

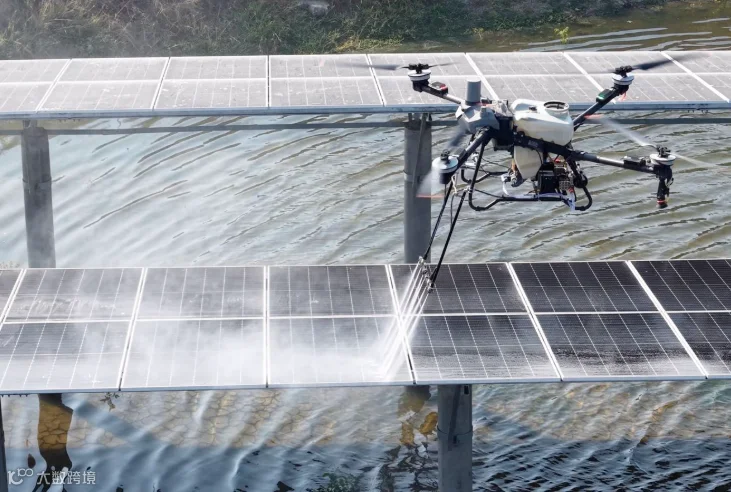

清洗与维护:搭载喷水装置的无人机可进行光伏板清洗,10 台设备 20 天即可完成 1000MW 清洗任务,效率是人工的 8 倍,成本降低 30%。

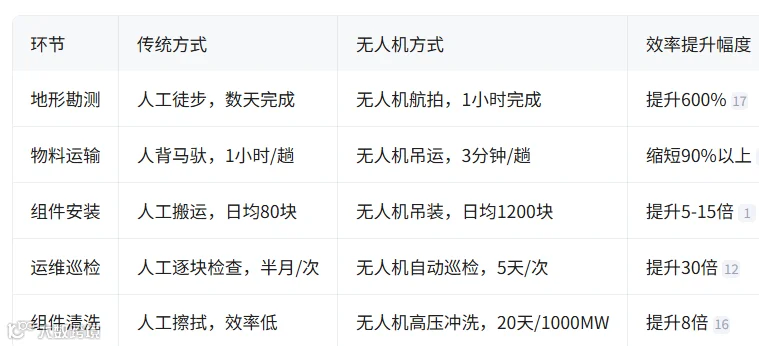

效率提升对比一览
总结:无人机技术已深度融入光伏项目全生命周期,在“勘测 - 运输 - 安装 - 运维”四大核心环节实现效率指数级提升。这不仅大幅缩短工期、降低成本,更从根本上解决了山地光伏施工的安全与环保难题,成为推动光伏产业高质量发展的关键“空中引擎”。
