结论先行:配置"20 名飞手 +2 名备用 +2 名管理”的专业团队,可实现 20 台无人机全天候、高密度集群吊运。理想状态下,单日运输光伏板超 8000 块,综合效率较传统人工提升 10 倍以上,成本降至传统吊车四分之一,且实现全程零植被破坏。
一、专业团队架构与职责
项目管理层(2 人)
项目经理:统筹全局,负责对接业主、监理及空管部门;制定每日作业计划,监控进度并调配资源;通过早晚例会确保信息通畅。
安全与技术主管:监督飞行安全、审批航线、启动应急预案及总检设备状态;每日飞行前对 20 台无人机进行适航抽查,确认电子围栏更新及 RTK 信号正常。
飞控组(20 名飞手 +2 名备用)
实行“人机绑定”责任制,20 名飞手专人专机,确保对性能、航线及故障响应的最优匹配。2 名备用飞手承担三项核心职能:①无缝顶替轮休飞手;②在复杂地形或特殊任务中组成“双人协同”模式(一人操控、一人监控);③高峰期启动额外无人机,提升单日作业量 20% 以上。
排班模式:20 名飞手分两班倒(每班 10 人 +1 名备用),午间轮换,实现全天候 12 小时连续作业,将无人机利用率从 60% 提升至 90% 以上。
二、集群调度系统:20 台无人机的协同大脑
分区作业,流水线运输
将 20 台无人机分为 4 个作业小组(每组 5 架),分区域负责山顶不同卸货点,间距≥100 米以避免干扰。各组起飞时间错开 30 秒,形成“落地卸货 - 抵达上空 - 爬升 - 装载完毕”的空中流水线队列,全程无间隙。
高度分层,航线分离
实施垂直分离策略:重载上升段使用 35-40 米高度层,空载返程段使用 25-30 米高度层。所有航线经运行控制系统(UCS)预先碰撞检测,保持水平间距≥50 米,自动规避冲突。
三、效率提升核心机制

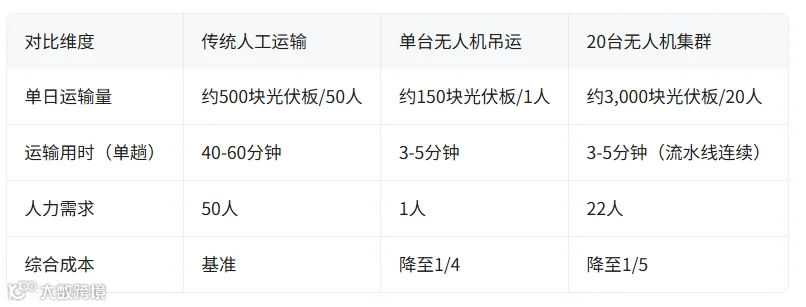

数据驱动下的效率飞跃
人员复用与极速充电:配备快速充电站,电池 15 分钟充满,实现“飞行 - 充电 - 换电”无缝衔接。飞手换班与电池充电同步进行,大幅提升设备利用率。
零等待衔接:装货点与卸货点采用“人停机不停”模式,无人机降落后 30 秒内完成装卸并即刻返航。
灵活补位机制:备用飞手在高峰期启动额外运力或快速替换故障机型,确保整体作业不因单点故障减速。
四、流程化作业:从装载到返航的标准化操作
典型单架次作业流程

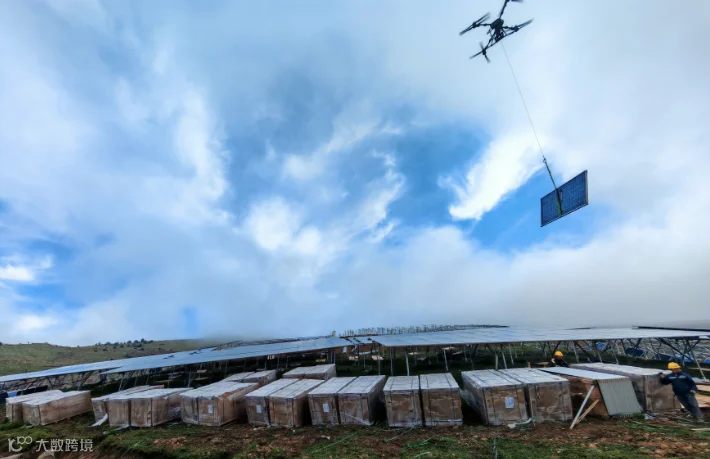

- 装货点挂载(30 秒):地面工人将光伏板(单机载重 80 公斤)挂上挂钩,确认锁扣闭合。
- 爬升与运输(3 分钟):沿规划航线爬升至 35 米高度,飞往山顶指定卸货点。

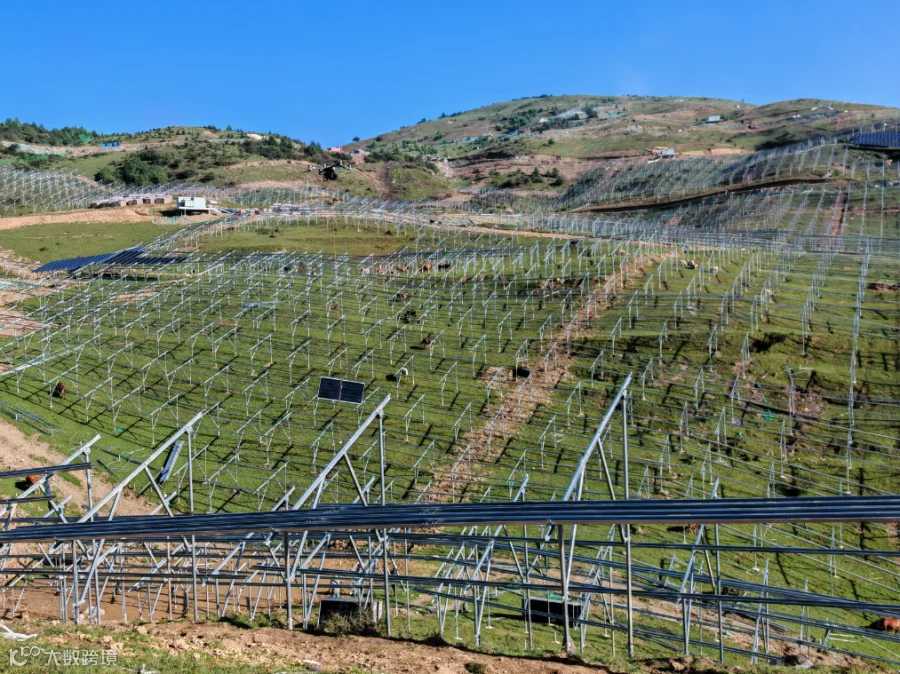

- 精准降落与卸货(30 秒):利用视觉定位系统精准降落,工人卸货并挂回空吊筐。
- 空载返航(2 分钟):下降至 25 米高度层,沿原路返回山脚装货点。
全流程耗时约 6 分钟,单架次日飞行量可达 80-100 架次。
五、合规与安全保障
空域与航线合规
- 每日作业前通过 UCS 系统向空管部门报备计划,确保作业区非禁飞区。
- 预装电子围栏自动避开限制区域,起飞前强制碰撞检测,未通过则无法解锁。
多重安全冗余
- 人员冗余:2 名备用飞手随时待命,突发情况立即顶替。
- 设备冗余:每机配备双电池,单块故障仍可安全返航。
- 应急响应:制定低电量返航、信号丢失悬停、挂载物脱落等预案,并每月演练。
