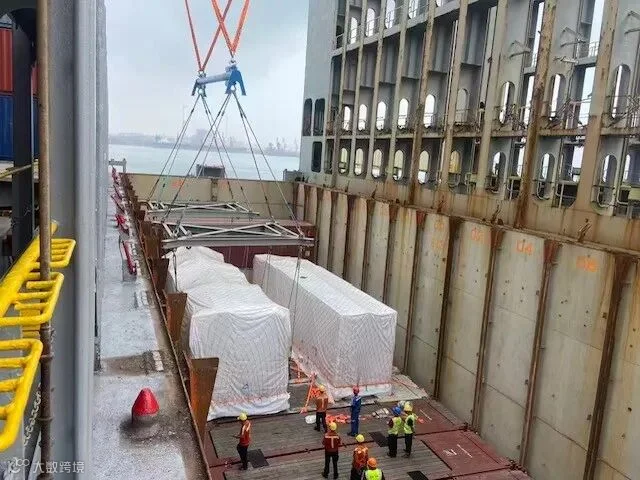

近日,Blue Water Shipping 中国团队顺利完成一批数据中心关键设备的港口集结与装船作业。该批货物共计 56 TEU,已从中国启运发往马来西亚巴生港。
数据中心关键设备通常体积庞大,对装卸安全及运输时效要求极高。本次运输的核心挑战在于货物吊点承载能力有限,常规吊装方式无法满足安全装船标准。
定制 16 点吊装方案分散受力

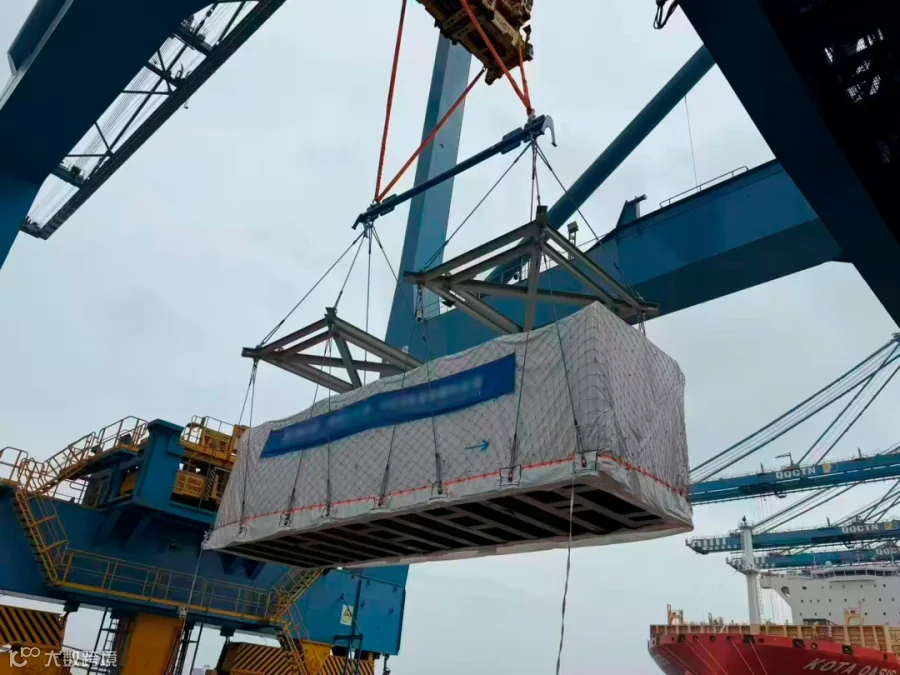

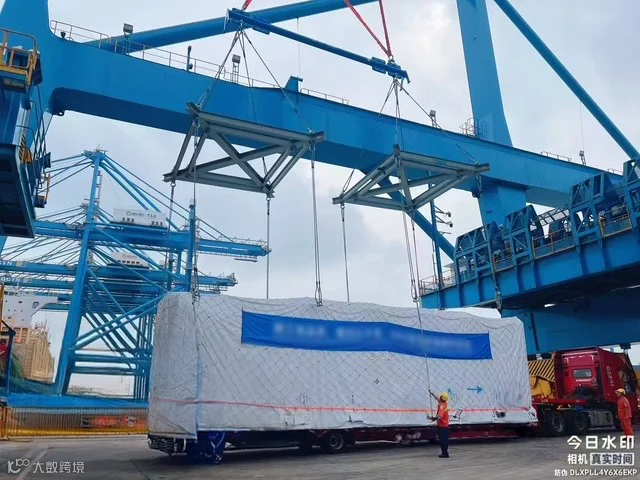

为确保货物在中国装货港顺利装船,客户提供了两套定制吊装框架。Blue Water Shipping 运输工程团队结合货物尺寸、结构特点、重量分布及重心数据,在有限时间内完成了 16 点同步吊装方案设计,并配置相匹配的吊具和吊梁,使整套系统满足港口单钩起吊的作业要求。
全程技术支持与多方协同
鉴于 16 点同步吊装操作较为少见,方案历经多轮技术评估,并根据客户更新的货物重心(COG)数据进行多次优化。Blue Water 项目团队与运输工程团队全程参与,与设备供应商、码头及船公司保持紧密沟通,协调各方技术要求,最终推动方案通过多层审批,为货物顺利装船提供保障。
该方案通过吊梁将 16 个吊点整合至单一吊点,成功适配重吊船的单钩作业条件,从而为客户拓宽了船舶及航期选择范围。
预设替代卸货方案
考虑到中国装货港使用的定制吊装框架无法随货运往巴生港用于卸货,运输工程团队提前制定了由三根吊梁组成的替代卸货方案,并预留充足的净空和承载余量,确保货物在目的港的安全卸船及后续交付。
应对交付延迟与港口拥堵挑战
项目执行期间,团队还需应对货物延迟交付、台风过后港口拥堵等多重挑战。依托与码头和船公司的长期合作关系,Blue Water 中国团队保持每日现场沟通,持续协调船期、舱位及装载安排。通过调整船舶挂港顺序,货物得以优先完成底舱装载,既为整船后续配载创造安全条件,也帮助项目维持了既定交付节奏。
从吊装设计和港口审批,到舱位协调与现场监督,此次装运充分体现了数据中心项目物流对技术工程、供应链协同及全过程管理能力的综合要求。
通过工程团队、项目团队、港口、船公司及客户之间的紧密协作,这批关键设备现已安全装船并启程前往马来西亚,为项目后续建设提供有力支持。
