这段AI视频复原的是
黄河小浪底水利枢纽工程
实现大河截流的现场
1997年10月28日
上午10时
40多辆载重65吨的卡车一字排列
似一条钢铁巨龙驶向截流戗堤
将满车的巨大石块、沙砾石和黏土
一车车倾入龙口
10时28分
黄河小浪底水利枢纽工程胜利截流
奔流不息的黄河水被拦腰截断
从北岸山中的导流洞奔泄而出
全场几千名建设者
和自发前来观看的数万名群众
齐声欢呼
黄河的治理与开发
翻开了新的一页
一座治黄工程的漫长酝酿
黄河素有
“三年两决口,百年一改道”之说
下游地上悬河
长期威胁两岸亿万群众安全
早在20世纪30年代
水利科学家就提出
在河南孟津以上修建一座大水库
经过长期的勘察、研究和论证
最终目光凝聚到了小浪底
位于洛阳以北40公里处的小浪底
地处黄河中游最后一段峡谷的出口处
处在承上启下
控制黄河水沙的关键部位
也是三门峡以下
唯一能取得较大库容的坝址
大坝设计施工咨询会
1955年
第一届全国人大二次会议通过的
新中国第一部江河规划
《关于根治黄河水害和开发
黄河水利的综合规划的决议》
小浪底工程位列黄河治理规划
46座梯级工程的第40级
1976年至1984年
小浪底水利枢纽工程进入规划阶段
1984年
经历了10余种方案的比选
《黄河小浪底水库可行性研究报告》
通过专家审查
1987年
小浪底工程正式批准立项
小浪底建设者们风餐露宿
1991年9月
小浪底水利枢纽前期工程破土开工
在极其困难的条件下
小浪底人风餐露宿、迎难而上
克服重重困难
历时2年7个月
完成道路、输电、营地配套
为主体工程的开工创造了良好条件
主体工程开工典礼现场
1994年9月
小浪底工程正式开工建设
工程依托世界银行10亿美元贷款
实行全球公开招标
是我国首个全方位与国际接轨的
大型水利枢纽工程
创建了与国际接轨并具有中国特色的
大型水利水电工程建设管理模式
此后
来自全国的22支水电施工队伍
上万名工程建设者
汇集小浪底
与51个国家和地区
700多名外籍专家和工程技术人员
共同参与小浪底工程建设
工地一度被称作“水利小联合国”
大坝安全专家组和加拿大国际工程管理咨询公司的专家在施工现场工作
世界级最具挑战性的工程之一
小浪底工程所在地
地层软硬相间、断层纵横交错
地下水丰富、岩体稳定性差
加之水沙条件特殊、工程布置独特、
施工难度大、技术要求高
被国内外专家公认为
世界级最具挑战性的工程之一
进水塔施工现场
小浪底的建设者们
大胆采用新技术、新工艺、
新方法、新材料
攻克了各种技术难题
不仅在不足1平方公里的单薄山体内
开挖出108个洞室
构建起世界上在不良地质条件下
地下洞群布置最密集的水利工程
建成了国内当时
最高、填筑量最大的土石坝
和国内当时最深的
高强度混凝土防渗墙

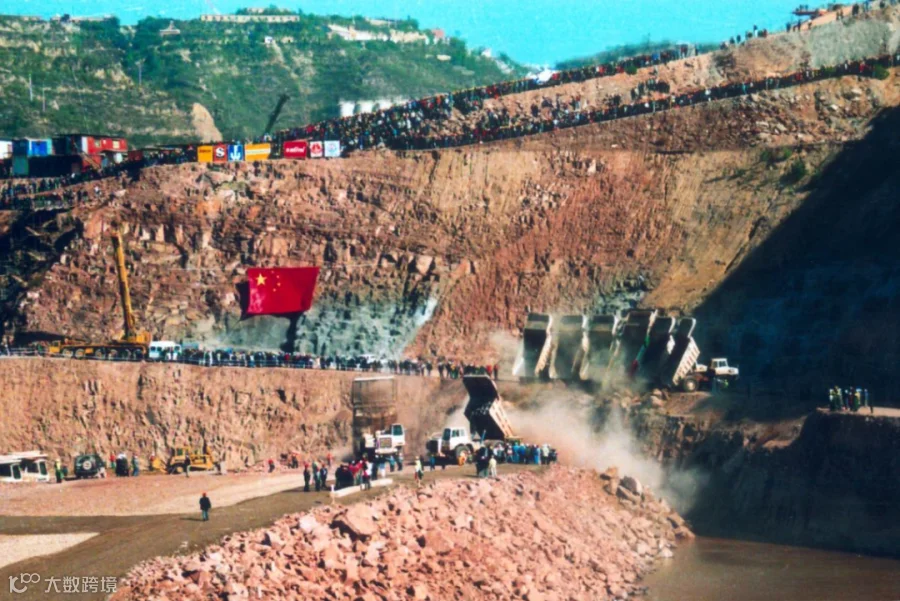

小浪底截流现场
1997年10月20日
小浪底进水口工程实现截流目标
提前10天全部达到设计高程
1997年10月28日
小浪底工程截流成功
2000年初
小浪底首台机组顺利并网发电
2001年底
全部主体工程完工
8年规划,8年设计
11年施工建设
28年的光阴
一座改变黄河治理格局的
关键性控制工程就此诞生
小浪底蓄水运行以来
通过与上中游水库联合调度
黄河下游持续安全度汛
防洪标准由不足60年一遇
提高到近千年一遇
有效保障了两岸人民群众
生命财产安全
2002年7月4日
世界水利史上最大规模的
一次人工原型试验

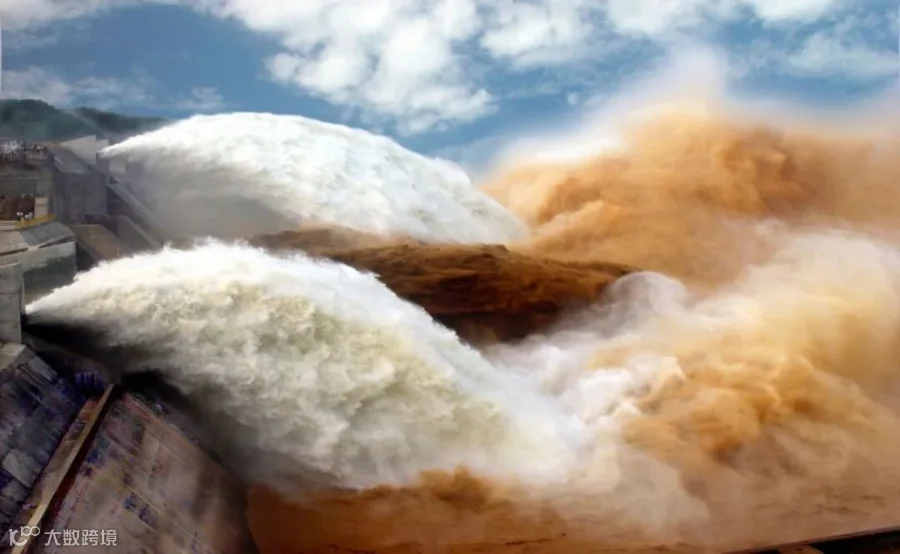

黄河首次调水调沙试验
在小浪底正式开始
过去
人们筑堤防洪
在洪水到来时被动防守
如今
人们依靠工程体系和科学调度
统筹水与沙
主动塑造有利于河道治理的条件
从2002年至今
黄河调水调沙不断完善
从单库调度走向水库群联合调度
从单纯排沙减淤
拓展到防洪、供水、生态等
多目标协同调度
截至2026年汛前
调水调沙已累计输沙入海36.9亿吨
黄河下游主河槽
平均下切3.1米
河道最小过流能力
从不足每秒1800立方米
提升至每秒5000立方米左右
小浪底水利枢纽的出现
改变的不只是黄河水流的方向
更是人们治理黄河的方式
