点击上方小蓝字可以关注大岳咨询
编者按
作者:唐凤池,北京大岳咨询有限责任公司总监。长期从事政府项目全生命周期咨询工作,深度参与各地多个项目的谋划、模式设计与运营落地实践。本文仅代表个人观点,欢迎交流探讨。
👥 项目负责人 · 前期手续办理人员 · 城投平台从业者
📌 2026.7.1上半年资金集中下达期已过,下半年项目推进与审计整改窗口同步开启
⚙️ 本文基于五年规划衔接期的行业运行规律,结合现行政府投资监管规则与政策趋势撰写,相关政策口径、资金安排为实务层面的逻辑推演,具体执行以官方正式发布文件为准。
🏗️很多一线负责项目的同志最近都卡在一个两难里:手上一堆跨五年周期的半截工程,往前推怕踩新规红线被审计追责,停下来怕资金断档烂尾被问责,两头都是压力。
📊 2026过半 站在7月1日回看上半年,一个基本判断明确:资金不缺,但合规门槛在抬高。
💰上半年资金大盘
中央预算内投资7550亿元 · 6月底前基本下达
超长期特别国债(全年)1.3万亿元 · 进度超七成
“两重”建设资金累计6065亿元 / 8000亿元 (76%)
“两新”设备更新累计1851亿元 / 2000亿元 (92%)
地方债发行(上半年)约5.87万亿元
📈 资金面整体充裕,供给节奏靠前
但与此同时,监管信号也在持续收紧。近年中央层面多次通报政绩观偏差典型案例,其中近半数直接涉及续建项目资金违规。钱到了,规矩也紧了。 上半年是“资金下达期”,下半年就是“项目推进期+审计整改期”——过渡期合规管理,现在进入了最关键的执行窗口。
💡 一线感悟:上半年资金集中下达期已过,下半年项目推进与审计整改窗口同步开启。不主动梳理项目台账,错过的不只是资金窗口,更是整改窗口。
📌 政策逻辑拆解·📌 核心概念纠偏·📌 上半年资金盘点·📌 高频违规风险·📌 三类项目实操·📌 全流程审计红线
一、政策底层逻辑拆解

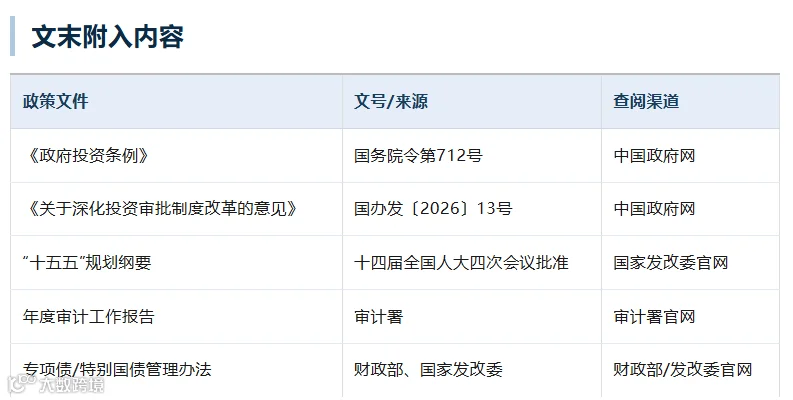

判断过渡期项目管理规则,遵循五层效力文件逐层对照。
很多同志问:新规到底管不管在建项目?核心法理原则就一句话——法不溯及既往。
上位法律
:《政府投资条例》(国务院令第712号)、《预算法》,全周期通用。
国务院纲领文件
:国办发〔2026〕13号(2026年4月8日成文),十五五投资监管顶层规则。
部委执行文件
:专项债、超长期特别国债、中央预算内资金管理办法。
行业配套文件
:水网、地下管网、算力等专项规划。
监管通报
:近年审计工作报告点名三类典型违规,近期通报多起政绩观偏差案例。
⚡ 核心条款
对应由政府采取直接投资、资本金注入方式投资和实质性承担偿还责任的项目,严禁通过国有企业等以企业投资项目核准或备案形式规避政府投资项目审批。
实行政府投资项目决策终身负责制,对违规决策造成重大损失、恶劣影响的领导人员和直接责任人员要严肃追究责任。
加强对重点地区和重点领域政府投资项目的提级论证管理,防范地方政府债务风险。
二、核心概念纠偏+权威定义
(一)跨周期续建项目
十四五期间完成立项、可研、初步设计批复,已开工并形成实物工程量,建设周期跨越2026—2030十五五规划期,尚未竣工交付的政府投资、准经营性基建项目。
(二)新规溯及力核心界定
✅ 已开工、形成实物工作量的续建项目,新政不溯及既往
原有合规批复文件持续有效,不得强制全部重新立项、重新编制可研。
⚠️ 两类情形例外,必须对标十五五新规整改调整:
① 项目发生重大变更(建设规模、总投资、核心建设内容、建设地点、建设模式、资金来源性质发生重大调整);
② 需新增申报十五五周期超长期特别国债、专项债等新资金渠道。
一句话总结:不变更、不申新钱,老手续照用;要变更、要申新钱,必须对标新规补手续。
📌 刚性提示:未纳入本级十五五重大建设项目规划、未进入国家重大建设项目库十五五滚动清单的项目,无法申报十五五周期中央财政资金,入库是申报前提。
三、2026年上半年资金大盘
(数据截至2026年7月1日)
🏦 超长期特别国债 · 1.3万亿元
“两重”建设
:8000亿元,已安排6065亿元(76%),第二批清单2168亿元支持336个重大项目。
设备更新
:2000亿元,累计安排1851亿元(92%),支持16个领域超6700个项目。
发行节奏
:4月下旬至10月中旬,20/30/50年期,首期50年期已成功发行。
🏛️ 中央预算内投资 · 7550亿元
6月底前基本下达完毕,提前批已安排超750亿元,支持城市更新、水利、生态等673个项目。
📊 地方政府专项债
上半年发行新增专项债约2.07万亿元(全年拟发行4.4万亿元)。
🔑 关键判断:上半年是“资金集中下达期”,下半年核心任务不再是“等钱”,而是 “花钱”——把资金转化为实物工作量,同时守住合规底线。
四、过渡期高频违规风险警示
以下案例为公开通报典型场景的整合提炼,代表监管重点打击方向。
风险一 套取重点领域财政资金,投向非支持范围的形象工程
将本应投向“两重”“两新”的专项资金套取用于景观工程等无效低效项目。
⚠️ 警示:超长期特别国债、专项债均有严格投向负面清单,严禁挪用、套取、擅自调整用途。
风险二 利用融资平台违规新增隐性债务,以垫资名义掩盖政府兜底
通过虚构合同、虚增资产融资实施公益性项目,或远期回购承诺兜底。
⚠️ 警示:续建项目通过平台垫资、远期回购承诺补齐资金缺口,同样定性新增隐性债务。
风险三 财政收入造假,资金循环空转
利用国有企业自有资金循环空转虚增财政收入,属于政绩观偏差。
⚠️ 与“先开工后补手续、先垫资后找钱”同源,是监管重点整治方向。
这一系列通报释放的信号非常明确:上半年资金集中下达之后,下半年的主基调是严管资金使用、严查违规行为。跨周期续建项目正是资金密集、周期交错、最容易出现合规漏洞的领域。
五、三类项目分层实操
按纯公益、准经营、经营性分类,匹配审批规则与资金接续渠道。
🌱 纯公益性续建项目
审批规则:无重大变更,十四五批复持续有效。
资金渠道:中央预算内投资、超长期特别国债。
拼盘规则:十四五剩余资金优先用完,缺口申报十五五资金。
⚠️ 特别提醒:超长期特别国债与中央预算内投资同属中央财政无偿资金,同一建设内容、同一标段不可同时申报。物理分割独立标段以属地细则为准,申报前务必沟通确认。
⚖️ 准经营性续建项目
审批规则:新增专项债或调整收费方案,需更新可研收益平衡方案。
资金渠道:原有专项债接续、十五五新增专项债、特别国债配套设备改造。
拼盘规则:新增专项债收益测算须符合财政部常态化要求(全周期本息覆盖≥1.1倍)。
🏢 经营性续建项目
审批规则:企业自主投资,备案/核准文件长期有效。
拼盘规则:主体工程不得使用政府专项债、超长期特别国债;配套公益性基础设施可依规申报。
六、当前判断与工作重心
📌 上半年 资金到位快,合规同步升级
📌 下半年 项目推进 + 审计整改 双期叠加
三个确定性:
资金面充裕
:4.4万亿专项债、8000亿“两重”剩余额度、8000亿政策性金融工具持续投放。
监管面从严
:审计将跟进重点资金使用情况,跨周期续建项目是审计重点。
时间面紧迫
:三季度施工黄金期,四季度审计整改+年度考核同步启动。
当前核心任务排序
全域续建项目台账梳理
— 搞清楚家底
变更手续补办
— 存在重大变更未审批的立即启动
资金接续方案论证
— 提前论证、提前申报
七、基层落地全流程步骤
步骤1:全域续建项目台账梳理(7月必须完成)
《跨周期续建项目台账模板核心字段清单》
① 项目名称
② 十四五批复文号
③ 资金来源及已到位
④ 已完成投资额
⑤ 剩余建设内容
⑥ 是否重大变更
⑦ 是否新增财政资金
⑧ 是否纳入十五五库
⑨ 资金拼盘方案
⑩ 变更手续状态
步骤2:区分两类情形
情形A — 无变更、不申新钱:留存批复,合规说明存档。
情形B — 有变更/申新钱:评估→编报告→报批→变更批复完成后方可申报新资金。
📐 10%阈值两层区分
① 可研→初设概算超10%:需重报可研;
② 施工期概算调增超10%:报批概算调整,无需重编可研。
步骤3:新旧资金拼盘风险前置论证
核对十四五剩余资金拨付期限,预判断档节点
拆分标段,实现新旧财政资金分区域隔离
对接政策性银行,锁定过渡期配套贷款
八、全流程审计红线+负面清单
🔴 项目储备与申报阶段
红线1:隐瞒变更、沿用过期材料申报 → 资金驳回,移出储备库
红线2:多头申报,同一标段叠加冲突资金 → 资金收回,削减额度
🔴 建设与资金拨付阶段
红线3:重大变更未批先建 → 超概算部分不予拨付
红线4:套取挪用专项财政资金 → 公开通报,严肃追责
红线5:新旧资金混用,标段未隔离 → 限期整改
🔴 竣工绩效审计阶段
红线6:未纳入十五五台账,无合规留存材料 → 竣工不予验收
红线7:借续建名义新增隐性债务 → 严肃追责,通报全省
⚠️ 续建项目通过平台垫资、远期回购承诺补齐资金缺口,同样定性新增隐性债务。
📂 审计现场常备备查资料清单
① 十四五全套批复文件
② 开工证明及实物工程量佐证
③ 十四五资金到位及支出台账
④ 变更申请+批复+新旧方案对比
⑤ 新资金申报材料+批复+拨付凭证
⑥ 资金分标段隔离财务台账
⑦ 十五五重大项目库入库截图
📌 一句话核心提醒
上半年资金到位,下半年审计跟进。现在不补手续,年底就是被动挨板子。
📊 关键数据速览 (2026.7.1)
十五五规划 7万余字,18篇62章
109项重大工程 新质生产力28项等
特别国债 1.3万亿,8000亿“两重”
两重进度 6065亿 (76%)
设备更新 1851亿 (92%)
中央预算内 7550亿,已下达
地方债 上半年5.87万亿
专项债底线 本息覆盖≥1.1倍
📎 免责声明
本文仅为政策逻辑梳理与实务方法交流,不构成任何项目投融资决策、合规认定及行政操作依据。各地项目实施须严格结合属地政策、履行法定审批程序、严守地方政府债务纪律与审计监管要求。各地存在省级差异化实施细则,跨周期项目办理前建议提前与本级发改投资科、财政债务科预沟通。文中相关数据、政策解读仅供内部业务交流,不替代省级主管部门正式文件。文中风险案例均来源于官方公开通报的共性问题提炼,具体案件细节以官方通报原文为准。
