作者|阿凯聊出海
导读
美国数据中心用电量到2028年可能达到325—580TWh;美国开发商计划026年新增24GW公用事业级电池储能;加拿大则投入20亿加元建设主权人工智能算力体系。
市场需求没有问题。
真正的问题是,中国企业还能不能继续按照过去的方式,把设备生产出来、取得认证、找到代理商,然后直接卖到北美。
答案正在发生变化。
中国电力、算力和储能产业进入北美,已经不只是产品出口问题,而是供应链来源、股权控制、软件权限、数据治理、税收优惠、本地制造和长期责任共同构成的产业准入问题。
美国和加拿大,也不再只是两个市场规模不同、规则大致相同的国家。
一个正在强化本土制造和供应链安全,一个正在强调加拿大治理、本地经济贡献和主权算力。
企业真正需要判断的,不只是“去美国还是去加拿大”,而是:
哪些产品可以直接进入?
哪些业务必须在北美重新设计?
哪些软件和控制权限不能继续留在中国后台?
加拿大能不能成为第一站,又为什么不能被当作进入美国的转口通道?
一、电力、算力和储能,已经变成同一条产业链
过去,做变压器的卖变压器,做储能的卖电池,做服务器的卖服务器,做液冷的卖液冷。
但在AI数据中心项目中,这些产品正在被组合成同一套基础设施。
一个大型AI数据中心,通常同时涉及:
电网接入、变电站和输电线路;
变压器、开关柜、母线和配电系统;
UPS(Uninterruptible Power Supply,不间断电源);
BESS(Battery Energy Storage System,电池储能系统);
备用发电、微电网和能源管理系统;
GPU服务器、高速网络、机柜和液冷系统;
消防、网络安全、保险和长期运维。
所以,客户现在购买的并不只是设备。
客户真正购买的是一套能够取得电力、完成建设、通过审批、获得保险、稳定运行,并在十年以后仍然有人负责的基础设施能力。
这也是为什么,AI热潮带来的不仅是芯片和服务器订单,也在同时推高变压器、开关设备、液冷、储能、天然气发电和电网扩建需求。
二、中国企业为什么有能力出海?
先看中国自身的产业基础。
截至2025年上半年,中国新型储能装机规模约为9500万千瓦,也就是约95GW,五年增长接近30倍。国家能源局还提出,到2027年,全国新型储能装机规模达到1.8亿千瓦以上。
电池制造的优势更加明显。
国际能源署数据显示,2025年全球锂离子电池名义产能已经超过4TWh,中国生产了全球超过80%的电池电芯;正极活性材料约85%、负极活性材料超过90%的全球产量也集中在中国。
在价格方面,2024年中国电池平均价格下降接近30%,比欧洲低30%以上,比北美低20%以上。
这些数字解释了中国企业为什么有能力进入全球市场:
制造规模大;
产业链完整;
产品更新速度快;
交付能力强;
系统集成经验丰富;
成本明显低于北美。
但它也解释了为什么美国和加拿大开始提高准入门槛。
当一个国家掌握全球80%以上的电池电芯生产,并在储能、电力电子、逆变器和大型电气设备领域形成完整产业链时,北美不会再把这些产品只当成普通进口商品。
它们会被纳入能源安全、产业安全和关键基础设施控制的判断范围。
三、北美需求到底有多大?
美国能源部公布的数据表明,美国数据中心用电量从2014年的58TWh,上升到2023年的176TWh,占美国全国用电量约4.4%。
到2028年,这一数字预计可能达到325—580TWh,占全国用电量的6.7%—12%。
需要注意的是,325TWh和580TWh不是2026年与2028年的两个节点,而是对2028年低情景和高情景的预测区间。

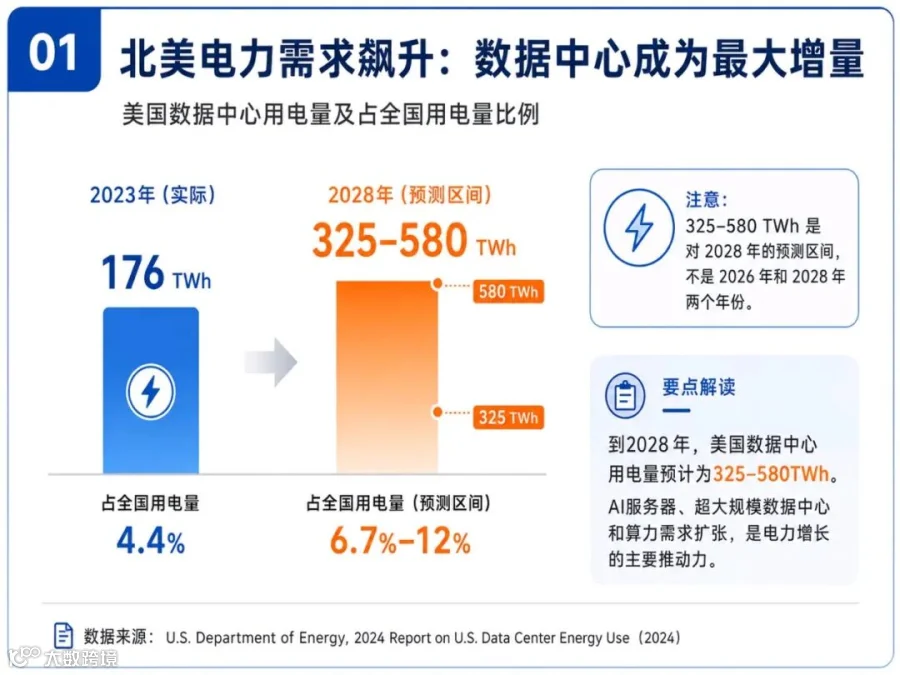

图1|美国数据中心用电量:2023年176TWh,2028年预计为325—580TWh
580TWh是什么概念?
加拿大2025年所有来源的发电量合计为625.2TWh,同比增长2.6%;可供消费的电量为618.3TWh。
也就是说,美国数据中心2028年用电量的高情景预测,已经接近加拿大当前一整年的全国发电量。
这并不意味着美国数据中心真的要使用“一个加拿大”的电力,而是说明AI算力扩张已经大到足以改变整个北美电力市场的规划逻辑。
电力不再只是数据中心的成本项。
它正在成为决定项目能不能启动、什么时候启动、能建设多大规模的核心资产。

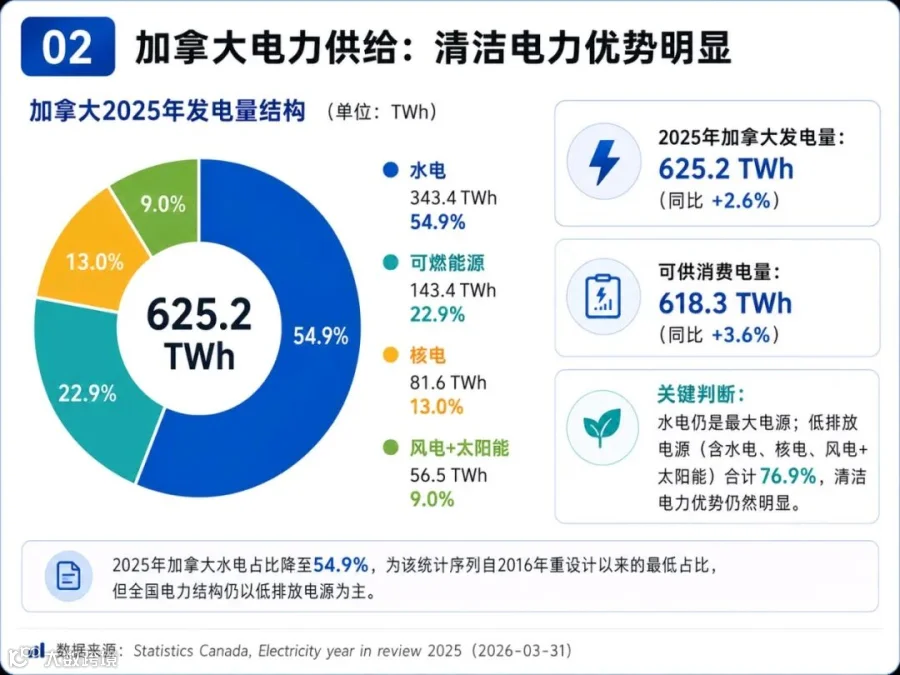

图2|加拿大2025年全国发电量625.2TWh,电力结构以水电、核电等低排放电源为重要基础
四、美国市场最大,但机会正在被政策重新分配
美国仍然是全球最重要的数据中心、电力设备和储能市场之一。
美国能源信息署数据显示,2025年美国新增约15GW公用事业级电池储能,创下历史纪录;开发商计划在2026年再新增24GW。
Texas所在的ERCOT电力市场,电池储能规模预计可能从2025年的约15GW,上升到2027年底的37GW,两年增加22GW。
相比之下,安大略省通过E-LT1和LT1两轮采购取得的储能容量合计约2664MW,其中E-LT1为880MW,LT1为1784MW。
美国2026年一年的计划新增量,就约为安省这两轮采购总量的九倍。

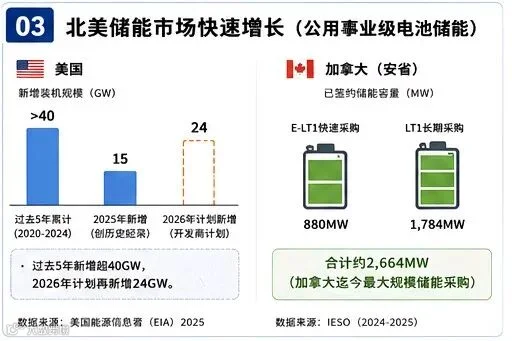

图3|美国和加拿大储能市场:美国适合规模化,加拿大适合建立北美项目能力
问题是,市场越大,不代表中国企业越容易进入。
美国正在通过关税、税收抵免、本地制造要求、出口管制和供应链安全,把市场划分为不同层级。
完全私营的工商业项目;
申请清洁能源税收抵免的项目;
接受联邦财政支持的基础设施项目;
公共事业和政府采购项目;
涉及敏感数据或关键基础设施的项目。
这些市场使用的准入标准并不相同。
中国企业不能再用一套产品、一份认证和一个价格覆盖整个美国市场。
五、25%的关税,可能还不是最重要的门槛

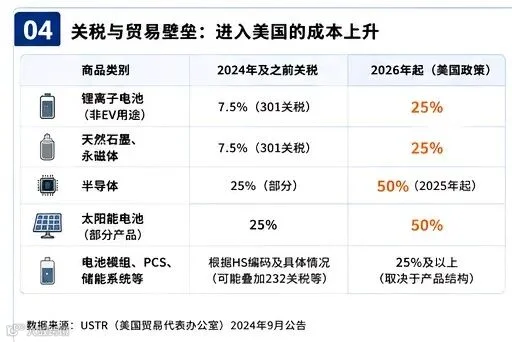

美国已经决定,自2026年起,将中国非电动汽车用途锂离子电池的Section 301附加关税税率提高至25%。
天然石墨相关税率也提高至25%;部分太阳能电池和半导体产品的税率则提高至50%。
这意味着,中国储能系统进入美国时,不能只计算整柜设备的出厂价。
企业需要分别确认:
电芯和电池模组的HS编码;
PCS(Power Conversion System,储能变流器)和变压器的分类;
钢、铝、铜等材料的关税安排;
产品原产地;
普通进口税和Section 301附加税;
是否存在反倾销、反补贴或其他贸易措施。
一套中国设备在出厂环节便宜20%,并不代表到达美国项目现场以后仍然便宜20%。
图4|进入美国不能只看出厂价,关税、材料和产品结构会重新计算到岸成本
但比关税更重要的,是项目能否取得税收优惠。
美国财政部和国税局在2026年发布PFE(Prohibited Foreign Entity,受限制外国实体)相关执行指引。
对于部分清洁能源税收抵免,如果项目取得了来自受限制外国实体、达到法定标准的“物质支持”,可能影响相关税收优惠资格。
这会产生一个很现实的结果:
中国电池并不一定被禁止销售。
但如果使用中国电池会让项目损失税收抵免,开发商、投资机构和银行就可能在采购阶段排除相关设备。
北美项目方计算的不是单纯的设备价格,而是:
设备价格;
关税和运输;
税收抵免;
融资成本;
保险成本;
长期质保;
供应链替换风险。
所以,中国储能企业在美国最大的竞争对手,不一定是另一家电池公司。
可能是项目的税务模型。

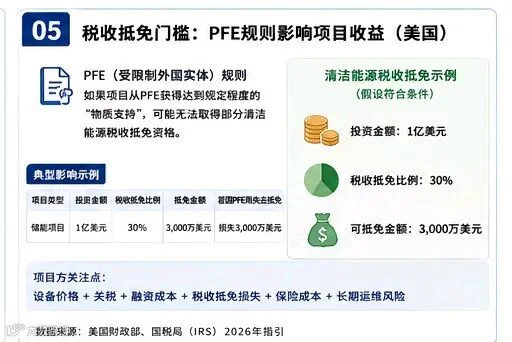

图5|PFE规则的核心影响:设备可以销售,不代表项目仍能保持原有税收收益
六、接受联邦资金的项目,还要看美国制造要求
BABA(Build America, Buy America,美国制造采购要求)适用于2022年5月14日之后获得联邦财政支持的相关公共基础设施项目。
其基本方向是:项目中使用的钢铁、制造产品和建筑材料,需要满足美国生产或制造要求,除非取得适用豁免。
所以,“产品能够进口美国”和“产品能够进入所有美国项目”,是两件不同的事情。
中国企业更现实的美国切入口,通常是:
完全私营的数据中心项目;
普通工商业配电;
表后储能;
微电网;
模块化电力舱;
机柜、母线和热管理设备;
通过美国OEM或本地组装进入的零部件。
难度更高的则包括:
接受联邦资金的公共项目;
公用事业核心电网设备;
政府采购;
军工、政府和敏感数据中心;
带中国云后台或境外远程控制的系统。
这也是为什么,美国市场不能只按产品类别来划分,还要按照客户资金来源和应用场景来划分。
七、算力出海最大的误区:在加拿大设立公司,不等于可以自由取得美国GPU
算力产业至少要拆成四层。
第一层,是GPU、服务器和高速交换设备;
第二层,是云平台、网络和数据控制;
第三层,是供配电、UPS、液冷、机柜和模块化机房;
第四层,是土地、电力接入、数据中心建设和长期运营。
这四层的监管敏感度完全不同。
美国商务部工业与安全局BIS在2026年5月发布的指引中再次明确:
对于部分受控先进计算产品,即使接收企业位于中国以外,只要该企业总部位于美国出口管制Country Group D:5国家,或者其最终母公司位于相关国家,仍然可能需要出口许可证。
这意味着:
一家由中国企业最终控制的加拿大公司,并不会因为注册地点在加拿大,就自动获得先进美国GPU的自由采购资格。
供应商和监管机构仍然可能核查:
最终受益所有人;
最终母公司所在地;
芯片最终用途;
实际部署地点;
算力服务对象;
是否存在再出口或转移风险。
因此,“在加拿大成立公司,再采购GPU建设算力中心”,首先是出口管制和公司治理问题,然后才是选址和融资问题。
对中国企业而言,更现实的算力出海方向,往往不是直接控制GPU和客户数据,而是参与:
数据中心供配电;
UPS和BESS;
液冷和CDU(Coolant Distribution Unit,冷却液分配单元);
机柜和母线;
模块化数据中心;
热回收;
不接触客户数据的能源优化系统;
本地EPC(Engineering, Procurement and Construction,设计、采购与施工)和运维。
这些环节同样有很大的商业空间,但敏感度低于芯片、核心网络和数据控制层。
八、加拿大市场规模较小,但正在用真金白银建设算力和储能
加拿大2025年全国发电量为625.2TWh。
加拿大的优势不是电力无限,而是水电、核电、风电等低排放电源构成了较好的清洁电力基础。
但随着AI数据中心、制造业、电气化和人口增长,加拿大电力同样正在变得紧张。
安大略省IESO在2026年高需求情景中预计,商业数据中心年用电量可能从2027年的4.5TWh,上升到2050年的28.4TWh,增加约24TWh,增幅达到532%。
需要强调的是,这是IESO的高需求情景,不是已经确定会发生的单一预测结果。
它反映的是:如果数据中心投资持续加速,安省电网需要提前为一个新的大型用电板块做准备。
加拿大联邦政府也已经投入20亿加元,建设加拿大主权AI算力体系。
其中:
AI Compute Access Fund(人工智能算力获取基金)规模最高3亿加元,用于帮助加拿大中小企业获得算力资源;当前一轮申请已经关闭。
AI Sovereign Compute Infrastructure Program(人工智能主权算力基础设施计划)拟提供约8.9亿加元,用于支持大型算力系统的设计、建设和持续运营。
加拿大2026年国家人工智能战略进一步提出,要建设具有韧性、可持续、并处于加拿大治理之下的主权算力基础设施。
“加拿大治理”是其中最值得出海企业关注的词。
它意味着,加拿大并不是简单排斥外国设备,而是会越来越关心:
数据存在哪里;
谁拥有管理员权限;
系统能否脱离境外服务器独立运行;
外国母公司能否远程改变系统;
加拿大客户能否控制日志、数据和软件升级;
项目为加拿大带来多少投资、就业和供应链能力。

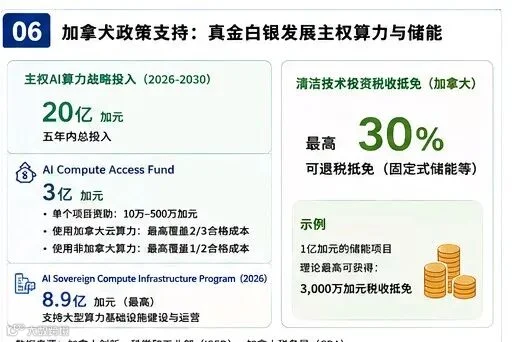

图6|加拿大通过20亿加元主权算力投入和最高30%的清洁技术税收抵免推动本土基础设施
九、加拿大储能有政策支持,但本地化要求也在提高
加拿大Clean Technology Investment Tax Credit(清洁技术投资税收抵免)可以为符合条件、在加拿大使用的清洁技术资产提供最高30%的可退税抵免。
符合条件的资产包括部分固定式储能设备。
这意味着,加拿大储能项目不仅靠电价和容量收益,也可以通过税收抵免改善项目经济性。
但加拿大政府已经在2026年就清洁技术和清洁电力税收抵免引入本土内容要求展开咨询。
与此同时,加拿大联邦政府的Buy Canadian政策也开始扩大适用范围。
自2026年6月15日起,相关加拿大供应商和加拿大内容优先政策,适用于发布于该日期之后、价值500万加元及以上的联邦战略采购。
这不等于所有加拿大商业项目都必须购买加拿大产品。
但它反映出一个明确方向:
加拿大市场也正在从“产品符合标准即可销售”,逐步转向“产品合规+加拿大经济贡献”。
未来更有竞争力的企业,可能不是简单把设备进口到加拿大,而是能够形成:
加拿大销售和合同主体;
加拿大认证;
本地工程和安装;
本地组装或部分制造;
加拿大员工和售后;
本地备件;
加拿大数据和软件治理;
加拿大供应链采购。
十、加拿大不是一个统一市场:安省、阿省和卑诗省逻辑不同
中国企业进入加拿大,不能只说“进入加拿大市场”。
因为加拿大电力市场主要按省运行,不同省的电力结构、接入机制和项目商业模式差异很大。
安大略省:适合综合型项目
安省有核电基础、成熟工商业市场和持续增长的数据中心需求。
适合的方向包括:
BESS;
AIDC(Artificial Intelligence Data Centre,人工智能数据中心)与储能结合;
数据中心供配电;
工商业储能;
模块化数据中心;
电力设备本地展示和验证。
但土地附近有输电线,不代表项目已经取得电力。
一份初步容量函,也不等于完成系统影响评估、配电公司审批、消防许可和项目并网。
阿尔伯塔省:需求极大,但接入竞争激烈
AESO在2025年披露的申请池中,曾有29项数据中心申请,合计负荷达到16229MW。
而阿省2024年冬季峰值负荷约为12384MW。
也就是说,申请中的数据中心负荷规模,一度超过整个阿省电网峰值负荷。
AESO因此设立了1200MW的大型负荷临时接入上限。
目前该1200MW额度已分配给两个项目:一个970MW项目和一个230MW数据中心项目。
这说明,阿省并不缺数据中心意向项目,真正稀缺的是可以被电网可靠承接的负荷额度。
卑诗省:清洁电力需要竞争取得
BC Hydro在2026年针对AI和数据中心启动竞争性电力分配。
本轮共收到15份申请,申请总负荷接近800MW,BC Hydro预计在2026年9月通知成功申请者。
这意味着,卑诗省的清洁电力也不再是“先申请先获得”。
项目需要比较:
经济贡献;
就业;
数据主权;
负荷可中断性;
电网影响;
项目准备程度。

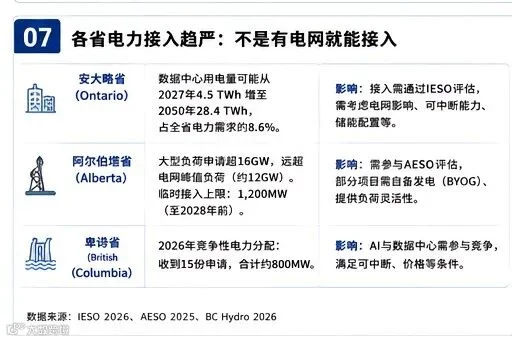

图7|加拿大各省电力接入:安省看系统容量,阿省看大型负荷可靠性,卑诗省进入竞争性分配
这些数字共同说明了一件事:
市场上宣布的项目规模,和真正能够取得电力、完成并网的项目规模,是两回事。
十一、加拿大可以成为第一站,但不能成为“洗产地”的跳板
不少企业看到美国关税和供应链限制提高以后,会自然想到:
先把设备运到加拿大,在加拿大成立公司、换包装或完成简单组装,再进入美国。
这条路径存在明显风险。
因为美国判断产品和项目时,不只看发货地址,还会看:
产品是否发生实质性转型;
核心部件原产地;
最终受益所有人;
最终母公司;
软件和技术控制权;
是否依赖受限制供应链;
是否使用联邦资金;
是否申请相关税收抵免。
所以,在加拿大设立公司或者进行简单组装,通常不能自动改变Section 301关税、PFE判断、BABA要求和先进芯片出口管制结果。
加拿大真正有价值的地方,不是帮助企业绕过美国规则。
而是帮助企业建立真实的北美能力:
加拿大认证;
本地进口和税务主体;
本地工程设计;
加拿大EPC和安装团队;
消防审批经验;
产品责任保险;
本地售后和备件;
加拿大数据和软件治理;
可以被美国客户接受的北美项目记录。
当这些能力真正建立起来以后,企业进入美国时,商业身份才会发生变化。
它不再只是一个从中国发货的制造商,而是一个能够在北美承担项目责任的经营主体。
十二、不同产业,应该选择不同进入顺序
电力设备:加拿大优先,美国分层进入
变压器、开关柜、UPS、母线、PDU(Power Distribution Unit,电源分配单元)、预制电力舱等产品,可以优先在加拿大完成:
适用认证;
北美电压和频率适配;
加拿大工程设计;
安装和调试;
产品责任保险;
备件和售后。
之后再通过美国OEM、本地组装、私营数据中心和工商业项目进入美国。
不建议一开始就以美国公共事业、联邦资金和政府采购项目作为主要目标。
储能:加拿大验证,美国放量
加拿大储能市场规模小于美国,但更适合建立:
UL 9540系统认证;
UL 9540A热失控测试资料;
消防审批经验;
本地EPC合作;
保险和长期质保结构;
实际运行记录。
完成这些以后,再根据美国关税、PFE和本地内容规则,设计专门的美国版供应链。
算力:优先做基础设施,不要先碰最敏感控制层
中国企业在北美算力产业中,更现实的切入口是:
供配电;
UPS;
BESS;
液冷;
模块化机房;
微电网;
机柜;
热回收;
本地EPC和运维。
需要谨慎进入的领域包括:
先进GPU采购;
政府主权算力;
敏感行业云服务;
核心网络;
涉及大量个人或政府数据的平台;
由中国母公司保留远程控制权限的系统。

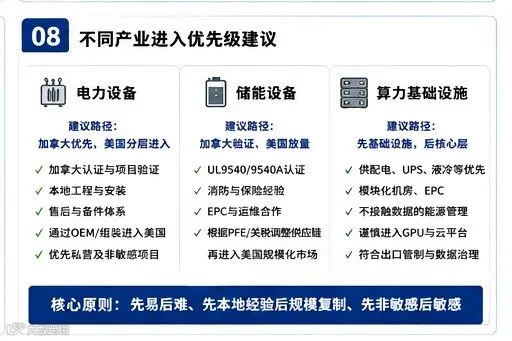

图8|电力、储能和算力出海优先级:先低敏感硬件,再系统设备,最后处理数据与控制层
十三、企业进入北美前,至少要算清六笔账

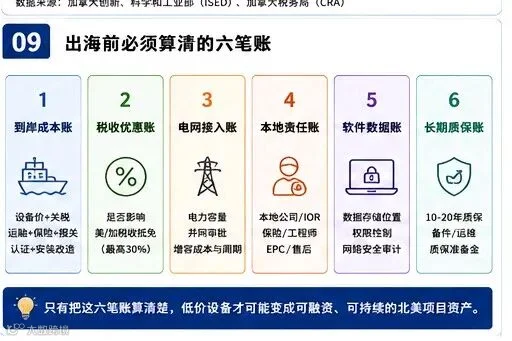

图9|出海北美必须算清的六笔账
第一笔:设备到岸成本
不能只看中国出厂价。
还要加入关税、运输、保险、报关、仓储、认证、产品改造和本地安装。
第二笔:税收优惠账
设备价格低,不代表项目总成本低。
如果设备来源导致项目无法取得美国清洁能源税收优惠,或者不符合加拿大税收抵免和公共采购要求,价格优势可能被完全抵消。
第三笔:电网接入账
土地上有输电线,不代表项目能够取得所需容量。
需要分别确认:
可用负荷容量;
可回送容量;
接入电压;
系统升级;
并网时间;
系统影响评估;
电网扩建成本。
第四笔:本地责任账
包括:
加拿大或美国合同主体;
IOR(Importer of Record,进口记录主体或进口责任主体);
GST/HST;
Payroll;
工程师;
EPC;
产品责任保险;
消防和售后。
加拿大商业进口主体通常需要Business Number(BN,商业号码)、进口项目账户,并通过CARM系统处理相关进口申报和税费责任。
第五笔:软件和数据账
带远程运维、云平台、固件升级和数据采集功能的产品,需要提前明确:
服务器位置;
客户数据归属;
管理员权限;
日志保存;
远程访问;
固件更新;
系统在失去中国后台连接后能否独立运行。
第六笔:长期质保账
电力和储能设备不是一次性交付产品。
项目可能要求十年、十五年甚至二十年的性能和服务承诺。
没有本地备件、技术人员、保险和质保准备,低报价只是把风险推迟到了未来。
结语
中国电力、算力和储能产业进入北美,最大的机会来自同一个变化:
AI正在把电力变成新的稀缺资源。
美国数据中心用电量到2028年可能达到325—580TWh。
美国开发商计划在2026年新增24GW公用事业级电池储能。
安省高需求情景下,数据中心年用电量到2050年可能达到28.4TWh。
阿省曾经收到超过16GW的数据中心负荷申请,但临时接入额度只有1.2GW。
卑诗省一轮AI和数据中心电力申请,也已经接近800MW。
加拿大联邦政府则投入20亿加元,建设主权AI算力体系。
这些都是真实的市场需求。
但需求大,不代表进入简单。
阿凯判断:
加拿大更适合成为中国电力、算力基础设施和储能企业建立北美能力的第一站。
企业可以在这里完成认证、本地工程、项目验证、消防、保险、售后、软件治理和责任体系建设。
美国仍然是更大的收入市场。
但进入美国的前提,已经不只是产品质量和销售能力,而是企业能否重构供应链、控制权、税收优惠兼容性、数据治理和本地服务体系。
北美市场并没有关闭。
只是入场券已经变了。
过去的入场券是:
产品、价格和交期。
现在的入场券是:
产品合规、供应链来源、本地责任、数据控制和长期经营能力。
企业真正需要思考的,不是简单选择美国还是加拿大。
而是:
自己的哪一部分能力可以先进入加拿大;
哪一部分供应链必须为美国重新设计;
哪些软件、数据和核心控制权必须真正留在北美。
这才是中国电力、算力和储能产业进入北美,下一阶段真正的竞争。
——阿凯聊出海
主要数据来源
- 美国能源部,《United States Data Center Energy Usage Report》及相关数据中心用电资料。
- 美国能源信息署,2025—2027年公用事业级电池储能新增容量资料。
- 美国贸易代表办公室,Section 301对华关税调整公告。
- 美国财政部、美国国税局,PFE及清洁能源税收抵免相关指引。
- 美国商务部工业与安全局,先进计算产品出口管制指引。
- 国际能源署,全球电池制造和供应链数据。
- 中国国家能源局,“十四五”能源发展及新型储能装机数据。
- 加拿大统计局,2025年加拿大电力生产数据。
- 加拿大创新、科学与经济发展部,加拿大主权AI算力战略及相关资助计划。
- 加拿大税务局,Clean Technology Investment Tax Credit资料。
- 安大略省独立电力系统运营机构IESO,2026年度规划展望及储能采购资料。
- 阿尔伯塔电力系统运营机构AESO,大型负荷接入计划资料。
- BC Hydro,2026年AI与数据中心竞争性电力分配资料。
- 加拿大公共服务与采购部,Buy Canadian联邦战略采购政策。
本文依据截至2026年7月公开资料整理,主要讨论市场进入与商业路径,不构成法律、税务、海关、工程、出口管制、证券或投资审查意见。具体项目应结合产品HS编码、股权结构、最终用户、资金来源、软件权限和项目所在地进行专项评估。
