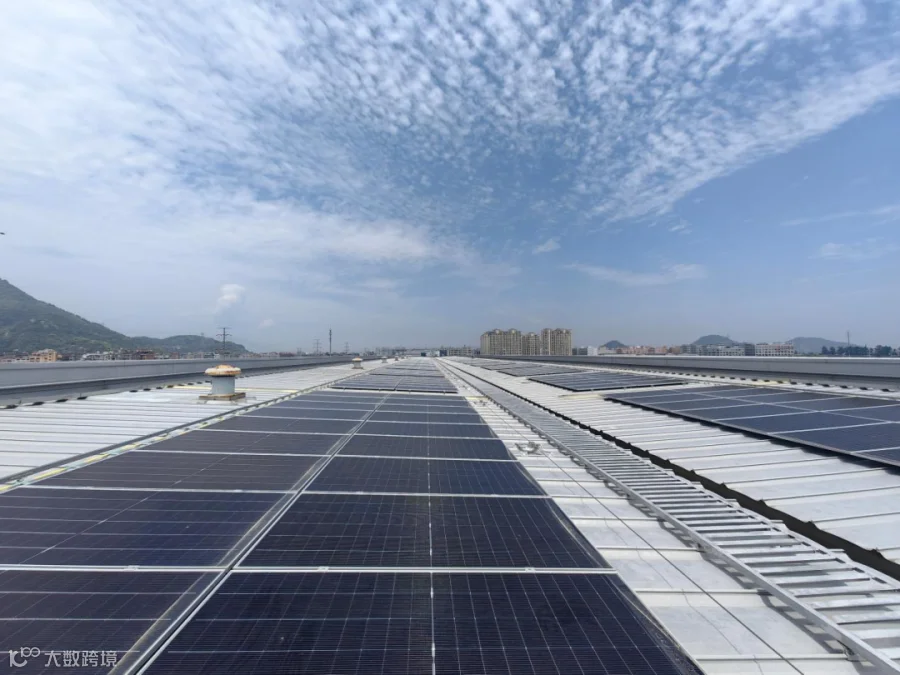

7月25日,由中铁通轨道运营有限公司承建的温州轨道交通沿线分布式光伏发电项目完成全部整改销项及台风灾后设备恢复工作,顺利通过竣工验收,为温州轨道交通绿色低碳转型打造了示范样板。
项目覆盖S1、S2线21座车站及下塘停车场、控制中心等区域,可利用屋面、空地总面积约11.79万平方米,总装机容量8.13MWp,共布设610Wp单晶硅光伏组件13329块,配套建成能碳管理、视频监控、网络安全一体化智能管控系统,工程于2025年6月17日开工,总工期345天,2026年5月27日如期竣工。
建设期间,项目部直面既有线运营管控严格、夜间施工窗口期短等多重挑战,严抓全过程质量安全管控。所有主材设备进场实行全报验、全复试,屋面、电气、智能化各分项工程施工规范,隐蔽工程一次性验收合格,全程无质量缺陷、无返工返修,实现工程 "零缺陷" 移交。施工过程严守文明作业标准,落实全员安全技术交底,全周期安全生产"零事故"。
目前项目各系统调试运行稳定,光伏、电气、智慧管控数据已全面接入轨道能源云平台,屋面防水淋水试验零渗漏。该项目有效盘活轨道交通闲置空间资源,以清洁绿电赋能轨道运营降本增效,为温州交通领域"双碳"目标落地注入新动能。
