根据省住房和城乡建设厅关于实施《建设工程工程量清单计价标准》(GB/T50500-2024)及9本工程量计算标准有关事宜的公告【(2025)第12号】
其中按照《江苏省建设工程费用组成规则》:措施项目清单分为各专业通用措施项目和专业工程措施项目。
通用措施费用调整:
1.“高层或超高层建筑施工所需的措施费用”不单独列项,其费用包含在工程量清单项目的综合单价中。
2、安全文明施工措施费调整
我省原安全文明施工措施费已拆解为三个部分, 分别为安全生产、 文明施工、 环境保护项目。 安全生产费率为定值, 文明施工、 环境保护费率为区间值, 原扬尘污染防治增加费并入环境保护措施项目费中, 原智慧工地并入安全生产措施项目费中。
3、按质论价费调整
按质论价费不属于不可竞争费, 区间费率, 划分为“国优工程”、 “国优专业工程”、 “省优工程”、 “市优工程”、 “市级优质结构”五类。 执行注意点:
1)招标文件或施工合同有创建目标时, 应在招标清单中列出按质论价清单并计列按质论价措施项目费。 工程结算时,未达到创建目标的, 按实际达到的奖项协商费率后计列; 超出创建目标的, 应在申报时由发承包双方协商确定超出约定目标部分的费用计取办法。
2)国优专业工程按质论价费用以获得奖项的专业工程作为计费基础。
3)招标文件或施工合同应考虑政策变化因素, 约定政策变化时的费用计取或调整办法
4、为切实维护建筑工人合法权益,增补“建筑工人实名制”措施项目清单项
5、为适应城市更新改造项目(城镇老旧小区改造项目、历史文化街区改造项目)施工环境的特殊要求,增补“特殊施工降效”、“交通组织维护”、“协管”措施项目清单项。
通用措施计价方式
江苏省措施项目采用总价计价和费率计价两种方式。
软件提供多重计算方式
1)计算参数*费率
2)子措施组价
3)定额组价
4)大型机械明细表

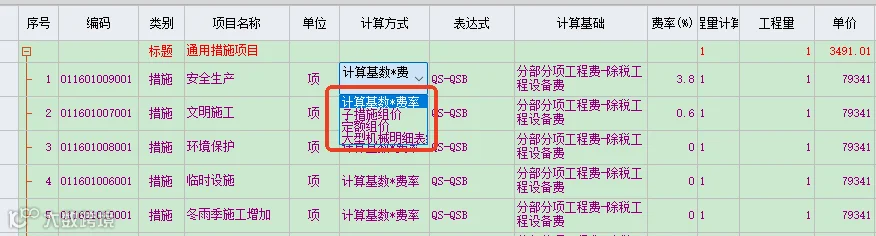

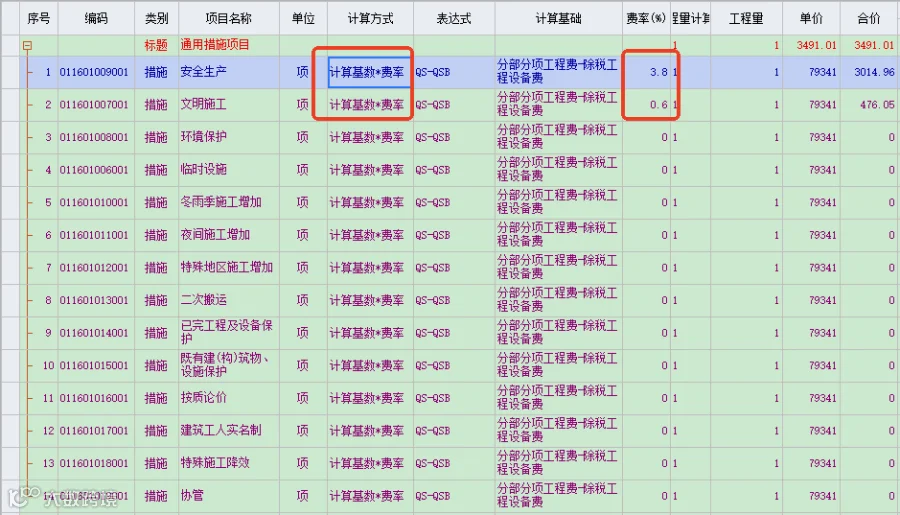

通用措施项目一般采用计算参数*费率和子措施组价。
通用措施编制方式
根据苏建价【2026】76号文附件4: 江苏省建设工程费用参考

江苏省通用措施项目默认按照分部分项-工程设备(QS-QSB)作为计算参数。

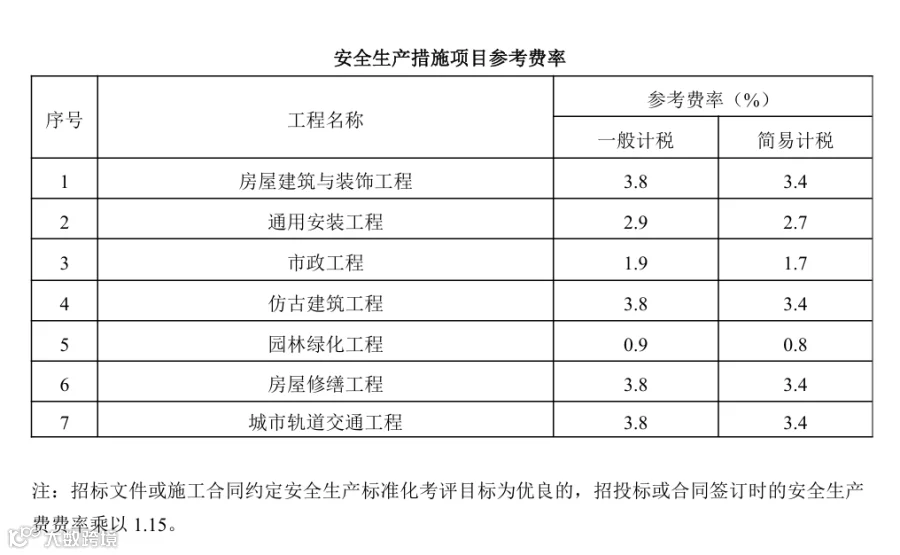

1、安全生产费率给定下限值。
2、其他通用措施给定参考区间(详见附件4)
温馨提示:
1、安全生产措施费率投标人不低于费用参考给定的下限值即可。
2、其他通用措施费率区间仅供参考。
措施项目费用拆分用

按照2024计价标准中的条款:

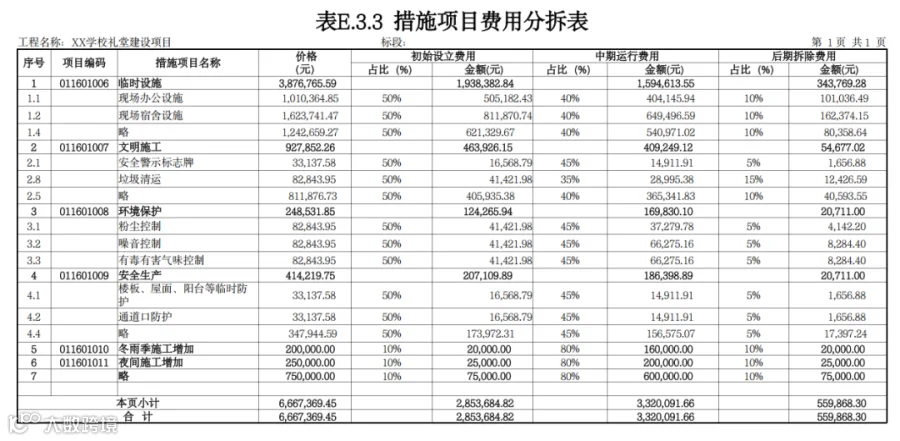

6.2.13 投标人在提交投标文件时提交的措施项目费用分拆表,应按本标准附录E.3 的表E.3.3的规定列明各项措施项目费用的初始设立费用、中期运行费用、后期拆除费用。措施项目费用分拆表可应用于本标准第8章规定的工程索赔计价和本标准第9章的进度款支付。

1、点到措施项目清单界面,费率一列输入数值,在占比中输入对应比例,软件自动算出金额。
2、点在计算方式方框,切换计算方式进行组价。
下图仅供参考
