一、先说结论:三者有关联,
但不是同一套“三级认定”
“技改项目—数字化车间—智能工厂”,可以理解为制造业企业逐步升级的一条建设路径。
但三者并不是三个必须依次申报的荣誉称号。
技改项目
属于投资建设项目。主要解决设备老旧、工艺落后、效率偏低、能耗较高、产能不足等问题。
数字化车间
是在设备和工艺改造基础上,进一步实现设备联网、数据采集、生产过程数字化和车间级协同管理。
智能工厂
是在数字化车间能力基础上,进一步打通研发、生产、质量、设备、仓储、物流、供应链和经营管理等环节,实现工厂级协同和智能决策。
可以简单理解为:
技改项目,解决设备和工艺如何升级;
数字化车间,解决车间数据如何连接;
智能工厂,解决整个工厂如何协同运行。
二、技改项目:先把生产基础改起来
可以简单理解为:技改项目首先解决的是企业设备老旧、工艺落后、效率偏低等基础问题,为后续建设数字化车间和智能工厂打好基础。
1.什么是技改项目?
技改,即技术改造。
对制造业企业来说,通常是指采用新技术、新工艺、新设备、新材料或数字化系统,对现有生产条件进行改造提升。
主要目的是:
提高生产效率;
改善产品质量;
提升生产能力;
降低能源和生产成本;
提高自动化、数字化水平。
2.常见建设内容
企业实施技改,常见的建设内容包括:
淘汰老旧设备,购置先进生产设备;
建设自动化、柔性化生产线;
增加工业机器人、自动上下料设备;
配置在线检测、智能检测设备;
改进生产工艺,提高产品精度和良品率;
建设ERP、MES、WMS等信息化系统;
开展节能、环保、安全和绿色化改造。
宁波相关政策已将数字化转型投入纳入技术改造支持方向,设备更新、数字化和绿色化转型也是当前制造业改造的重要内容。
3.技改不只是“买设备”
单纯购买几台新设备,并不代表完成了一个高质量的技改项目。一个相对完整的技改项目,通常还应当具备:
明确的建设目标;
完整的建设内容;
合理的投资计划;
清晰的建设周期;
可量化的项目成效。
作为固定资产投资项目实施或申报政策时,还应当按照规定完成项目备案或核准,并妥善保存合同、发票、付款凭证、设备台账和验收资料。
三、数字化车间:让生产过程
“看得见、管得住”
可以简单理解为:数字化车间不是简单“买机器人、上系统”,而是在自动化基础上,通过设备联网、数据采集和系统应用,让生产进度看得见、设备状态管得住、产品质量可追溯。
1.什么是数字化车间?
数字化车间通常以一个具体车间、生产线或核心生产单元为建设对象。
企业通过智能制造装备、工业网络、数据采集和工业软件,将人员、设备、物料、工艺、质量和生产任务连接起来,实现生产过程的数字化、网络化和可视化。
可以简单理解为:
设备会“说话”,数据能采集,进度能查看,质量能追溯,异常能及时处理。
2.数字化车间重点建设什么?
设备层:
数控设备、工业机器人和自动化生产线;
自动上下料、在线检测和智能检测设备;
AGV、自动输送和智能仓储设备;
设备状态、产量、能耗和工艺参数采集。
系统层:
ERP企业资源计划系统;
MES制造执行系统;
WMS仓储管理系统;
QMS质量管理系统;
设备管理、能源管理和数据采集系统。
管理层:
生产计划和工单在线下达;
生产进度实时跟踪;
设备运行状态实时监控;
产品质量全过程追溯;
物料配送和库存动态管理;
生产数据展示与分析。
3.数字化车间不等于“买了机器人”
机器人和自动化设备,主要解决某一个工序或环节的自动化问题。
如果设备之间没有联网,生产数据仍靠人工填写,质量问题无法追溯,各类系统相互独立,就只能说明企业具备一定的自动化基础,并不代表已经形成完整的数字化车间。
数字化车间不仅要有先进设备,还要实现:
设备联网+数据采集+系统应用+业务协同
4.哪些企业适合建设数字化车间?
一般来说,具备以下情况的企业,可以重点考虑数字化车间建设:
已经有数控设备、机器人或自动化生产线;
已经使用ERP等基础管理系统;
生产报工仍然依靠人工填写;
设备运行状态无法实时查看;
生产进度和订单交付情况不透明;
质量问题难以快速定位和追溯;
生产、设备、质量和仓储数据相互独立。
这类企业下一步的重点,不是继续简单增加设备,而是将现有设备、系统和业务流程连接起来。
四、智能工厂:让整个工厂协同运行
可以简单理解为:智能工厂不是简单追求“无人化”,而是在数字化车间基础上,进一步打通研发、生产、质量、设备、仓储、物流、供应链和经营管理等环节,实现工厂级协同和智能决策。
1. 什么是智能工厂?
智能工厂通常以整个工厂及主要生产经营环节为建设对象。企业通过智能制造装备、工业网络、工业软件和数据平台,将研发设计、采购供应、生产制造、质量管理、设备管理、仓储物流和经营管理等业务连接起来,实现设备互联、系统集成、数据贯通和业务协同。
核心在于:
不仅要让设备“连起来”,还要让研发、生产、质量、仓储和经营等业务“协同起来”。
2. 智能工厂重点建设什么?
研发设计:
应用CAD、CAE、PLM等研发设计系统;
实现产品设计、工艺设计和生产制造协同;
推动研发数据向生产环节准确传递。
生产制造:
打通ERP、MES与生产设备之间的数据;
实现订单、计划、工单和生产进度协同;
对关键生产过程进行实时监控和优化。
仓储物流:
实现原材料、在制品和成品库存动态管理;
应用WMS、AGV、自动输送和智能仓储设备;
打通入库、配送、生产领料和成品发运等环节。
供应链与经营管理:
推动企业与供应商、客户之间的信息协同;
实现订单、采购、库存、生产和交付数据贯通;
对生产经营数据进行实时分析和辅助决策。
智能应用:
智能排产;
预测性维护;
人工智能质检;
能耗优化;
数字孪生等应用。
3. 智能工厂不等于“系统越多越好”
企业安装了ERP、MES、WMS、QMS等多个系统,并不代表已经建成智能工厂。
如果各系统相互独立,数据仍需重复录入,生产异常不能及时反馈,订单、质量、库存和交付信息无法联动,就容易形成新的“信息孤岛”。
智能工厂建设的重点是:
设备互联+系统集成+数据贯通+业务协同+智能应用
4. 必须先认定数字化车间吗?
不一定。从建设能力来看,智能工厂通常是在数字化车间基础上的进一步提升。
但数字化车间并不一定是申报智能工厂的硬性前置条件。企业如果已经具备较成熟的自动化、数字化和系统集成基础,建设成果达到智能工厂评价要求,可以根据当年度申报通知,直接按照智能工厂方向申报。
可以简单理解为:
数字化车间解决一个车间的数据连接问题;
智能工厂进一步解决整个工厂的业务协同问题。

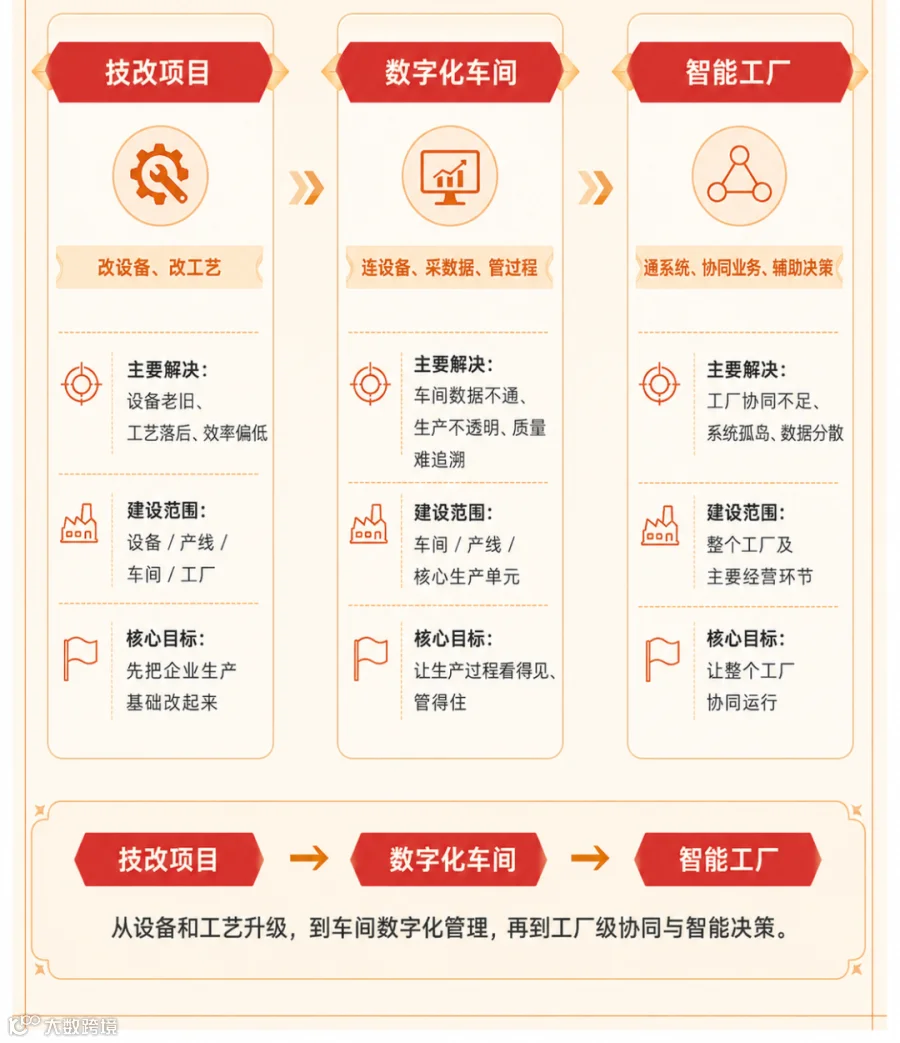

五、一图看懂三者区别
六、政策申报条件
“技改项目”和“数字化车间、智能工厂”的申报逻辑并不完全相同。
技改项目属于投资建设项目,重点看项目是否符合当年度专项支持方向;
数字化车间、智能工厂属于智能制造建设成果评定,重点看基本条件、建设内容和评价得分。
1. 技改项目
申报重点:
一般为制造业企业;
项目按规定完成备案或核准;
具有设备、软件等实际投资;
合同、发票、付款和资产资料完整;
是否支持,以当年度专项通知为准。
一句话概括:
技改项目重点看“有没有项目、有没有投资、资料全不全”。
2. 数字化车间
申报重点:
申报主体一般为依法经营的工业企业;
项目已建设完成并投产;
项目完成备案或核准;
设备能够联网,生产数据能够采集;
已应用MES等系统,具备车间级数字化管理能力;
按评价标准评审,总分达到40分及以上。
一句话概括:
数字化车间重点看“车间设备、数据和生产管理是否真正连起来”。
3. 智能工厂
申报重点:
基本条件与数字化车间相近;
项目建设水平更高;
不仅要有设备联网和数据采集;
还要有系统集成、数据贯通和业务协同;
研发、生产、质量、仓储等环节要形成联动;
按评价标准评审,总分达到60分及以上,且必需指标达到15分及以上。
一句话概括:
智能工厂重点看“系统通不通、业务协不协同、工厂能不能整体运行起来”。
七、企业如何判断申报方向?
设备和工艺需要升级:
优先实施技改项目,完善设备、产线和基础系统。
设备已有一定基础,但车间数据不通:
重点建设数字化车间,实现设备联网、数据采集、生产透明和质量追溯。
多个系统已经上线,但业务之间缺少协同:
向智能工厂升级,重点打通研发、生产、质量、仓储和经营管理等环节。
一句话判断
设备和工艺基础较弱,先做技改;
车间数据尚未打通,建设数字化车间;
系统较多但协同不足,向智能工厂升级。
八、结语
制造业数字化升级,不是简单地买设备、装系统,而是一个逐步提升的过程。企业应根据自身设备、系统和管理基础,提前做好项目备案、投资归集、系统规划和成效数据留存,为后续项目申报和梯度升级做好准备。
政策提醒:
项目申报时间、建设周期、评价标准及奖补政策具有年度性,具体以当年度市、区县经信部门发布的正式通知为准。
1
END
11
政策来源:《宁波市智能工厂梯度培育实施细则》(甬经信产数〔2025〕55号)、《关于开展2025年度宁波市智能工厂、数字化车间评定工作的通知》、《未来工厂梯度培育工作实施指南(试行)》(浙经信产数〔2025〕99号)、《关于加快发展新质生产力 全力推进新型工业化的若干意见实施细则》。
编 辑丨政研室
核 发丨总经办
注:本文申报条件根据最近一轮公开政策整理,具体申报时间、建设周期及评价要求以当年度正式通知为准。
