大数跨境

3400万美元出海布局!深圳能源加纳光伏项目解析

3400万美元出海布局!深圳能源加纳光伏项目解析 好望观察
2026-07-24
16
导读:加纳需要光伏,50兆瓦仍要过电网和回款两关

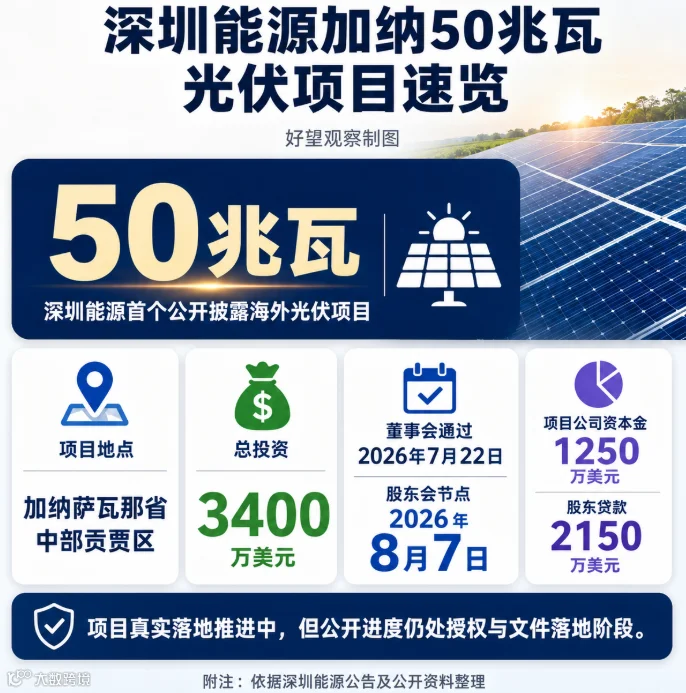

2026 年 7 月 22 日,深圳能源披露公告,拟通过深能安所固电力(加纳)有限公司,在加纳萨瓦那省中部贡贾区建设50 兆瓦光伏电站总投资 3400 万美元。这是深圳能源披露的首个海外光伏项目

此事对在加纳和西非从事能源、工程、设备及金融服务的中企释放明确信号:项目具备投资主体、技术方案及资金路径,但公开进度仍处于公司授权阶段。8 月 7 日股东会之后,方可进入下一轮观察期。

▌地点位于中部贡贾,公开进度仍在授权阶段

项目名称虽含“塔马利”字样,但公开建设地点实为萨瓦那省中部贡贾区。塔马利系加纳北部省首府,而中部贡贾隶属萨瓦那省,商务沟通中需严格区分。

深圳能源董事会已审议通过该议案,股东会定于2026 年 8 月 7 日召开。截至目前,公告尚未披露当地项目登记、临时许可、土地文件、环境许可、购电协议、并网影响研究、工程总包及开工日期等关键信息。

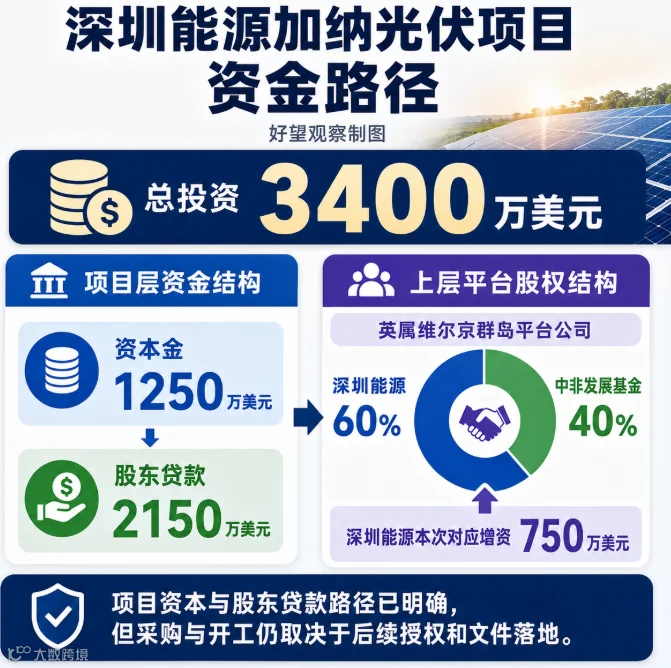

资金安排细节优于"3400 万美元总投资”这一宏观数据。项目资本金为 1250 万美元,其余2150 万美元由英属维尔京群岛平台公司以留存收益向加纳公司提供有息贷款。深圳能源与中非发展基金分别按60% 和 40%持有上层平台股权,深圳能源本次对应增资750 万美元

此层信息至关重要:设备商和工程企业可着手准备方案,但目前尚难将该项目视为已进入采购阶段的实质订单。

▌加纳光伏需求迫切,50 兆瓦项目仍需跨越电网与回款两道关卡

加纳电力结构仍以热电为主。据加纳能源委员会数据,2025 年加纳总发电量 27015 吉瓦时,其中热电占66.8%,水电占32.4%,非大水电可再生能源发电仅207 吉瓦时,占比0.8%。在 2026 年基准情景下,该比例预计升至1.2%

加纳国家能源契约提出,到2030 年可再生能源发电占比提升至 10%,并在2026 年至 2029 年新增 850 兆瓦太阳能。在此政策导向下,50 兆瓦光伏项目属于增量项目,也体现了深圳能源从加纳燃气电站向新能源领域延伸的战略尝试。

光伏装机规模与高峰保供能力需分开审视。深圳能源公告列明了540 峰瓦双面组件、1500 伏系统、300 千瓦组串式逆变器以及接入161 千伏输电系统的技术安排,但未包含储能配置。加纳能源委员会对无储能光伏在夜间高峰时段的可靠容量评估较低。

回款是第二道核心门槛。深圳能源在公告中将国别风险、汇率波动及电费回收列为主要风险项,并提出美元结算、优先支付及违约条款等应对措施。路透社援引加纳财政部信息显示,加纳2025 年已支付约 14.70 亿美元用于清理能源部门债务,其中3.93 亿美元专门用于偿付历史独立发电商债务。尽管政府正在清理历史欠款,新项目的落地仍取决于购电方资质、付款顺位及信用增级措施。

▌中企机会聚焦设备供应、电网接入与本地合规,静待文件落地

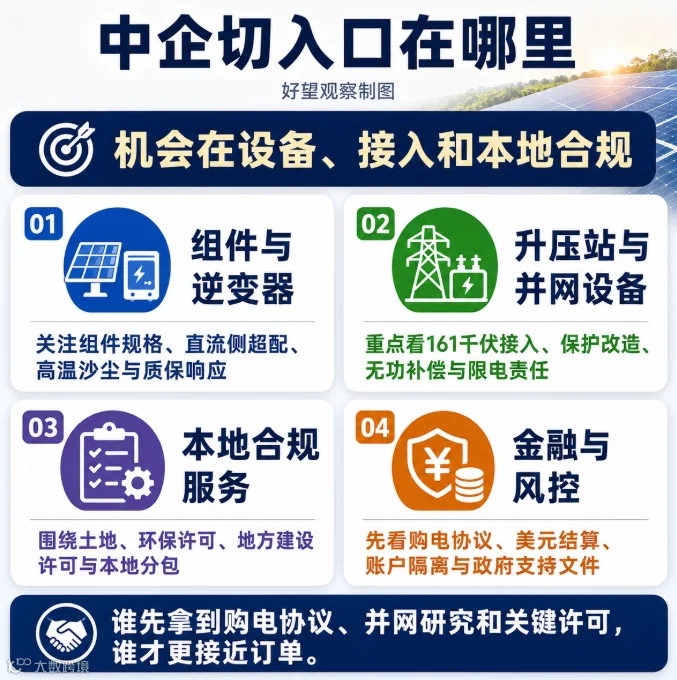

此类项目最先释放的商业机会主要面向四类企业:

组件和逆变器供应商

升压站及输变电设备企业

电网接入和调度通信服务商

本地环保、土地、法律及安保服务商

业务切入顺序需严格遵循文件审批进程。加纳可再生能源许可材料通常涵盖并网影响研究、土地权属、环境许可、地方建设许可、购售电协议、工程总包、本地成分计划及融资文件等。中企在报价时,应重点关注接入点位置、线路长度、保护改造、无功补偿、限电责任界定以及本地分包边界。

针对设备商,需首先确认540 峰瓦组件是设计基准还是最终采购规格,并核对直流侧超配、双面增益、高温沙尘适应性、防雷标准及质保响应机制。对于工程企业,应将161 千伏接入、升压站建设、道路施工、临建搭建、清关物流及加纳本地成分要求纳入报价边界。对于金融机构,则需重点审查购电协议条款、美元可得性、股东贷款条件、账户隔离机制及政府支持文件。

短期判断可简化为:这是一个真实的中资加纳光伏项目,但其当前最关键的节点仍在于8 月 7 日股东会决议、加纳当地许可获取、购电协议签署及并网研究完成

【声明】内容源于网络
0
0
好望观察
聚焦非洲新经济、新商业、新机遇。好望观察从内容、活动、咨询三个角度促进中非商业合作。我们提供市场调研,用户调查、行业研究、考察团、企业落地等专业服务,是企业出海非洲一站式服务平台。
内容 2755
粉丝 0
好望观察 北京好望观察科技有限公司 聚焦非洲新经济、新商业、新机遇。好望观察从内容、活动、咨询三个角度促进中非商业合作。我们提供市场调研,用户调查、行业研究、考察团、企业落地等专业服务,是企业出海非洲一站式服务平台。
总阅读128.1k
粉丝0
内容2.8k
