导读:以前周末、假日和低负荷时段多出的电,常被白白放掉。现在,这部分电力有了账单信用通道

2026 年尼日利亚《净计费条例》解读:中企工商业光伏新机遇

2026 年 7 月 20 日,尼日利亚电力监管委员会(NERC)推出《净计费条例 2026》。该规则允许合格并网太阳能用户将余电送入本地配电公司网络,并在电费账单中获得抵扣。

7 月 24 日,Ecofin Agency 将此报道为尼日利亚光伏余电上网框架。对于在尼日利亚服务工厂、冷链、商场、医院、学校及园区的中企而言,这条规则改变了屋顶光伏项目的财务模型

以往周末、假日和低负荷时段的多余电力常被浪费,如今这部分电力拥有了账单信用通道。

核心问题在于:能否并网、能否计量、能否获得配电公司和尼日利亚电力管理服务署的批准。结论明确:机会集中在工商业光伏系统包,电表、储能、并网保护和运维比单纯组件价格更影响成交

▌余电收益进入电费账单

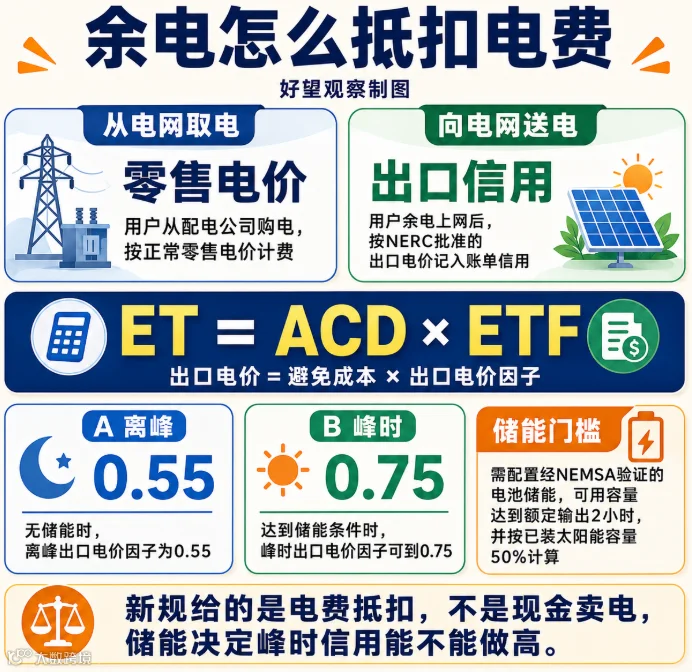

NERC 官方文件名为《净计费条例 2026》(编号 NERC R 002 2026),建立信用计费体系:用户从电网取电按零售电价付费,向电网送电按 NERC 批准的出口电价记入信用。

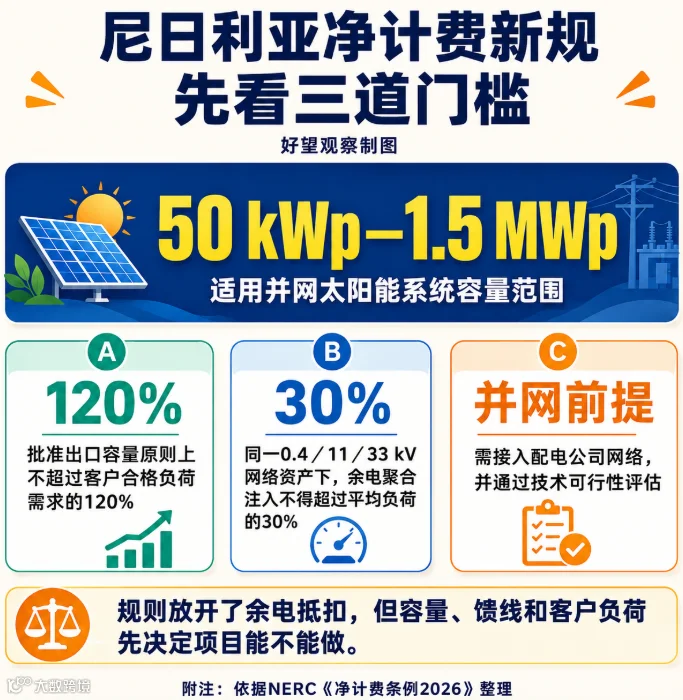

适用系统设有容量边界:最低 50 kWp,单个用户最高 1.5 MWp。现阶段主要支持太阳能,小风电和小水电需等待后续技术标准。

出口电价计算公式为 ET = ACD × ETF(ACD 为避免成本,ETF 为出口电价因子)。离峰因子为 0.55,峰时因子为 0.75。获取 0.75 峰时因子的门槛在于储能:系统须配备经尼日利亚电力管理服务署验证的电池储能,且可用容量达到额定输出2 小时(按已装太阳能容量的 50% 计算)

这为企业带来实质增量:低负荷时段余电可抵扣未来进口电费。同时确立了项目测算边界:节费收益可纳入模型,但现金售电收入需从主模型中剔除。

▌第一批项目将卡在配电网

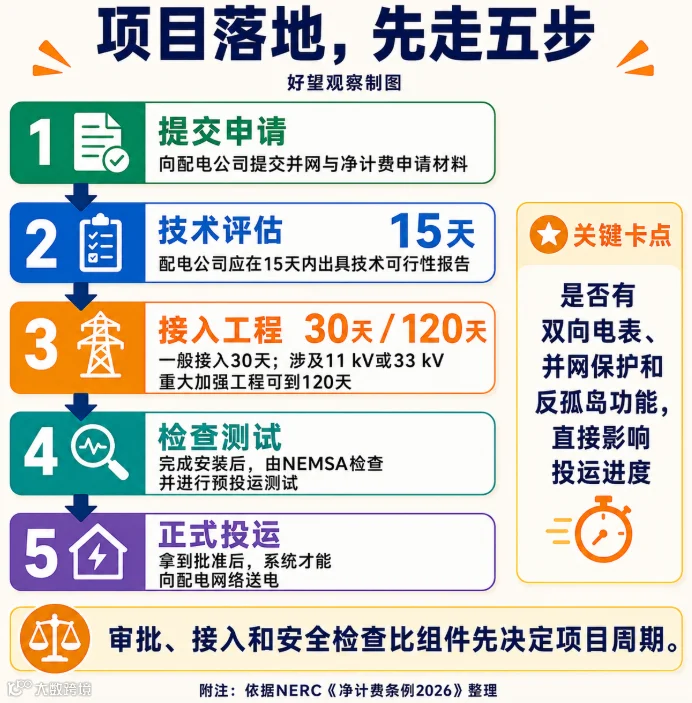

NERC 保留配电公司的技术可行性评估权。完整申请提交后,配电公司应在15 天内出具技术可行性报告,内容涵盖客户负荷、网络容量、峰值/平均负荷、基础设施适配性及升级需求。

两大硬性限制至关重要:第一,同一0.4 kV、11 kV 或 33 kV网络资产下,余电聚合注入不得超过该资产平均负荷的30%;第二,批准出口容量原则上不得超过客户合格负荷需求的120%

对中企工程和设备商而言,这两个数字比组件价格更早进入报价环节。若工业园屋顶面积虽大但馈线消纳能力不足,项目只能转为自发自用;若客户周末负荷过低,即便余电信用诱人,也需先看配电公司批准的出口容量上限。

配电公司收取连接费后,一般接入工程耗时 30 天;若涉及11 kV 或 33 kV 重大加强工程,周期可达 120 天。安装完成后,还需通过尼日利亚电力管理服务署的检查及预投运测试,未获批准不得向电网送电。

▌电表和储能抬高项目门槛

新规要求净计费电表具备进出口双向记录能力,并尽量支持分时计量。德国国际合作机构(GIZ)也将双向智能电表和分时计量列为新规创造的新增需求。

这将推动尼日利亚工商业光伏从“设备销售”转向“系统交付”。合格方案至少需包含:组件、逆变器、储能、并网柜、保护继电器、反孤岛保护、同步机制、计量通信、监控系统及本地运维。

中国供应链在光伏制造环节优势显著。据国际能源署报告,中国在多晶硅、硅片、电池片及组件等环节的份额均超过 80%。但在尼日利亚,唯有配合认证文件、配电公司接入材料和本地售后,才能将报价优势转化为订单优势。

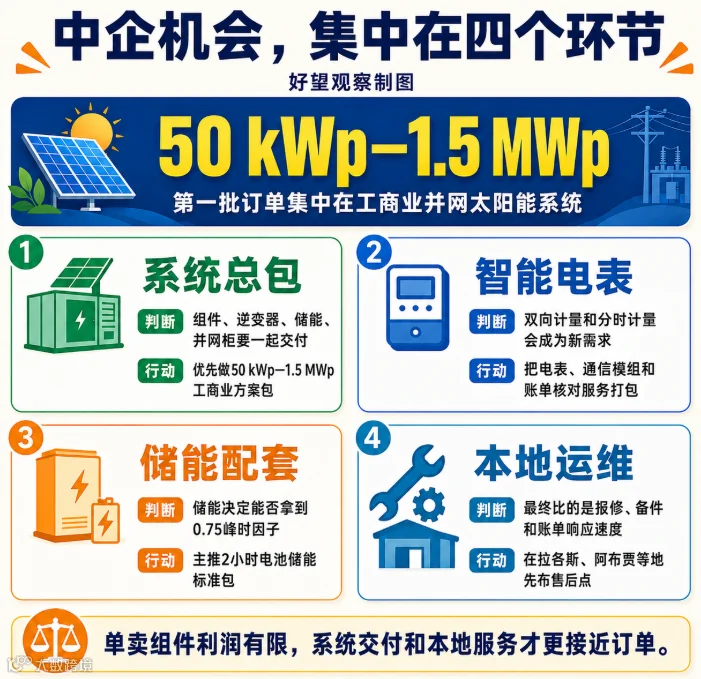

▌中企应聚焦工商业客户

该规则最适合用电量大、屋顶面积足、白天负荷高且账单稳定的工商业及公共机构。工厂、冷链、商场、医院、学校、仓库和园区建筑将重新审视50 kWp 至 1.5 MWp范围内的并网方案。

贸易商可先行布局备件和小系统包:双向智能电表、分时计量模块、逆变器、保护装置、电池柜、消防及通信模组。在拉各斯、阿布贾、奥贡、卡诺、河流州等负荷集中区,售后响应速度比远程报价更为关键。

工程企业应将尽调顺序前移:第一步核查 12 个月用电量与最大需量,第二步分析周末及假日负荷,第三步确认所在配电公司及馈线情况,最后再谈组件容量,以此减少无效投标。

储能企业可将"2 小时、50% 太阳能容量”的电池配置做成标准报价包。需综合峰时出口电价、储能循环寿命和运维成本,测算客户为 0.75 峰时因子愿意支付的溢价。

▌中企建议

第一,优先采用节费模型报价。将余电信用视为电费抵扣,财务模型中把现金回款设为附加情景。

第二,先获取配电公司报告。在技术可行性报告出炉前,报价仅作为初步方案。

第三,将计量和保护设备纳入主包。电表、反孤岛装置、同步设备及并网柜应由总包方统一采购、安装和调试。

第四,将售后服务写入合同。尼日利亚项目的最终竞争点在于备件供应、维修效率及账单核对速度。

尼日利亚此次打通了规则通道,既赋予屋顶光伏余电信用价值,也将审批、计量、储能和安全检查置于项目成败的关键位置。

首批订单将归属于能一体化交付技术文件、并网保护、储能、电表及本地售后的企业。

组件价格是起点,电表之后才是真生意

【声明】内容源于网络
0
0
好望观察
聚焦非洲新经济、新商业、新机遇。好望观察从内容、活动、咨询三个角度促进中非商业合作。我们提供市场调研,用户调查、行业研究、考察团、企业落地等专业服务,是企业出海非洲一站式服务平台。
内容 2755
粉丝 0
好望观察 北京好望观察科技有限公司 聚焦非洲新经济、新商业、新机遇。好望观察从内容、活动、咨询三个角度促进中非商业合作。我们提供市场调研,用户调查、行业研究、考察团、企业落地等专业服务,是企业出海非洲一站式服务平台。
总阅读128.1k
粉丝0
内容2.8k
