2026 年 7 月 26 日晚至 27 日凌晨,利比亚首都的黎波里多个社区发生抗议。
直接导火索是停电和断水,居民诉求又扩到燃油、现金、医疗、物价和公共机构问责。
你在利比亚这次先确认四件事:路能不能走,银行能不能办,电和水能不能撑住,合同付款还能不能按时推进。
这轮抗议目前没有公开证据显示中国企业或中国公民被点名。对中企来说,风险集中在运营端,机会也集中在运营端。
▌公共服务失灵已经进入街面行动

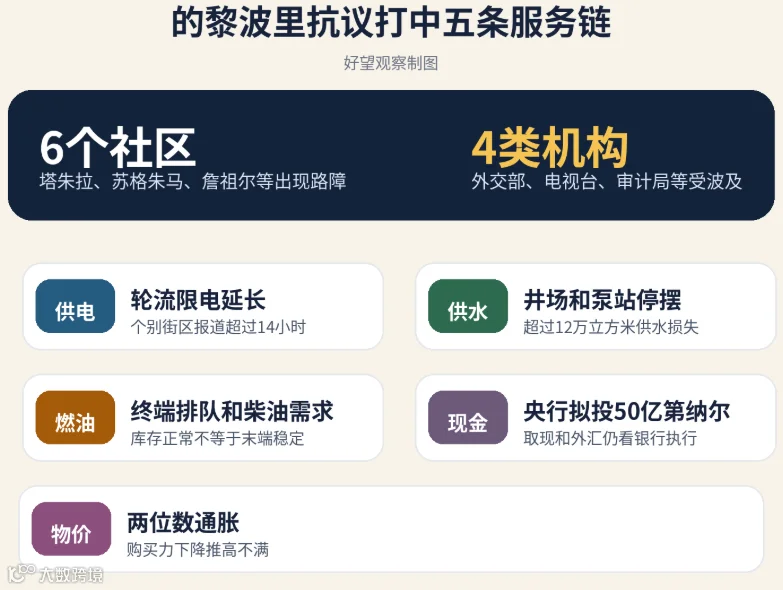

已公开的抗议地点包括塔朱拉、苏格朱马、萨拉杰、詹祖尔、扎维耶特达赫马尼和达赫拉。抗议者焚烧轮胎、设置路障,并在外交部、国家电视台、审计局、电信控股机构等部分公共设施前设置土堆。
苏格朱马和塔朱拉相关团体把反腐、抵制国家机构、结束现有政治机构也纳入诉求。事件已经超出居民家里没电没水的生活投诉,进入道路、公共机构和通信节点。
当天主要公开信源没有报告武装交火或伤亡。可路障本身已经足以改变人员移动、仓储配送和客户拜访安排。
▌电力故障正在拖动水务、燃油和银行

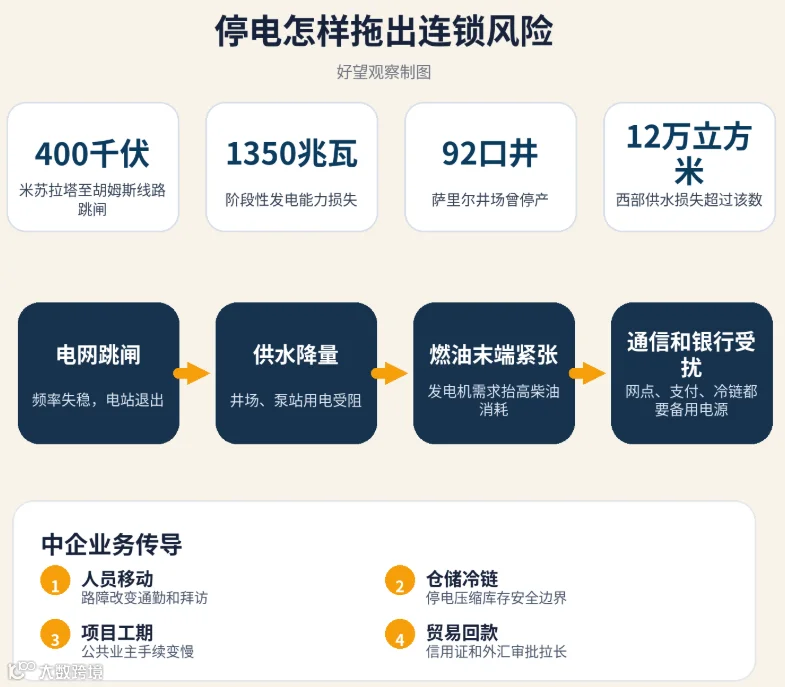

7 月 18 日,米苏拉塔至胡姆斯 400 千伏线路跳闸,反向潮流和频率崩溃导致东部及中部多座发电站退出运行,阶段性损失超过 1350 兆瓦。
同一天,大人工河萨里尔、塔泽尔博井场和班加西泵站受停电影响,被迫压低部分城市和农业项目供水。7 月 15 日,大人工河机构已称,非法接水和电压波动使西部供水下降,水泵退出运行造成超过 12 万立方米供水损失。
利比亚这种城市系统,一停电就会牵动水泵、加油站、通信基站、银行网点和冷链。发电机能撑多久,取决于柴油能不能送到;柴油能不能送到,又取决于道路和加油站电力。
▌新增装机给设备需求,项目容量还要过四道关

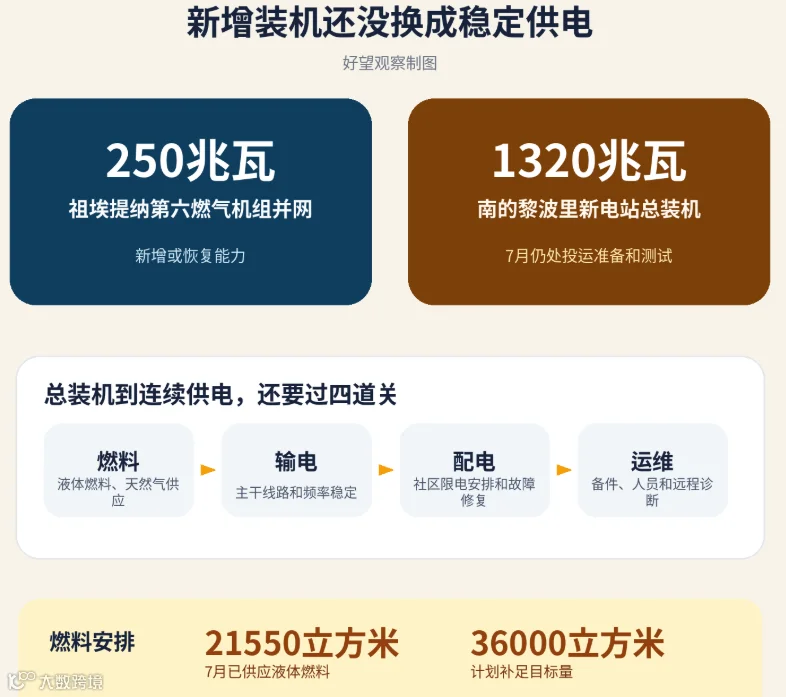

祖埃提纳第六燃气机组 7 月 21 日并网,装机 250 兆瓦。南的黎波里新电站总装机 1320 兆瓦,7 月仍在测试和投运准备阶段。
布雷加石油营销公司称,7 月已向南的黎波里电站供应 21550 立方米液体燃料,计划补足至 36000 立方米,天然气供应目标为每日 1.35 亿立方英尺。
这些数字说明电力系统正在修复。对设备企业更重要的,是实际可用出力、燃料、输电、配电和调度。项目总容量写在文件上,居民连续用电要靠这几道环节一起工作。
这正是机会所在。发电机、储能、不间断电源、变压器、线缆、水泵、冷链备用电源、远程诊断和运维备件需求都会升温。
▌现金和外汇把贸易回款拉进风险清单
利比亚央行 7 月 26 日宣布,8 月计划第一阶段将向商业银行注入 50 亿利比亚第纳尔现钞,并安排 10 亿美元信用证资金和 10 亿美元个人用途外汇。央行出手本身说明,现金可得性和外汇处理已经进入政策议程。
国际货币基金组织 4 月称,利比亚 2025 年财政赤字约为国内生产总值的 30%,公共债务接近 146%,两次贬值和财政压力把通胀推至两位数。
对贸易商来说,客户账上有钱、银行有现钞、信用证获批、外汇能汇出,是四件事。任何一环慢下来,都会变成发货延后、滞港成本和赊销风险。
▌中企暴露集中在通行、供电、收款和合同证据
中国外交部资料显示,2025 年中利贸易额为 48.4 亿美元,其中中国出口 40.4 亿美元、进口 8 亿美元。这个市场对中国设备、车辆、消费品、通信产品和工程物资都有现实需求。
中国驻利比亚使馆 7 月 14 日提醒,中国公民谨慎前往米苏拉塔、班加西及周边市镇,暂勿前往上述两地之外的地方。
的黎波里属于暂勿前往范围。

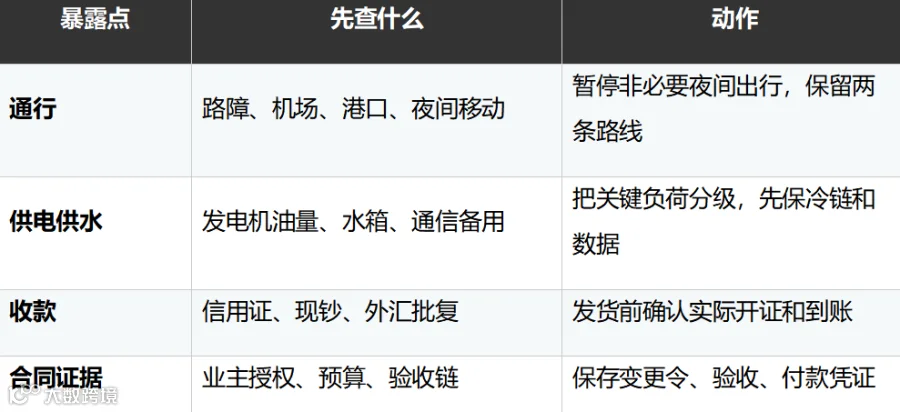

中企在利比亚四个暴露点
第一,有驻地团队的企业,暂停非必要夜间移动,确认两条避开已知抗议点的路线,复核车辆、司机、通信和撤离条件。
第二,贸易和物流企业,发货前确认港口、仓库、客户所在区供电、道路和银行文件。新增赊销要等信用证和实际付款状态落地。
第三,电力、水务、通信项目企业,复核业主授权、预算来源、验收链和付款账户。合同里写清燃料、输电、配电、安保和运维边界。
第四,设备企业,围绕备用电源、储能、水泵、变压器、线缆、冷链和运维备件做方案。备货以正式采购、预算来源和付款路径为准。
后续看四个信号:路障是否连续三天以上扩到工作日,安保力量是否清场,南的黎波里电站能否形成稳定出力,央行现金和外汇投放是否真正进入商业银行。四个信号里任何一个恶化,在的黎波里的项目都要上调通行、收款和驻地安全等级。
