一句话结论:算电协同不是"算力+电力"两个词拼一起那么简单。从"东数西算"到"AI尽头是算力,算力尽头是电力",顶层设计已经画到2030年了——但落到2026年的今天,5个老问题还在原地打转。

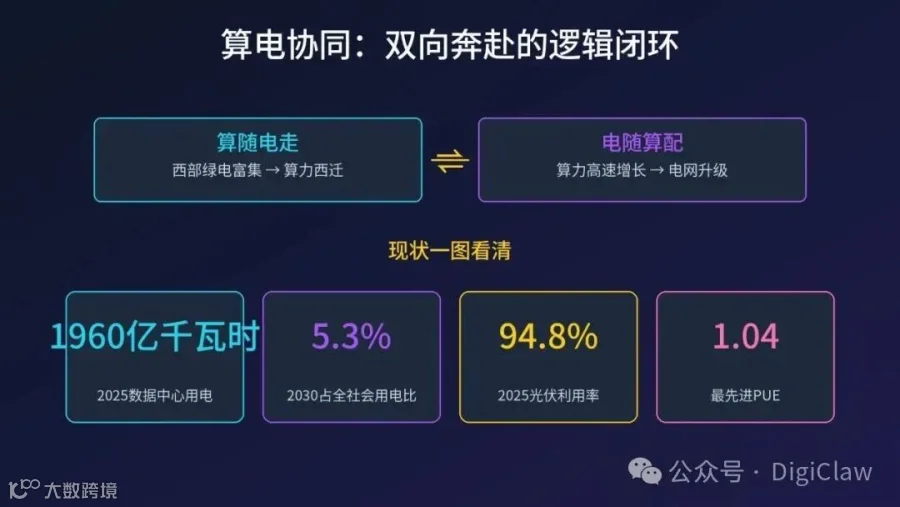

先看一组数字
政策热度很高。2026年3月"算电协同"首次写入政府工作报告,与"超大规模智算集群"并列为新基建工程。2026年4月国家发改委、能源局、工信部、数据局四部委联合发布34号文《关于促进人工智能与能源双向赋能的行动方案》。
但热度归热度。算电协同不是把"算"和"电"两个部门捏在一起就行。从一线落地看,至少5个真堵点一个都没解决。

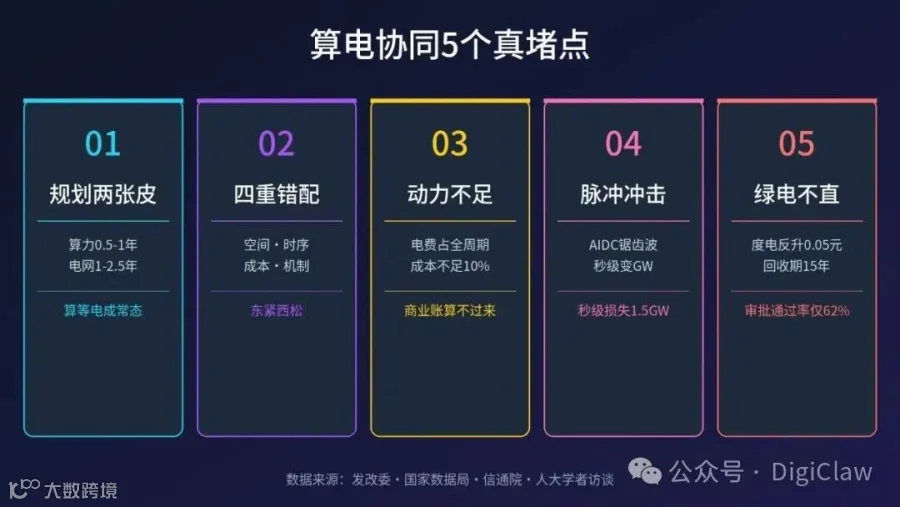

堵点一:规划"两张皮",算力跑得比电网快
北京理工大学副教授王永真的判断很直接——"算力与电力规划割裂"是当前最突出难题。
事实是:算力中心建设周期约0.5—1年,而电站、电网建设需1—2.5年。这个时间差,决定了"算等电"几乎成了常态。
矛盾集中在高速增长区域:贵安新区、内蒙古和林格尔、乌兰察布、甘肃庆阳、宁夏中卫、河北张家口——这些地方算力规模扩张迅猛,但当地配电网、主电网,尤其是新能源电力规划,没能同步落地、弹性布局。
张家口是典型案例。数据中心用电量五年从10%猛涨到超30%,最大负荷年均增速高达40%。当地电网压力可见一斑。
自然资源保护协会黄辉指出:"算力与电力行业分属不同主管部门、不同产业公司,职能划分、规划体系、数据壁垒、市场与监管等相互独立,行业间协同落地难度大。"
堵点二:四重错配,东部喊着没电,西部算力闲置
天娱数科副总经理肖穆楠总结的"四重结构性错配",把行业问题讲透了:
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
"东紧西松"是当前最直接的写照:东部枢纽负载率(上架率)超80%,但绿电占比低、电价高、土地紧张;西部枢纽利用率不足,部分数据中心因承接的多为低频访问的温冷数据,几乎成了"存储仓库"。
更尴尬的是带宽成本。按流量计费,传输1TB数据成本在800元左右;通过云服务商内部骨干网约百元。信通院专家反问:"如果将任务从东部搬到西部,电费省了两毛,但带宽费用增加三毛,是划算还是不划算?"
堵点三:电费占比低,算力企业没动力"协同"
这是一个被忽略的反常识:电费虽占数据中心日常运行成本的60%以上,但结合全生命周期投资成本核算,电费占比不足10%,仅属于常规支出项。
这就解释了为什么电网热脸贴冷屁股——电网希望算力企业参与协同调度,但算力企业参与的积极性与内生动力普遍不足。
更深层顾虑是商业风险。AI算力业务对服务质量要求极高,参与协同可能引发业务时延、数据抖动等问题,无法保障对客户的服务承诺。参与协同还可能带来散热、火灾等热控安全隐患,相关配套技术体系也尚未明确。
结果就是:电能量价差小且辅助服务品种与价值有限,算力企业调节收益难以覆盖调度成本,即便有一定的可调空间也不愿调。
堵点四:算力不是"蓄水池",是"脉冲炸弹"
很多人以为算力中心是稳定的电力用户,错。AI数据中心的负荷曲线是"脉冲式"或"锯齿波",负荷波动可能达数十甚至数百兆瓦。
一个全网热点新闻,就可能让算力调用量瞬间激增。OpenAI"星际之门"项目曾在90天内合同增加超3吉瓦算力——这就是脉冲式增长的极端案例。
更严重的是安全风险。2024年7月,美国弗吉尼亚州一条230千伏输电线路因雷击引发连续六次电压扰动,触发该区域约70个数据中心集体启动脱网自保机制,导致电网在秒级内瞬时损失约1.5吉瓦用电负荷。
国内虽然还没爆出同类事故,但AIDC对电能质量要求极高、在电能不稳定时极短时间内脱网启动备用电源的特征,电网企业都心知肚明。算力不是"蓄水池",时不时会"开闸泄洪"。
堵点五:绿电直连不"直",源网荷储成本反而高
2025年5月国家发改委、能源局发布650号文,给绿电直连开了口子。上半年全国绿电直连项目备案量同比增长210%,市场规模突破2000亿元。看上去很火。
但落到算力中心身上,三个真问题:
第一,自发自用率门槛高。650号文要求新能源自发自用率不低于60%、占总用电量比例不低于30%,且2030年自发自用占比要提升至35%。算力负荷本身有波动,电源侧风光也有波动,两侧波动怎么平衡是工程难题。
第二,度电成本不降反升。直连项目需配套专用线路与储能设施,两者合计投资占总投资的20%—30%。以云南100兆瓦光伏直连项目为例,220千伏专线+20%容量储能,合计投资2亿元,度电成本增加0.05元,项目投资回收期长达15年以上,远超常规新能源项目的8—10年。
第三,电网企业角色冲突。直连项目分流电网售电业务,江苏某200兆瓦风电直连项目致使电网售电收入年均减少2000万元。部分省级电网通过"接入审批延迟""备用容量费溢价"等方式间接抵制,2025年电网企业对直连项目的平均审批通过率仅为62%。
绿电直连听起来"直",实际走起来弯弯绕绕。
写在最后
算电协同上升为国家战略,这是2026年最大的新基建叙事。但叙事归叙事,当5个真堵点还在原地打转时,所谓的"协同"更像是PPT上的协同。
规划两张皮、四重错配、动力不足、脉冲冲击、绿电不直——每一个堵点背后,都是跨部门、跨行业、跨市场的系统性难题。
不是政策不够多,而是落地链路没人打通。这才是算电协同从"热词"走向"实事"必须回答的真问题。
下篇我们讲:算电协同到底怎么落地?最重要的三件事是什么?关注我,下篇见。
