许多企业陷入“研发投入年年涨,市场回报不见涨”的困境。深入剖析,症结在于研发管理体系存在三大断裂:战略规划悬空——公司层面的技术战略与具体研发项目脱节,预研方向随波逐流,缺乏长期价值锚点;执行脱节——从预研立项到样机测试再到批量生产,各阶段之间缺乏有效的里程碑评审与决策机制,项目频繁延期、反复返工;部门协同差——研发、工艺、采购、生产、质量各管一段,信息壁垒导致设计变更频发、物料供应中断、产线调试混乱;落地无抓手——缺乏一套覆盖全生命周期的数据驱动管控体系,项目进度、成本、质量状态模糊不清,管理层只能凭经验拍脑袋。这些问题本质上说明,装备研发项目亟需一套从战略规划到落地执行的完整闭环管理体系。本文提出“诊断→洞察→规划→执行”四步闭环框架,帮助企业在预研到量产的全生命周期中实现高效管控,确保每一分研发投入都转化为实实在在的市场竞争力。
下表概括了四步闭环体系的核心定位与关键产出:
阶段 |
核心任务 |
关键产出 |
战略落地作用 |
|---|---|---|---|
诊断 |
透视项目组合健康度,识别瓶颈与风险 |
研发项目组合健康度诊断报告、五维热力图 |
摸清家底,为战略取舍提供事实依据 |
洞察 |
在有限资源下锚定高价值项目,明确取舍 |
价值-风险-紧迫度九宫格、优先级清单 |
聚焦核心,确保资源投向战略要地 |
规划 |
设计从预研到量产的分阶段作战计划 |
四阶段门径管理规划、项目作战手册 |
分解战略,将目标转化为可执行任务 |
执行 |
构建数据驱动、动态迭代的管控与协同机制 |
数字化作战室、三级例会制度、激励方案 |
保障落地,确保规划不打折扣 |
一、诊断:透视研发项目组合的健康度,识别瓶颈与风
现存问题:多数企业对研发项目的管理停留在“看报表、听汇报”层面。项目数量、预算执行率、专利申请数等表面指标掩盖了深层危机:哪些项目正在消耗核心资源却迟迟无法突破关键技术?哪些项目存在严重的进度滞后或成本超支风险?跨项目之间的资源冲突如何影响整体交付?更糟糕的是,由于缺乏统一的诊断标准,各事业部对自身项目状况的描述往往夸大其词,管理层无法获取真实的“战场态势”。
核心方法论:建立“研发项目组合健康度五维诊断模型”,从五个维度对所有在研项目进行穿透式扫描:战略对齐度——评估每个项目与公司三年技术路线图的契合程度,识别“战略孤岛”项目;技术成熟度——运用TRL(技术就绪等级)量表,判断项目当前所处阶段及关键风险点;资源匹配度——分析项目所需的人力、设备、资金与可用资源的缺口,定位资源瓶颈;进度健康度——基于关键路径法和挣值管理(EVM),计算进度偏差(SPI)和成本偏差(CPI),标红预警项目;商业可行性——预估项目量产后的毛利率、投资回收期、市场容量,剔除“技术炫酷但无商业价值”的项目。每个维度设置3-5个量化指标,形成“研发项目组合热力图”,一目了然。
落地执行:
组建跨职能诊断小组:由研发副总牵头,联合项目管理办公室(PMO)、财务部、市场部、制造工程部骨干,在一个月内完成全部在研项目的数据采集与校验。重点清理历史数据中的口径差异,确保可比性。
召开项目组合评审会:邀请公司技术委员会成员、各事业部负责人参加,为期两天。逐一过审每个项目的五维评分,对红灯项目进行根因分析。例如,某预研项目TRL卡在3级已达18个月,原因是关键传感器供应商停产,需要立即启动替代方案或终止项目。
输出《研发项目组合健康度诊断报告》:报告需包含五维雷达图、风险矩阵、资源冲突清单。例如,“当前共有47个在研项目,其中12个项目战略对齐度低于60%,建议暂停或合并;3个项目资源缺口超过50%,需紧急调配;5个项目进度偏差大于20%,需启动专项攻关。”这份诊断报告是后续战略规划的基础。
二、洞察:在有限资源下锚定高价值项目,明确取舍与优先级
现存问题:诊断之后,企业容易陷入“每个项目都很重要”的思维陷阱,试图面面俱到,结果资源分散,重点项目得不到足够支撑。装备研发项目通常周期长、投入大、风险高,必须做出艰难取舍:哪些预研项目应该加速?哪些在研项目应该降速甚至终止?哪些量产项目需要追加资源以确保按时交付?缺乏科学的洞察框架,决策就会沦为权力博弈或情感妥协。
核心方法论:构建“价值-风险-紧迫度三维洞察模型”。第一维:价值贡献——从“战略价值”(技术壁垒、平台复用性、客户影响力)和“经济价值”(预期收入、毛利率、投资回报率)两个子维度综合打分。第二维:技术风险——评估关键技术的成熟度、供应链稳定性、人才可得性、知识产权风险。第三维:市场紧迫度——考虑客户订单时限、竞争对手动向、政策窗口期等因素。将三个维度得分投影到九宫格中,形成九种典型策略:高价值-低风险-高紧迫度的项目列为“灯塔项目”,集中最优资源全力冲刺;高价值-高风险-高紧迫度的项目列为“攻坚项目”,设立专项攻关组并增加缓冲预算;低价值-高风险-低紧迫度的项目果断“关停并转”。通过这一模型,企业能够清晰回答:“我们应该把有限的资金、人才、设备投到哪里?”
落地执行:
组织高层战略校准会:由CEO主持,技术委员会、市场委员会、财务委员会共同参与,用一天时间对九宫格结果进行辩论。重点解决“政治敏感项目”——那些由资深高管推动但价值不高的项目,必须用数据说话,避免感情用事。例如,某预研项目虽获CTO青睐,但市场容量仅5000万元且技术风险极高,最终决定转为技术储备,不投入量产资源。
制定《下半年研发项目优先级清单》:按照“灯塔项目>攻坚项目>常规项目>观察项目>终止项目”排序,明确每个项目的资源配额、里程碑节点、责任人。例如,“灯塔项目A:追加两名高级工程师,预算上浮20%,年底前完成样机验收。”
输出《价值洞察报告》:包括项目组合调整建议、资源再分配方案、风险缓释计划。例如,“将终止项目释放的1500万元预算和8名工程师重新分配给三个灯塔项目,预计可使A项目提前两个月进入试产。”这份洞察为后续的规划提供了清晰的行动方向。

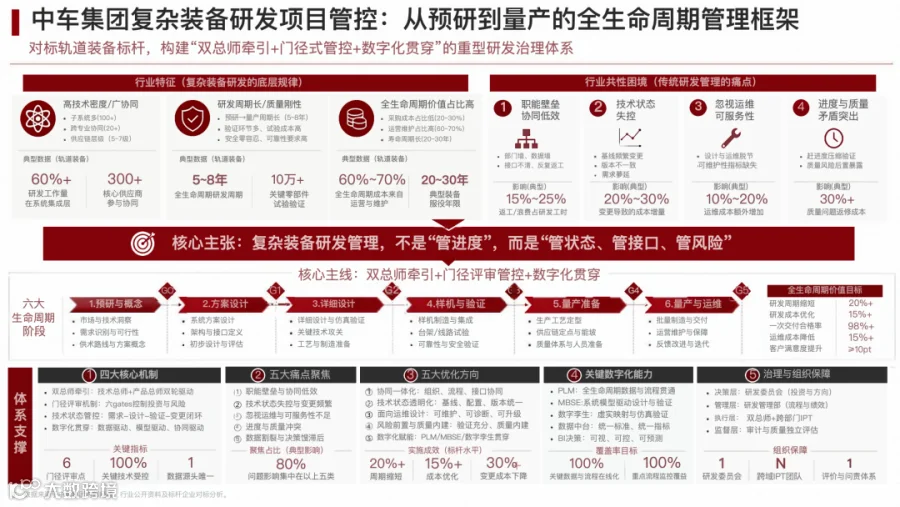

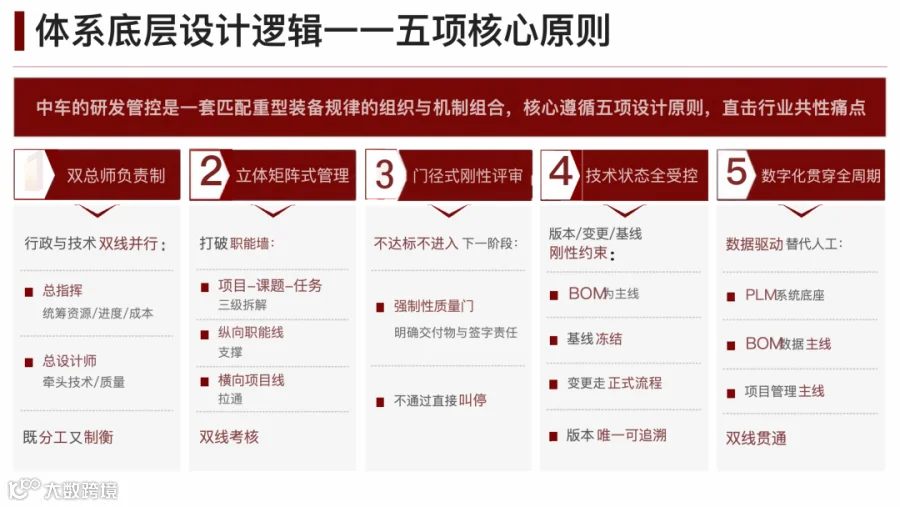

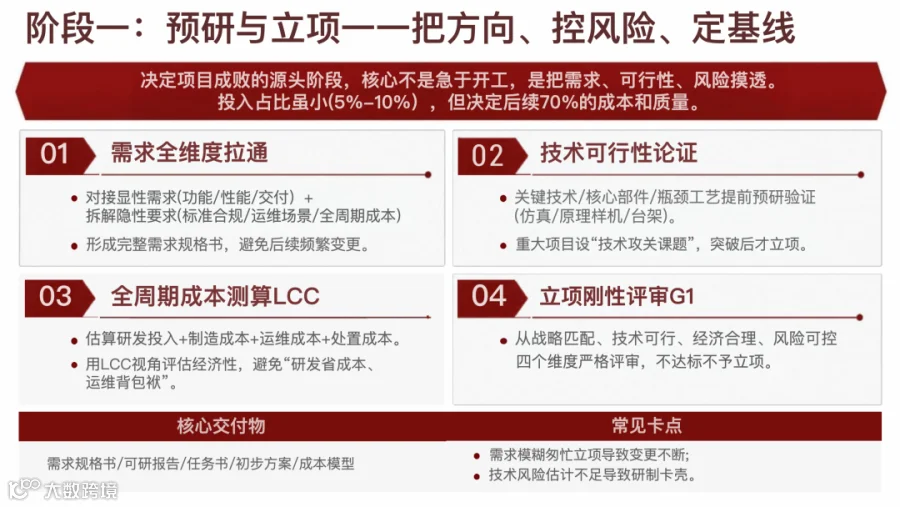

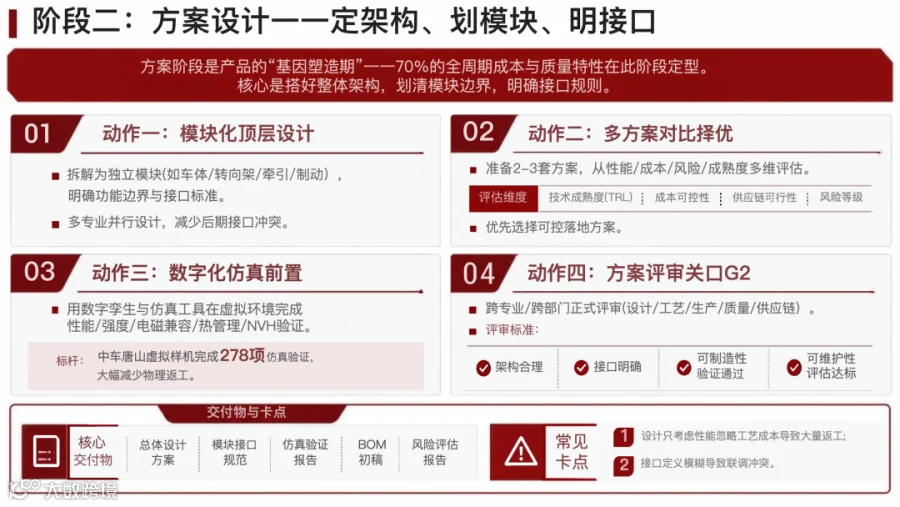

三、规划:设计从预研到量产的分阶段作战计划
现存问题:有了优先级排序,很多企业却在规划环节犯错——要么将年度计划做得过于粗糙,缺乏分阶段的详细拆解;要么过于僵化,无法适应技术开发过程中的不确定性。更常见的是,规划只停留在项目经理的Excel里,没有转化为可执行的WBS(工作分解结构)、资源计划、风险预案和考核指标。

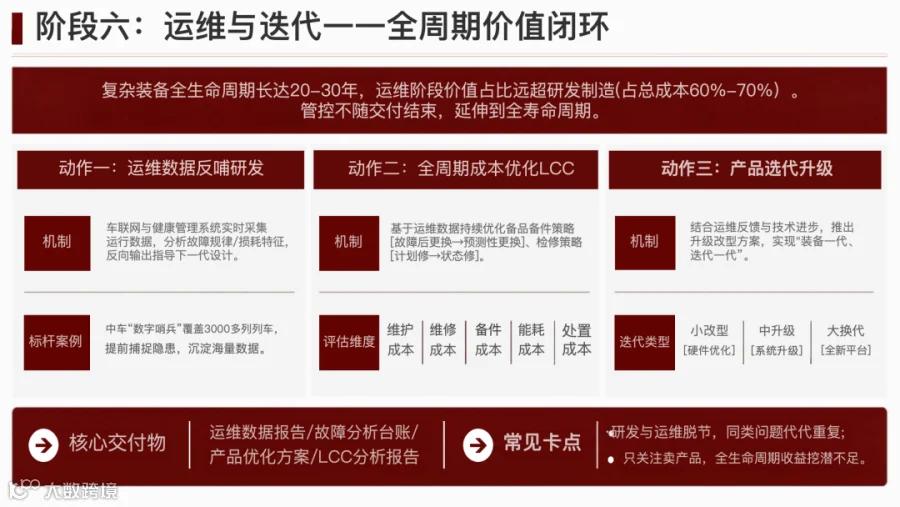

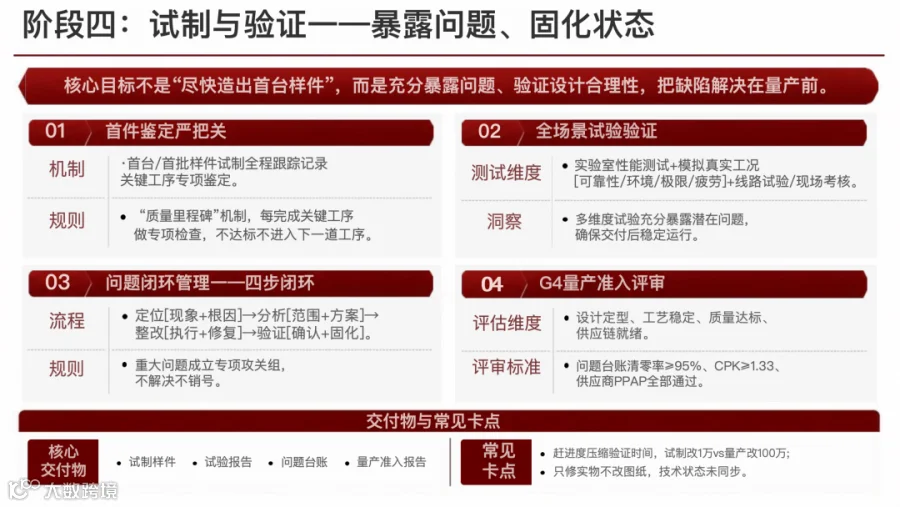

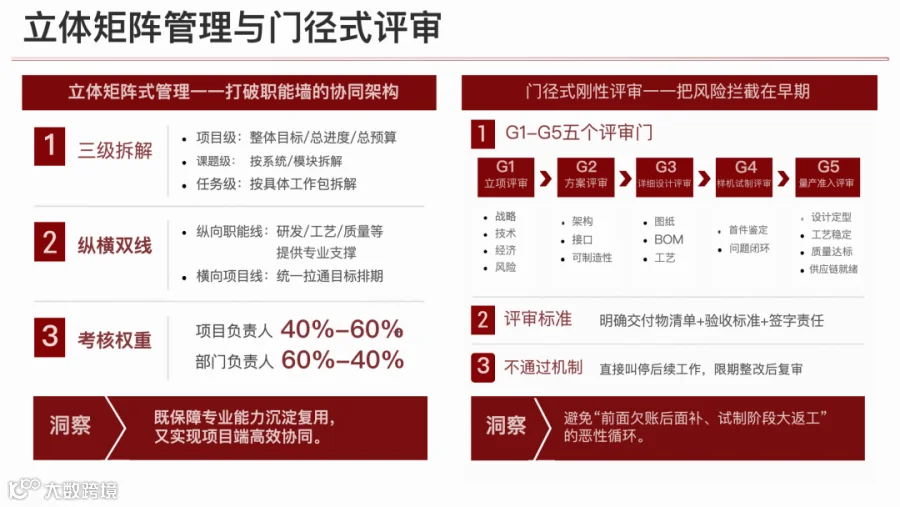

核心方法论:制定“四阶段门径管理规划”,将装备研发全生命周期划分为预研、样机、试产、量产四个阶段,每个阶段设置一个“阶段门”(Stage-Gate),只有通过评审才能进入下一阶段。第一阶段:预研规划——明确技术可行性验证目标、关键参数、原型设计、专利布局,设定3-6个月的探索周期。第二阶段:样机规划——细化工程设计、系统集成、环境试验、可靠性测试,制定详细的BOM(物料清单)和供应商定点计划。第三阶段:试产规划——设计小批量生产工艺、工装夹具、检验标准、人员培训方案,设定产量爬坡曲线。第四阶段:量产规划——制定大批量生产节拍、供应链安全库存、质量监控计划、售后响应机制。每个阶段都需配套资源预算、风险评估和退出标准。特别重要的是,规划必须体现“战略承接”——每个项目的阶段目标应与公司年度经营目标对齐,例如“Q3完成样机验收,确保Q4进入试产,为明年一季度量产铺路”。
落地执行:
召开年中研发计划调整会:由PMO组织,各项目负责人、职能部门总监参加。根据洞察阶段确定的优先级,重新修订每个项目的四阶段时间表、资源需求、里程碑交付物。会上签订《项目责任状》,明确奖惩条款(如按时通过阶段门奖励,延迟则扣减项目奖金)。
编制《研发项目作战手册》:每个项目独立成册,包含WBS分解到周的任务清单、关键路径图、风险登记册、沟通计划。例如,“第8周完成电机选型,第10周提交采购申请,第12周收到样品开始台架测试……”手册同步上传至项目管理信息系统,供全员查阅。
更新预算与考核体系:财务部根据新规划调整项目预算,HR修改项目成员的绩效考核方案,将阶段门通过率、里程碑达成率作为核心指标。同时设立“应急储备金”,每个项目预留10%的预算用于应对技术攻关中的意外开支。至此,战略规划变成了每个项目成员手中清晰的任务书。

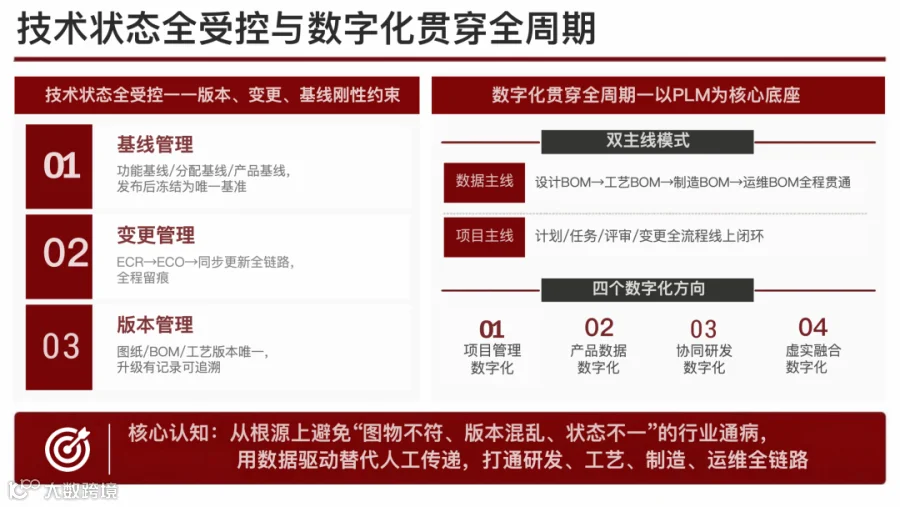

四、执行:构建数据驱动、动态迭代的管控与协同机制

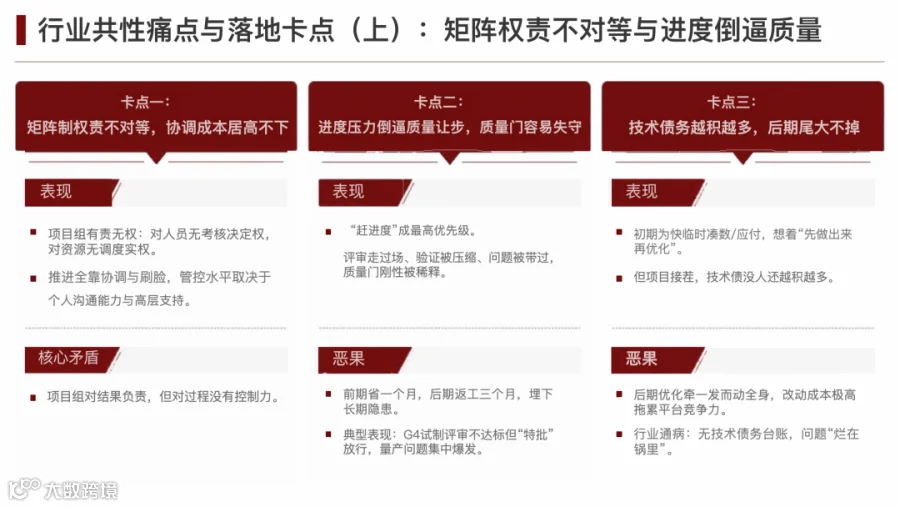

现存问题:规划再周密,如果缺乏强有力的执行保障,依然会沦为空谈。装备研发项目执行中的典型顽疾包括:进度跟踪滞后,等到发现延期时已错过纠偏窗口;部门间推诿扯皮,设计变更无人牵头处理;数据不透明,管理层无法实时掌握项目状态;激励机制缺失,团队成员缺乏紧迫感。

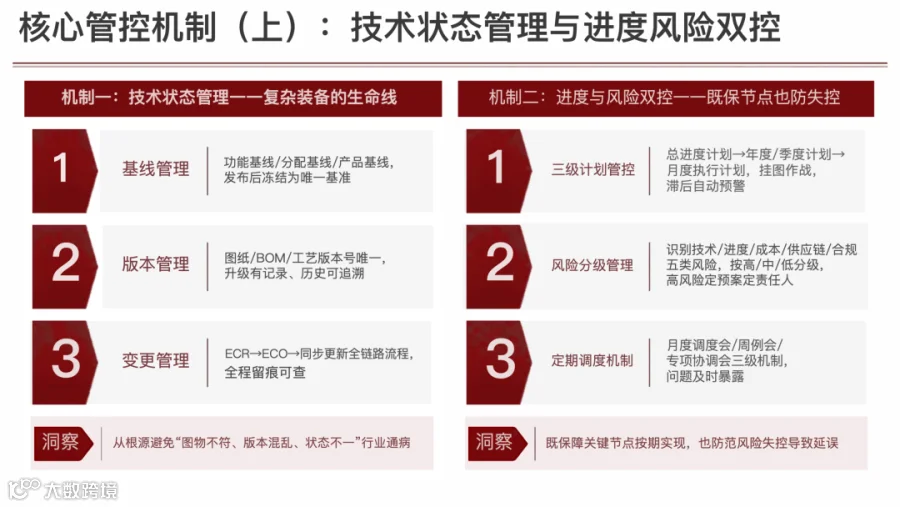

核心方法论:建立“周调度、月评审、季复盘”三级执行体系,辅以数据驱动的透明化作战室。周调度:每个项目团队每周召开30分钟站会,对照作战手册检查本周任务完成情况,识别阻塞点并现场协调。月评审:每月初由PMO组织阶段门预审,对照关键指标(进度偏差、成本偏差、技术指标达成率)进行红灯预警,对红灯事项必须在48小时内提交整改方案。季复盘:每季度末由公司技术委员会对项目组合进行整体复盘,根据外部环境变化(如竞争对手新品发布、原材料涨价)调整优先级或资源分配。透明化作战室:搭建数字化项目管理看板,实时展示每个项目的进度条、风险状态、资源占用率、阶段门通过情况。所有数据自动从ERP、PLM、OA系统抓取,减少人工填报。管理层可通过手机随时查看全局。
落地执行:
上线研发项目管理信息系统:选择成熟的PLM+项目管理一体化平台,打通需求管理、BOM管理、变更管理、试验管理模块。确保每个任务的状态、工时、成本都可追溯。系统设置自动预警规则,如“某项任务延期超过3天,自动通知项目经理和上级主管”。
固化例会与报告制度:周一上午9:00-9:30为周调度会,每月第一个周五全天为月度评审会。会议纪要24小时内发出,明确待办事项、责任人和截止时间。同时推行“红黄绿灯”日报制度,项目经理每日下班前更新项目状态灯。
强化激励与问责:将阶段门通过情况与项目团队季度奖金、个人晋升资格挂钩。对于连续两次亮红灯的项目经理,启动约谈或更换。设立“攻坚先锋奖”,每月评选表彰在技术突破或进度追赶中表现突出的个人和团队。通过这套机制,落地执行不再是口号,而是每一天、每一周、每一月的真实动作。
结语:全生命周期管控,让研发投入真正转化为市场胜势
本文提出的“诊断→洞察→规划→执行”四步闭环体系,正是为了帮助装备制造企业打破“战略悬空、执行脱节、协同差、无抓手”的困局。它以数据驱动为基础,以战略规划为指引,以协同联动为纽带,以落地执行为归宿。诊断看清项目组合的健康状况,洞察锚定高价值项目的优先级,规划设计分阶段的作战蓝图,执行保障每一份计划落到实处。当这套闭环在企业内部真正运转起来,研发项目管控就不再是零散的救火行动,而是一套可预测、可控制、可优化的系统工程。在技术变革加速、市场竞争白热化的今天,它将帮助你的企业把每一分研发预算都花在刀刃上,让每一次技术突破都快速转化为市场胜势,真正实现从预研到量产的高效贯通。
